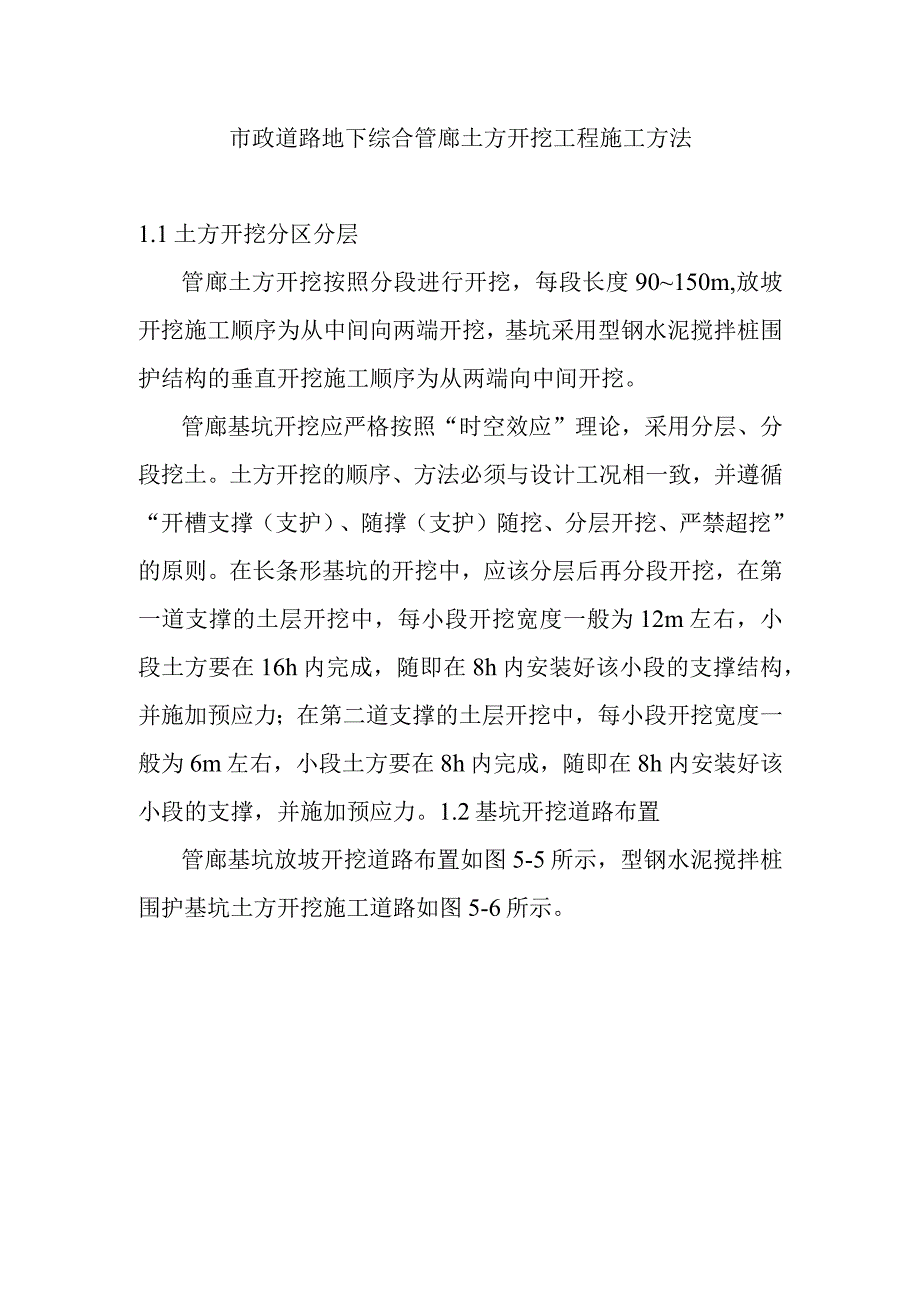

1、市政道路地下综合管廊土方开挖工程施工方法1.1土方开挖分区分层管廊土方开挖按照分段进行开挖,每段长度90150m,放坡开挖施工顺序为从中间向两端开挖,基坑采用型钢水泥搅拌桩围护结构的垂直开挖施工顺序为从两端向中间开挖。管廊基坑开挖应严格按照“时空效应”理论,采用分层、分段挖土。土方开挖的顺序、方法必须与设计工况相一致,并遵循“开槽支撑(支护)、随撑(支护)随挖、分层开挖、严禁超挖”的原则。在长条形基坑的开挖中,应该分层后再分段开挖,在第一道支撑的土层开挖中,每小段开挖宽度一般为12m左右,小段土方要在16h内完成,随即在8h内安装好该小段的支撑结构,并施加预应力;在第二道支撑的土层开挖中,每小

2、段开挖宽度一般为6m左右,小段土方要在8h内完成,随即在8h内安装好该小段的支撑,并施加预应力。1.2基坑开挖道路布置管廊基坑放坡开挖道路布置如图5-5所示,型钢水泥搅拌桩围护基坑土方开挖施工道路如图5-6所示。基底高程。,/Jr基底高程降水井0基坑围护结构菸炕顶部施工便道基坑顶部施工便道图5-6围护桩围护基坑开挖道路布置示意图1. 3 土方开挖方法(1)施工组织1)施工准备土方开挖的施工准备包括以下几个方面:所有材料、设备、运输作业机械、水、电等必须进场到位。基坑顶部施工便道如K井/。0Oiitt艇底高程OtiBO基坑顶部施工便道图5-5放坡开挖道路布置示意图a15F,卜荔坑道路卜基坑道路、

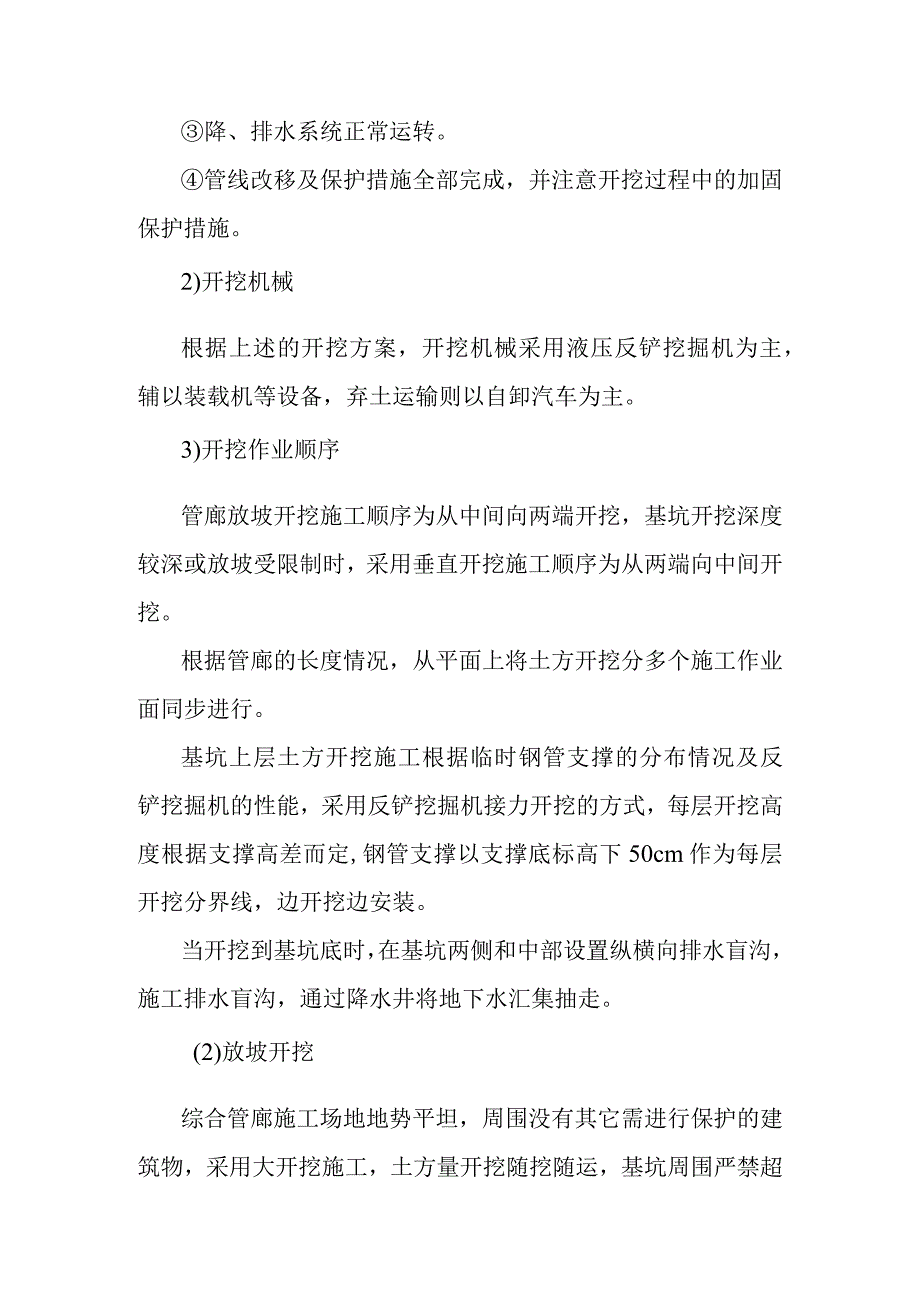

3、弃土地点必须落实,弃土线路畅通。降、排水系统正常运转。管线改移及保护措施全部完成,并注意开挖过程中的加固保护措施。2)开挖机械根据上述的开挖方案,开挖机械采用液压反铲挖掘机为主,辅以装载机等设备,弃土运输则以自卸汽车为主。3)开挖作业顺序管廊放坡开挖施工顺序为从中间向两端开挖,基坑开挖深度较深或放坡受限制时,采用垂直开挖施工顺序为从两端向中间开挖。根据管廊的长度情况,从平面上将土方开挖分多个施工作业面同步进行。基坑上层土方开挖施工根据临时钢管支撑的分布情况及反铲挖掘机的性能,采用反铲挖掘机接力开挖的方式,每层开挖高度根据支撑高差而定,钢管支撑以支撑底标高下50cm作为每层开挖分界线,边开挖边安
4、装。当开挖到基坑底时,在基坑两侧和中部设置纵横向排水盲沟,施工排水盲沟,通过降水井将地下水汇集抽走。(2)放坡开挖综合管廊施工场地地势平坦,周围没有其它需进行保护的建筑物,采用大开挖施工,土方量开挖随挖随运,基坑周围严禁超高堆士,确保施工的安全性。综合管廊的部分基坑采用放坡开挖,明排水施工。基坑用反铲挖掘机开挖,开挖时,应在设计槽底高程以上保留一定余量,避免超挖,管廊建基面以上30cm必须用人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥,修整好底面,立即进行边坡支护、基础施工。基坑应纵向分段、分层按照坡度线向下铲挖,但每层的中心线地段应比两边稍高一些,以防积水。施工中需备
5、足土袋,木桩等,以防止流砂。(3)垂直开挖开挖沟槽时由于挖掘机臂长有限,当开挖沟槽深度大于4m时,分两层台阶开挖,土石方需要分两次转运,1台挖机位于台阶下,将台阶上挖机工作范围外的弃方倒运至于台阶上,台阶上再配1台挖机挖装弃土至15T自卸汽车上运出。在开挖过程中若遇其它管线或是古文物,及时通知有关部门,进行协商处理。在开挖过程中,随时检查槽壁和边坡的状态,发现异常情况应立即停止施工,以防坍塌。为保证施工安全,在开挖坡壁两侧间隔15m埋设变形监控点,测量人员对监控点进行变形观测,并记录,如发现变形量过大,立即停止施工,对边坡进行加固处理后再恢复施工。(4)基坑监测监测工作从维护结构施工开始直至结
6、构施工至基坑回填结束,每两天进行一次监测,监测点及监测仪器均应按相关要求设置,保证其整个监测过程中能正常使用。各变形监测点及各监测相应的初始值均应在基坑开挖前取得。对监测所得数据,必须立即整理分析,以图表的方式将结果汇总。情况异常时应立即分析原因并采取相应措施。1)监测项目及方法:水平位移监测测定特定方向上的水平位移时可采用视准线法、小角度法、投点法等;测定监测点任意方向的水平位移时可视监测点的分布情况,采用前方交会法、自由设站法、极坐标法等;当基准点距基坑较远时,可采用GPS测量法或三角、三边、边角测量与基准线法相结合的综合测量方法。当监测精度要求比较高时,可采用微变形测量雷达进行自动化全天
7、候时时监测。水平位移监测基准点应埋设在基坑开挖深度3倍范围以外不受施工影响的稳定区域,或利用已有稳定的施工控制点,不应埋设在低洼积水、湿陷、冻胀、胀缩等影响范围内;基准点的埋设应按有关测量规范、规程执行。宜设置有强制对中的观测墩;采用精密的光学对中装置,对中误差不宜大于0.5mmo沉降监测沉降监测可采用几何水准或液体静力水准等方法。坑底隆起(回弹)宜通过设置回弹监测标,采用几何水准并配合传递高程的辅助设备进行监测,传递高程的金属杆或钢尺等应进行温度、尺长和拉力等基坑围护墙(坡)顶、墙后地表与立柱的竖向位移监测精度应根据竖向位移报警值确定。2)应急预警值及程序当监测结果超出预警指示:基坑上口位移
8、较大时,应立即停止施工,并会同相关单位分析原因,采取补救措施,以避免工程事故,减少损失。3)监测人员及器材监测人员为总承包项目部测量人员,施工监测配备全站仪一台、GPS一套、水准仪一台。(5)基坑开挖主意事项1)在挖槽过程中或雨后复工,必须检查槽壁的稳定情况,发现有倾塌可能或松动的情况,应立即进行处理,排除隐患后才能继续施工;同时要随时清除槽边上的危土、危石,消除隐患,加强防坍塌意识。2)严禁采用挖空底脚的操作方法。在靠近建筑物、地下管道、电杆附近必须采取安全防护措施。3)沟槽边上人工动土或向槽内倒土时,必须注意坑槽下操作人员的安全,施工作业人员必须佩带安全帽。4)安全用电,严禁乱搭接电线。各
9、种电器设备必须有接地装置;夜间施工,增加照明设施及设置防护围栏、警示红灯等。5)在施工场地实行封闭,安排专人进行安全管理并设置明显的安全标志,提醒过往车辆、行人绕行;严禁行人进入施工作业区域。6)基坑开挖后,在未回填土方前,做好安全围护检查,以确保施工安全。7)在基坑下作业时,必须随时注意槽壁的变动情况,如发现有大面积形成裂缝现象,必须暂停施工,报告现场管理人员进行处理后方可作业。夜间施工时,必须有充足的照明,在整个施工过程中,现场管理人员必需全过程监控,不准在没有现场管理人员监控的情况下进行施工,现场管理人员不准违章指挥,必须对作业人员的违章行为进行制止。(6)基础开挖工程施工质量验收标准综合管廊的地基基础工程施工验收标准按城市综合管廊工程技术规范(GB50838-2015)及建筑地基基础工程施工质量验收规范GB50202执行。地基强度或承载力必须达到设计要求标准。检验数量,每单位工程不应少于3点,100Om2以上工程,每100?至少应有1点,3000m2以上工程,每300m2至少应有1点。每一独立基础下至少应有1点,基槽每20延米应有1点。
