《市政道路建设项目道路工程施工方案.docx》由会员分享,可在线阅读,更多相关《市政道路建设项目道路工程施工方案.docx(20页珍藏版)》请在第壹文秘上搜索。

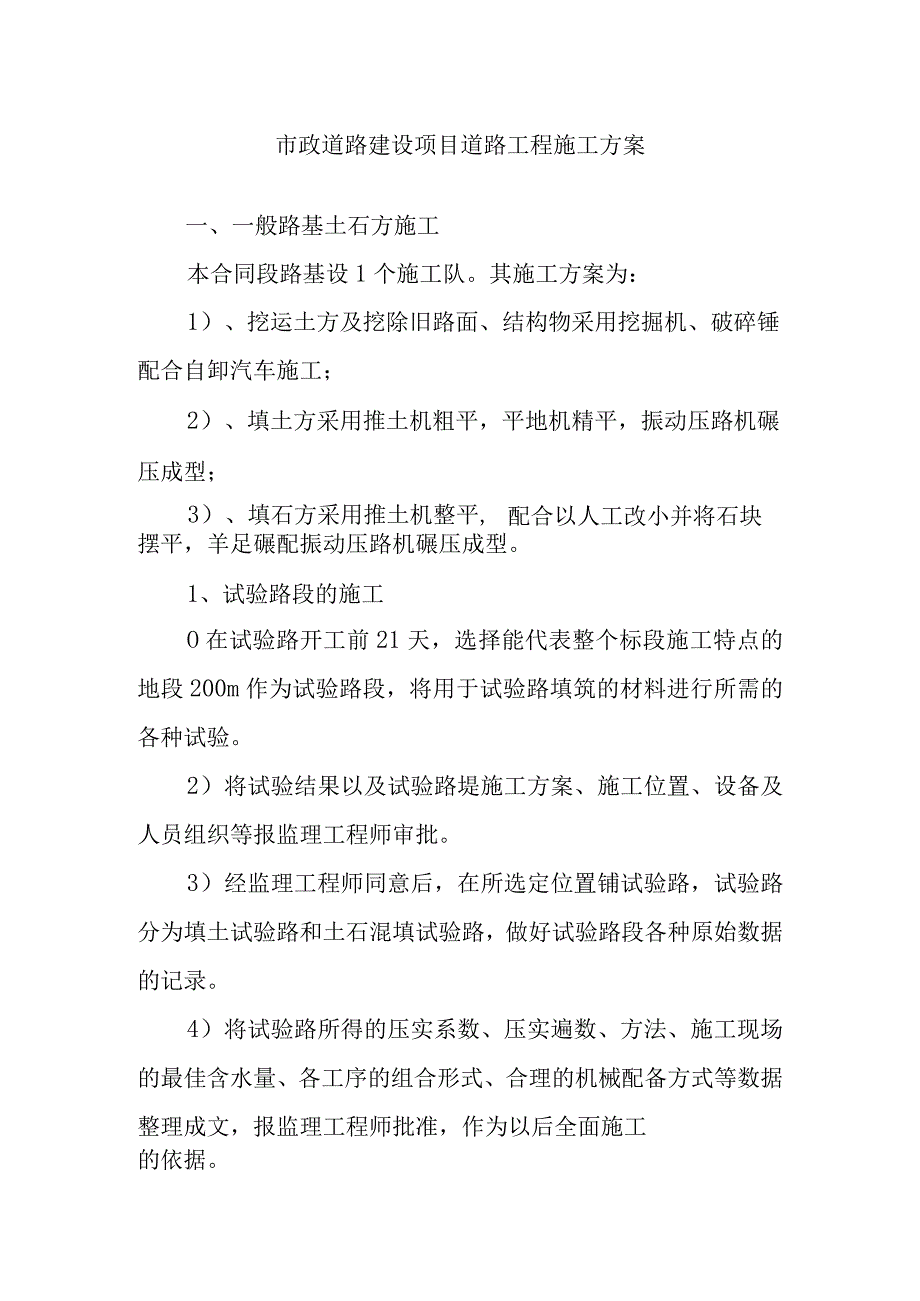

1、市政道路建设项目道路工程施工方案一、一般路基土石方施工本合同段路基设1个施工队。其施工方案为:1)、挖运土方及挖除旧路面、结构物采用挖掘机、破碎锤配合自卸汽车施工;2)、填土方采用推土机粗平,平地机精平,振动压路机碾压成型;3)、填石方采用推土机整平,配合以人工改小并将石块摆平,羊足碾配振动压路机碾压成型。1、试验路段的施工O在试验路开工前21天,选择能代表整个标段施工特点的地段200m作为试验路段,将用于试验路填筑的材料进行所需的各种试验。2)将试验结果以及试验路堤施工方案、施工位置、设备及人员组织等报监理工程师审批。3)经监理工程师同意后,在所选定位置铺试验路,试验路分为填土试验路和土石混

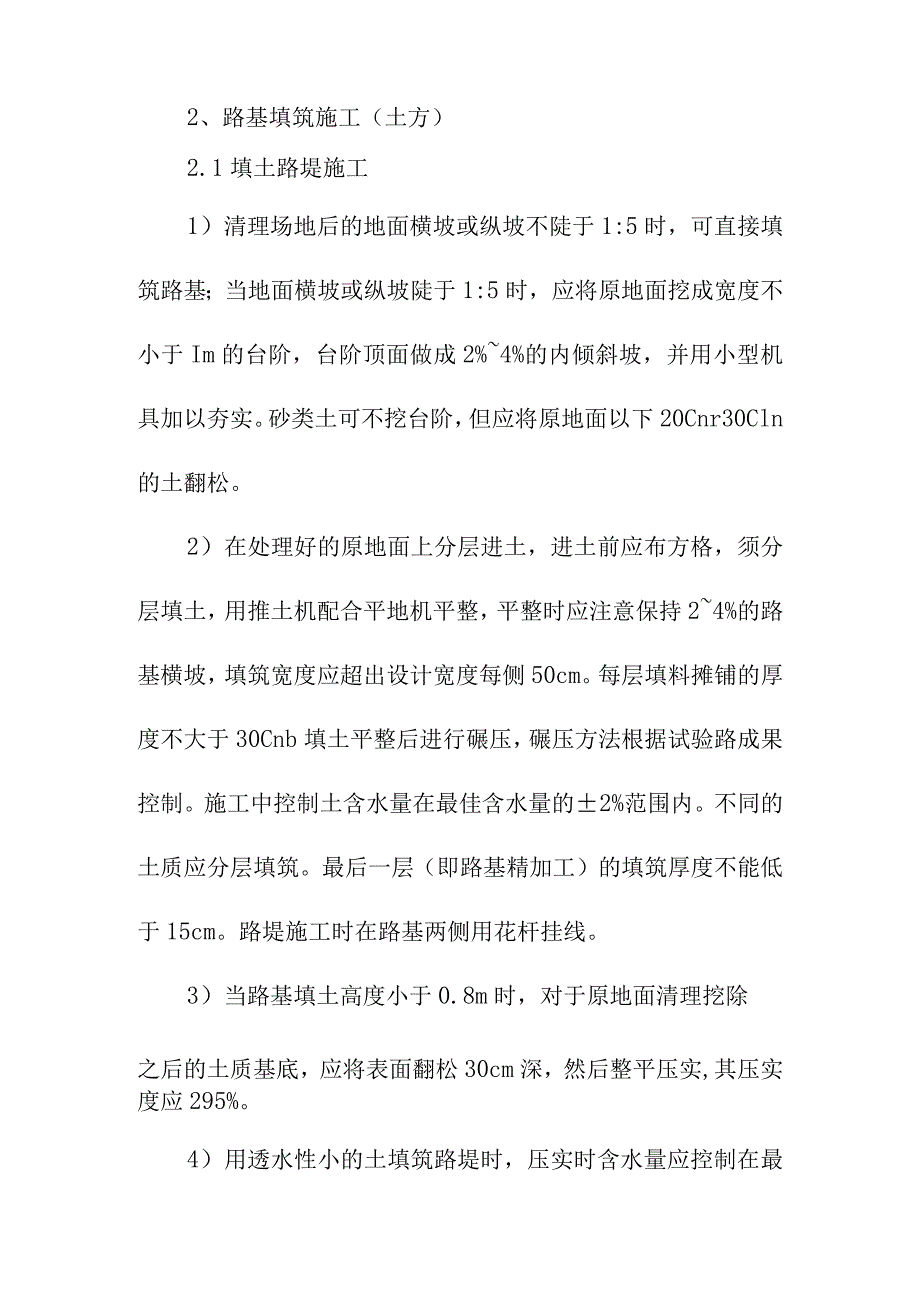

2、填试验路,做好试验路段各种原始数据的记录。4)将试验路所得的压实系数、压实遍数、方法、施工现场的最佳含水量、各工序的组合形式、合理的机械配备方式等数据整理成文,报监理工程师批准,作为以后全面施工的依据。2、路基填筑施工(土方)2.1填土路堤施工1)清理场地后的地面横坡或纵坡不陡于1:5时,可直接填筑路基;当地面横坡或纵坡陡于1:5时,应将原地面挖成宽度不小于Im的台阶,台阶顶面做成2%4%的内倾斜坡,并用小型机具加以夯实。砂类土可不挖台阶,但应将原地面以下20Cnr30Cln的土翻松。2)在处理好的原地面上分层进土,进土前应布方格,须分层填土,用推土机配合平地机平整,平整时应注意保持24%的路

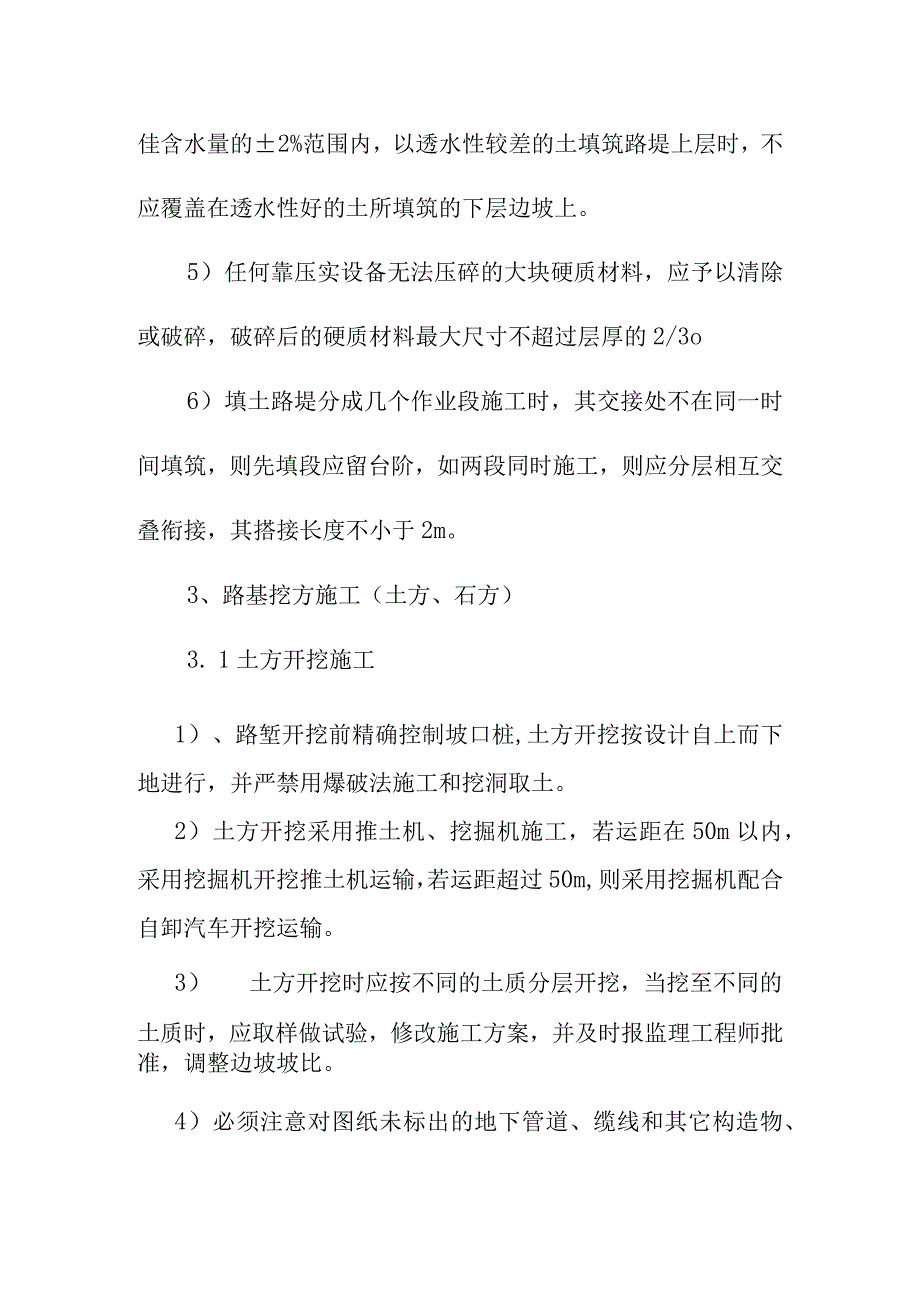

3、基横坡,填筑宽度应超出设计宽度每侧50cm。每层填料摊铺的厚度不大于30Cnb填土平整后进行碾压,碾压方法根据试验路成果控制。施工中控制土含水量在最佳含水量的2%范围内。不同的土质应分层填筑。最后一层(即路基精加工)的填筑厚度不能低于15cm。路堤施工时在路基两侧用花杆挂线。3)当路基填土高度小于0.8m时,对于原地面清理挖除之后的土质基底,应将表面翻松30cm深,然后整平压实,其压实度应295%。4)用透水性小的土填筑路堤时,压实时含水量应控制在最佳含水量的2%范围内,以透水性较差的土填筑路堤上层时,不应覆盖在透水性好的土所填筑的下层边坡上。5)任何靠压实设备无法压碎的大块硬质材料,应予以清
4、除或破碎,破碎后的硬质材料最大尺寸不超过层厚的2/3o6)填土路堤分成几个作业段施工时,其交接处不在同一时间填筑,则先填段应留台阶,如两段同时施工,则应分层相互交叠衔接,其搭接长度不小于2m。3、路基挖方施工(土方、石方)3. 1土方开挖施工1)、路堑开挖前精确控制坡口桩,土方开挖按设计自上而下地进行,并严禁用爆破法施工和挖洞取土。2) 土方开挖采用推土机、挖掘机施工,若运距在50m以内,采用挖掘机开挖推土机运输,若运距超过50m,则采用挖掘机配合自卸汽车开挖运输。3) 土方开挖时应按不同的土质分层开挖,当挖至不同的土质时,应取样做试验,修改施工方案,并及时报监理工程师批准,调整边坡坡比。4)
5、必须注意对图纸未标出的地下管道、缆线和其它构造物、文物古迹的保护,一经发现立即报告监理工程师,应停止作业听候处理。5)居民区附近的开挖,采取有效措施,以保证居民及施工人员的安全,并提供有效的临时便道。6)严格控制边坡坡比,按设计开挖平台,及时做好防护和排水工作。7)借土区开挖后应做好防护、绿化、复垦等工作。8)土方开挖应根据填方需要进行。二、台背回填施工为减少桥涵台背填土的不均匀沉降,保证行车的舒适性,安排专业台背施工队施工。桥头回填顺路线方向的长度应满足压实机械操作运转的施工需要,顶部为距翼墙尾端不小于台高加2m,底部距基础内端不小于2m,涵洞台背回填长度每侧不小于2倍孔径长度。1)准备工作
6、制定合理的施工组织计划,确定责任人,并做好技术交底和明确质量要求。材料和设备进场,我司准备了6台L5T手扶震动压路机,专门用于台背填筑及培土路肩。按规范要求,在监理工程师指示下做好现场压实试验。2)台背填筑施工在碎强度符合规范要求后,清理台背地段的松土、杂物,对原地面进行压实。台阶顶宽不小于60Cnb若台背处路基尚未开始填筑,则台背填筑可与路基填土同步进行。将回填材料运至施工现场,人工铺平,注意每层的松铺厚度不应超过15cmo台背尽量使用压路机碾压,对压路机不能碾压的地方,必须用机动夯具压实。每填一层,都应进行压实度检测,压实度符合要求才能进行上一层填筑,压实度均按295%控制。台背回填施工时
7、应画线施工,并建立专门档案,包括人员、桩号、技术资料、照片等。三、路基临时排水1、路基填筑按平行路面分层填筑,对路基雨季排水很有作用。2、临时排水设施应与永久性排水设施相结合。施工场地流水不得排入农田、耕地或污染自然水源,也不应引起淤积、阻塞和冲刷。3、施工时,不论挖方或填方,均应做到各施工层表面不积水,因此,各施工层应随时保持一定的泄水横坡或纵向排水通道。挖方路基顶面或填方基底含水量过大时,承包人应采取措施降低其含水量。4、护坡道外侧开挖临时排水边沟,初期不能开挖得很大,尤其是填筑高度大于3.Om路段和桥头地段。路基临时排水沟不得与农田排、灌沟渠合用,且施工期间不能长期积水。5、取土坑排水工
8、作:取土坑清表后,在取土坑四周深挖排水沟及集水井,用水泵及时地排水,以降低取土区的地下水位。四、水泥稳定碎石基层、底基层施工D准备下承层水泥稳定碎石施工前,应对下承层进行彻底清扫,清除各类杂物及散落材料,摊铺前要洒水,确保下承层表面湿润无杂物。2)拌合混合料的拌合和采用江苏无锡产WC300型稳定土厂拌合设备拌合,级配控制为自动控制,保证配料精确,设备性能良好。集料强度必须满足规范要求,级配准确。料仓及拌缸前必须配有剔除超粒径石料的筛子。拌和现场须有一名试验人员检测拌和时的水泥剂量、含水量和各种集料的配比。发现异常及时调整或停止生产并进行检测。水泥剂量和含水量应按要求的频率检查并做好记录。拌和时
9、含水量应较最佳含水量大12%。3)运输、摊铺大型自卸汽车运输混合料至施工现场。采用ABG325型摊铺机进行摊铺。全路段均采用全幅施工。摊铺机宽度调整为9.5m。摊铺机行进速度要均匀,其速度和拌和机能力相适应。摊铺前将下承层清扫干净,并洒水湿润,然后摊铺机就位。根据摊铺机性能松铺系数预计为1.3,松铺厚度19.5cmo摊铺前,根据松铺厚度和高程,将摊铺机下垫木的顶面高程控制好达到松铺厚度要求,然后调平感应器。两侧钢钎按每10米各打一个,钢钎横杆顶面高程(即钢丝顶面高程)按设计高程再加上松铺系数,摊铺时随时检查路面是否与设计高程相符,以便及时调整。4)碾压按试验路段所得施工工艺、压实速度、和遍数进
10、行压实,每摊铺长30米一40米为一个碾压段落,不宜过长(因水泥的终凝时间和含水量所限)。压路机碾压时,避免由于推力作用,使混合料推移隆起,造成不平整,严禁转向轮在前,驱动轮在后。其压路机碾压程序如下:初压用YZ14B压路机稳压12遍。复压用YZ18F振动压路机从外侧向中心向碾压2遍,每次振压应重叠轮宽l3o随后用YZ1215吨铁三轮碾压一遍,由试验人员及时做压实度试验,如压实度达到规范要求,可进行终压。如压实度达不到要求,及时再用大吨位压路机碾压,直到达到要求为止。终压用YZ18F压路机静压收光1遍即可(必须在水泥终凝时间前完成碾压)。压实度测试采用灌砂法,检测频率按公路工程质量检验评定标准执
11、行,每200米每车道测定二次。保湿碾压时,如出现“弹簧”、松散,及时划线挖除,清理成规则形状,再回填合格的混合料及时碾压,使压实度、平整度均达规范要求。压路机不得在未碾压完成的路面上急转弯、急刹车、调封坐LZx三To5)接缝处理每天施工结束的横缝,用人工切除接头不符和要求的部分。切面上下垂直、横向与路中心线垂直。摊铺前接缝处要保持湿润,碾压后要保证高度一致。6)施工要点水泥稳定碎石具有不可塑性,所以施工时一定要精益求精。自加水拌和到碾压完毕的延迟时间不大于5小时,即一定要在此时间段内完成施工和压实度等的检测。摊铺过程中因故停机2小时,要按工作缝处理接头。由于水泥稳定碎石的时效性强,各项组织准备
12、工作一定要充分,衔接要紧密,施工要连续(一天只留一道工作缝,中午不间断),最大限度地减少施工损失,并提高质量。级配、水泥剂量要准确,含水量要适中。施工控制要点:原材料质量,配合比、灰剂量、强度、压实度、厚度、宽度、高程、横坡、平整度、碾压时间。7)交通管制和养生碾压成型的水泥稳定碎石基层,在铺筑沥青碎路面之前,封闭交通,除养护车外、任何车辆不得通行。采用洒水方法保持基层表面湿润,不发白、发干。五、沥青混凝土路面施工(一)总体施工方案1、沥青碎面层,采用壹套4000型间歇式沥青碎拌和楼集中拌制,自卸汽车运至现场。下面层采用两台ABG423型摊铺机成阶梯形,半幅铺筑,上面层采用二台ABG423摊铺
13、机整幅摊铺,纵向接缝在路面标线位置。2、摊铺过程中,下面层采用基准钢丝绳法,上面层采用滑移式基准梁(二)开工前准备工作:在组织设备、人员进场的同时,必须为沥青碎面层施工做好现场准备工作及技术准备工作。1、现场准备工作:(1)料场准备:由于沥青碎面层施工需要备足石料2/3后方可进行,所以沥青混合料拌和场必须有足够面积来进行拌和设备安装及材料堆放。同时必须保证场地的洁净及运料车的通行。(2)拌和设备调试:在拌和楼及摊铺机等主要设备进场后均应进行安装、调试,使机械设备处于良好的工作状态。(3)原材料准备:沥青、碎石、矿料、柴油等主要材料联系好货源,组织好运输,并做好原材料储存工作,如沥青储油罐、油料
14、库、地磅安装等确保沥青路面的正常铺筑。(4)工地试验室组织:工地试验室是工程质量检测的重要部门,所以施工前将工地试验室组建好。配备先进的检测仪器,搞好试验室的仪器安装、调试,建立好各种规章制度及操作规程,做好仪器的标定计量工作,并向有关部门申报工地试验室合格证书。保证工地试验室能迅速开展正常工作,并立即投入原材料的检验及各种配合比设计工作。2、技术准备工作:(1)组织合格的原材料:沥青:购买优质石油沥青与改性沥青,技术指标符合规范规定“重交通量道路石油沥青”的技术标准。粗集料、碎石:a、下面层采用石质坚硬、清洁,不含风化颗粒,近立方体颗粒的碎石,粒径大于2.36mm的石灰岩等碱性石料,并用反击
15、式破碎机轧制而成.b、上面层从抗滑要求考虑,均采用玄武岩集料。为提高沥青与石料的粘结力,在沥青中掺加适量的抗剥落剂,抗剥落剂的技术要求及使用方法经试验后报监理工程师审查。细集料:采用紧硬、洁净、干燥、无风化、无杂质并有适当级配的人工轧制的米砂,上面层仍统一采用玄武岩,下面层采用石灰岩,不能采用山场的下脚料。填料:宜采用石灰岩碱性石料经磨细得到的矿粉。矿粉必须干燥、清洁,矿粉质量技术要求符合“沥青面层用矿粉质量技术要求”。(2)沥青混合料配合比设计:热拌沥青碎配合比设计由马歇尔试验得出,浸水马歇尔试验残留稳定度检验及车辙试验抗车辙能力检验三部分组成。并按目标配合比设计阶段、生产配合比设计阶段、生产配合比验证阶段三个步骤进行,通过配合比设计,决定沥青混合料的材料品种,矿料级配及沥青用量。目标配合比阶段:用本工程实际使用的材料计量各种材料用量的比例,配合成符合招标文件规定的矿料级配,进行马歇尔试验,确定每次料仓的供应比例,进料速度供试拌使用。将试验资料报监理工程师审查,经批准后,再进行生产配合比的调试。生产配合比的设计阶段:间歇式拌和机从二次筛分进入各热料仓的材料中取样进行筛分,以确定各热料仓的材料比例,最终达到供料均衡,并取目标配合比的沥青用量,最佳沥青用量0.3%等三个沥青用量进行马
