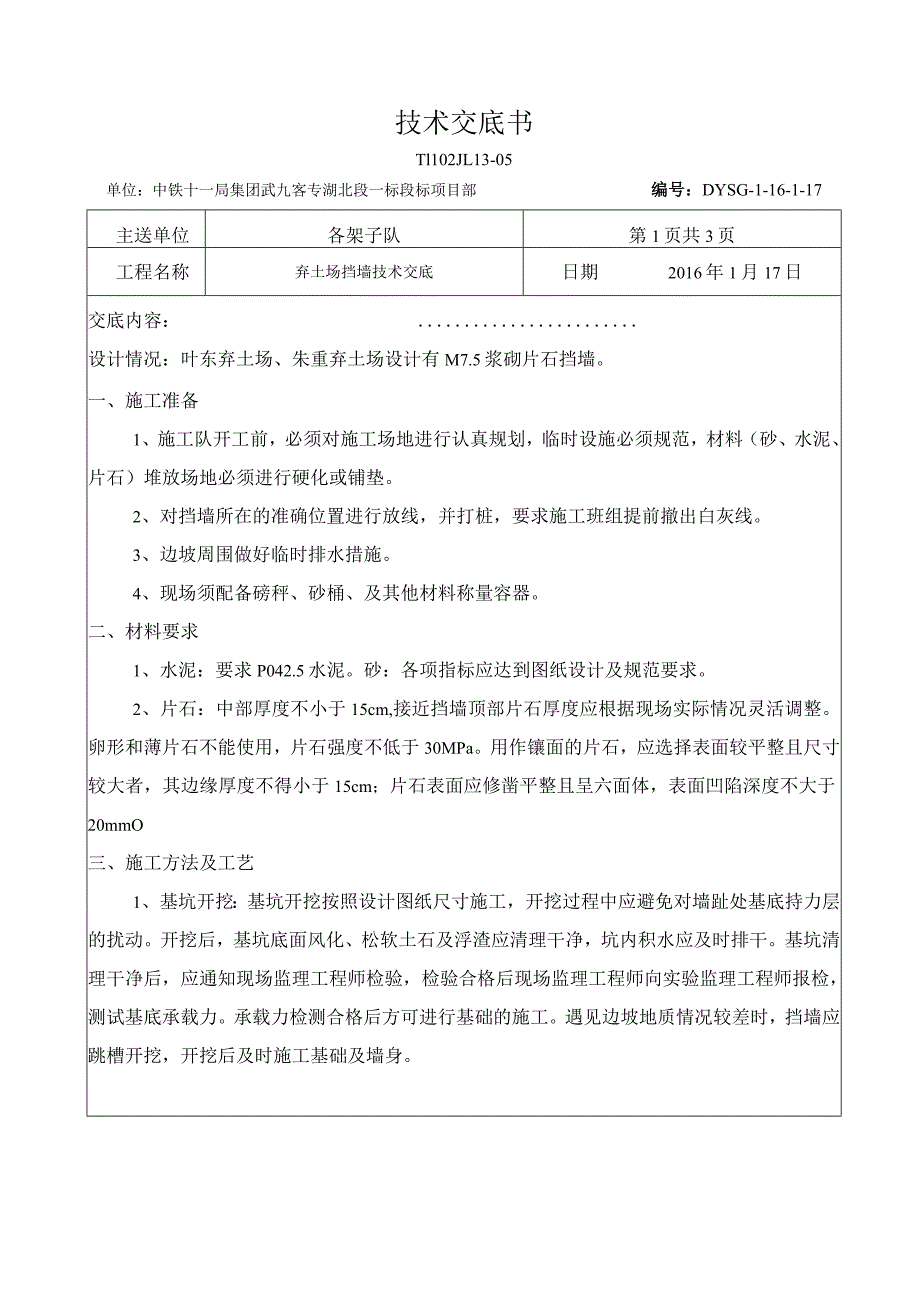

1、技术交底书Tl102JL13-05单位:中铁十一局集团武九客专湖北段一标段标项目部编号:DYSG-1-16-1-17主送单位各架子队第1页共3页工程名称弃土场挡墙技术交底日期2016年1月17日交底内容:设计情况:叶东弃土场、朱重弃土场设计有M7.5浆砌片石挡墙。一、施工准备1、施工队开工前,必须对施工场地进行认真规划,临时设施必须规范,材料(砂、水泥、片石)堆放场地必须进行硬化或铺垫。2、对挡墙所在的准确位置进行放线,并打桩,要求施工班组提前撤出白灰线。3、边坡周围做好临时排水措施。4、现场须配备磅秤、砂桶、及其他材料称量容器。二、材料要求1、水泥:要求P042.5水泥。砂:各项指标应达到图
2、纸设计及规范要求。2、片石:中部厚度不小于15cm,接近挡墙顶部片石厚度应根据现场实际情况灵活调整。卵形和薄片石不能使用,片石强度不低于30MPa。用作镶面的片石,应选择表面较平整且尺寸较大者,其边缘厚度不得小于15cm;片石表面应修凿平整且呈六面体,表面凹陷深度不大于20mmO三、施工方法及工艺1、基坑开挖:基坑开挖按照设计图纸尺寸施工,开挖过程中应避免对墙趾处基底持力层的扰动。开挖后,基坑底面风化、松软土石及浮渣应清理干净,坑内积水应及时排干。基坑清理干净后,应通知现场监理工程师检验,检验合格后现场监理工程师向实验监理工程师报检,测试基底承载力。承载力检测合格后方可进行基础的施工。遇见边坡
3、地质情况较差时,挡墙应跳槽开挖,开挖后及时施工基础及墙身。编制:复核:签收:年月日技术交底书Tl102JLl3-05单位:中铁十一局集团武九客专湖北段一标段标项目部编号:DYSG-1-16-1-17主送单位各架子队第2页共3页工程名称弃土场挡墙技术交底B期2016年1月17日交底内容:2、施工工艺M7.5砂浆浆砌片石施工方法。浆砌片石采用坐浆法,砂浆强度为M7.5。浆砌片石应分层砌筑,每分层的高度宜在70120cm间(约34层片石)。分层与分层间的砌缝应大致找平,即每隔34层片石找平一次。分层内的每层石块,不允许铺通层找平砂浆,而可按石料高低不平形状,逐块或逐段铺浆。砂浆的流动性宜为57cm。
4、砌筑时,每一块片石均应先铺砂浆,再安放石块,经左右揉动几下,再用手锤轻击,浆下面砂浆挤压密实。在已砌好片石侧面继续安砌时,除座浆外并应在相邻石块侧面铺抹砂浆,再砌片石,并向下面及抹浆的侧面用手挤压,用锤轻击,将下面和侧面的砂浆挤实。分层内各层石块的砌缝应尽可能错开,分层与分层间的砌缝则必须错开,且错缝距离要求不小于8cm。浆砌片石表面需勾凹缝。3、沉降缝设置。墙身沿线路方向每隔10-25m结合墙高设置2-3Cnl的沉降缝一道,缝内沿墙顶、内、外三边填塞深度不小于02m的沥青麻筋。沉降缝设置要求垂直,墙身与基础全断面贯通。4、泄水孔设置。墙身高出地面部分需要每2m设置一道泄水孔(二0.1InPV
5、C泄水孔),呈梅花形布置(上、下、左、右交错设置),缝宽2-3cm,缝内填塞沥青麻絮。墙顶0.5m范围内及最底排泄水孔下部0.3m范围内设粘土防渗层。墙背通长铺一层RCP-X730D(八)渗排水网垫,其后设0.3m厚砂砾石反虑层。挡墙基坑采用填土回填。5、该挡墙为重力式挡土墙,墙胸、背坡率1:0.25,墙高3-3.5m。四、质量要求:1、M7.5砂浆浆砌片石护面墙,片石强度不低于30MPa,要求平、纵、横齿缝砌筑。2、砌体应分层砌筑,砌体较长时可分段分层砌筑,但两相邻工作段的砌筑高差一般不编制:复核:签收:年月日技术交底书Tl102JL13-05单位:中铁T一局集团武九客专湖北段一标段标项目部
6、编号:DYSG-1T6-1T7主送单位各架子队第3页共3页工程名称弃土场挡墙技术交底日期2016年1月17日交底内容:宜超过1.2m。分段位置宜尽量设在沉降缝处,各段水平砌缝应一致。3、各砌层应先砌外圈定位石,然后砌筑里层,外圈砌块应与里层砌块交错连成一体。砌体里层应砌筑整齐,分层应与外圈一致,应先铺一层适当厚度的砂浆再安放砌块和填塞砌缝。4、各砌层的砌块安放稳固,砌块间应砂浆饱满,粘结牢固,不得直接贴靠或脱空。砌缝宽度一般为4cm。砌筑时底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分。5、砌筑上层石块时,应避免振动下层砌块。较大的砌块应使用于下层,安砌时应选取形状尺寸较为合适的砌块,尖锐部
7、分应敲除,砌石时必须大面朝下。安放时必须平稳,若有晃动,应在砂浆中塞以小石块。6、挡墙临时开挖的边坡应尽可能与墙背坡度保持一致,施工期间对于地质不好的边坡设置临时支撑,防止倾覆或者坍塌,对于临时边坡出现坍塌或者掉块时用浆砌片石回填。7、泄水孔的设置。泄水孔应与内侧挡墙泄水孔数量及孔径对应并接通。8、砌体或勾缝(凹缝)施工完成后洒水养护7天以上。五、安全措施1、施工人员施工期间必须佩带安全帽、必要时挂安全带。2、六级以上大风及大雨天气应停止施工。3、挡墙施工提前排除边坡危石,施工期间应派专人盯控现场,防止边坡上方危石滚落伤及施工人员。注:1、请严格按照交底及图纸施工。2、附图:线路弃土场设计图、弃土场挡墙大样图编制:复核:签收:年月日
