无砟轨道隔离层和弹性垫层施工作业.docx

上传人:p** 文档编号:532597 上传时间:2023-10-17 格式:DOCX 页数:6 大小:17.14KB
下载 相关 举报
无砟轨道隔离层和弹性垫层施工作业.docx_第1页
第1页 / 共6页
无砟轨道隔离层和弹性垫层施工作业.docx_第2页
第2页 / 共6页
无砟轨道隔离层和弹性垫层施工作业.docx_第3页
第3页 / 共6页
无砟轨道隔离层和弹性垫层施工作业.docx_第4页
第4页 / 共6页
无砟轨道隔离层和弹性垫层施工作业.docx_第5页
第5页 / 共6页
无砟轨道隔离层和弹性垫层施工作业.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《无砟轨道隔离层和弹性垫层施工作业.docx》由会员分享,可在线阅读,更多相关《无砟轨道隔离层和弹性垫层施工作业.docx(6页珍藏版)》请在第壹文秘上搜索。

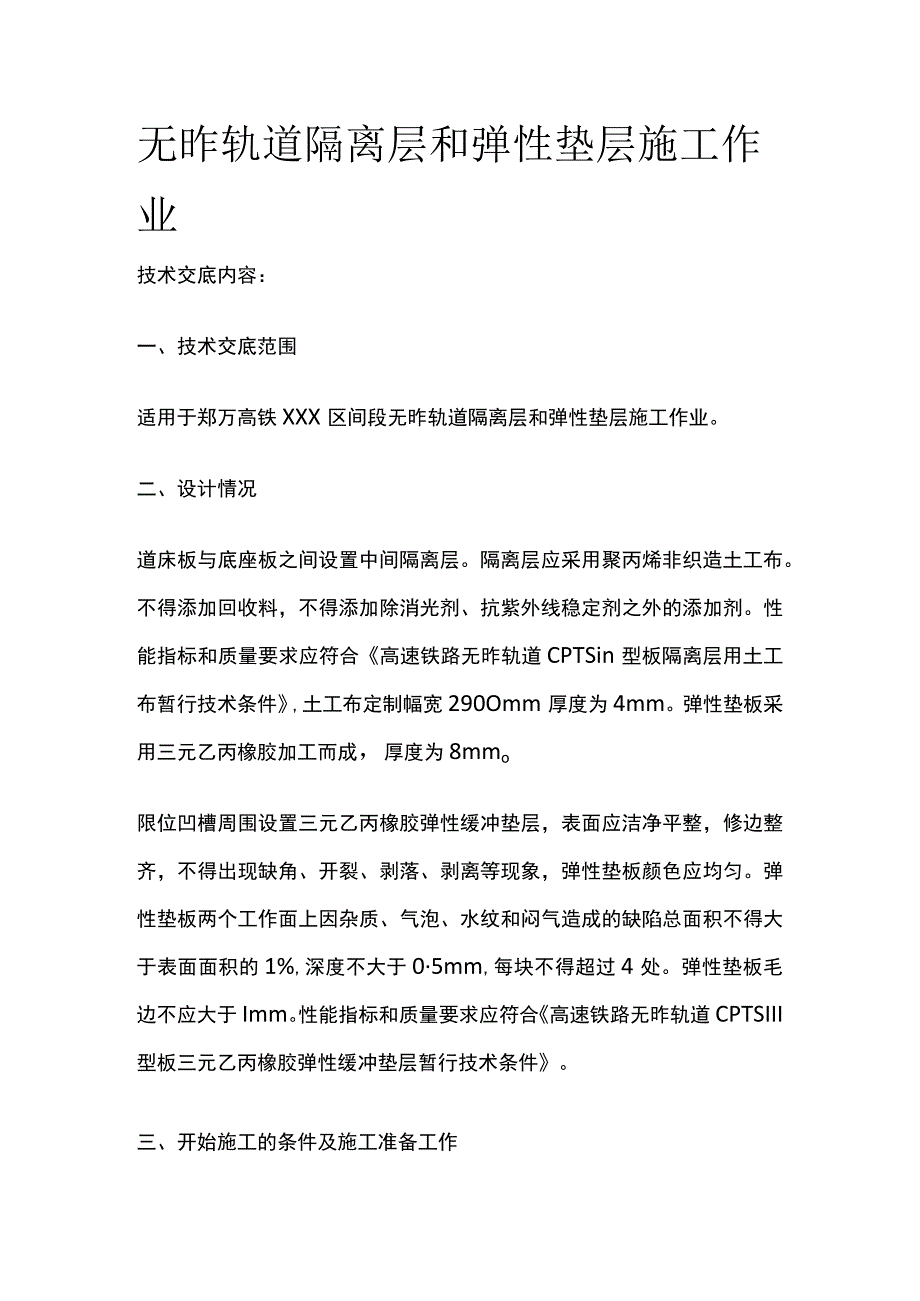

1、无昨轨道隔离层和弹性垫层施工作业技术交底内容:一、技术交底范围适用于郑万高铁XXX区间段无昨轨道隔离层和弹性垫层施工作业。二、设计情况道床板与底座板之间设置中间隔离层。隔离层应采用聚丙烯非织造土工布。不得添加回收料,不得添加除消光剂、抗紫外线稳定剂之外的添加剂。性能指标和质量要求应符合高速铁路无昨轨道CPTSin型板隔离层用土工布暂行技术条件,土工布定制幅宽290Omm厚度为4mm。弹性垫板采用三元乙丙橡胶加工而成,厚度为8mmo限位凹槽周围设置三元乙丙橡胶弹性缓冲垫层,表面应洁净平整,修边整齐,不得出现缺角、开裂、剥落、剥离等现象,弹性垫板颜色应均匀。弹性垫板两个工作面上因杂质、气泡、水纹和

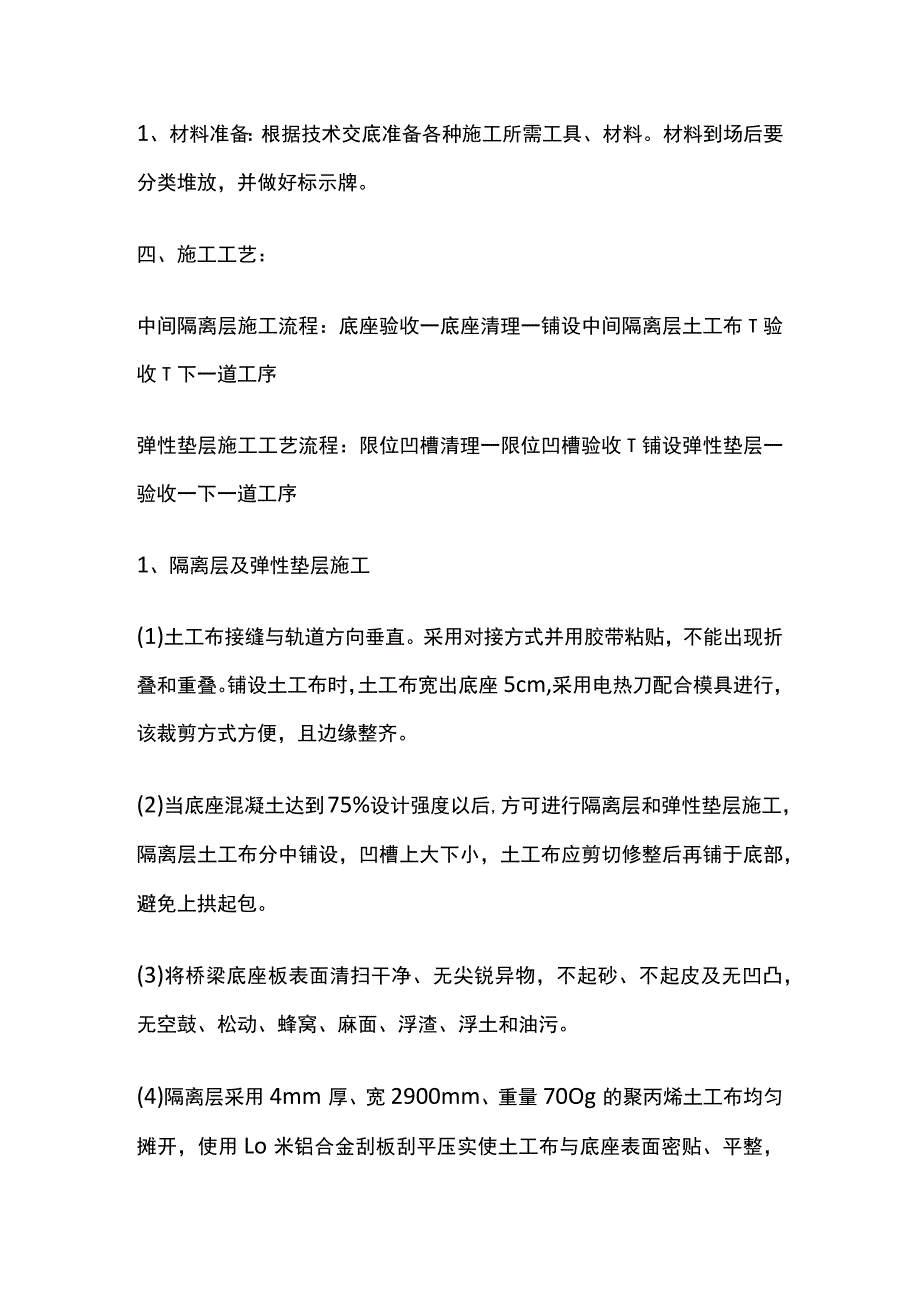

2、闷气造成的缺陷总面积不得大于表面面积的1%,深度不大于05mm,每块不得超过4处。弹性垫板毛边不应大于Imm。性能指标和质量要求应符合高速铁路无昨轨道CPTSIII型板三元乙丙橡胶弹性缓冲垫层暂行技术条件。三、开始施工的条件及施工准备工作1、材料准备:根据技术交底准备各种施工所需工具、材料。材料到场后要分类堆放,并做好标示牌。四、施工工艺:中间隔离层施工流程:底座验收一底座清理一铺设中间隔离层土工布T验收T下一道工序弹性垫层施工工艺流程:限位凹槽清理一限位凹槽验收T铺设弹性垫层一验收一下一道工序1、隔离层及弹性垫层施工(1)土工布接缝与轨道方向垂直。采用对接方式并用胶带粘贴,不能出现折叠和重叠

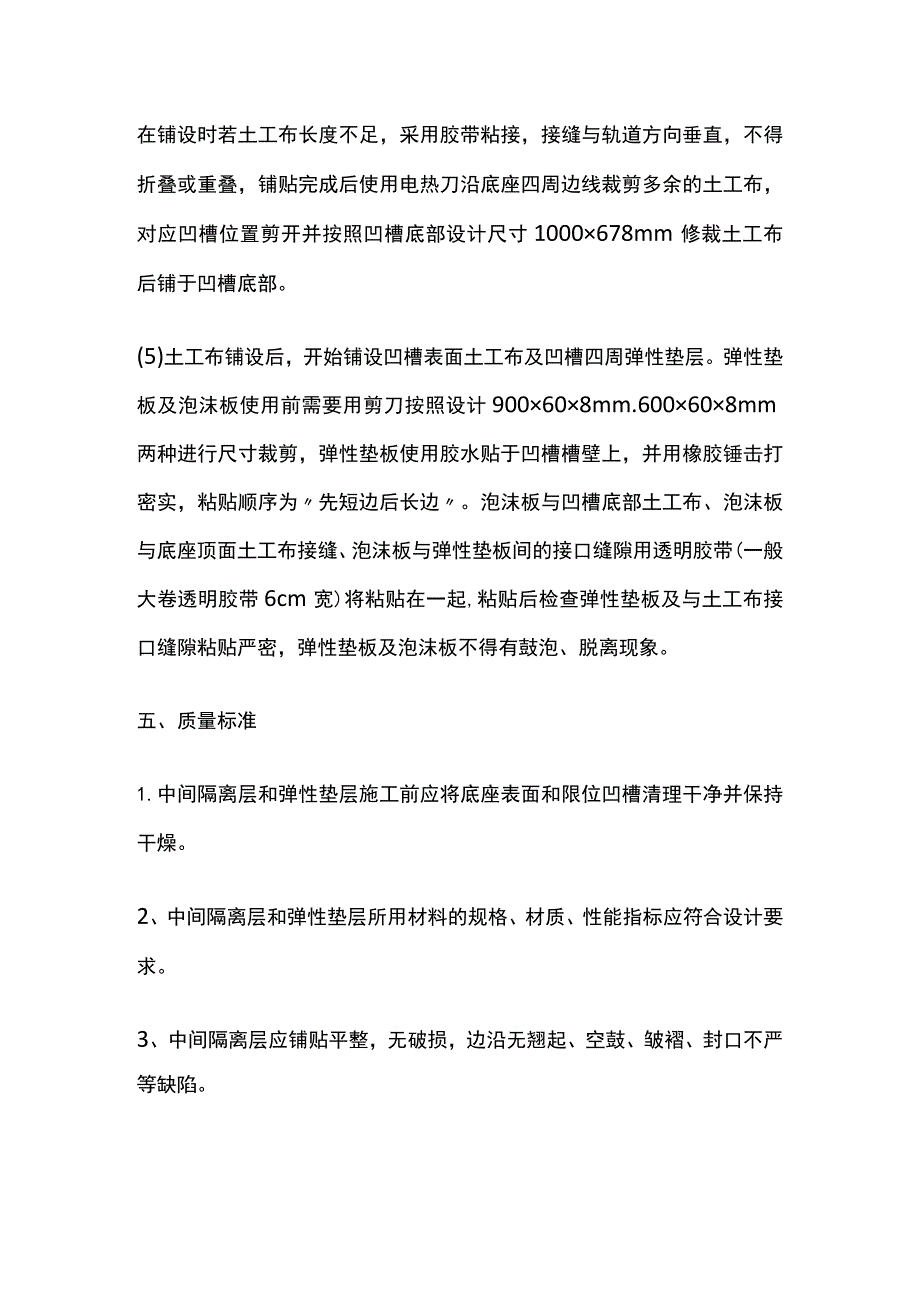

3、。铺设土工布时,土工布宽出底座5cm,采用电热刀配合模具进行,该裁剪方式方便,且边缘整齐。(2)当底座混凝土达到75%设计强度以后,方可进行隔离层和弹性垫层施工,隔离层土工布分中铺设,凹槽上大下小,土工布应剪切修整后再铺于底部,避免上拱起包。(3)将桥梁底座板表面清扫干净、无尖锐异物,不起砂、不起皮及无凹凸,无空鼓、松动、蜂窝、麻面、浮渣、浮土和油污。(4)隔离层采用4mm厚、宽2900mm、重量70Og的聚丙烯土工布均匀摊开,使用Lo米铝合金刮板刮平压实使土工布与底座表面密贴、平整,在铺设时若土工布长度不足,采用胶带粘接,接缝与轨道方向垂直,不得折叠或重叠,铺贴完成后使用电热刀沿底座四周边线

4、裁剪多余的土工布,对应凹槽位置剪开并按照凹槽底部设计尺寸1000678mm修裁土工布后铺于凹槽底部。(5)土工布铺设后,开始铺设凹槽表面土工布及凹槽四周弹性垫层。弹性垫板及泡沫板使用前需要用剪刀按照设计900608mm.600608mm两种进行尺寸裁剪,弹性垫板使用胶水贴于凹槽槽壁上,并用橡胶锤击打密实,粘贴顺序为先短边后长边。泡沫板与凹槽底部土工布、泡沫板与底座顶面土工布接缝、泡沫板与弹性垫板间的接口缝隙用透明胶带(一般大卷透明胶带6cm宽)将粘贴在一起,粘贴后检查弹性垫板及与土工布接口缝隙粘贴严密,弹性垫板及泡沫板不得有鼓泡、脱离现象。五、质量标准1.中间隔离层和弹性垫层施工前应将底座表面

5、和限位凹槽清理干净并保持干燥。2、中间隔离层和弹性垫层所用材料的规格、材质、性能指标应符合设计要求。3、中间隔离层应铺贴平整,无破损,边沿无翘起、空鼓、皱褶、封口不严等缺陷。4、弹性垫层与限位凹槽侧面应粘贴牢固,顶面与底座表面平齐,周边无翘起、空鼓、封口不严等缺陷。序号检查项目检验标准(mm)检测方法1相邻凹槽中心间距3尺量2纵、横向宽度5尺量中线位置3全站仪4深度10尺量六、安全、环保、文明施工等技术措施1、制定安全保证措施,施工前对作业人员进行安全交底培训。2、按照安全管理组织机构配备安全管理的各级机构或部门工作人员,明确其安全工作职责范围,将施工经验丰富、安全意识强的人员充实到安全管理的各级机构和部门。3、施工现场的机械设备、人员、材料由施工负责人统一协调指挥,防止物流干扰。桥上作业人员要在防撞墙内侧施工。4、废弃土工布、弹性垫层及施工垃圾必须按照规定集中统一处理,严禁随意丢弃污染环境。七、成品保护措施1.严禁在已完成的的隔离层表面行走人员和机械,在钢筋绑扎过程中做到轻拿轻放,轨枕安装过程中必须采用龙门吊或人工散枕,严禁采用撬棍进行施工,避免隔离层偏移。2、对隔离层的胶带进行固定,施工中不得对该处进行电焊作业等,避免胶带破坏。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 国内外标准规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
