《楼地面施工方案.docx》由会员分享,可在线阅读,更多相关《楼地面施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

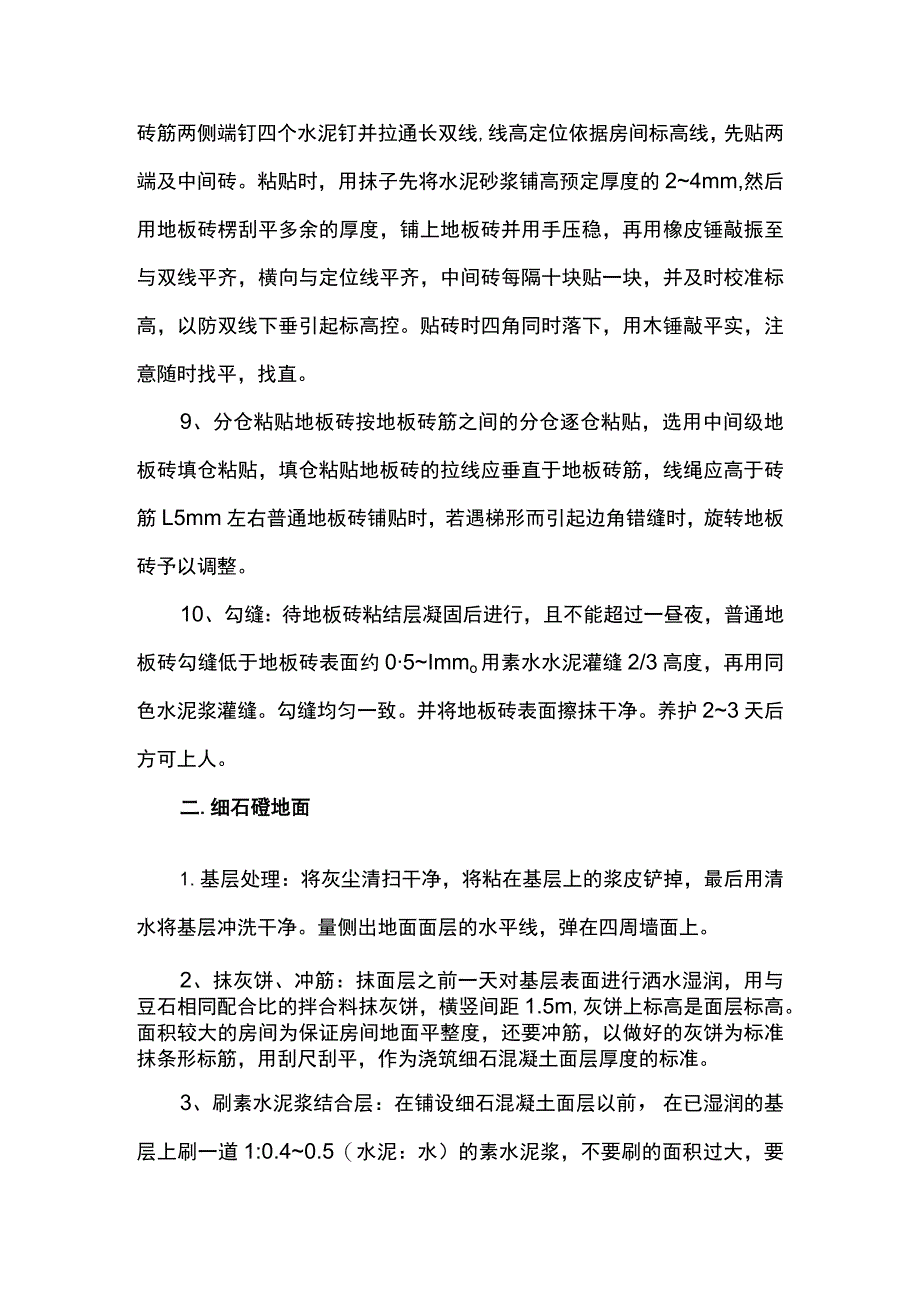

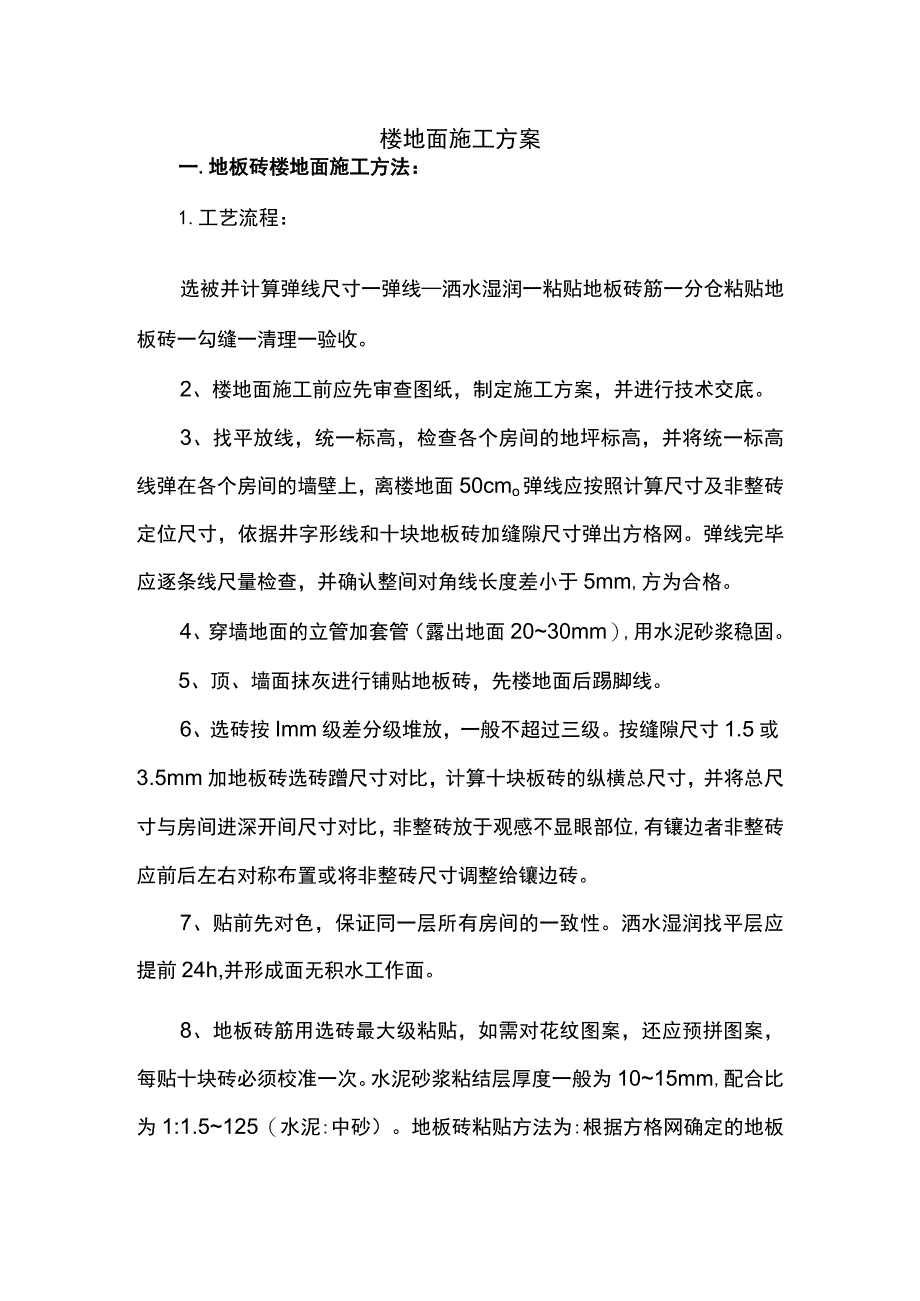

1、楼地面施工方案一.地板砖楼地面施工方法:1.工艺流程:选被并计算弹线尺寸一弹线洒水湿润一粘贴地板砖筋一分仓粘贴地板砖一勾缝一清理一验收。2、楼地面施工前应先审查图纸,制定施工方案,并进行技术交底。3、找平放线,统一标高,检查各个房间的地坪标高,并将统一标高线弹在各个房间的墙壁上,离楼地面50cmo弹线应按照计算尺寸及非整砖定位尺寸,依据井字形线和十块地板砖加缝隙尺寸弹出方格网。弹线完毕应逐条线尺量检查,并确认整间对角线长度差小于5mm,方为合格。4、穿墙地面的立管加套管(露出地面2030mm),用水泥砂浆稳固。5、顶、墙面抹灰进行铺贴地板砖,先楼地面后踢脚线。6、选砖按Imm级差分级堆放,一般

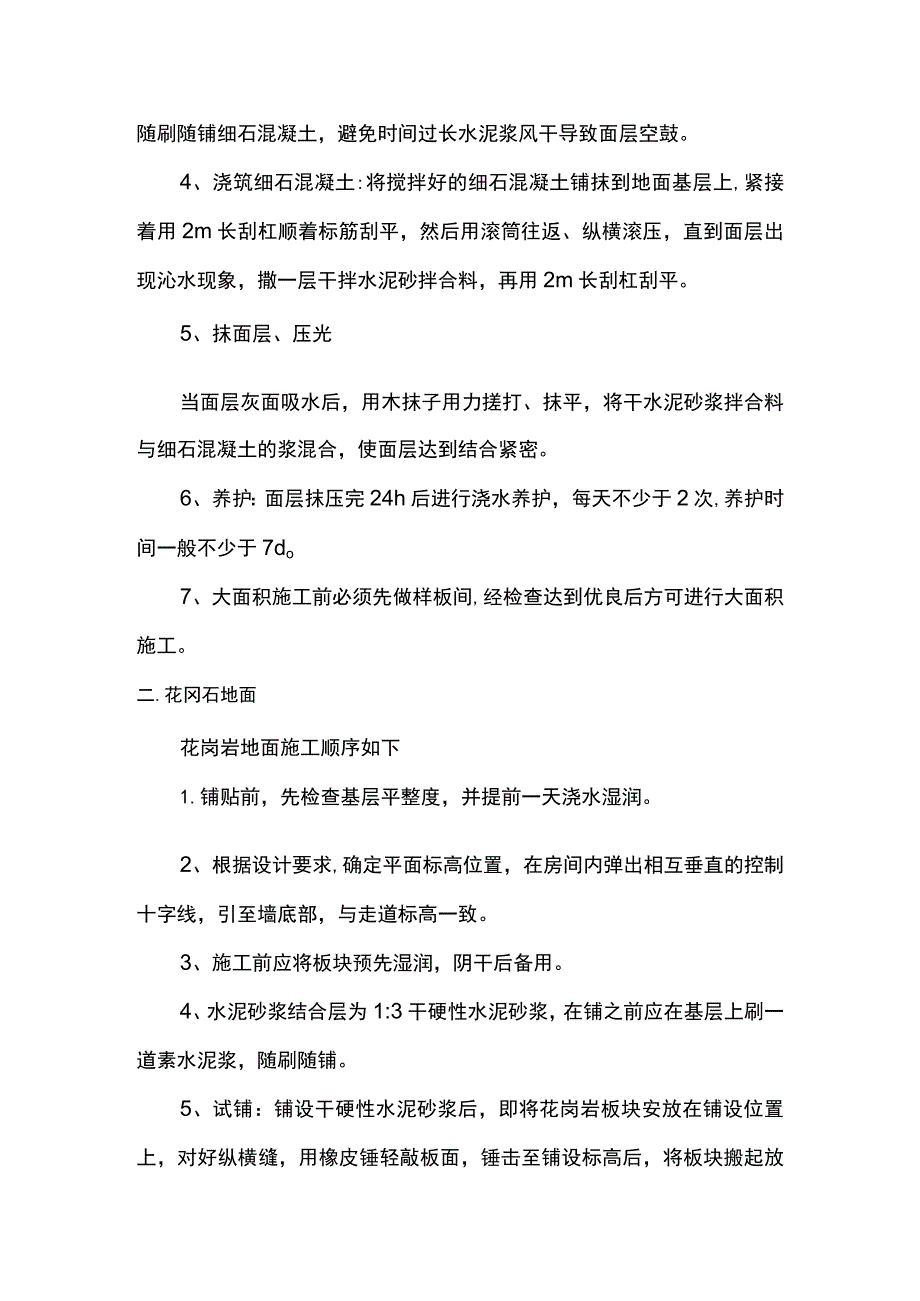

2、不超过三级。按缝隙尺寸1.5或3.5mm加地板砖选砖蹭尺寸对比,计算十块板砖的纵横总尺寸,并将总尺寸与房间进深开间尺寸对比,非整砖放于观感不显眼部位,有镶边者非整砖应前后左右对称布置或将非整砖尺寸调整给镶边砖。7、贴前先对色,保证同一层所有房间的一致性。洒水湿润找平层应提前24h,并形成面无积水工作面。8、地板砖筋用选砖最大级粘贴,如需对花纹图案,还应预拼图案,每贴十块砖必须校准一次。水泥砂浆粘结层厚度一般为1015mm,配合比为1:1.5125(水泥:中砂)。地板砖粘贴方法为:根据方格网确定的地板砖筋两侧端钉四个水泥钉并拉通长双线,线高定位依据房间标高线,先贴两端及中间砖。粘贴时,用抹子先将
3、水泥砂浆铺高预定厚度的24mm,然后用地板砖楞刮平多余的厚度,铺上地板砖并用手压稳,再用橡皮锤敲振至与双线平齐,横向与定位线平齐,中间砖每隔十块贴一块,并及时校准标高,以防双线下垂引起标高控。贴砖时四角同时落下,用木锤敲平实,注意随时找平,找直。9、分仓粘贴地板砖按地板砖筋之间的分仓逐仓粘贴,选用中间级地板砖填仓粘贴,填仓粘贴地板砖的拉线应垂直于地板砖筋,线绳应高于砖筋L5mm左右普通地板砖铺贴时,若遇梯形而引起边角错缝时,旋转地板砖予以调整。10、勾缝:待地板砖粘结层凝固后进行,且不能超过一昼夜,普通地板砖勾缝低于地板砖表面约05Immo用素水水泥灌缝2/3高度,再用同色水泥浆灌缝。勾缝均匀
4、一致。并将地板砖表面擦抹干净。养护23天后方可上人。二.细石磴地面1.基层处理:将灰尘清扫干净,将粘在基层上的浆皮铲掉,最后用清水将基层冲洗干净。量侧出地面面层的水平线,弹在四周墙面上。2、抹灰饼、冲筋:抹面层之前一天对基层表面进行洒水湿润,用与豆石相同配合比的拌合料抹灰饼,横竖间距1.5m,灰饼上标高是面层标高。面积较大的房间为保证房间地面平整度,还要冲筋,以做好的灰饼为标准抹条形标筋,用刮尺刮平,作为浇筑细石混凝土面层厚度的标准。3、刷素水泥浆结合层:在铺设细石混凝土面层以前,在已湿润的基层上刷一道1:0.40.5(水泥:水)的素水泥浆,不要刷的面积过大,要随刷随铺细石混凝土,避免时间过长
5、水泥浆风干导致面层空鼓。4、浇筑细石混凝土:将搅拌好的细石混凝土铺抹到地面基层上,紧接着用2m长刮杠顺着标筋刮平,然后用滚筒往返、纵横滚压,直到面层出现沁水现象,撒一层干拌水泥砂拌合料,再用2m长刮杠刮平。5、抹面层、压光当面层灰面吸水后,用木抹子用力搓打、抹平,将干水泥砂浆拌合料与细石混凝土的浆混合,使面层达到结合紧密。6、养护:面层抹压完24h后进行浇水养护,每天不少于2次,养护时间一般不少于7do7、大面积施工前必须先做样板间,经检查达到优良后方可进行大面积施工。二.花冈石地面花岗岩地面施工顺序如下1.铺贴前,先检查基层平整度,并提前一天浇水湿润。2、根据设计要求,确定平面标高位置,在房间内弹出相互垂直的控制十字线,引至墙底部,与走道标高一致。3、施工前应将板块预先湿润,阴干后备用。4、水泥砂浆结合层为1:3干硬性水泥砂浆,在铺之前应在基层上刷一道素水泥浆,随刷随铺。5、试铺:铺设干硬性水泥砂浆后,即将花岗岩板块安放在铺设位置上,对好纵横缝,用橡皮锤轻敲板面,锤击至铺设标高后,将板块搬起放到一旁。6、试铺后,检查结构层是否平整、密实,如有空隙或不密实处,应及时用砂浆补上,接着浇一层水灰比为05的素水泥浆,将板块四角同时平稳落下,对准纵横缝后,用橡皮锤轻敲振实,并用水平尺找平。7、待结合层砂浆强度达到60%-70%,方可打蜡抛光。
