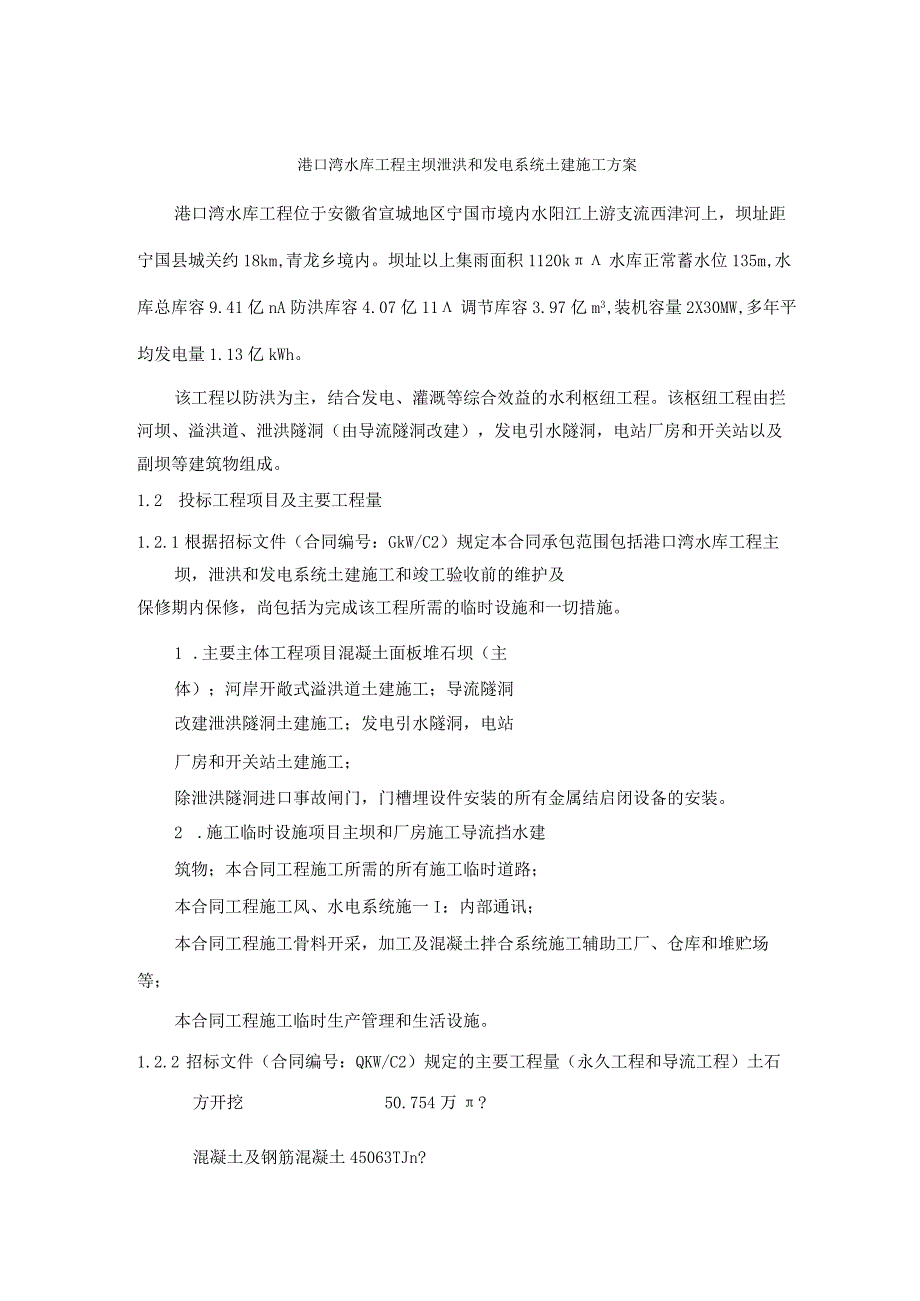

1、港口湾水库工程主坝泄洪和发电系统土建施工方案港口湾水库工程位于安徽省宣城地区宁国市境内水阳江上游支流西津河上,坝址距宁国县城关约18km,青龙乡境内。坝址以上集雨面积1120k水库正常蓄水位135m,水库总库容9.41亿nA防洪库容4.07亿11调节库容3.97亿m3,装机容量2X30MW,多年平均发电量1.13亿kWh。该工程以防洪为主,结合发电、灌溉等综合效益的水利枢纽工程。该枢纽工程由拦河坝、溢洪道、泄洪隧洞(由导流隧洞改建),发电引水隧洞,电站厂房和开关站以及副坝等建筑物组成。1.2 投标工程项目及主要工程量1.2.1 根据招标文件(合同编号:GkW/C2)规定本合同承包范围包括港口湾

2、水库工程主坝,泄洪和发电系统土建施工和竣工验收前的维护及保修期内保修,尚包括为完成该工程所需的临时设施和一切措施。1 .主要主体工程项目混凝土面板堆石坝(主体);河岸开敞式溢洪道土建施工;导流隧洞改建泄洪隧洞土建施工;发电引水隧洞,电站厂房和开关站土建施工;除泄洪隧洞进口事故闸门,门槽埋设件安装的所有金属结启闭设备的安装。2 .施工临时设施项目主坝和厂房施工导流挡水建筑物;本合同工程施工所需的所有施工临时道路;本合同工程施工风、水电系统施一I:内部通讯;本合同工程施工骨料开采,加工及混凝土拌合系统施工辅助工厂、仓库和堆贮场等;本合同工程施工临时生产管理和生活设施。1.2.2 招标文件(合同编号

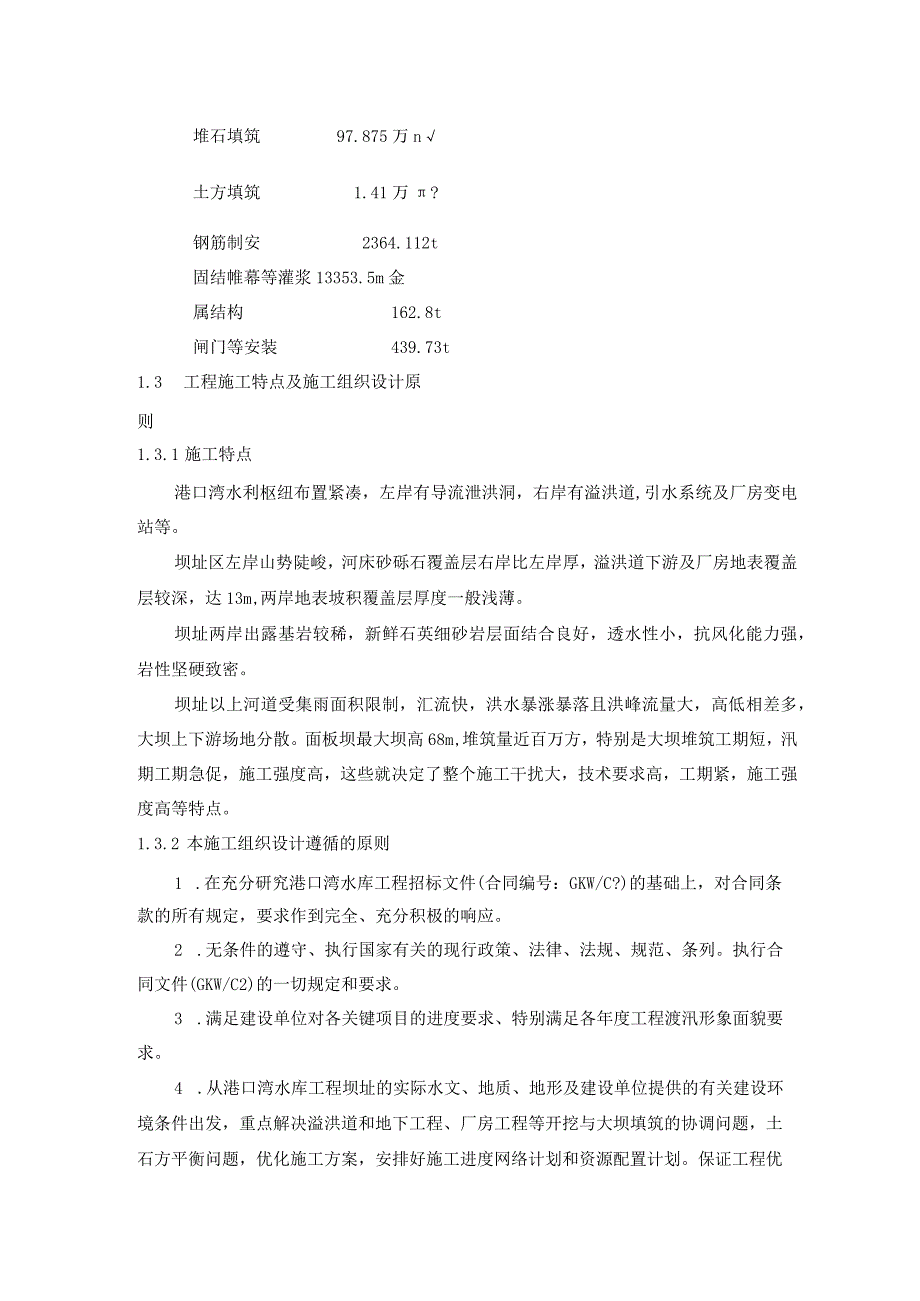

3、:QKW/C2)规定的主要工程量(永久工程和导流工程)土石方开挖50.754万?混凝土及钢筋混凝土45063TJn?堆石填筑97.875万n土方填筑1.41万?钢筋制安2364.112t固结帷幕等灌浆13353.5m金属结构162.8t闸门等安装439.73t1.3 工程施工特点及施工组织设计原则1.3.1 施工特点港口湾水利枢纽布置紧凑,左岸有导流泄洪洞,右岸有溢洪道,引水系统及厂房变电站等。坝址区左岸山势陡峻,河床砂砾石覆盖层右岸比左岸厚,溢洪道下游及厂房地表覆盖层较深,达13m,两岸地表坡积覆盖层厚度一般浅薄。坝址两岸出露基岩较稀,新鲜石英细砂岩层面结合良好,透水性小,抗风化能力强,岩性

4、坚硬致密。坝址以上河道受集雨面积限制,汇流快,洪水暴涨暴落且洪峰流量大,高低相差多,大坝上下游场地分散。面板坝最大坝高68m,堆筑量近百万方,特别是大坝堆筑工期短,汛期工期急促,施工强度高,这些就决定了整个施工干扰大,技术要求高,工期紧,施工强度高等特点。1.3.2 本施工组织设计遵循的原则1 .在充分研究港口湾水库工程招标文件(合同编号:GKW/C?)的基础上,对合同条款的所有规定,要求作到完全、充分积极的响应。2 .无条件的遵守、执行国家有关的现行政策、法律、法规、规范、条列。执行合同文件(GKW/C2)的一切规定和要求。3 .满足建设单位对各关键项目的进度要求、特别满足各年度工程渡汛形象

5、面貌要求。4 .从港口湾水库工程坝址的实际水文、地质、地形及建设单位提供的有关建设环境条件出发,重点解决溢洪道和地下工程、厂房工程等开挖与大坝填筑的协调问题,土石方平衡问题,优化施工方案,安排好施工进度网络计划和资源配置计划。保证工程优质、高效,尽量采用新技术、新工艺、新材料、新机具,以取得好的经济效益,保证全部工程在2001年7月31日完工,比合同工期提前三个月完成全部工程项目。1.4施工控制进度按照招标文件规定,1998年12月底主体工程开工,2001年10月底全部工程完工,我局确保各主体工程实施的控制进度目标如下:1998年12月底主体工程开工;1999年10月初河道截流;2000年2月底大坝第I期渡汛断面达到105m高程;2000年5月底大坝第11期渡汛断面达到123m高程2000年8月底大坝全断面达到142m高程达到可以拉钢筋混凝土面板;2000年12月底大坝混凝土面板浇完并完成坝前全部处理工作;2000年12月底引水洞进口闸门下闸,至2001年5月底达到具备通水条件;2000年12月31日溢洪道全部完成;2000年12月底提交发电厂房机组安装工作面;2001年1月31日下闸蓄水,2001年5月底泄洪隧洞改建工程完工;2001年5月底第一台机组具备发电条件;2001年7月底全部工程完工(如建设单位需要,我局可以作调整)。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
