港口湾水库工程主坝泄洪和发电系统土建施工导流施工方案.docx

上传人:p** 文档编号:533100 上传时间:2023-10-17 格式:DOCX 页数:15 大小:32.27KB
下载 相关 举报
港口湾水库工程主坝泄洪和发电系统土建施工导流施工方案.docx_第1页
第1页 / 共15页
港口湾水库工程主坝泄洪和发电系统土建施工导流施工方案.docx_第2页
第2页 / 共15页
港口湾水库工程主坝泄洪和发电系统土建施工导流施工方案.docx_第3页
第3页 / 共15页
港口湾水库工程主坝泄洪和发电系统土建施工导流施工方案.docx_第4页
第4页 / 共15页
港口湾水库工程主坝泄洪和发电系统土建施工导流施工方案.docx_第5页
第5页 / 共15页
港口湾水库工程主坝泄洪和发电系统土建施工导流施工方案.docx_第6页
第6页 / 共15页
港口湾水库工程主坝泄洪和发电系统土建施工导流施工方案.docx_第7页
第7页 / 共15页
港口湾水库工程主坝泄洪和发电系统土建施工导流施工方案.docx_第8页
第8页 / 共15页
港口湾水库工程主坝泄洪和发电系统土建施工导流施工方案.docx_第9页
第9页 / 共15页
港口湾水库工程主坝泄洪和发电系统土建施工导流施工方案.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《港口湾水库工程主坝泄洪和发电系统土建施工导流施工方案.docx》由会员分享,可在线阅读,更多相关《港口湾水库工程主坝泄洪和发电系统土建施工导流施工方案.docx(15页珍藏版)》请在第壹文秘上搜索。

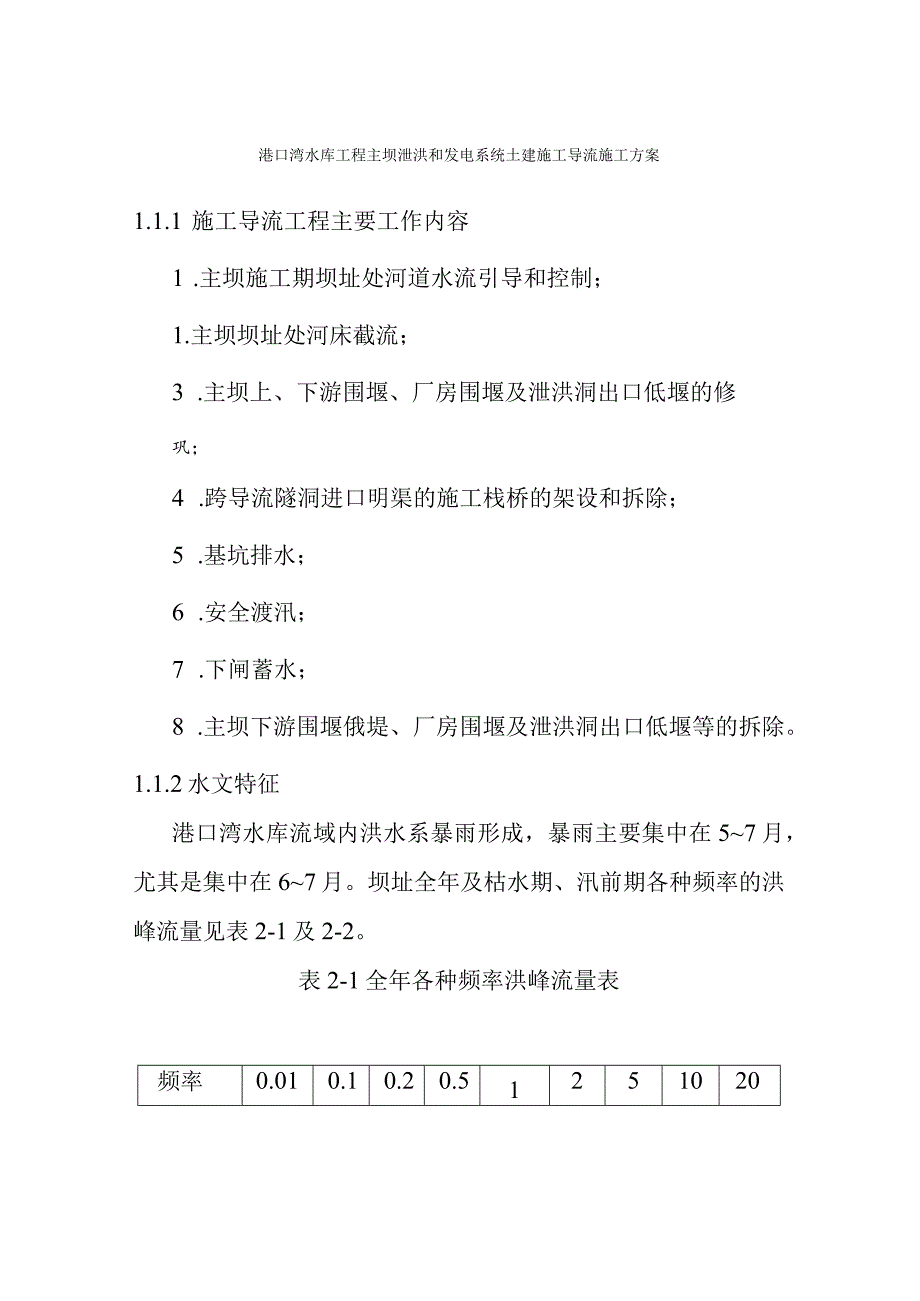

1、港口湾水库工程主坝泄洪和发电系统土建施工导流施工方案1.1.1 施工导流工程主要工作内容1 .主坝施工期坝址处河道水流引导和控制;1.主坝坝址处河床截流;3 .主坝上、下游围堰、厂房围堰及泄洪洞出口低堰的修巩;4 .跨导流隧洞进口明渠的施工栈桥的架设和拆除;5 .基坑排水;6 .安全渡汛;7 .下闸蓄水;8 .主坝下游围堰俄堤、厂房围堰及泄洪洞出口低堰等的拆除。1.1.2水文特征港口湾水库流域内洪水系暴雨形成,暴雨主要集中在57月,尤其是集中在67月。坝址全年及枯水期、汛前期各种频率的洪峰流量见表2-1及2-2。表2-1全年各种频率洪峰流量表频率0.010.10.20.512510201280

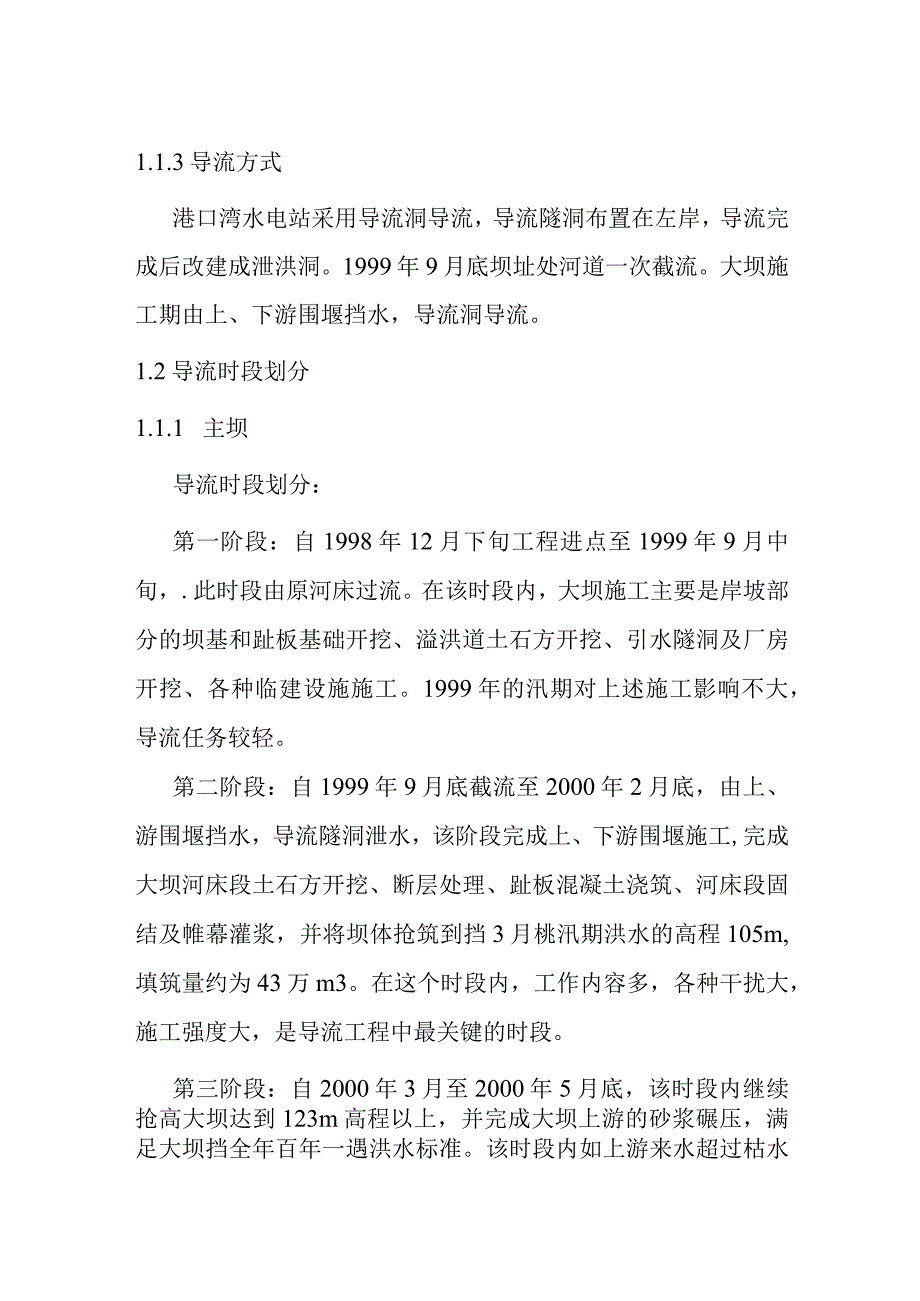

2、095178525723862805300404631162217表2-2枯水期和汛前期各种频率洪峰流量表25102010月中2月底64050039429610月中旬3月上旬8666765303873月130010008006204月1626131410748315月31322358179212461.1.3导流方式港口湾水电站采用导流洞导流,导流隧洞布置在左岸,导流完成后改建成泄洪洞。1999年9月底坝址处河道一次截流。大坝施工期由上、下游围堰挡水,导流洞导流。1.2导流时段划分1.1.1 主坝导流时段划分:第一阶段:自1998年12月下旬工程进点至1999年9月中旬,.此时段由原河床过流。

3、在该时段内,大坝施工主要是岸坡部分的坝基和趾板基础开挖、溢洪道土石方开挖、引水隧洞及厂房开挖、各种临建设施施工。1999年的汛期对上述施工影响不大,导流任务较轻。第二阶段:自1999年9月底截流至2000年2月底,由上、游围堰挡水,导流隧洞泄水,该阶段完成上、下游围堰施工,完成大坝河床段土石方开挖、断层处理、趾板混凝土浇筑、河床段固结及帷幕灌浆,并将坝体抢筑到挡3月桃汛期洪水的高程105m,填筑量约为43万m3。在这个时段内,工作内容多,各种干扰大,施工强度大,是导流工程中最关键的时段。第三阶段:自2000年3月至2000年5月底,该时段内继续抢高大坝达到123m高程以上,并完成大坝上游的砂浆

4、碾压,满足大坝挡全年百年一遇洪水标准。该时段内如上游来水超过枯水期10年一遇洪水e=394m3s,允许上游围堰过水。第四阶段:自2000年6月2000年10月初,由坝体挡水完成142m以下坝体填筑,大坝具备面板浇筑条件。第五阶段:自2000年9月初至2001年1月底,该时段利用枯水期和低温季节,由上游围堰挡水,完成大坝上游钢筋混凝土面板浇筑和上游坝脚防渗体的风化回填。第六阶段:自2001年1月底至2001年4月底。2001年1月底导流隧洞下闸,水库开始蓄水,该时段内需完成导流隧洞改建为泄洪洞,完成下游围堰破堤及厂房围堰的拆除,尾水渠出口段土石方开挖及下游河道的清理等工作。并且,溢洪道要求在20

5、00年12月31日具备泄水条件。1.1.2 厂房施工导流时段划分根据进度安排厂房导流时段划分二阶段:第一阶段:自1999年2月至1999年9月底,由原河道泄流,厂房一期围堰利用厂房开挖岩坎挡水,此时段内主要是厂房的土石方开挖。第二阶段:自1999年10月底至2001年1月底,由导流隧洞泄水,厂房二期土石围堰挡水,此时段内完成厂房的混凝土浇筑,并安装机组。2001年1月底大坝下闸蓄水后,厂房二期土石围堰拆除和尾水渠土石方开挖,工程完工。1.3导流标准1.3.1 大坝施工导流标准港口湾水库工程属II等工程,主坝为2级建筑物,相应主坝旌工导流建筑物为4级。主坝上游围堰挡水标准为枯水期10月中旬至次年

6、2月底io年一遇洪水,相应流量Q=394m3s,主坝下游围堰的挡水标准为枯水期20年一遇,相应流量2=739m3s,相应上、下游围堰挡水高程为93m和84m。主坝临时断面的挡水标准,主坝在2000年2月底临时断面渡汛标准达到50年一遇洪水,相应流量1300m3,上游库水位14.5m,大坝上游填筑高程105m。大坝主汛期临时渡汛标准为全年百年一遇,相应流量Q=6280r113s上游库水位为121.5m,大坝填筑高程达到123mo1.3.2厂房施工导流标准引水发电隧洞和厂房为3级建筑物,厂房施工临时挡水建筑为5级,厂房一期围堰采用5年一遇洪水标准,相应设计洪水流量为2217m3s;相应围堰(岩坎)

7、顶高程为86m,厂房二期围堰同主坝下游围堰连成一体并作为主坝填筑的主干道,其设计标准为导流洞下泄流量739m3s.相应堰顶高程84mo1.4 施工导流建筑物平面布置施工导流建筑物的布置除满足主体工程在干湿条件下施工外,同时考虑施工总布置中各种临时设施的布置需要,施工道路的需要等。1.5 导流建筑物结构设计1.5.1 主坝导流建筑物结构设计上游围堰:上游围堰为土石围堰,围堰填筑料采用大坝开挖料和基坑开挖料,堰顶高程93m,堰顶宽6m。堰体上游坡面堆石体1:2,风化土斜墙1:3,下游坡面1:L5,围堰防渗体采用风化土斜墙和复合土工膜。水下部分采用风化土防渗,水上部分采用复合土工膜,风化土防渗体基础

8、为基岩,风化体底厚3m,顶厚L5m,复合土工膜与风化防渗体搭接长度不小于2m。复合土工膜二侧设有50cm砂砾石过渡层,迎水面铺不小于50Cm厚石磴保护。上游围堰在2000年汛期允许过水,故在围堰上设宽3m,深1.5m的充水堰槽,充水槽用20Cm混凝土衬砌。堰槽顶部设自溃堰等来水大于围堰挡水标准时,打开自溃堰,充满基坑。下游围堰:下游围堰分破堤和浆砌块石围堰,俄堤围堰在上游围堰合龙后,开始合龙闭气破堤围堰顶宽5m,迎水面采用风化土作为防渗体,防渗体基础清理至基岩。破堤上坡比1:15背水面1:L5,防渗体背水侧设Im厚的反滤层,反滤层采用符合反滤要求的砂石料。浆砌块石围堰同时作为永久量水堰,顶宽0

9、.5m,顶部高程84m,迎水面垂直,背水面1:0.7,围堰底部有C15素混凝土垫层。1.5.2 厂房施工围堰厂房一期围堰为预留岩坎,堰顶高程86m以上,堰顶宽度4m,迎水面为自然坡,内侧土方为1:2,石方为1:0.5o如岩坎渗漏较大,考虑采用风化土进行防渗处理。厂房二期围堰与主坝下游围堰相接,同时此二期围堰堰为填筑大坝的上料干道,故设计顶宽为8m,围堰结构形式与主坝上游围堰相同,厂房二期围堰利用1999年汛后枯水期截流前形成,以便截流后,此围堰可马上作为下基坑道。堰体为土石料填筑。1.5.3 泄洪洞出口围堰泄洪洞出口围堰在导流洞下闸蓄水后施工,围堰为草袋黏土,堰项高程86.6 m,顶宽2m,坡

10、比1:0.3o86.7 流建筑物施工86.7.1 坝上、下游围堰施工主坝上、下游土石围堰堆石体使用2m3正铲或L6m3反铲装I5t自卸汽车直接上围堰。使用D85推土机整平并进行碾压,堰体石磴利用大坝开挖弃料和基坑开挖弃料。风化土料在溢洪道开挖时分别堆放在上、下游弃料场内集中堆放。风化土料防渗体底部使用Im3反铲清除覆盖层至基岩,复合土工膜由人工摊铺。浆砌块石围堰,浆砌块石的石料取自料场,可使用拖拉机运输,人工上堰砌筑。浆砌块石围堰基础采用手风钻和反铲清除强风化层,浆砌块石施工符合块石规范的设计要求。浆砌石围堰与厂房二期围堰交接处利用枯水期提前施工,以便尽早形成厂房二期围堰。86.7.2 房围堰

11、施工厂房一期围堰为预留岩坎,厂房开挖时留出即可。厂房二期围堰在1999年汛后即可开始施工,采用反铲对二期围堰的防渗体基础进行清理,同时,为减轻下闸后尾水渠的开挖工作量和难度,可把二期围堰的基础开挖至枯水期的正常水位处。堰体使用厂房开挖弃磴,使用正铲装自卸车上堰填筑,填筑方法与主坝上、下游围堰填筑方法相同。围堰施工道路可利用大坝开挖出磴道。86.7.3 洪洞出口围堰泄洪洞出口围堰采用汽车运土料至泄洪洞出口,人工装草袋填筑。86.8 流86.8.1 流时段的选择和截流流量根据总进度安排,大坝在2000年2月底临时渡汛断面必须达到105m,相应填筑工程量为43万nr3,考虑到截流后至2000年2月底

12、此时段内工期相当紧张。因此截流时间考虑为9月中下旬,具体时问可根据当时当地的天气预报确定。设计截流标准为5年一遇的平均流量,9月下旬的平均流量为27m3so设计截流量为27m3s,截流落差约为1.6m左右。截流流量不大,因此截流物料采用大坝开挖的弃料。仅在龙口合扰阶段,采用大块石J-A填见。86.8.2 口位置及宽度龙口位置选择在右岸,1999年汛后可视天气情况,利用导流明渠或大坝开挖料预进占。截流破堤设在围堰轴线的上游,破堤顶宽1m。龙口宽度根据水文计算,确定为15m,俄堤予进占的龙口部可采用块石防冲保护。86.8.3 流截流采用单向立堵方式进占,截流工程量约为100Om3截流使用15t以上

13、自卸车向龙口卸料,D85推料整平。截流时间考虑为1520h.86.8.5 气上、下游破堤完成后,马上使用自卸汽车运料铺筑反滤层,Im3反铲清理防渗体基础。然后用自卸车运风化土料填筑在围堰的迎水面,风化土料使用反铲进行摊铺整修、压实。86.9 坑排水86.9.1 期排水基坑截流闭气后,估计基坑内积水约为42000m3,考虑到围堰渗水,初期排水强度考虑为4500m3h,约3d排干,安装2台8寸、3台6寸、2台4寸离心水泵,45台4寸潜水泵。86.9.2 常性排水经常性排水时段为截流后至2001年2月底,主要排除基坑渗水、雨水和施工废水。基坑内安装2台6寸和2台4寸离心泵,局部区域排水使用4寸潜水泵

14、,基坑内设排水沟集水坑,二岸坡设截水沟。2000年8月底基坑排水,使用3台6寸和2台4寸以及23台潜水泵即能满足排干基坑积水的要求。86.10 渡汛86.10.1 工时段渡汛标准及渡汛面貌1999年3月1999年9月下旬,渡汛标准为全年5年一遇,洪峰流量为2217m3s,该时段内完成大坝岸坡开挖、厂房土石方开挖的大部分。各种临建设施,此时段各种设施、建筑物,物资堆放等渡汛高程为86以上。1999年10月2000年2月底导流洞导流,渡汛标准为枯水期十年一遇,洪峰流量为394m3s,该时段完成上、下游围堰施工,并完成大坝临时渡汛断面105m以下的填筑及砂浆碾压保护。2000年2月底,引水发电洞进水

15、口采用临时闸门封堵。2000年3月1日2000年5月底,导流洞导流渡汛标准为该时段内各月50年一遇洪水,该时段内继续抢高大坝临时渡汛断面至123m,并做好大坝上游面砂浆碾压保护。2000年6月2000年1月底,导流洞导流渡汛标准为全年百年一遇,洪峰流量6280m3s,该时段内完成大坝施工,溢洪道施工,具备下闸蓄水条件。2000年2月水库正常蓄水,渡汛标准为水库正常运行的渡汛标准,当水库水位超过汛期限制水位时,溢洪道泄洪。86.10.2 措施1.严格按照标书文件规定,保质保量完成大坝临时渡汛断面的填筑,并严格按要求做好上游面碾压砂浆护面工作。确保临时渡汛断面的安全。1.保证主坝围堰按时达到挡水标准,做好防渗处理保证大坝能顺利施工。3 .按照水电基本建设工程防汛管理暂行条例,承担防汛责任和义务。在防汛指挥部门统一指挥下,积极与气象,水文部门取得联系,建立完善的水情,气象预报系统。4 .每年2月初将该年度的安全渡汛措施报告,包括汛前各月坝体填筑高程及各工程的渡汛措施,报经指挥部批准。5 .汛期成立

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
