《隧道注浆技术交底.docx》由会员分享,可在线阅读,更多相关《隧道注浆技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

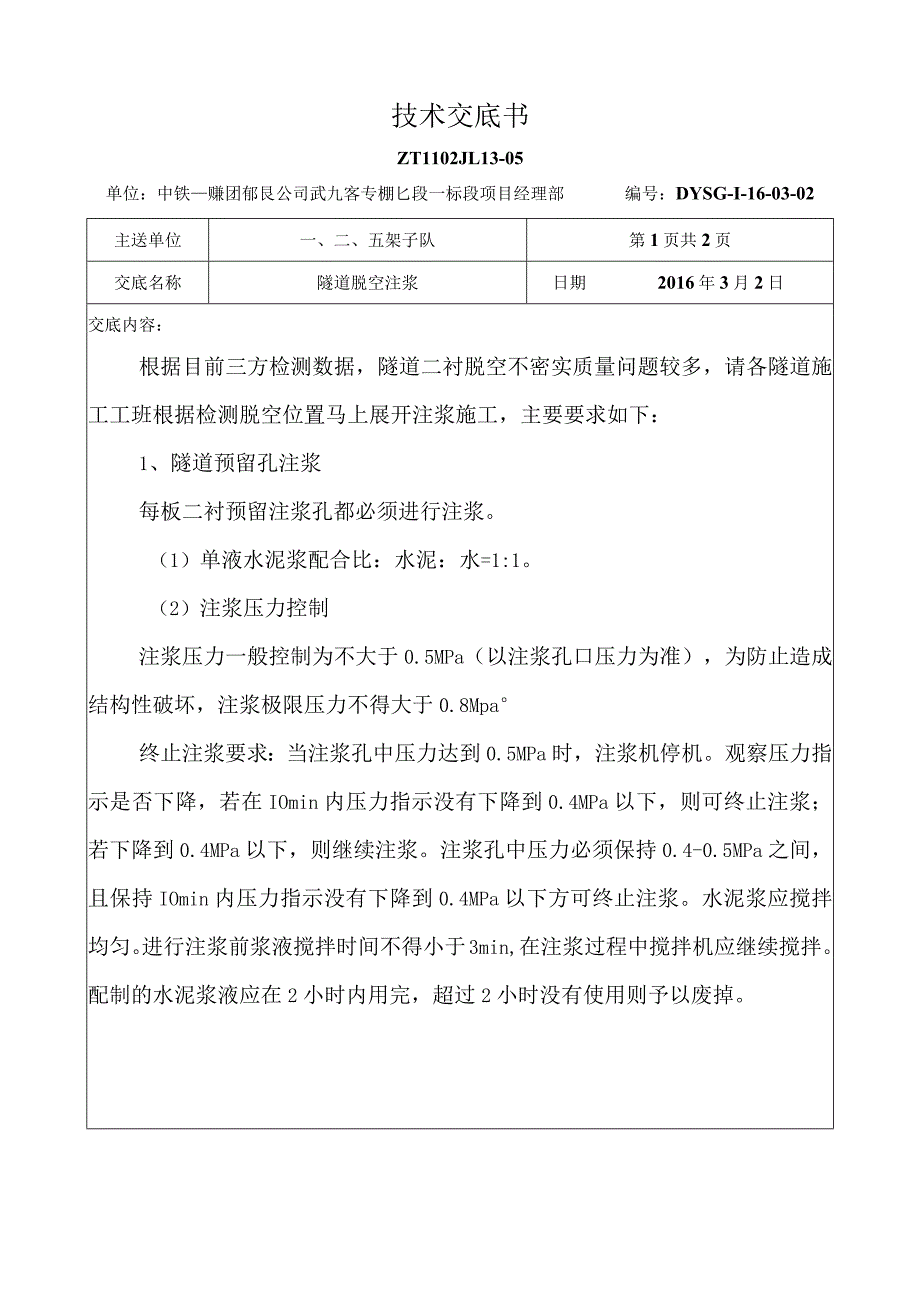

1、技术交底书ZT1102JL13-05单位:中铁赚团郁艮公司武九客专棚匕段一标段项目经理部编号:DYSG-I-16-03-02主送单位一、二、五架子队第1页共2页交底名称隧道脱空注浆日期2016年3月2日交底内容:根据目前三方检测数据,隧道二衬脱空不密实质量问题较多,请各隧道施工工班根据检测脱空位置马上展开注浆施工,主要要求如下:1、隧道预留孔注浆每板二衬预留注浆孔都必须进行注浆。(1)单液水泥浆配合比:水泥:水=1:1。(2)注浆压力控制注浆压力一般控制为不大于0.5MPa(以注浆孔口压力为准),为防止造成结构性破坏,注浆极限压力不得大于0.8Mpa终止注浆要求:当注浆孔中压力达到0.5MPa

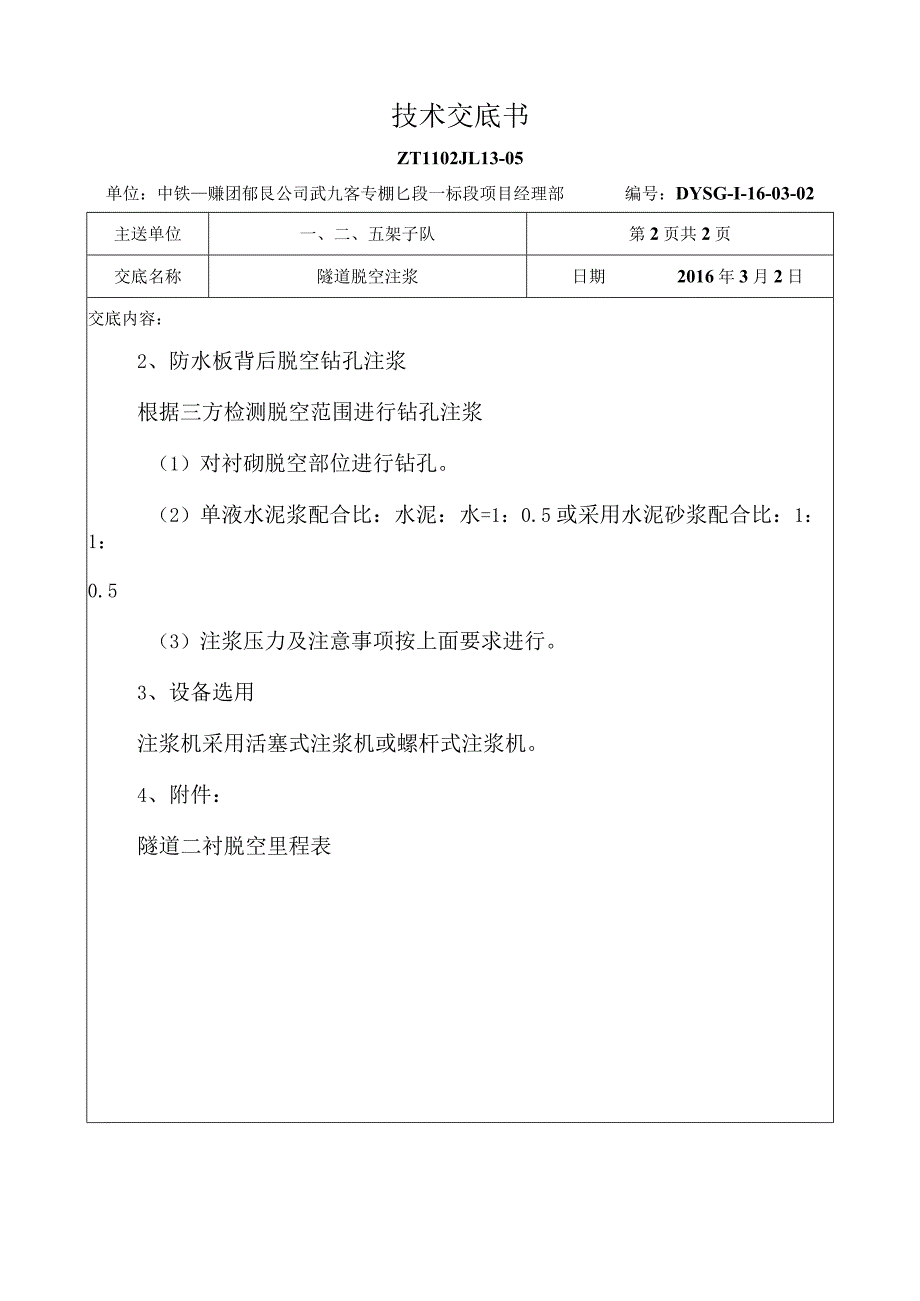

2、时,注浆机停机。观察压力指示是否下降,若在IOmin内压力指示没有下降到0.4MPa以下,则可终止注浆;若下降到0.4MPa以下,则继续注浆。注浆孔中压力必须保持0.4-0.5MPa之间,且保持IOmin内压力指示没有下降到0.4MPa以下方可终止注浆。水泥浆应搅拌均匀。进行注浆前浆液搅拌时间不得小于3min,在注浆过程中搅拌机应继续搅拌。配制的水泥浆液应在2小时内用完,超过2小时没有使用则予以废掉。技术交底书ZT1102JL13-05单位:中铁赚团郁艮公司武九客专棚匕段一标段项目经理部编号:DYSG-I-16-03-02主送单位一、二、五架子队第2页共2页交底名称隧道脱空注浆日期2016年3月2日交底内容:2、防水板背后脱空钻孔注浆根据三方检测脱空范围进行钻孔注浆(1)对衬砌脱空部位进行钻孔。(2)单液水泥浆配合比:水泥:水=1:0.5或采用水泥砂浆配合比:1:1:0.5(3)注浆压力及注意事项按上面要求进行。3、设备选用注浆机采用活塞式注浆机或螺杆式注浆机。4、附件:隧道二衬脱空里程表
