《堆载方案模板.docx》由会员分享,可在线阅读,更多相关《堆载方案模板.docx(3页珍藏版)》请在第壹文秘上搜索。

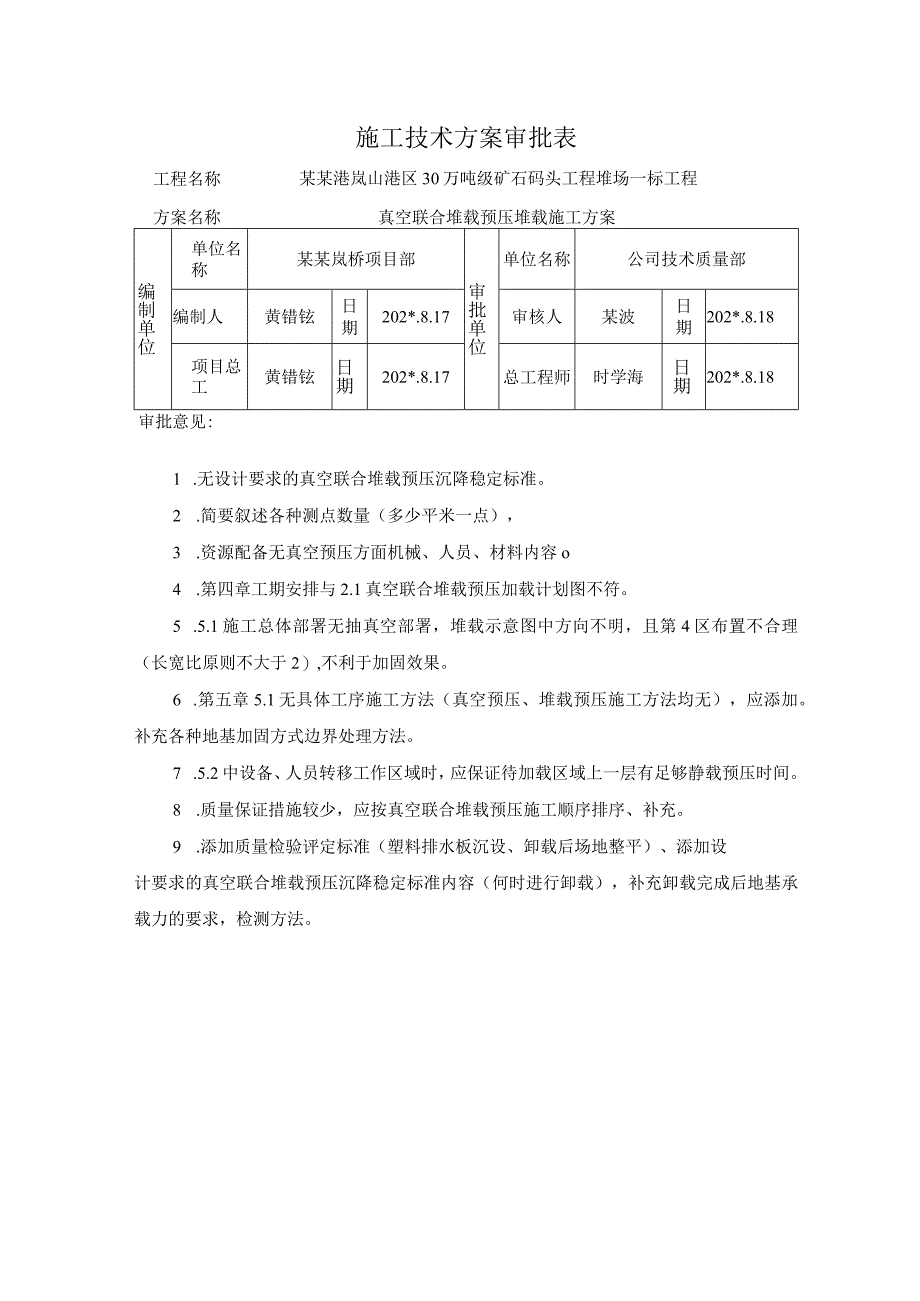

1、施工技术方案审批表工程名称某某港岚山港区30万吨级矿石码头工程堆场一标工程方案名称真空联合堆载预压堆载施工方案编制单位单位名称某某岚桥项目部审批单位单位名称公司技术质量部编制人黄错铉日期202*.8.17审核人某波日期202*.8.18项目总工黄错铉日期202*.8.17总工程师时学海日期202*.8.18审批意见:1 .无设计要求的真空联合堆载预压沉降稳定标准。2 .简要叙述各种测点数量(多少平米一点),3 .资源配备无真空预压方面机械、人员、材料内容o4 .第四章工期安排与2.1真空联合堆载预压加载计划图不符。5 .5.1施工总体部署无抽真空部署,堆载示意图中方向不明,且第4区布置不合理(

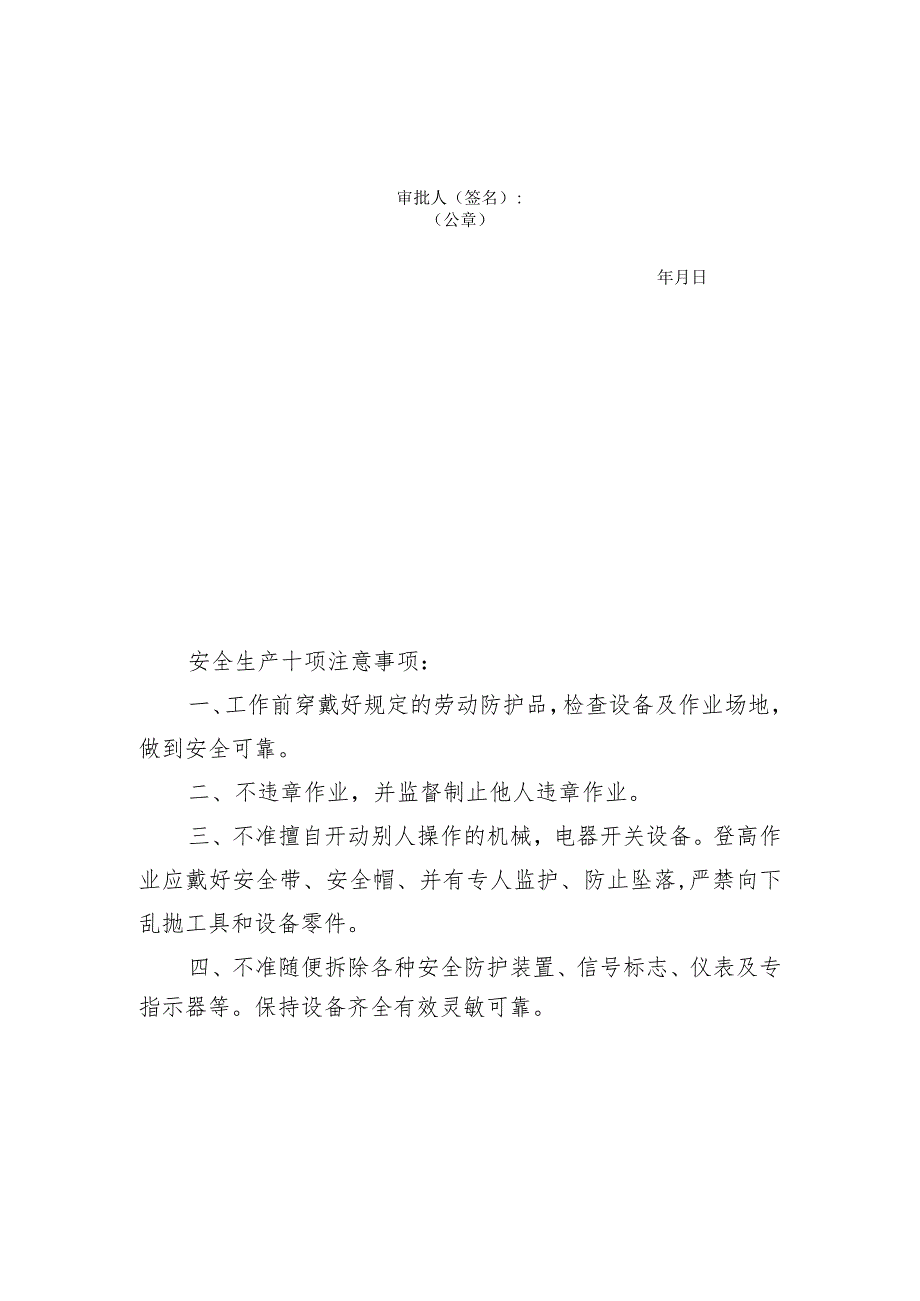

2、长宽比原则不大于2),不利于加固效果。6 .第五章5.1无具体工序施工方法(真空预压、堆载预压施工方法均无),应添加。补充各种地基加固方式边界处理方法。7 .5.2中设备、人员转移工作区域时,应保证待加载区域上一层有足够静载预压时间。8 .质量保证措施较少,应按真空联合堆载预压施工顺序排序、补充。9 .添加质量检验评定标准(塑料排水板沉设、卸载后场地整平)、添加设计要求的真空联合堆载预压沉降稳定标准内容(何时进行卸载),补充卸载完成后地基承载力的要求,检测方法。审批人(签名):(公章)年月日安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业

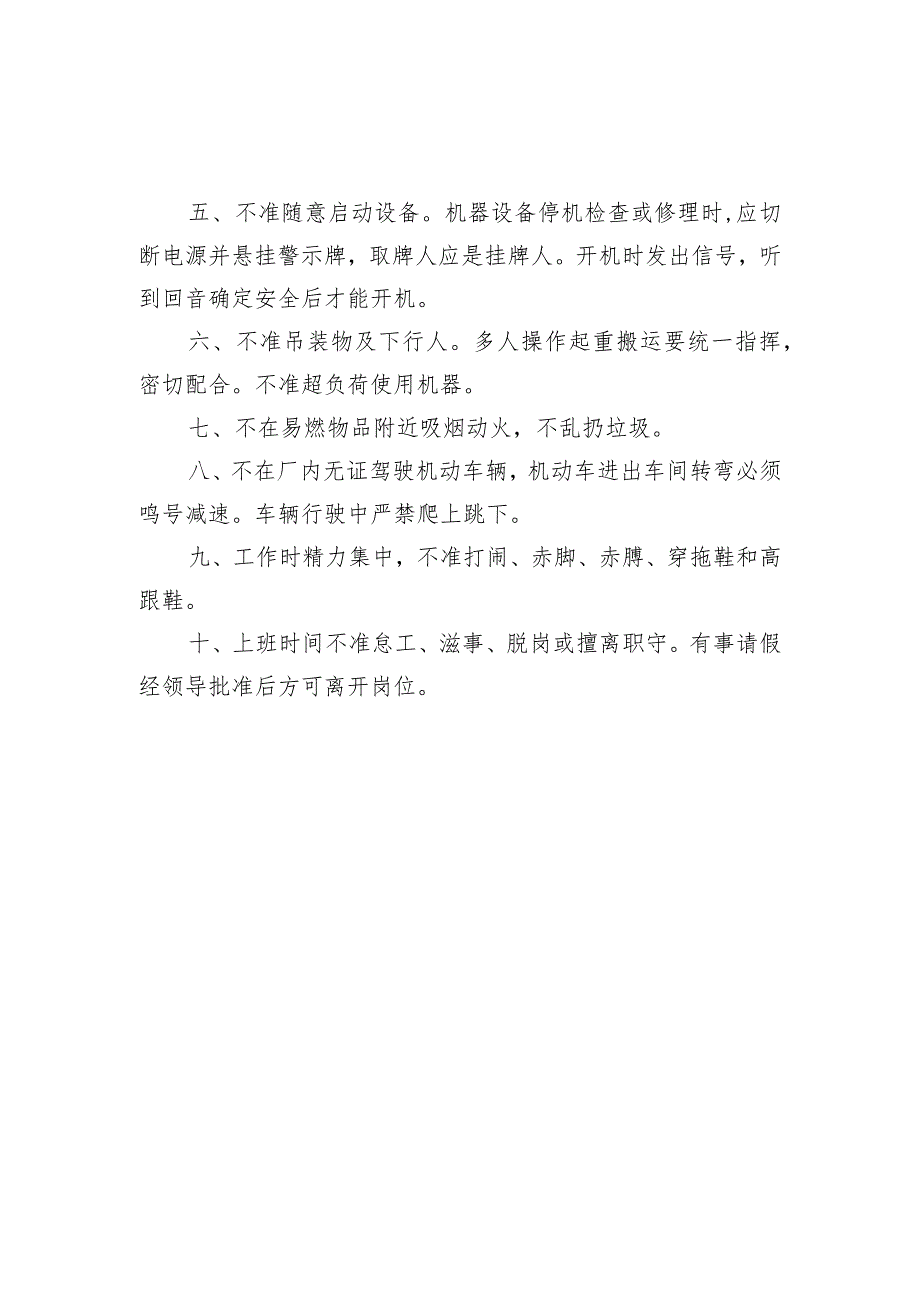

3、,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。
