水泥搅拌桩试桩总结模板.docx

上传人:p** 文档编号:538627 上传时间:2023-10-19 格式:DOCX 页数:6 大小:50.90KB
下载 相关 举报
水泥搅拌桩试桩总结模板.docx_第1页
第1页 / 共6页
水泥搅拌桩试桩总结模板.docx_第2页
第2页 / 共6页
水泥搅拌桩试桩总结模板.docx_第3页
第3页 / 共6页
水泥搅拌桩试桩总结模板.docx_第4页
第4页 / 共6页
水泥搅拌桩试桩总结模板.docx_第5页
第5页 / 共6页
水泥搅拌桩试桩总结模板.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《水泥搅拌桩试桩总结模板.docx》由会员分享,可在线阅读,更多相关《水泥搅拌桩试桩总结模板.docx(6页珍藏版)》请在第壹文秘上搜索。

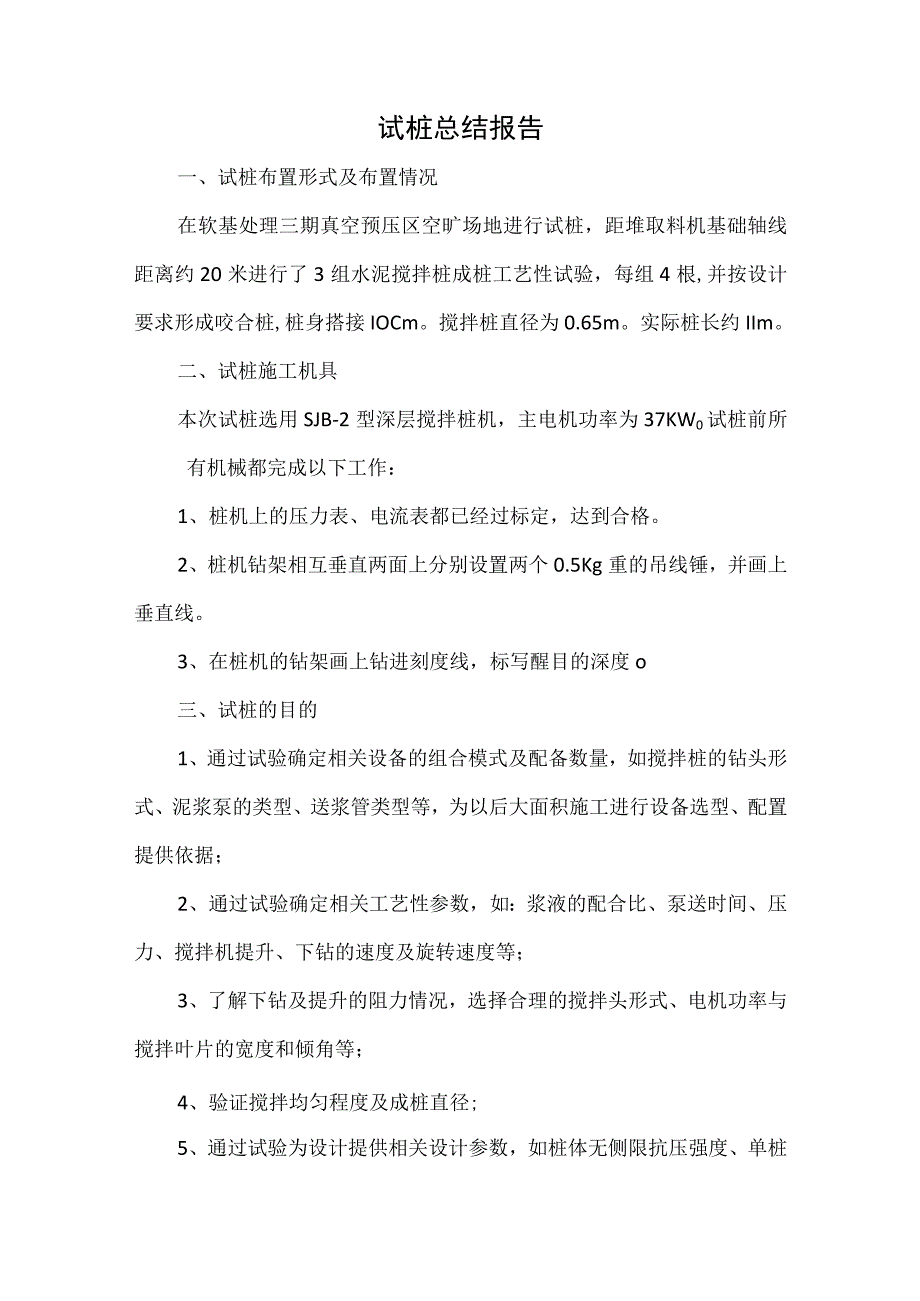

1、试桩总结报告一、试桩布置形式及布置情况在软基处理三期真空预压区空旷场地进行试桩,距堆取料机基础轴线距离约20米进行了3组水泥搅拌桩成桩工艺性试验,每组4根,并按设计要求形成咬合桩,桩身搭接IOCm。搅拌桩直径为0.65m。实际桩长约IIm。二、试桩施工机具本次试桩选用SJB-2型深层搅拌桩机,主电机功率为37KW0试桩前所有机械都完成以下工作:1、桩机上的压力表、电流表都已经过标定,达到合格。2、桩机钻架相互垂直两面上分别设置两个0.5Kg重的吊线锤,并画上垂直线。3、在桩机的钻架画上钻进刻度线,标写醒目的深度o三、试桩的目的1、通过试验确定相关设备的组合模式及配备数量,如搅拌桩的钻头形式、泥

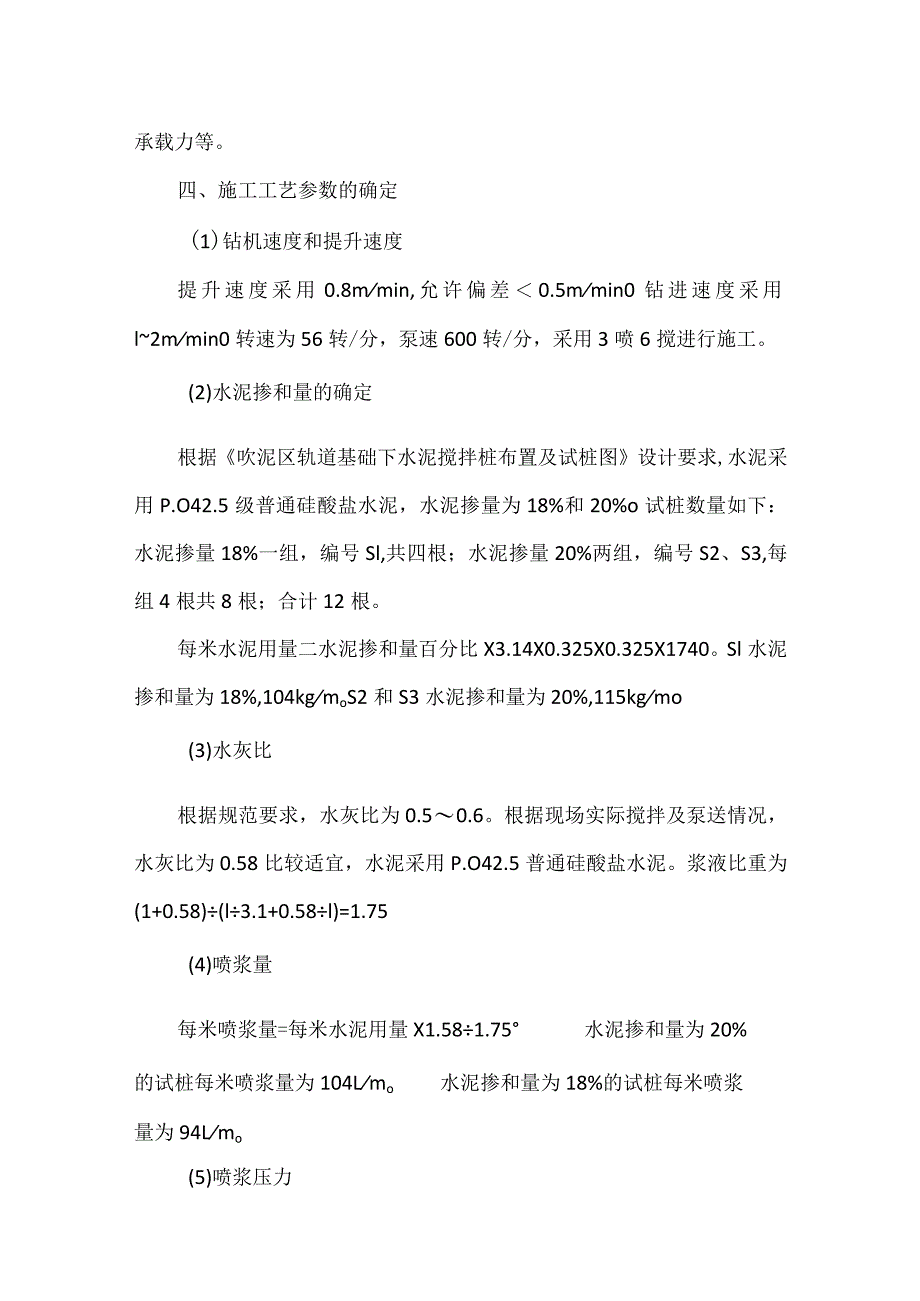

2、浆泵的类型、送浆管类型等,为以后大面积施工进行设备选型、配置提供依据;2、通过试验确定相关工艺性参数,如:浆液的配合比、泵送时间、压力、搅拌机提升、下钻的速度及旋转速度等;3、了解下钻及提升的阻力情况,选择合理的搅拌头形式、电机功率与搅拌叶片的宽度和倾角等;4、验证搅拌均匀程度及成桩直径;5、通过试验为设计提供相关设计参数,如桩体无侧限抗压强度、单桩承载力等。四、施工工艺参数的确定(1)钻机速度和提升速度提升速度采用0.8mmin,允许偏差0.5mmin0钻进速度采用l2mmin0转速为56转/分,泵速600转/分,采用3喷6搅进行施工。(2)水泥掺和量的确定根据吹泥区轨道基础下水泥搅拌桩布置

3、及试桩图设计要求,水泥采用P.O42.5级普通硅酸盐水泥,水泥掺量为18%和20%o试桩数量如下:水泥掺量18%一组,编号Sl,共四根;水泥掺量20%两组,编号S2、S3,每组4根共8根;合计12根。每米水泥用量二水泥掺和量百分比X3.14X0.325X0.325X1740。Sl水泥掺和量为18%,104kgmoS2和S3水泥掺和量为20%,115kgmo(3)水灰比根据规范要求,水灰比为0.50.6。根据现场实际搅拌及泵送情况,水灰比为0.58比较适宜,水泥采用P.O42.5普通硅酸盐水泥。浆液比重为(1+0.58)(l3.1+0.58l)=1.75(4)喷浆量每米喷浆量=每米水泥用量X1.

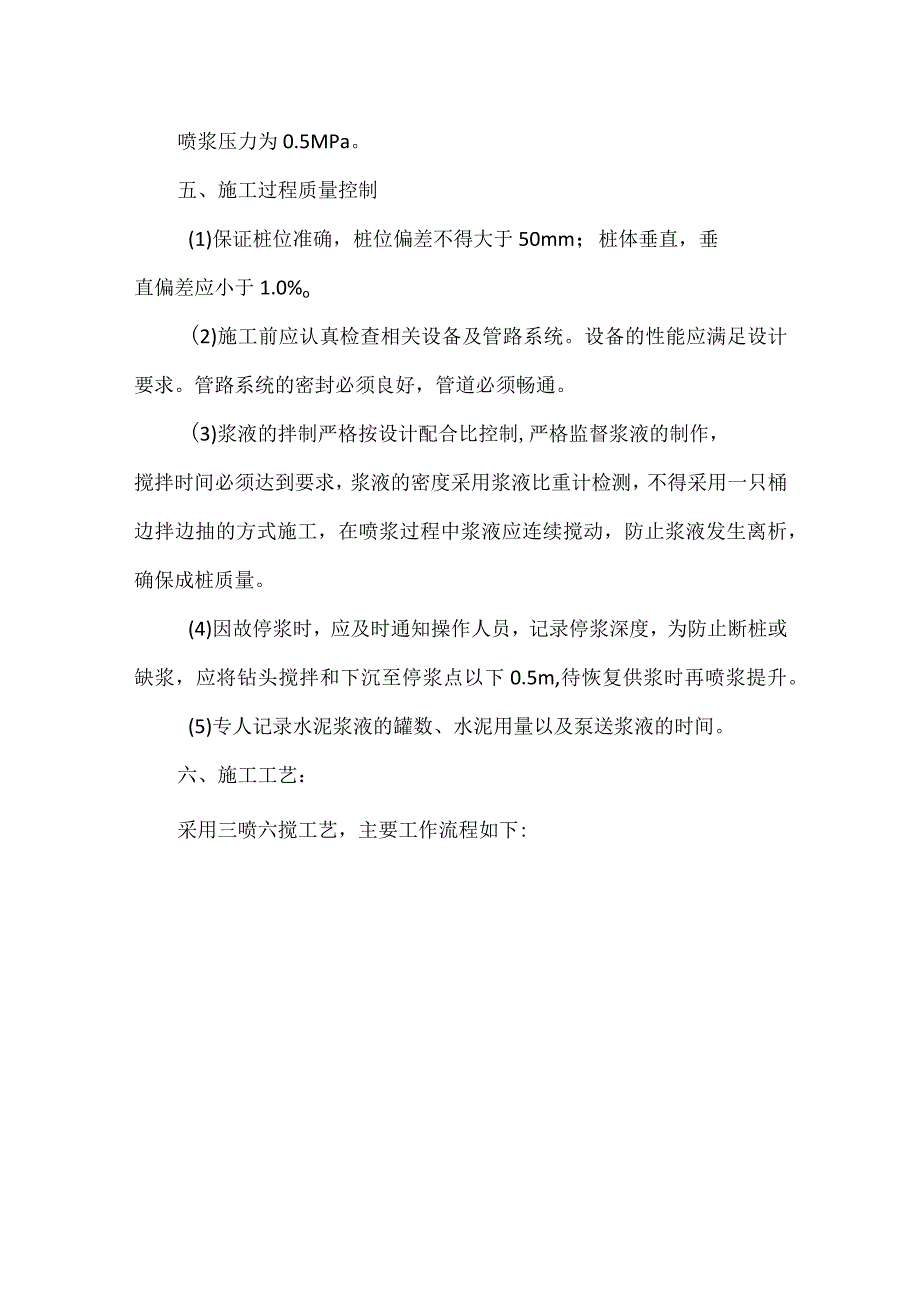

4、581.75水泥掺和量为20%的试桩每米喷浆量为104Lmo水泥掺和量为18%的试桩每米喷浆量为94Lmo(5)喷浆压力喷浆压力为0.5MPa。五、施工过程质量控制(1)保证桩位准确,桩位偏差不得大于50mm;桩体垂直,垂直偏差应小于1.0%o(2)施工前应认真检查相关设备及管路系统。设备的性能应满足设计要求。管路系统的密封必须良好,管道必须畅通。(3)浆液的拌制严格按设计配合比控制,严格监督浆液的制作,搅拌时间必须达到要求,浆液的密度采用浆液比重计检测,不得采用一只桶边拌边抽的方式施工,在喷浆过程中浆液应连续搅动,防止浆液发生离析,确保成桩质量。(4)因故停浆时,应及时通知操作人员,记录停浆

5、深度,为防止断桩或缺浆,应将钻头搅拌和下沉至停浆点以下0.5m,待恢复供浆时再喷浆提升。(5)专人记录水泥浆液的罐数、水泥用量以及泵送浆液的时间。六、施工工艺:采用三喷六搅工艺,主要工作流程如下:(1)桩机定位:搅拌桩机到达指定桩位后,进行对中、调平。(2)浆液制备:按照设计水灰比配制并拌制水泥浆,水泥浆应随配随用。(3)预搅下钻:启动电机,从地面开始搅拌下沉并适当喷浆,下沉速度l2mmin,以利土体充分破碎。(4)提升注浆搅拌:待搅拌机下沉至设计桩底标高后,静喷30S,按照0.8mmin速度反转边喷浆、边搅拌提升至有效桩顶标高以上50cm,喷浆量不少于单桩需用浆量的40%。(5)重复下沉搅拌

6、:翻转重复下沉搅拌,并适当喷浆至设计桩底标高,确保层浆液和土体搅拌均匀O(6)重复喷浆提升:待下沉至设计桩底标高后,边喷浆、边搅拌、边提升,直至桩顶标高以上50cm,喷浆量不少于单桩需用浆量的30%o(7)重复步骤(5)(6)将余浆注入地基中。(8)三喷六搅完成后,关闭送浆闸门,提出钻头至地面移至新桩位,进行下一根桩的施工。七、试验总结1、通过本次试验,所设计的配合比及所采用的原材料满足施工需要;2、确定并验证了所采用的施工工艺、设备。本试验采用的SJB-2型深层搅拌桩机满足施工需要,钻头形式、泥浆泵的类型、送浆管类型,搅拌均匀程度及成桩直径均能达到设计及规范要求。安全生产十项注意事项:一、工

7、作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
