XX机电设备有限公司XX办公室工程安全监理实施细则(2023年).docx

上传人:p** 文档编号:544592 上传时间:2023-10-24 格式:DOCX 页数:13 大小:28.89KB
下载 相关 举报
XX机电设备有限公司XX办公室工程安全监理实施细则(2023年).docx_第1页
第1页 / 共13页
XX机电设备有限公司XX办公室工程安全监理实施细则(2023年).docx_第2页
第2页 / 共13页
XX机电设备有限公司XX办公室工程安全监理实施细则(2023年).docx_第3页
第3页 / 共13页
XX机电设备有限公司XX办公室工程安全监理实施细则(2023年).docx_第4页
第4页 / 共13页
XX机电设备有限公司XX办公室工程安全监理实施细则(2023年).docx_第5页
第5页 / 共13页
XX机电设备有限公司XX办公室工程安全监理实施细则(2023年).docx_第6页
第6页 / 共13页
XX机电设备有限公司XX办公室工程安全监理实施细则(2023年).docx_第7页
第7页 / 共13页
XX机电设备有限公司XX办公室工程安全监理实施细则(2023年).docx_第8页
第8页 / 共13页
XX机电设备有限公司XX办公室工程安全监理实施细则(2023年).docx_第9页
第9页 / 共13页
XX机电设备有限公司XX办公室工程安全监理实施细则(2023年).docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《XX机电设备有限公司XX办公室工程安全监理实施细则(2023年).docx》由会员分享,可在线阅读,更多相关《XX机电设备有限公司XX办公室工程安全监理实施细则(2023年).docx(13页珍藏版)》请在第壹文秘上搜索。

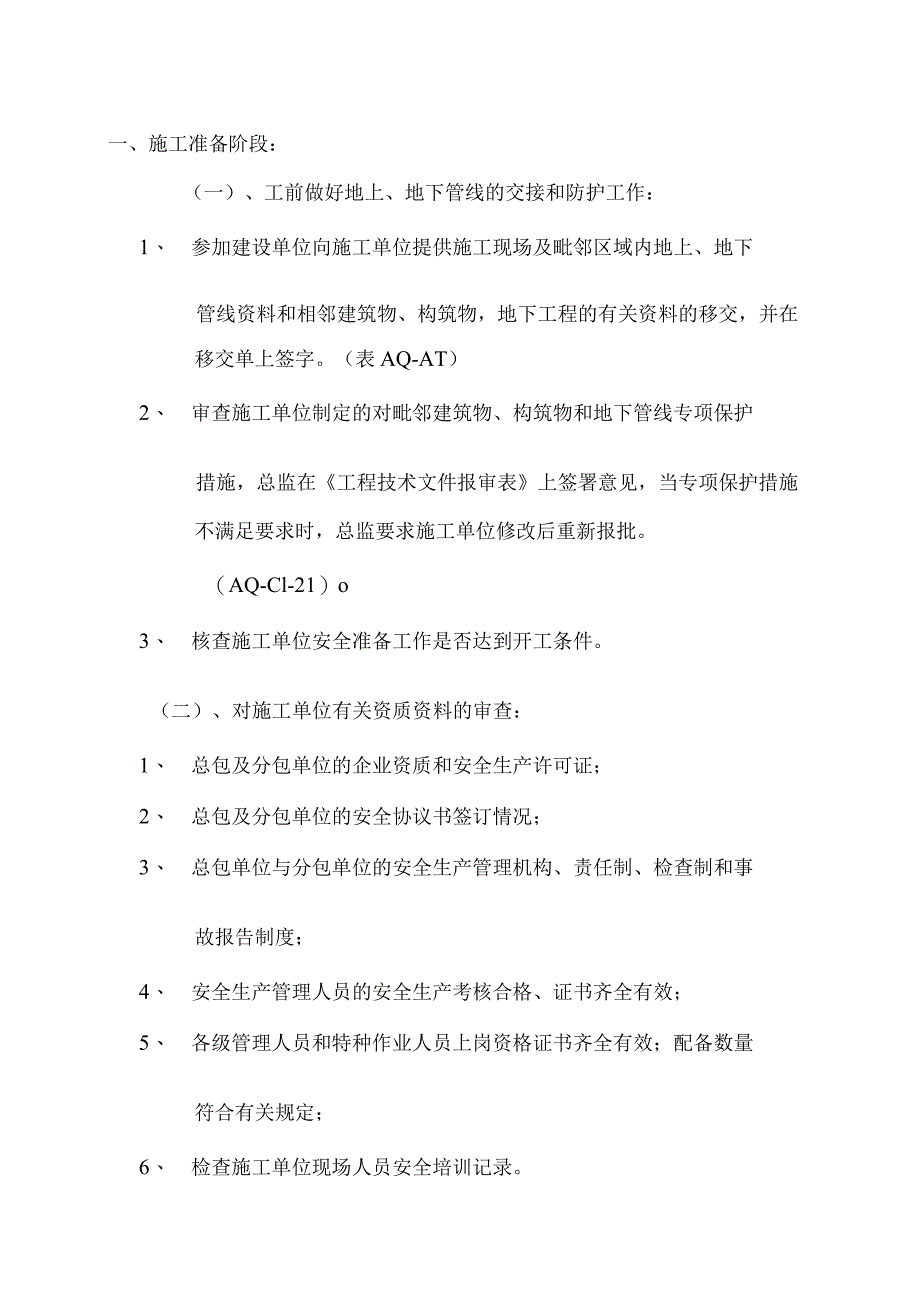

1、XX机电设备有限公司XX办公楼工程安全监理实施细则编制:XX总监:XXXX工程监理有限公司202X年X月X日一、施工准备阶段:(一)、工前做好地上、地下管线的交接和防护工作:1、 参加建设单位向施工单位提供施工现场及毗邻区域内地上、地下管线资料和相邻建筑物、构筑物,地下工程的有关资料的移交,并在移交单上签字。(表AQ-AT)2、 审查施工单位制定的对毗邻建筑物、构筑物和地下管线专项保护措施,总监在工程技术文件报审表上签署意见,当专项保护措施不满足要求时,总监要求施工单位修改后重新报批。(AQ-Cl-21)o3、 核查施工单位安全准备工作是否达到开工条件。(二)、对施工单位有关资质资料的审查:1

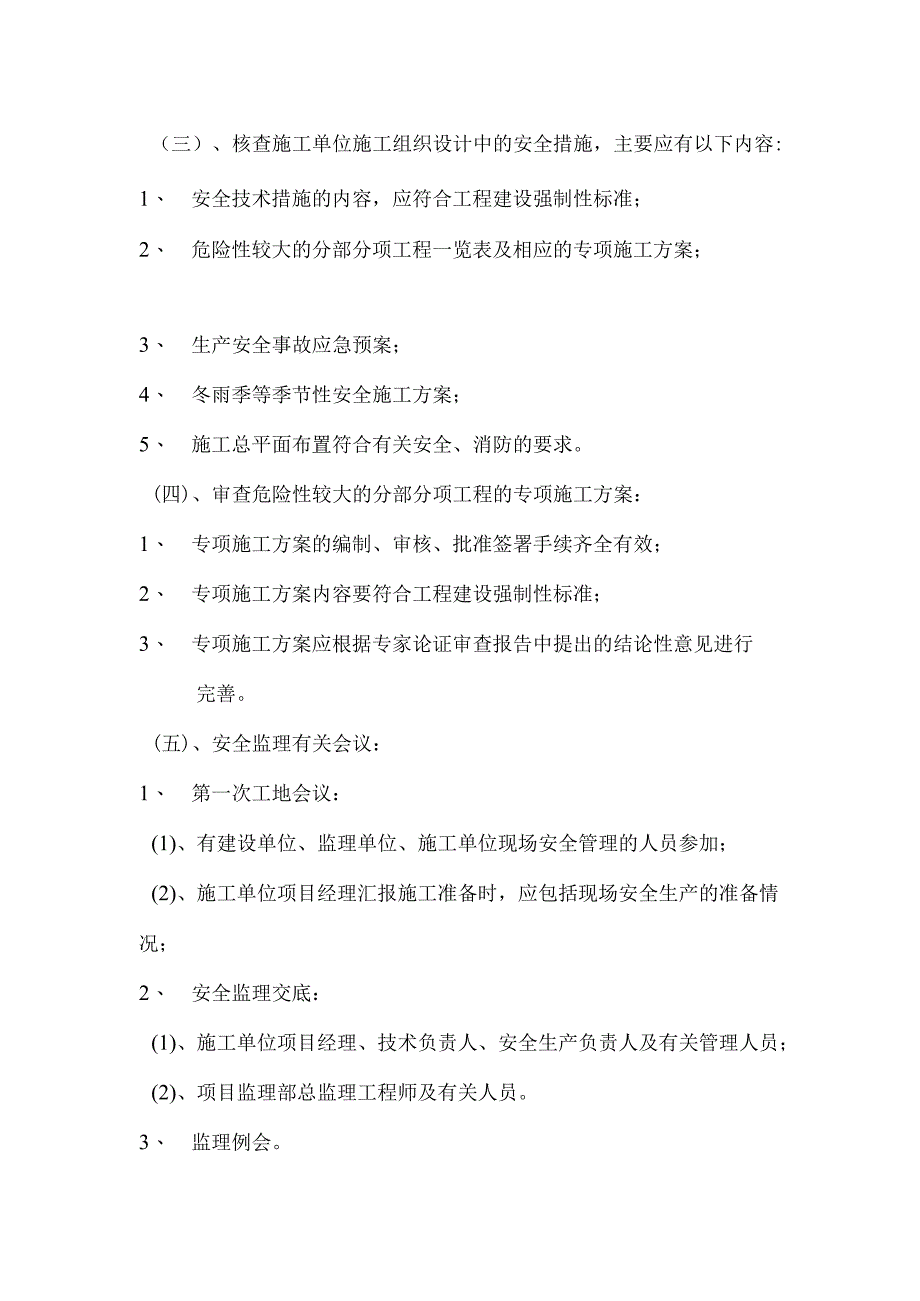

2、、 总包及分包单位的企业资质和安全生产许可证;2、 总包及分包单位的安全协议书签订情况;3、 总包单位与分包单位的安全生产管理机构、责任制、检查制和事故报告制度;4、 安全生产管理人员的安全生产考核合格、证书齐全有效;5、 各级管理人员和特种作业人员上岗资格证书齐全有效;配备数量符合有关规定;6、 检查施工单位现场人员安全培训记录。(三)、核查施工单位施工组织设计中的安全措施,主要应有以下内容:1、 安全技术措施的内容,应符合工程建设强制性标准;2、 危险性较大的分部分项工程一览表及相应的专项施工方案;3、 生产安全事故应急预案;4、 冬雨季等季节性安全施工方案;5、 施工总平面布置符合有关安

3、全、消防的要求。(四)、审查危险性较大的分部分项工程的专项施工方案:1、 专项施工方案的编制、审核、批准签署手续齐全有效;2、 专项施工方案内容要符合工程建设强制性标准;3、 专项施工方案应根据专家论证审查报告中提出的结论性意见进行完善。(五)、安全监理有关会议:1、 第一次工地会议:(1)、有建设单位、监理单位、施工单位现场安全管理的人员参加;(2)、施工单位项目经理汇报施工准备时,应包括现场安全生产的准备情况;2、 安全监理交底:(1)、施工单位项目经理、技术负责人、安全生产负责人及有关管理人员;(2)、项目监理部总监理工程师及有关人员。3、 监理例会。二、施工阶段安全监理工作:(一)、检

4、查人员上岗及责任制情况:1、 每天检查施工单位专职安全生产管理人员到岗情况;2、 抽查特种作业人员及其他作业人员的上岗资格;3、 检查安全生产责任制和事故报告制度执行情况;4、 抽查施工单位对进场作业人员的安全教育培训记录;5、 抽查施工前工程技术人员对作业人员的安全技术交底记录;6、 检查施工安全技术措施和专项施工方案落实情况;7、 审查施工单位填报的安全防护、文明施工措施费用支付申请表签发安全防护、文明施工措施费用支付证书。(二)、危险性较大的分部分项工程:1、 基坑支护与降水工程重点防塌方。(1)、基坑、土方、护坡和模板工程必须按有关规定编制专项方案并有审批;(2)、基坑支护验收(AQ-

5、C6T)内容:管线保护、基坑支护、临边防护及其他;(3)、基坑支护沉降观测记录(AQ-C6-2),基坑支护水平位移观测记录(AQ-C6-3),总承单位和专业承包单位按有关规定对支护结构进行监测的程序进行审核并签署意见,如发现监测数据异常时,立即督促项目经理部采取必要措施、保证安全;(4)、如发现特殊环境疑有有害气体,要进行检测并填写特殊部位气体检测记录(AQ-C6-5),检测合格方可施工。2、 模板工程防倾覆大模板、水平混凝土构件模板支撑系统及特殊结构模板工程应有专项施工方案,在浇碎前,验收合格方能使用,在浇筑中注意观察、发现问题立即处理、保证安全。3、 脚手架工程防高空坠落(1)、脚手架、卸

6、料平台及支撑体系要有设计及施工方案;(2)、钢管扣件或支撑体系验收(AQ-C5-2);(3)、落地或悬挑脚手架搭设验收(AQ-C5-2);(4)、工具式脚手架安装验收(Q-C5-3);(5)、安全网等各项防护符合有关规定;(6)、脚手架施工及使用注意交叉工作人员的安全。(三)、吊装及其他机械验收防机械伤人1、 审查塔式起重机的人员拆装资质,相关人员的资格证书,材料及设备统一编号,检测报告,出租和承租双方签订的租赁合同,安全管理协议书。2、 审查施工单位塔式起重机拆装方案及群塔作业方案,起重机吊装作业的专项施工方案。3、 审查施工单位总包、分包、出租单位和安装单位共同验收相关资料:XX市塔式起重

7、机拆装统一检查验收表(表AQ-C8T)XX市塔式起重机基础检查验收表(表AQ-C8T-1)XX市塔式起重机安装拆卸安全和技术交底表(表AQ-C8-1-3)XX市塔式起重机轨道验收记录(表AQ-C8-1-2(2)XX市塔式起重机轨道拆卸任务书(表AQY8TT)XX市塔式起重机安装拆卸过程记录(表AQ-C8T-4)XX市塔式起重机安装完毕验收记录(表AQ-C8T-5(2)XX市塔式起重机顶升检验记录(表AQ-C8T-6)XX市施工起重机械运行记录(表AQ-C8-2)4、 检查总承包单位、机械出租单位对塔机组人员和信号工的联合安全技术交底记录。5、 核查施工升降机械,外用电梯、电动吊篮等验收使用情况

8、。(InI)、工程项目安全用电防触电1、 检查总包单位、分包单位签订的临时用电管理协议;2、 临时用电设备在5台及5台以上或设备总容量在50kw或50kw以上者均应编制临时用电施工组织设计,并按照部颁施工形成临时用电安全技术规范(JGJ46)的要求接线相关审核、审批手续;3、 检查总包单位对施工现场临时用电工程验收情况,验收合格后方可使用(表AQ-C7T);4、 检查电气设备测试、调试记录;5、 检查电气线路绝缘强度测试记录(表AQ-C7-2);6、 检查临时用电接地电阻测试记录(表AQ-C7-3);7、 检查施工现场电工巡检维修记录(表AQ-C7-4)。(五)、工程项目消防工作防火灾1、 检

9、查总包单位消防组织机构健全有效;2、 检查总包单位保卫消防制度方案、预案;3、 检查建设单位与总包单位、总包单位与分包单位签订的现场保卫消防协议,责任明确,签字盖章手续齐全;4、 施工项目部应有审批手续消防安全许可证;5、 检查施工现场消防器材、设施、材料合格安全有效;6、 动火审批手续齐全;7、 检查易燃易爆材料、物品存放使用符合防火要求;8、 检查电焊、气焊作业人员上岗证书,设备存放使用符合有关规定,现场不得有易燃易爆物品存放,并配有消防器材,防止引起火灾。(六)、检查冬、雨季施工专项方案落实情况防塌方、防火、防雷击1、 检查冬施方案安全措施情况,除保证建筑施工质量结构安全外,对易燃易爆材

10、料、物品注意保管,备足够的灭火器材,防止火灾;2、 雨季要有雨季专项施工方案,注意雨水浸泡造成基础沉陷、塌方,设备、脚手架基础沉陷,稳定性受到影响,及时检查发现问题,及时修复;3、 雷雨大风(6级以上)禁止作业,塔机等设备接地可靠,以防雷击给设备、人员造成伤害;4、 对电线、电缆、电气设备绝缘要即时检查,防止漏电。(七)、检查施工单位落实安全防护、文明施工措施1、 对施工单位正落实的安全防护、文明施工措施总监理工程师或造价监理工程师及时审查并签认所发生的费用;2、 发现施工单位未落实施工组织设计及专项施工方案中安全防护和文明施工措施时,责令施工方立即整改;3、 施工单位拒不整改或未整改或未按期

11、整改完成的,监理单位及时向建设单位和建设行政主管部门报告,必要时责令其暂停施工。(八)、其他:1、 施工单位食堂应符合有关单位的规定:持有卫生许可证、健康证等,并应通过工商管理机构的检查;2、 施工中发现特殊环境、疑有可燃、可爆、有害气体等情况应立即停止施工,并向有关部门报告;如是有害气体应填写特殊部位气体检测记录表(AQ-C6-5),险情排除、验收合格后方可施工。三、安全管理监理工作要点a、认真审查施工单位在施工组织设计中编制安全技术措施和施工现场临时用电方案,对下列达到一定规模的危险性较大的分部分项工程(如模板工程;起重吊装工程;脚手架工程等)编制专项施工方案,并附具安全验算结果,经施工单

12、位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督。b、审查施工单位是否设立了安全生产管理机构,配备了专职安全生产管理人员。检查专职安全生产管理人员是否进行现场监督检查。c、监理人员发现安全事故隐患,应当及时向项目监理部报告,并对违章指挥、违章操作的,应当立即制止。d、检查施工单位在施工现场入口处、施工起重机械、临时用电设施、脚手架、出入通道口、楼梯口、电梯井口、孔洞口及有害危险气体和液体存放处等危险部位,设置明显的安全警示标志。并要求安全警示标志必须符合国家标准。e、要求施工单位根据不同施工阶段和周围环境及季节、气候的变化,在施工现场采取相应的安全施工措施。施工现场暂时

13、停止施工的,施工单位应当做好现场防护。因建设工程施工可能造成损害的毗邻建筑物、构筑物和地下管线等,应当采取专项防护措施。f、要求施工单位遵守有关环境保护法律、法规的规定,防止或者减少因施工对人和环境的危害和污染。在市区内应当对施工现场实行封闭围挡。g、要求施工单位在施工现场建立消防安全责任制度,确定消防安全责任人,制定用火、用电、使用易燃易爆材料等各项消防安全管理制度和操作规程,设置消防通道、消防水源,配备消防设施和灭火器材,并在施工现场入口处设置明显标志。h、监督施工单位要求作业人员遵守安全施工的强制性标准、规章制度和操作规程,正确使用安全防护用具、机械设备等。i、监督施工单位在使用施工起重

14、机械和整体提升脚手架、模板等自升式架设设施前,组织有关单位进行验收。验收合格后,向建设行政主管部门登记。登记标志附着于该设备的显著位置。四、安全管理监理工作管理措施a、将安全管理监理工作纳入项目监理部的工程质量控制监理工作的重要内容之一,与项目监理部的工程质量控制监理工作同步进行。在完成工程质量控制监理工作的同时,再加一项质量事故、人身事故安全风险分析和预防措施;b、项目监理部的安全管理的现场监理工作通过施工技术文件的审查、现场巡视、旁站监理、信息沟通、指令文件等方式进行,并反映在监理日志及监理月报上;C、项目监理部的安全管理工作实行总监负责制,各级注册监理工程师执业人员分工负责本职范围的安全

15、管理职责。作好下列安全管理监理工作;d、对施工组织设计中的安全技术措施或者专项施工方案进行认真的安全审查;e、发现安全事故隐患及时要求施工单位整改或者暂时停止施工;f、对施工单位拒不整改或者不停止施工,及时向有关主管部门报告;g、严格依照法律、法规和工程建设强制性标准的有关安全管理条款实施监理。五、安全管理监理工作技术措施a.密切关注季节、气候的变化,认真对待因此带来的安全风险:要求施工单位应当遇有六级以上强风、浓雾等恶劣气候,不得进行露天攀登与悬空高处作业;暴风雪及暴风雨后,应对高处作业安全设施逐一加以检查,发现有松动、变形、损坏或脱落等现象,应立即修理完善。b.要求施工单位在临边高处施工作业,必须设置可靠的防护措施,重点部位要求如下:i .基坑周边,阳台、料台与挑平台周边,雨篷与挑檐边,无外脚手架的屋面与楼层周边及水箱与水塔周边等处,都必须按规定设置防护栏杆;ii .分层施工的楼梯口和梯段边,必须安装临时护栏。顶层楼梯口应随工程结构进度安装正式防护栏杆;iii井架与施工用电梯和脚手架等与建筑物通道的两侧边,必须设防护栏杆。地面通道上部应装设安全防护棚。双笼井架通道中间,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 规章制度

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
