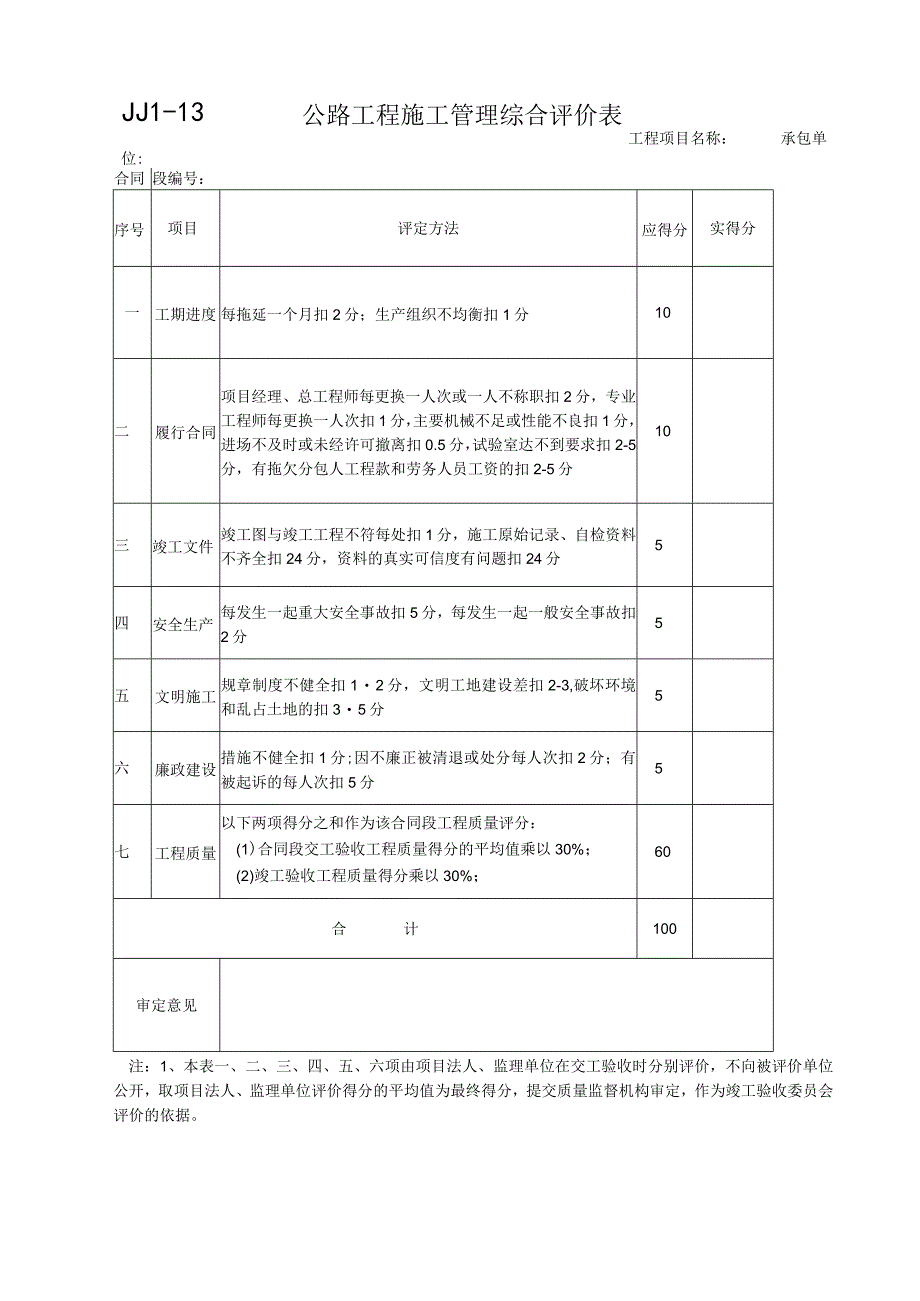

JJ1-13公路工程施工管理综合评价表工程项目名称:承包单位:合同段编号:序号项目评定方法应得分实得分一工期进度每拖延一个月扣2分;生产组织不均衡扣1分10二履行合同项目经理、总工程师每更换一人次或一人不称职扣2分,专业工程师每更换一人次扣1分,主要机械不足或性能不良扣1分,进场不及时或未经许可撤离扣0.5分,试验室达不到要求扣2-5分,有拖欠分包人工程款和劳务人员工资的扣2-5分10三竣工文件竣工图与竣工工程不符每处扣1分,施工原始记录、自检资料不齐全扣24分,资料的真实可信度有问题扣24分5四安全生产每发生一起重大安全事故扣5分,每发生一起一般安全事故扣2分5五文明施工规章制度不健全扣12分,文明工地建设差扣2-3,破坏环境和乱占土地的扣35分5六廉政建设措施不健全扣1分;因不廉正被清退或处分每人次扣2分;有被起诉的每人次扣5分5七工程质量以下两项得分之和作为该合同段工程质量评分:(1)合同段交工验收工程质量得分的平均值乘以30%;(2)竣工验收工程质量得分乘以30%;60合计100审定意见注:1、本表一、二、三、四、五、六项由项目法人、监理单位在交工验收时分别评价,不向被评价单位公开,取项目法人、监理单位评价得分的平均值为最终得分,提交质量监督机构审定,作为竣工验收委员会评价的依据。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 统计图表

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
