休闲广场景观工程安全施工保证措施.docx

上传人:p** 文档编号:549101 上传时间:2023-10-27 格式:DOCX 页数:14 大小:69.76KB
下载 相关 举报
休闲广场景观工程安全施工保证措施.docx_第1页
第1页 / 共14页
休闲广场景观工程安全施工保证措施.docx_第2页
第2页 / 共14页
休闲广场景观工程安全施工保证措施.docx_第3页
第3页 / 共14页
休闲广场景观工程安全施工保证措施.docx_第4页
第4页 / 共14页
休闲广场景观工程安全施工保证措施.docx_第5页
第5页 / 共14页
休闲广场景观工程安全施工保证措施.docx_第6页
第6页 / 共14页
休闲广场景观工程安全施工保证措施.docx_第7页
第7页 / 共14页
休闲广场景观工程安全施工保证措施.docx_第8页
第8页 / 共14页
休闲广场景观工程安全施工保证措施.docx_第9页
第9页 / 共14页
休闲广场景观工程安全施工保证措施.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《休闲广场景观工程安全施工保证措施.docx》由会员分享,可在线阅读,更多相关《休闲广场景观工程安全施工保证措施.docx(14页珍藏版)》请在第壹文秘上搜索。

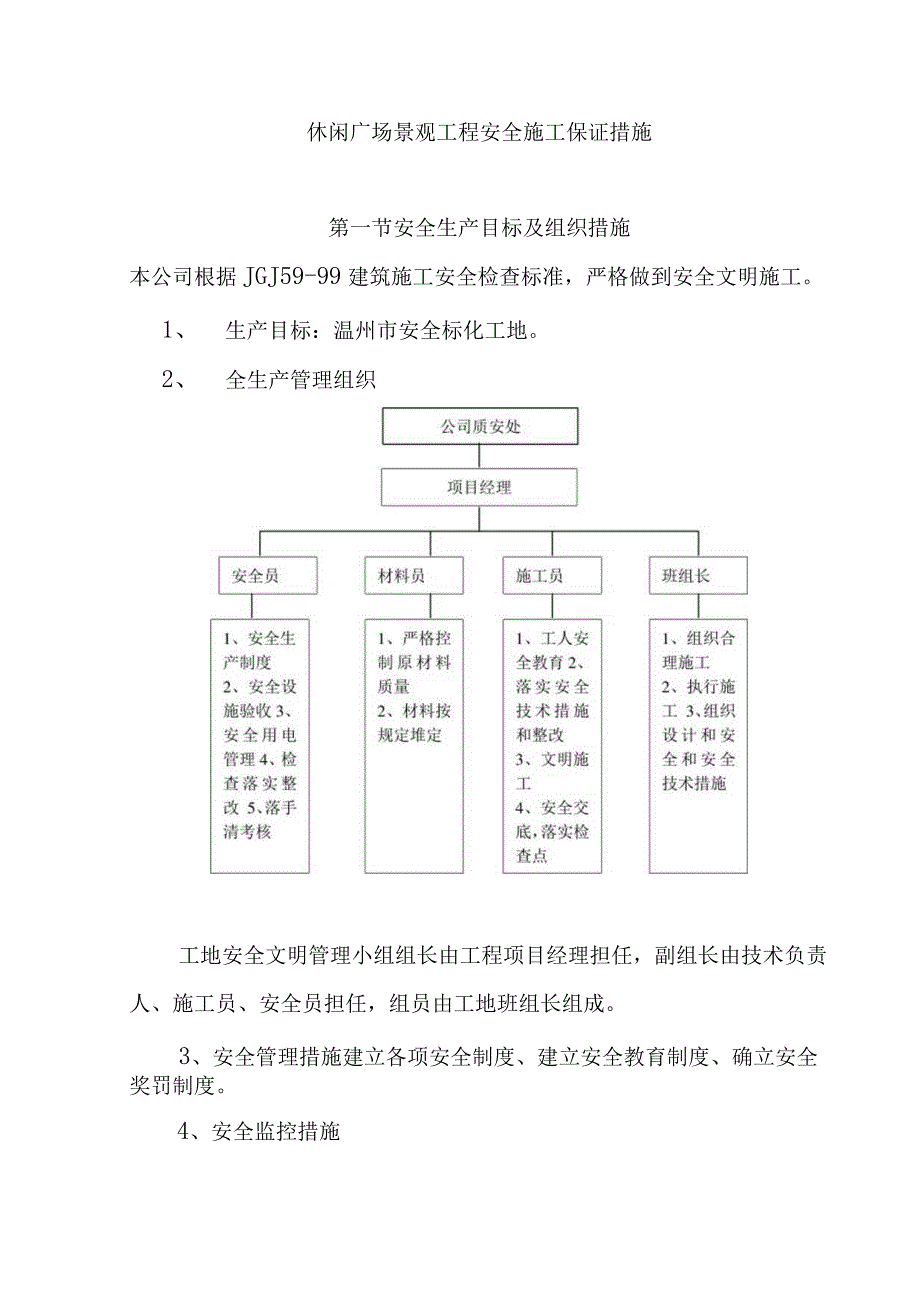

1、休闲广场景观工程安全施工保证措施第一节安全生产目标及组织措施本公司根据JGJ59-99建筑施工安全检查标准,严格做到安全文明施工。1、 生产目标:温州市安全标化工地。2、 全生产管理组织工地安全文明管理小组组长由工程项目经理担任,副组长由技术负责人、施工员、安全员担任,组员由工地班组长组成。3、安全管理措施建立各项安全制度、建立安全教育制度、确立安全奖罚制度。4、安全监控措施为确保施工安全进行,提高科学化管理水平,计划在工地实行24小时值班、监控。5、安全技术措施(1)制订严格的安全生产操作棚呈,各工种必须严格遵守工安全技术及文明卫生细则,对一些翩江种必须持正L岗,对有违反操作规程及有关规定的

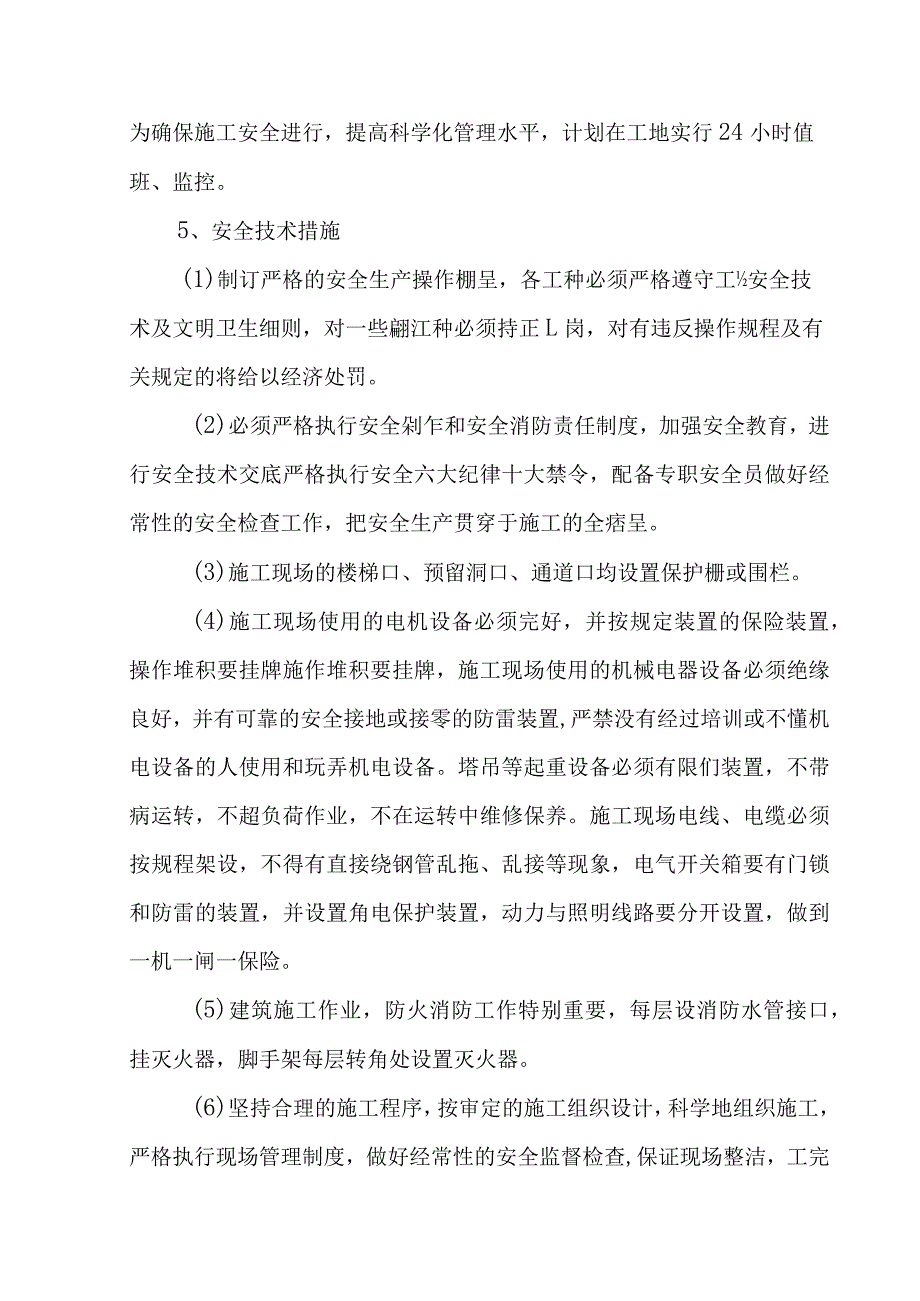

2、将给以经济处罚。(2)必须严格执行安全剁乍和安全消防责任制度,加强安全教育,进行安全技术交底严格执行安全六大纪律十大禁令,配备专职安全员做好经常性的安全检查工作,把安全生产贯穿于施工的全痞呈。(3)施工现场的楼梯口、预留洞口、通道口均设置保护栅或围栏。(4)施工现场使用的电机设备必须完好,并按规定装置的保险装置,操作堆积要挂牌施作堆积要挂牌,施工现场使用的机械电器设备必须绝缘良好,并有可靠的安全接地或接零的防雷装置,严禁没有经过培训或不懂机电设备的人使用和玩弄机电设备。塔吊等起重设备必须有限们装置,不带病运转,不超负荷作业,不在运转中维修保养。施工现场电线、电缆必须按规程架设,不得有直接绕钢管

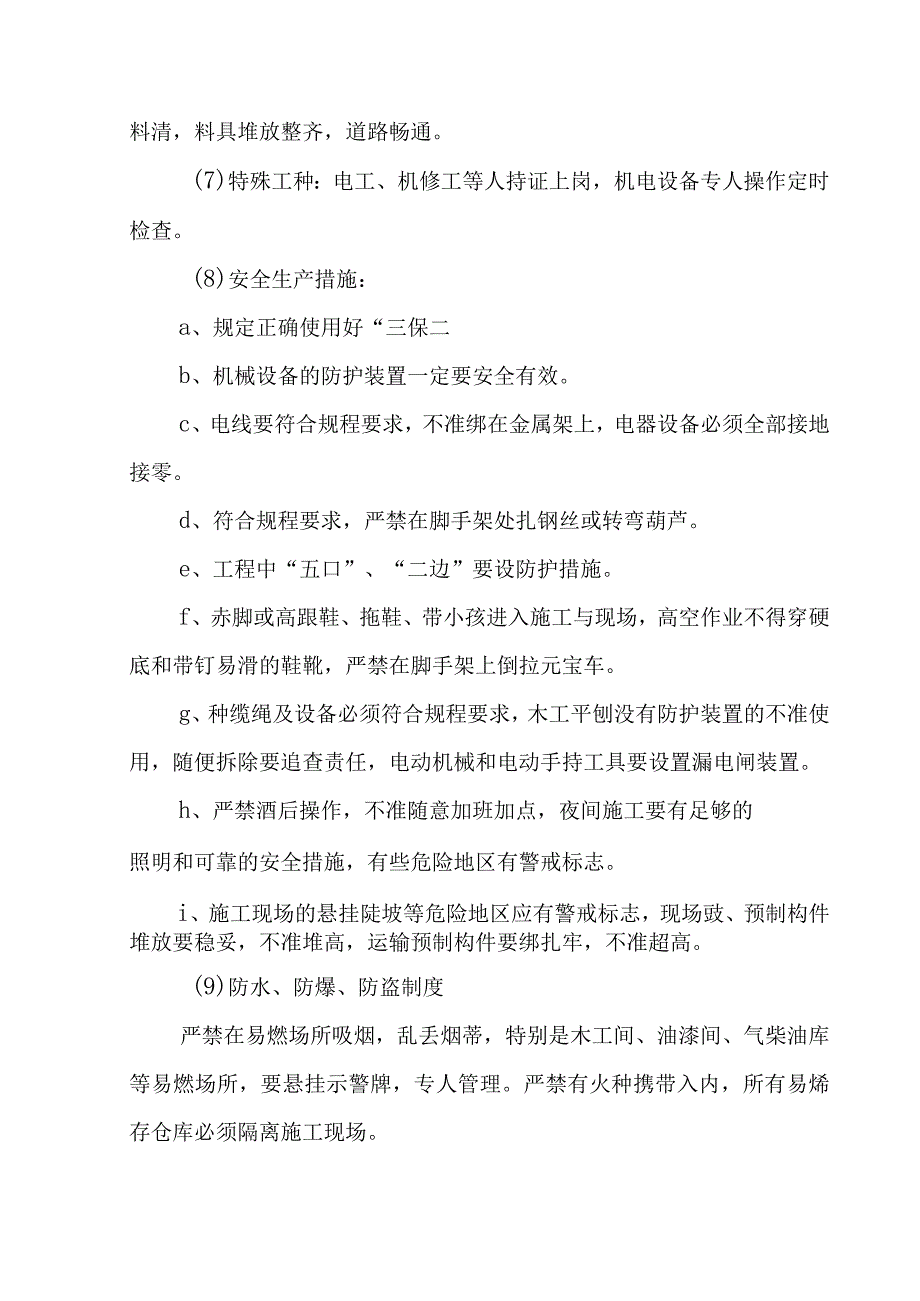

3、乱拖、乱接等现象,电气开关箱要有门锁和防雷的装置,并设置角电保护装置,动力与照明线路要分开设置,做到一机一闸一保险。(5)建筑施工作业,防火消防工作特别重要,每层设消防水管接口,挂灭火器,脚手架每层转角处设置灭火器。(6)坚持合理的施工程序,按审定的施工组织设计,科学地组织施工,严格执行现场管理制度,做好经常性的安全监督检查,保证现场整洁,工完料清,料具堆放整齐,道路畅通。(7)特殊工种:电工、机修工等人持证上岗,机电设备专人操作定时检查。(8)安全生产措施:a、规定正确使用好“三保二b、机械设备的防护装置一定要安全有效。c、电线要符合规程要求,不准绑在金属架上,电器设备必须全部接地接零。d、

4、符合规程要求,严禁在脚手架处扎钢丝或转弯葫芦。e、工程中“五口”、“二边”要设防护措施。f、赤脚或高跟鞋、拖鞋、带小孩进入施工与现场,高空作业不得穿硬底和带钉易滑的鞋靴,严禁在脚手架上倒拉元宝车。g、种缆绳及设备必须符合规程要求,木工平刨没有防护装置的不准使用,随便拆除要追查责任,电动机械和电动手持工具要设置漏电闸装置。h、严禁酒后操作,不准随意加班加点,夜间施工要有足够的照明和可靠的安全措施,有些危险地区有警戒标志。i、施工现场的悬挂陡坡等危险地区应有警戒标志,现场豉、预制构件堆放要稳妥,不准堆高,运输预制构件要绑扎牢,不准超高。(9)防水、防爆、防盗制度严禁在易燃场所吸烟,乱丢烟蒂,特别是

5、木工间、油漆间、气柴油库等易燃场所,要悬挂示警牌,专人管理。严禁有火种携带入内,所有易烯存仓库必须隔离施工现场。配备足够的消防器材,不得移作他内,在消防设备周围不得堆放其它东西,并保证消防道路畅通。坚持安全检查及时消除火险隐患,下班后关好门窗,切断电源。不得把纸袋、草包、芦席等易烯物与石灰堆放在一起,以防石灰发热引起燃烧。乙焕发生器有要用防爆膜、安全水封装置,周围应安全标志,乙焕器与明火场所少保持10米距离。氧气瓶应有安全网、减压器、压力表、安全帽等装置。严禁气瓶接触油脂及阳光下曝晒。(10)结束,下道工序开工前,在对上道工序进行质量验收的同时,进行安全工作验收,如安全设施条件不具务或不符合要

6、求,应创造条件符合安全要求后,下道工序方可继续施工。(11)安全生产检查公司检查:安监处组织公司有关人员每月对工地进行文明施工、安全生产检查,仔细对现场各种设施、施工用电、场容场貌、安全防火、文明施工及工程安全技术资料等进行全面检查,发现问题以书面整改单的形式提交工程负责人,并限期整改,工程负责人落实工地人员开展整改工作,到期质安处再次组织人员复查,仍不符要求的,再开整改单,并采取罚款措施。工地自行检查,公司每月检查前,工地组织施工员、安全员等有关人员对本工地的文明施工安全生产情况进行预检,发现问题当即整改。安全员日常检查:工地有专职安全员和施工安全工作的管理人员,在日常施工过程中,根据本工程

7、特点,结合每日的施工状况,对关键工序、环节、关键设施部位,每日进行巡视检查,将事帮隐患消灭在萌芽状态,确保工程安全施工。(12)安全技术资料;工程的安全技术资料,由工地专职安全员负责和管理,并按要求整理成册。6、奖罚措施(1)工程被安监站评为“标化合格工地”,公司奖给每平方米0.5(2)工程被评为省“文明标化工地”的,公司奖给每平方米1元(3)公司质安处在月检查中开出的安全质量整改单,在复查时未整改的,每条罚款100O元。(4)工地奖罚措施:工地安全文明管理小组根据本工程实际情况,按违章失职受罚,事故责任都处罚,作出成绩者有奖的原则,处罚可以视情节分别采取取取:警告、罚款、停职检查、留用察看、

8、直至除名。奖励可以视其成绩大小分别给予:表扬、发给奖励,直至给予一定的荣誉称号。第二节专项安全用电方案根据1999年5月1日颁布执行的JGJ59-99建筑施工安全检查标准和施工现场临时用电安全技术规范,本工程施工现场临时用电工程采用TN-S系统,设置专用的保护零线,要求使用五芯电缆和五线架空配电系统采用“三级配电三级保护J同时规定分配电箱、开关箱必须装设漏电保护器(3On)A或15mA,0.IS)实行“一机一闸,一用三相五线制,架空布设,生产和生活用电线路分开。现场全部动力设备总功率详见施工组织设计中的主要施工机械设备表。根据施工现场的实际情况,在工地设置总配电箱一只,在总配电箱安装空气开关一

9、排,电线为从南至北走向采用极木杆,每隔8米架空布设。1、配电箱选择安装位置时,本工程采用三相五线制施工用电,要考虑牢固可靠,又要考虑便于电气设备的维修方便。配电板下沿地面不应小于L3叫板前操作范围应安置绝缘垫块,配电板面光滑平整。2、挖坑:定位挖坑前首先要了解地下是否有管道的电缆,并明确地下设施的确定位置,电杆采用杉木杆,立杆时要统一指挥,施工人员明确分工,密切配合。杆与杆之间距离为8m,垂直倾斜不大于21000o3、线路的架设。架空线路选用的塑料绝缘多胶铜导线要有产品合格证,规格为120-7OnInI2线,选用时要考虑有足够的机械强度。导线架设时的支撑点,间距要符合电力网缘层和阴弯等现象,不

10、同金属、不同规格的导线不得在档距内连接,在同一档距内每根导线济源超过一个接头的连接,两根导线的孤度应一致,底离地面不小于4.5mo4、分配箱采用安监站监制的标准电箱,美观、简洁明了,要便于操作、维修。接线箱正面必须牢固、美观、简洁明了,要便于操作、维修,接线箱正面必须有醒目的电力符号。5、保证安全用措施:(1)严格执行1999年5月1日颁布执行的JGJ59-99建筑施工安全检查标准和施工现场临时用电安全技术规范、建筑施工高处作业安全技术规范。(2)整个工程范围采用三级配电三极保护。(3)各种电箱都做好防雨措施,并需门锁齐全和有安全色识别。(4)所有电气设备的金属外壳必须采取有效接地或接零保护,

11、所有电动机具要装灵敏有效的漏电保护器,并要做好防雨措施。(5)同一供电系统中,不准将一部分电气设备接零,而另一部分设备接地。(6)开关箱、电器旁不得使用煤炉及其它明火,开头箱应装门上锁,有防雨措施。(7)定期测量各用设备基本绝缘,做好记录,如有不符及时调整。(8)熔断丝,要相应规格,严禁其它金属丝代替。(9)施工照明必须用电缆或护套线,照明用电与动力用电分开,并装漏电保护器。(10)潮湿作业要使用36V以下电压,使用36V安全电压照明线路要整齐,接头要用绝缘布包扎。第三节专项脚手架搭设安全方案一、脚手架搭设方案是工程安全施工的重要环节,架子搭设方案不仅影响到整个工程质量、进行和现场文明,而且直

12、接关系到生命安全,因此脚手架搭设必须牢固可靠二、外墙脚手架可采用外径为48mm,壁厚3.5mm的钢管搭设。四周设置防护栏杆,并在四周设置密目网的总体搭设方案。三、确定脚定架的基本形式1、材料:采用外径48mm,壁厚3.5mm的钢管,其材质符合GB700-793号钢的技术条件。2、扣件式联接采用铸铁扣件,铸铁扣件应采用不低于K7H330-08的可锻铁铸造。3、所用的扣件,应有出厂合格证方可使用,发现有脆裂、变形、滑丝等现象者禁止采用。4、材料部门定货采购的钢管、扣件等零配件,必须规格统一,材质优良,并应有出厂证明书,不许采购等外次品。5、脚手板采用毛竹脚手板。6、脚手架底座,根据施工实际采用可铁

13、合金厂铁标准底座或焊接底座。7、脚手架采用立网全封闭、密目安全网,必须取得建筑安监管理部门准用证,规格材质符合要求。8、脚手架为双排脚手架,横向立杆1.Om,纵向立杆L5m,连墙杆间距,根据建筑结构情况,H=3.6mL7mo四、脚手架搭设构造要求1、脚手架的搭设顺序:放置纵向扫地杆f立柱一横向扫地杆一第一步纵向水平杆f第一步横向水平杆f连墙杆(或加抛撑)一第二步纵向水平杆一第二步横向水平杆。2、搭设要求及注意事项(1)搭设前进行技术交底(2)纵向扫地杆应采用直角扣件固定在距底座下皮不大于200mm处的立柱上,横向扫地杆应用直角扣件固定在紧靠纵向扫地杆下方的立柱上。(3)横向水平杆靠墙端至墙至墙

14、装饰面的距离应大于10CHlo另一端所有杆件件伸出立杆外的尺寸相同。(4)立杆上的对接扣件应交错布置,两个相邻立柱接头不应设在同步跨内,两相邻立柱接头在高度方向错开的距离不应大于50cm,各接头中心距主节点的距离不应大于步距的l30(5)开始搭设立柱时,应每隔6跨设置一根抛撑,直至连墙杆件安装稳定后,方可根据情况拆除。(6)当搭至有连墙杆构造后时,搭设完该处的立柱,纵向水平柱,横向水平杆后,应立即设置连墙杆。(7)同一步纵向水平杆必须四周相连,用直角扣件等内外角柱固定。(8)扣件螺栓拧紧扭力距不应小于40Nm,并不大于65Nmo(9)主节点外,固定横向水平杆(或纵向水平杆),剪刀撑,横向支撑等

15、扣件的中心线距节点的距离不应大于15Omnb对接扣件的开口应朝上或朝内。各杆件端头伸出扣件离板边缘的长度不应小于100mm。(10)脚手板应铺满铺稳,靠墙一侧离墙距离不应大于15Omnb脚手区四角18号铅丝同牵杆扎牢。(11)在外侧面两端设置剪刀撑,中间每隔12-15m设置一道剪刀撑,且每层架子不小于3道,剪刀撑应沿架高连续布置,在墙相邻两排剪刀撑之间,设一组长剪刀撑,剪刀撑的斜杆两端,用旋转扣件与脚手架立杆或大横杆扣紧外,在其中间应增加2-4个扣结点,旋转扣件,中心线距节点距离不应大于150mmo脚手区四角用18号铅丝同牵杆扎牢。(12)在外侧面两端设置剪刀撑,中间每隔12-15m设置一道剪刀撑,且每层架子不小于3道,剪刀撑应沿架高连续布置,在墙相邻两排剪刀撑之间,设一组长剪刀撑,剪刀撑的斜杆两端,用旋转扣件与脚手架立杆或大横杆扣紧外,在其中间应增加2-4个扣结点,旋转扣件,中心线距节点距离不应大于150mm,每道剪刀撑跨越5根立杆,斜杆与地面倾角成45。-60之间。(13)剪刀撑斜杆的接头除顶层的采用搭接外,其余各接头必须采用对接扣件连接,最下面的斜杆与立杆的连接点离地面不宜大于50cm,以保证架子的稳定性。(14)墙拉杆一定要到拆除脚手架时方可逐步从上到下拆除,施工中途如因妨碍其它施工操作,需要拆除个别拉撑连杆时,必须经单位工程施工负责人同意,并采取有效加行靠后,方

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
