《土方开挖技术要求.docx》由会员分享,可在线阅读,更多相关《土方开挖技术要求.docx(5页珍藏版)》请在第壹文秘上搜索。
1、土方开挖技术要求一、施工准备1.1 主要机具:挖掘机、自卸汽车、铁锹、手推车、梯子、测量仪器、钢卷尺等。1.2 作业条件:1.2.1 土方开挖前,应详细查明施工区域内的地下、地上障碍物。对位于基坑、管沟内的管线和相距较近的地下、地上障碍物已清除完毕。1.2.2 建筑物的定位控制桩、标准水平桩、控制基线、轴线等,已做好轴线控制测量的校核。经监理验收合格,并办完预检手续。1.2.3 如果夜间施工时,要有足够的照明设施,在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖和超挖。1.2.4 在机械施工无法作业的部位、修整边坡坡度等,均应配备人工进行开挖。1.2.5 施工机械进入现场所经过的道路应
2、硬化处理,必要时要做好加固或加宽等准备工作。1.2.6 地下降水水位要保证低于开挖面0.5m左右。二、操作工艺2.1 土方车辆进场分两条路线,空车从西大门口进,从沐江道大门口出。2.2 根据现场实际情况分为两个区域施工,目前施工一区域,一区域一个出土口,钢筋场地处出土口。2.3 土方开挖顺序为从南向北,从四周向中间岛式开挖,挖土时人工机械配合,本工程采用分层挖土,第一层从地表-0.7m-3.6m,然后挑沟开挖水平支撑,环梁强度已达到设计要求,进行第二层挖土挖至-9.83m,第二层分两步开挖,第一步从-3.6m-6.6m,第二步从-6.6m-9.83m。第三层挖土挖至坑底,预留300mm采用人工

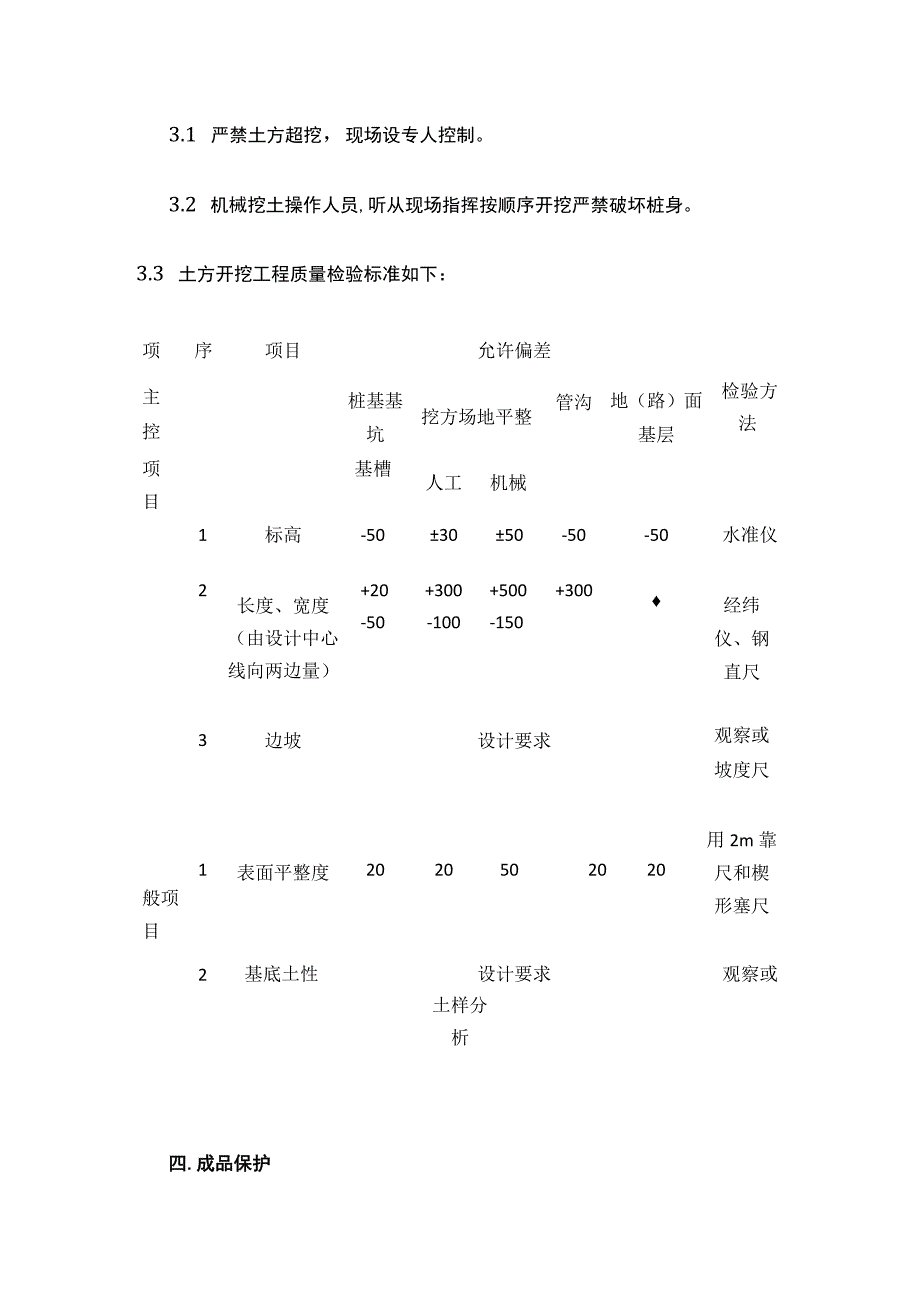

3、开挖整平。2.4 挖掘机开挖到桩基部位应距离桩边300mm采用人工开挖,对于桩基不能用挖掘机直接横向破碎,应用机械分段破碎,以免破坏桩基。2.5 基底标高采用木桩控制,撒白灰作为标记进行水平控制。2.6 基坑周围做好挡水台及排水沟,防止周边水进入基槽。基坑内排水沟底应比挖土面低3050cm,集水井底应比排水沟底低0.5m。2.7 在开挖过程中,应随时检查环梁的变化。机械挖不到的地方,应配合人工跟随挖掘,并用手推车将土运到机械挖到的地方,以便及时挖走。=.质量标准及措施3.1 严禁土方超挖,现场设专人控制。3.2 机械挖土操作人员,听从现场指挥按顺序开挖严禁破坏桩身。3.3 土方开挖工程质量检验
4、标准如下:项序项目允许偏差主控桩基基坑挖方场地平整管沟地(路)面基层检验方法项目基槽人工机械1标高-503050-50-50水准仪2长度、宽度(由设计中心线向两边量)+20-50+300-100+500-150+300经纬仪、钢直尺3边坡设计要求观察或坡度尺般项目1表面平整度2020502020用2m靠尺和楔形塞尺2基底土性设计要求观察或土样分析四.成品保护4.1 成品保护4.1.1 挖运土方时应注意保护定位标准桩、轴线桩、标准水准点,并定期复测检查定位桩和水准基点是否完好。4.1.2 挖土时应对基坑支护结构做好保护,以防碰撞损坏。4.1.3 施工如发现文物或古墓应妥善保护,并及时报项目部进行
5、处理后方可继续施工。4.1.4 在雨期开挖时,应距坑边Im远处挖截水沟,防止雨水灌入淹泡基坑。4.1.5 在挖土过程中,应离降水井500mm以外,设专人负责看护,如果损坏一切费用由挖方承担。4.1.6 严禁挖土过程中扰动工程桩、格构柱、支护桩等,遇到桩绕开掏土,严禁超挖。五.安全文明环保措施5.1 基础开挖前必须了解地下有无管线,对需使用的应予以拆除或改道。5.2 机械挖土时应有专人指挥,挖掘机应位于坚实、稳固的土层上,严禁掏空掏脚挖土。5.3 人工配合清土应注意周围环境,发现土层不稳时,应立即撤离,严禁在挖掘机旋转范围内清土。5.4 基坑边严禁堆重物及走重车,并对基坑进行观测。5.5 所有土方运输车辆进入现场后禁止鸣笛,以减少噪音。5.6 为保持环境卫生,派专人负责将运土车轮上土清洗干净,避免车辆带泥出现场。
