屋面泡沫玻璃板保温施工方案.docx

上传人:p** 文档编号:549901 上传时间:2023-10-27 格式:DOCX 页数:11 大小:26.75KB
下载 相关 举报
屋面泡沫玻璃板保温施工方案.docx_第1页
第1页 / 共11页
屋面泡沫玻璃板保温施工方案.docx_第2页
第2页 / 共11页
屋面泡沫玻璃板保温施工方案.docx_第3页
第3页 / 共11页
屋面泡沫玻璃板保温施工方案.docx_第4页
第4页 / 共11页
屋面泡沫玻璃板保温施工方案.docx_第5页
第5页 / 共11页
屋面泡沫玻璃板保温施工方案.docx_第6页
第6页 / 共11页
屋面泡沫玻璃板保温施工方案.docx_第7页
第7页 / 共11页
屋面泡沫玻璃板保温施工方案.docx_第8页
第8页 / 共11页
屋面泡沫玻璃板保温施工方案.docx_第9页
第9页 / 共11页
屋面泡沫玻璃板保温施工方案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《屋面泡沫玻璃板保温施工方案.docx》由会员分享,可在线阅读,更多相关《屋面泡沫玻璃板保温施工方案.docx(11页珍藏版)》请在第壹文秘上搜索。

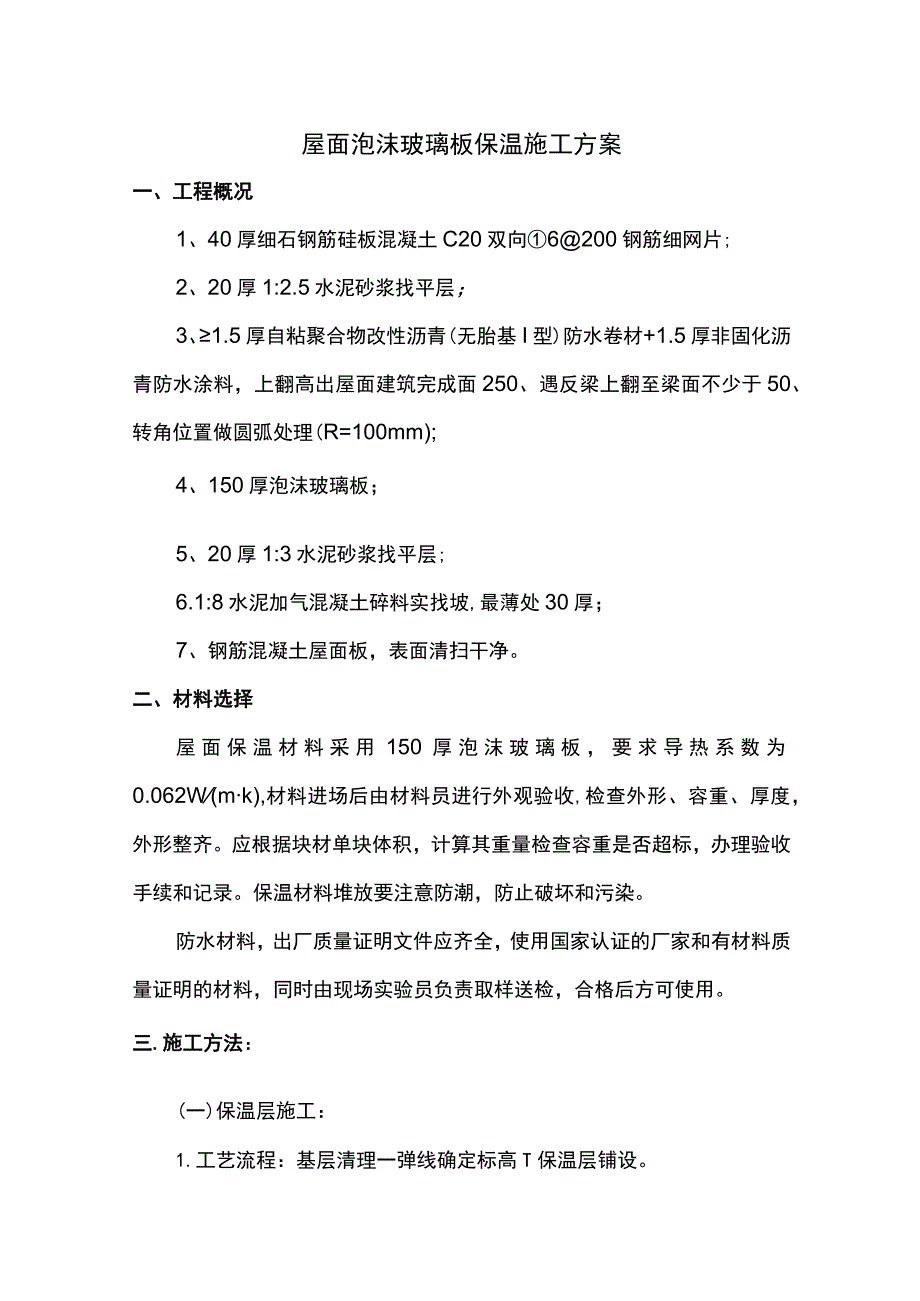

1、屋面泡沫玻璃板保温施工方案一、工程概况1、40厚细石钢筋硅板混凝土C20双向6200钢筋细网片;2、20厚1:2.5水泥砂浆找平层;3、1.5厚自粘聚合物改性沥青(无胎基I型)防水卷材+1.5厚非固化沥青防水涂料,上翻高出屋面建筑完成面250、遇反梁上翻至梁面不少于50、转角位置做圆弧处理(R=100mm);4、150厚泡沫玻璃板;5、20厚1:3水泥砂浆找平层;6.1:8水泥加气混凝土碎料实找坡,最薄处30厚;7、钢筋混凝土屋面板,表面清扫干净。二、材料选择屋面保温材料采用150厚泡沫玻璃板,要求导热系数为0.062W(mk),材料进场后由材料员进行外观验收,检查外形、容重、厚度,外形整齐。

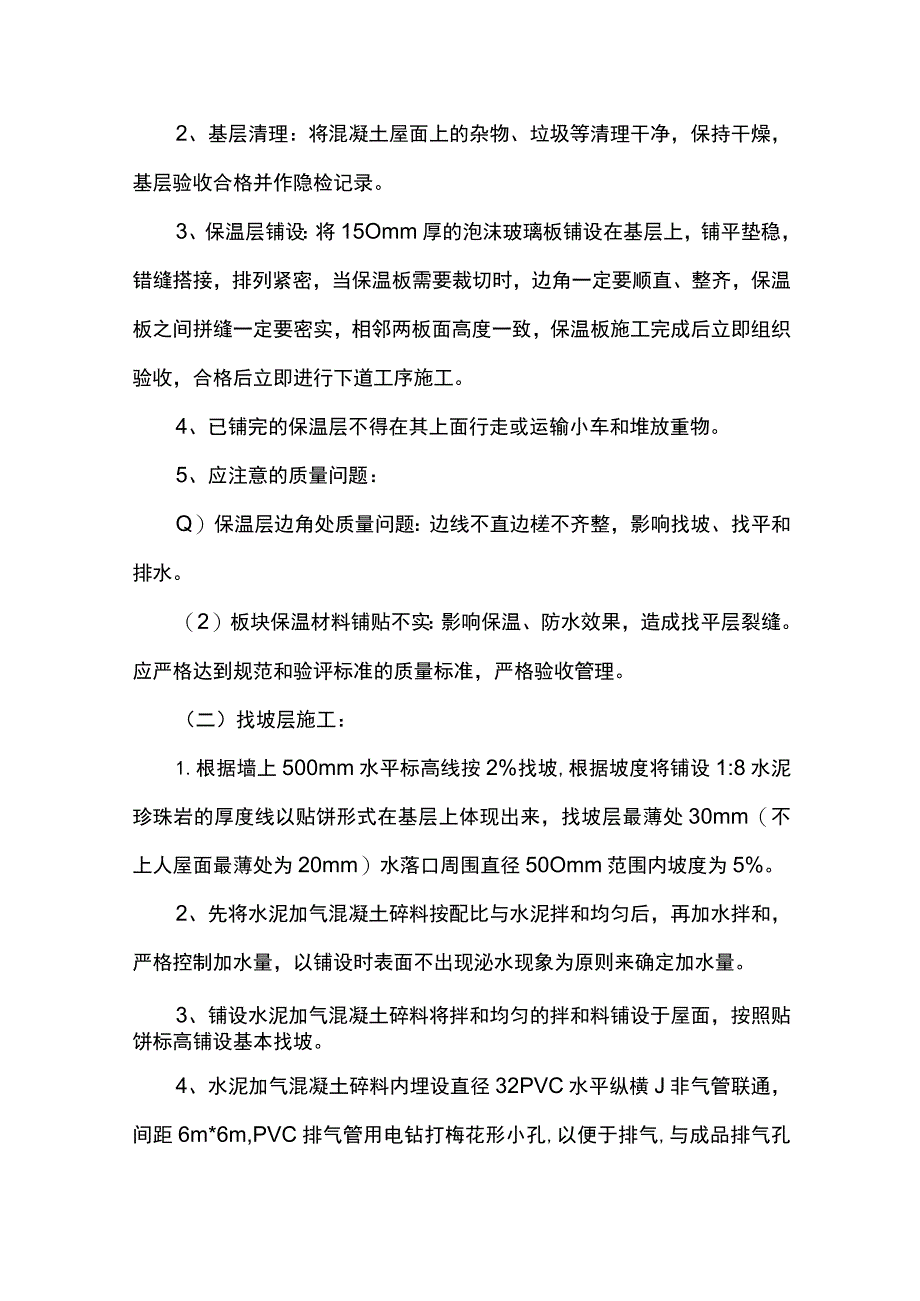

2、应根据块材单块体积,计算其重量检查容重是否超标,办理验收手续和记录。保温材料堆放要注意防潮,防止破坏和污染。防水材料,出厂质量证明文件应齐全,使用国家认证的厂家和有材料质量证明的材料,同时由现场实验员负责取样送检,合格后方可使用。三.施工方法:(一)保温层施工:1.工艺流程:基层清理一弹线确定标高T保温层铺设。2、基层清理:将混凝土屋面上的杂物、垃圾等清理干净,保持干燥,基层验收合格并作隐检记录。3、保温层铺设:将15Omm厚的泡沫玻璃板铺设在基层上,铺平垫稳,错缝搭接,排列紧密,当保温板需要裁切时,边角一定要顺直、整齐,保温板之间拼缝一定要密实,相邻两板面高度一致,保温板施工完成后立即组织验

3、收,合格后立即进行下道工序施工。4、已铺完的保温层不得在其上面行走或运输小车和堆放重物。5、应注意的质量问题:Q)保温层边角处质量问题:边线不直边槎不齐整,影响找坡、找平和排水。(2)板块保温材料铺贴不实:影响保温、防水效果,造成找平层裂缝。应严格达到规范和验评标准的质量标准,严格验收管理。(二)找坡层施工:1.根据墙上500mm水平标高线按2%找坡,根据坡度将铺设1:8水泥珍珠岩的厚度线以贴饼形式在基层上体现出来,找坡层最薄处30mm(不上人屋面最薄处为20mm)水落口周围直径50Omm范围内坡度为5%。2、先将水泥加气混凝土碎料按配比与水泥拌和均匀后,再加水拌和,严格控制加水量,以铺设时表

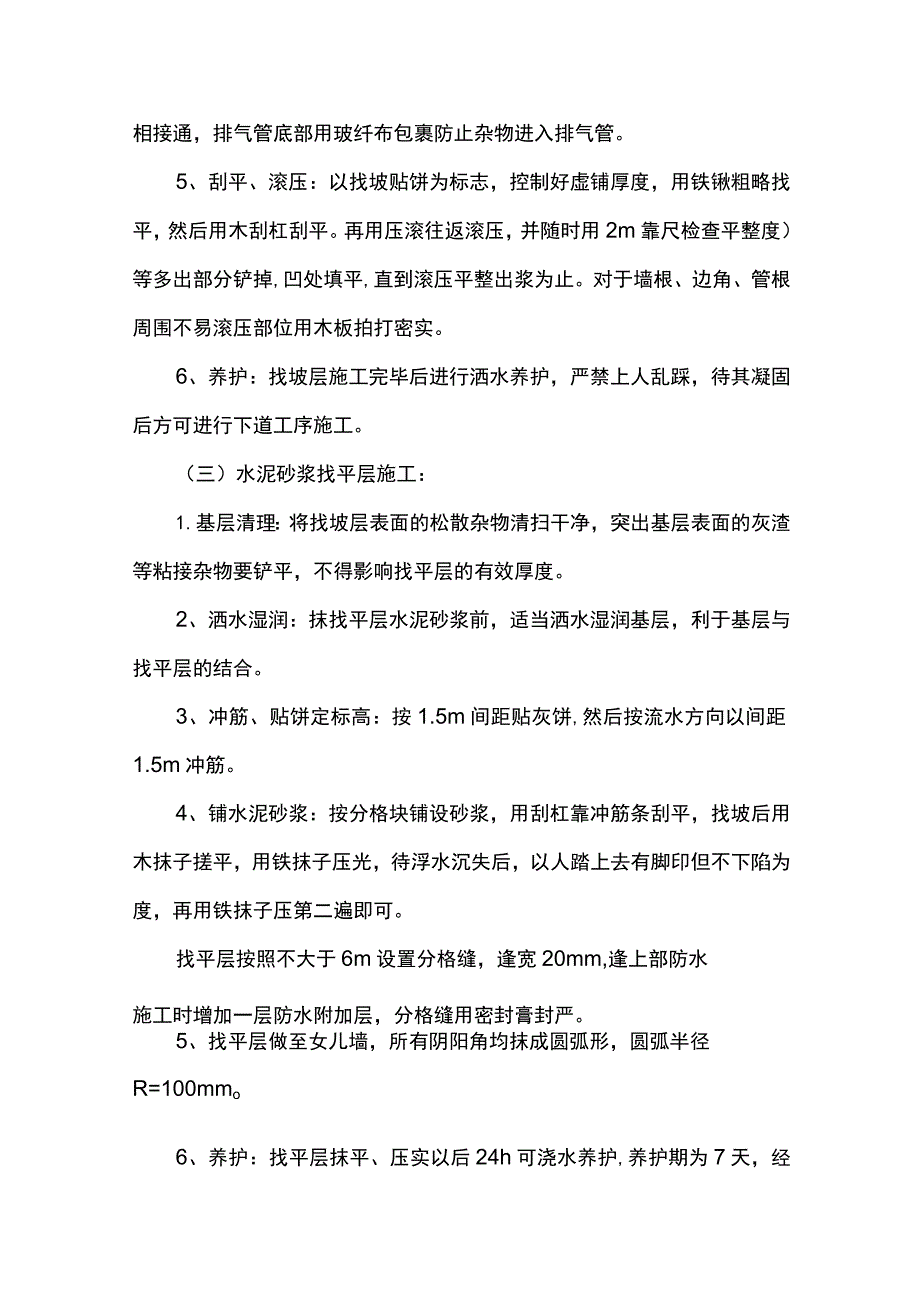

4、面不出现泌水现象为原则来确定加水量。3、铺设水泥加气混凝土碎料将拌和均匀的拌和料铺设于屋面,按照贴饼标高铺设基本找坡。4、水泥加气混凝土碎料内埋设直径32PVC水平纵横J非气管联通,间距6m*6m,PVC排气管用电钻打梅花形小孔,以便于排气,与成品排气孔相接通,排气管底部用玻纤布包裹防止杂物进入排气管。5、刮平、滚压:以找坡贴饼为标志,控制好虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平。再用压滚往返滚压,并随时用2m靠尺检查平整度)等多出部分铲掉,凹处填平,直到滚压平整出浆为止。对于墙根、边角、管根周围不易滚压部位用木板拍打密实。6、养护:找坡层施工完毕后进行洒水养护,严禁上人乱踩,待其凝固后方

5、可进行下道工序施工。(三)水泥砂浆找平层施工:1.基层清理:将找坡层表面的松散杂物清扫干净,突出基层表面的灰渣等粘接杂物要铲平,不得影响找平层的有效厚度。2、洒水湿润:抹找平层水泥砂浆前,适当洒水湿润基层,利于基层与找平层的结合。3、冲筋、贴饼定标高:按1.5m间距贴灰饼,然后按流水方向以间距1.5m冲筋。4、铺水泥砂浆:按分格块铺设砂浆,用刮杠靠冲筋条刮平,找坡后用木抹子搓平,用铁抹子压光,待浮水沉失后,以人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可。找平层按照不大于6m设置分格缝,逢宽20mm,逢上部防水施工时增加一层防水附加层,分格缝用密封膏封严。5、找平层做至女儿墙,所有阴阳角均

6、抹成圆弧形,圆弧半径R=100mmo6、养护:找平层抹平、压实以后24h可浇水养护,养护期为7天,经干燥后铺设防水层。(四)种植屋面的防水层施工1.施工工艺:基层处理一定位、弹线T刷冷底子油-细部节点处理、附加层T铺贴卷材一搭接边密封一检查验收2、基层要求(1)基层表面已清理,清除基层表面的灰尘、杂物。基本平整,无明显突出部位;卷材防水屋面基层与突出屋面结构的交接处,以及基层的转角处,均应做成圆弧,内部排水的水落口周围应做成略低的凹坑。(2)施工时基面不得有明水,如有积水部位,则需进行排水后才可施工;基层含水率检测:剪一块lm2的卷材平铺于基层表面,静置3-4小时,然后揭开卷材观察其下方基层面

7、及防水卷材,如未见水印,即可铺设防水层。(3)各种预埋件、配件已安装完毕,固定牢固,阴阳角已处理。(4)施工现场安全防护设施齐全,按规定放置消防器材。(5)基层应会同监理工程师验收合格后方可进行防水的施工。3、涂刷基层处理剂:在基层表面满刷一遍冷底子油,底油的施工也按先高后低、先远后近、先立面后平面的顺序进行。同一屋面上先涂刷排水较集中的水落口、天沟、檐口等节点,再进行大面积的涂布。屋面转角及立面的涂刷层应薄涂多遍,不得有流淌和堆积现象。涂刷要均匀、不透底、遮盖率100%,底油总厚度不得小于3mmo在底油实干前,不得在防水层上进行其它施工作业,不得上人和堆放物品。4、附加层施工:屋面女儿墙、排

8、风道出屋面、楼梯间(电梯间)外墙根部、阴阳角部位加铺一层同质卷材附加层,将卷材裁成相应的形状进行热熔满贴,宽度500mm,附加层施工必须粘贴牢固。水落斗周围与屋面交接处,应做密封处理,并加铺两层附加层,附加层深入水落斗的深度不得小于100mm。檐沟及阴阳角处按构造需要增设一层附加层,附加层在上部转角处为200mm宽空铺层。5、铺贴卷材(1)确定铺贴方向、弹基准线:冷底子油涂刷完毕3小时后,手摸感觉不粘即可根据卷材的宽度和搭接的规定,在冷底子油上进行弹线。弹线由排水较集中的部位开始,遵照由低到高、先平面后立面的顺序弹基准线。(2)做样板:在大面积铺贴施工前,施工队要按照技术要求及细部做法做50f

9、样板,经项目、甲方、监理验收合格后,进行大面积施工。(3)卷材铺设:卷材施工时应先做好节点、附加层和屋面排水比较集中等部位的处理,然后从流水坡度的下坡开始由低处向高处铺贴,顺着流水方向,并使卷材的长向和流水坡向垂直,两层卷材必须平行铺贴,禁止垂直铺贴,铺贴时先平面后立面。铺贴平面立面相接茬的卷材,由下向上进行,使卷材紧贴阴阳角,不得有皱折和空鼓等现象。铺贴天沟、檐沟卷材时,宜顺天沟、檐沟方向,减少卷材的搭接。(4)卷材搭接:相邻卷材的短边搭接不小于100mm,长边搭接不小于IoOmmo(5)卷材起始端粘贴:采用满粘法。将卷材置于起始端位置,对好长短方向搭接缝,滚展卷材100Omm左右,掀开已展

10、开的部分,开启喷灯点火,喷灯头与卷材保持50100mm距离,与基层呈30。45。角,同时加热卷材底面热熔胶面和基层,至热熔胶面出现黑色光泽、发亮至稍有微泡出现,慢慢放下平铺于基层,然后排气馄压使卷材与基层粘结牢固。(6)滚铺:卷材起始端铺贴完成后即可进行大面积滚铺。持火人位于卷材滚铺的前方,按上述方法同时加热卷材和基层,加热范围为整个卷材面,加热程度要均匀。推滚卷材的人蹲在已铺好的卷材起始端上面,等卷材充分加热后缓缓推压卷材,并随时注意卷材的平整顺直和搭接宽度。其后紧跟一人用棉纱团等从中间向两边抹压卷材,赶出气泡,并用刮刀将溢出的热熔胶刮压接边缝。找平层分格逢处应空铺,空铺宽度为100mm。(

11、7)卷材末端收头:接缝处用喷灯热熔卷材边缘,待表面熔化后随即用小铁抹子将边缝封好,再用喷灯均匀细致地将边筵烤一遍保证接头密封,以免翘边,立面卷材的收头应按附图要求在女儿墙规定高度处收头,收头处用金属压条钉严,钉子间距500mm,并用密封材料封严。(8)防水层蓄水试验:蓄水试验前,对排水管道进行检查,确保无漏水隐患和对楼内的成品造成破坏;防水施工完毕后经隐蔽工程验收后进行24小时蓄水试验,蓄水高度为蓄水面距防水层最高点20mm,合格后方可进行保护层施工。(五)上人屋面和不上人屋面的防水层施工1.施工工艺:施工准备一基层处理一涂刷基层处理剂一细部附加防水层施工一弹基准线一大面积自粘卷材铺贴一排气压

12、实一搭接缝压实和边缘密封一立面卷材收头固定和卷材密封膏封闭T检查验收一保护层施工2、基层要求(1)基层应坚实、干燥、平整、无灰尘、无油污,凹凸不平和裂缝处应用聚合物砂浆补平,施工前清理、清扫干净,必要时用吸尘器或高压吹尘机吹净;卷材防水屋面基层与突出屋面结构的交接处,以及基层的转角处,均应做成圆弧,内部排水的水落口周围应做成略低的凹坑。(2)施工时基面不得有明水,如有积水部位,则需进行排水后才可施工;基层含水率检测:剪一块Im2的卷材平铺于基层表面,静置3-4小时,然后揭开卷材观察其下方基层面及防水卷材,如未见水印,即可铺设防水层。(3)各种预埋件、配件已安装完毕,固定牢固,阴阳角已处理。(4

13、)施工现场安全防护设施齐全,按规定放置消防器材。(5)基层应会同监理工程师验收合格后方可进行防水的施工。3、涂刷基层处理剂:在铺贴卷材前,基层表面应涂刷基层处理剂,涂刷应均匀并完全覆盖所有待粘贴卷材部位,不得漏涂和堆积。4、附加层施工:屋面女儿墙、排风道出屋面、楼梯间(电梯间)外墙根部、阴阳角部位加铺一层同质卷材附加层,将卷材裁成相应的形状进行热熔满贴,宽度500mm,附加层施工必须粘贴牢固。水落斗周围与屋面交接处,应做密封处理,并加铺两层附加层,附加层深入水落斗的深度不得小于100mm。檐沟及阴阳角处按构造需要增设一层附加层,附加层在上部转角处为200mm宽空铺层。5、铺贴卷材(1)确定铺贴

14、方向、弹基准线:基层处理剂干燥后,应及时弹线并铺贴卷材,弹线由排水较集中的部位开始,遵照由低到高、先平面后立面的顺序弹基准线。(2)做样板:在大面积铺贴施工前,施工队要按照技术要求及细部做法做50m,样板,经项目、甲方、监理验收合格后,进行大面积施工。(3)卷材铺设:卷材施工时应先做好节点、附加层和屋面排水比较集中等部位的处理,然后从流水坡度的下坡开始由低处向高处铺贴,顺着流水方向,并使卷材的长向和流水坡向垂直,两层卷材必须平行铺贴,禁止垂直铺贴,铺贴时先平面后立面。铺贴平面立面相接茬的卷材,由下向上进行,使卷材紧贴阴阳角,不得有皱折和空鼓等现象。铺贴天沟、檐沟卷材时,宜顺天沟、檐沟方向,减少

15、卷材的搭接。(4)卷材搭接:相邻卷材的短边搭接不小于IOomm,长边搭接不小于IOommo(5)卷材起始端粘贴:铺贴时先将起端固定后逐渐展开,展开的同时揭开隔离材料,铺设时由低向高。施工时,相邻两幅卷材的搭接要错开,错开长度不小于1500mmo铺设防水层时,卷材应铺设在预先确定铺贴的具体位置,先把卷材展开,调整好铺贴位置,将卷材的末端先粘贴固定在基层上,然后从卷材的一边均匀地撕去硅油隔离纸(膜),边去除隔离膜边向前缓慢地滚压、排除空气、粘结紧密。(6)卷材搭接和密封:相邻卷材搭接缝应精心处理,气温偏低时应用喷灯轻烤辅助粘贴后,应用手馄自里向外排气压实,边缘用卷材密封膏进行封闭处理。(7)立面卷

16、材收头、固定和密封:立面卷材收头,应先用金属压条固定,然后用卷材密封膏进行封闭处理。(8)防水层蓄水试验:蓄水试验前,对排水管道进行检查,确保无漏水隐患和对楼内的成品造成破坏;防水施工完毕后经隐蔽工程验收后进行24小时蓄水试验,蓄水高度为蓄水面距防水层最高点20mm,合格后方可进行保护层施工。(六)隔离层和保护层施工1.工艺流程:隔离层施工一钢筋网片施工-C20细石混凝土施工2、隔离层施工:干铺无纺聚酯纤维布一层后采用20厚1:2.5水泥砂浆,在防水层上找平,并压实抹光养护。因为隔离层材料强度低,在隔离层继续施工时,要注意对隔离层加强保护,混凝土运输不能直接在隔离层表面进行,应采取垫板等措施,绑扎钢筋时不得扎破表面,振捣混凝土时更不能振捣隔离层。3

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 保温建筑

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
