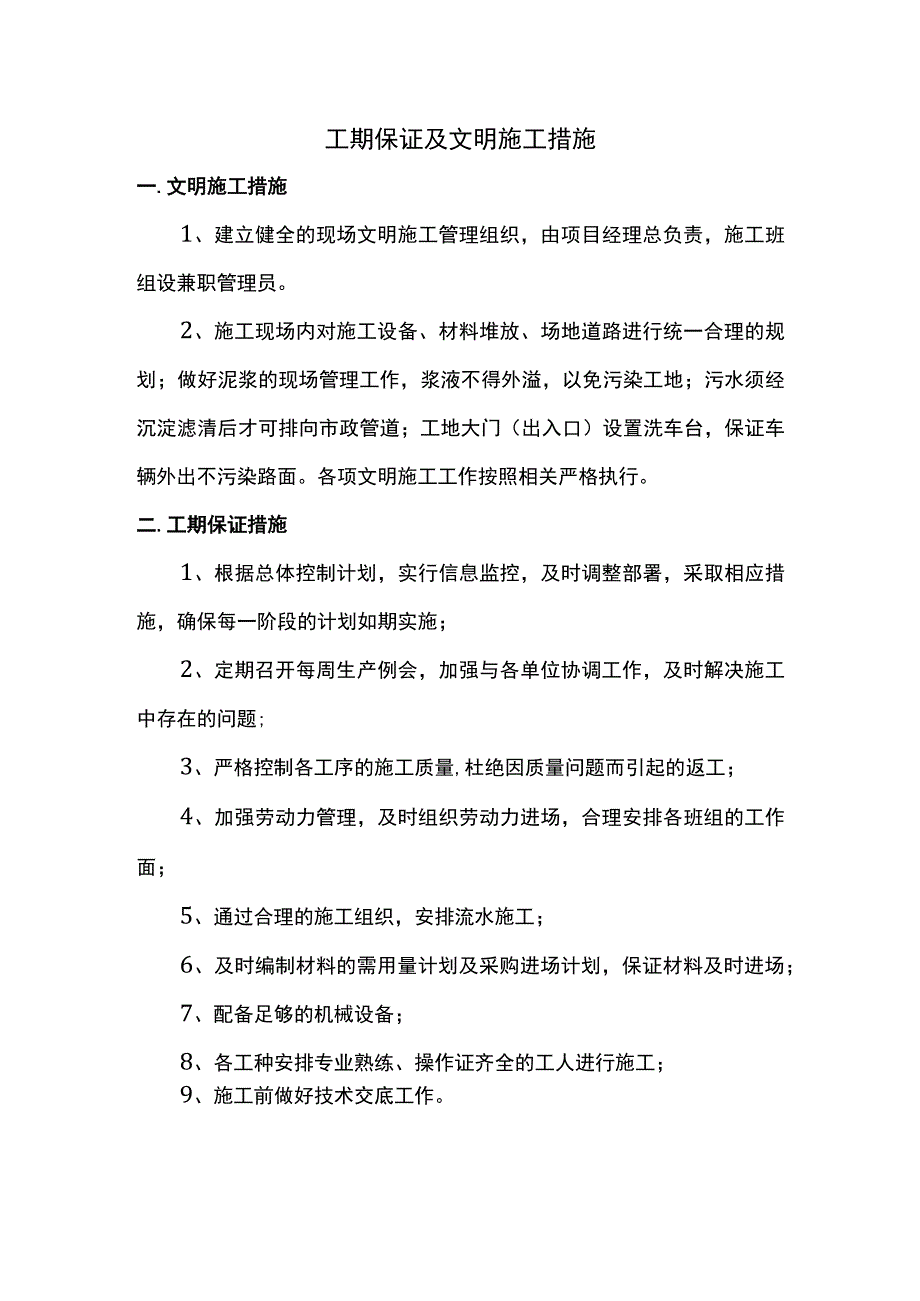

工期保证及文明施工措施一.文明施工措施1、建立健全的现场文明施工管理组织,由项目经理总负责,施工班组设兼职管理员。2、施工现场内对施工设备、材料堆放、场地道路进行统一合理的规划;做好泥浆的现场管理工作,浆液不得外溢,以免污染工地;污水须经沉淀滤清后才可排向市政管道;工地大门(出入口)设置洗车台,保证车辆外出不污染路面。各项文明施工工作按照相关严格执行。二.工期保证措施1、根据总体控制计划,实行信息监控,及时调整部署,采取相应措施,确保每一阶段的计划如期实施;2、定期召开每周生产例会,加强与各单位协调工作,及时解决施工中存在的问题;3、严格控制各工序的施工质量,杜绝因质量问题而引起的返工;4、加强劳动力管理,及时组织劳动力进场,合理安排各班组的工作面;5、通过合理的施工组织,安排流水施工;6、及时编制材料的需用量计划及采购进场计划,保证材料及时进场;7、配备足够的机械设备;8、各工种安排专业熟练、操作证齐全的工人进行施工;9、施工前做好技术交底工作。
