幼儿园维修改造工程聚苯板保温施工方案及技术措施.docx

上传人:p** 文档编号:550310 上传时间:2023-10-27 格式:DOCX 页数:19 大小:204.63KB
下载 相关 举报
幼儿园维修改造工程聚苯板保温施工方案及技术措施.docx_第1页
第1页 / 共19页
幼儿园维修改造工程聚苯板保温施工方案及技术措施.docx_第2页
第2页 / 共19页
幼儿园维修改造工程聚苯板保温施工方案及技术措施.docx_第3页
第3页 / 共19页
幼儿园维修改造工程聚苯板保温施工方案及技术措施.docx_第4页
第4页 / 共19页
幼儿园维修改造工程聚苯板保温施工方案及技术措施.docx_第5页
第5页 / 共19页
幼儿园维修改造工程聚苯板保温施工方案及技术措施.docx_第6页
第6页 / 共19页
幼儿园维修改造工程聚苯板保温施工方案及技术措施.docx_第7页
第7页 / 共19页
幼儿园维修改造工程聚苯板保温施工方案及技术措施.docx_第8页
第8页 / 共19页
幼儿园维修改造工程聚苯板保温施工方案及技术措施.docx_第9页
第9页 / 共19页
幼儿园维修改造工程聚苯板保温施工方案及技术措施.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《幼儿园维修改造工程聚苯板保温施工方案及技术措施.docx》由会员分享,可在线阅读,更多相关《幼儿园维修改造工程聚苯板保温施工方案及技术措施.docx(19页珍藏版)》请在第壹文秘上搜索。

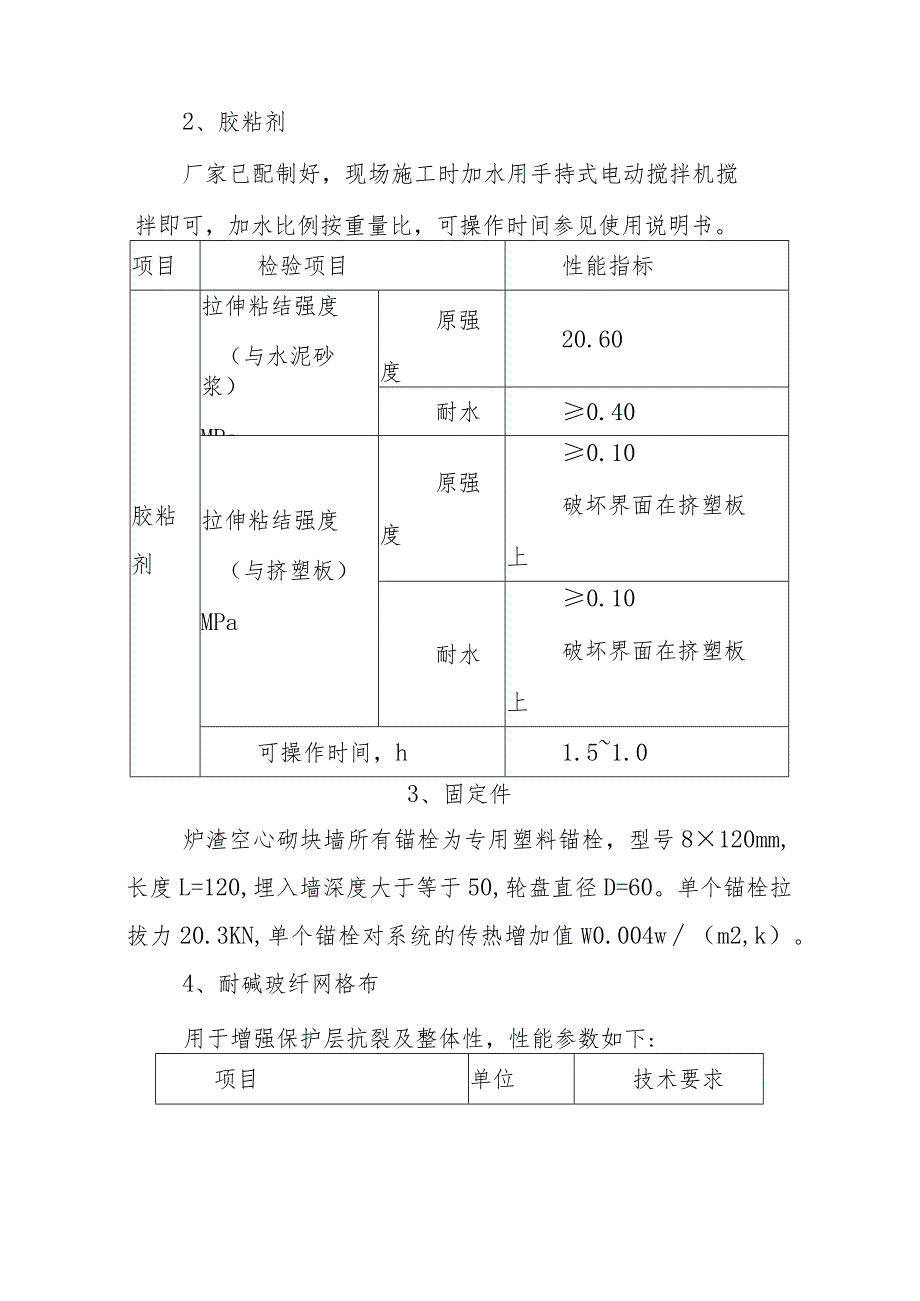

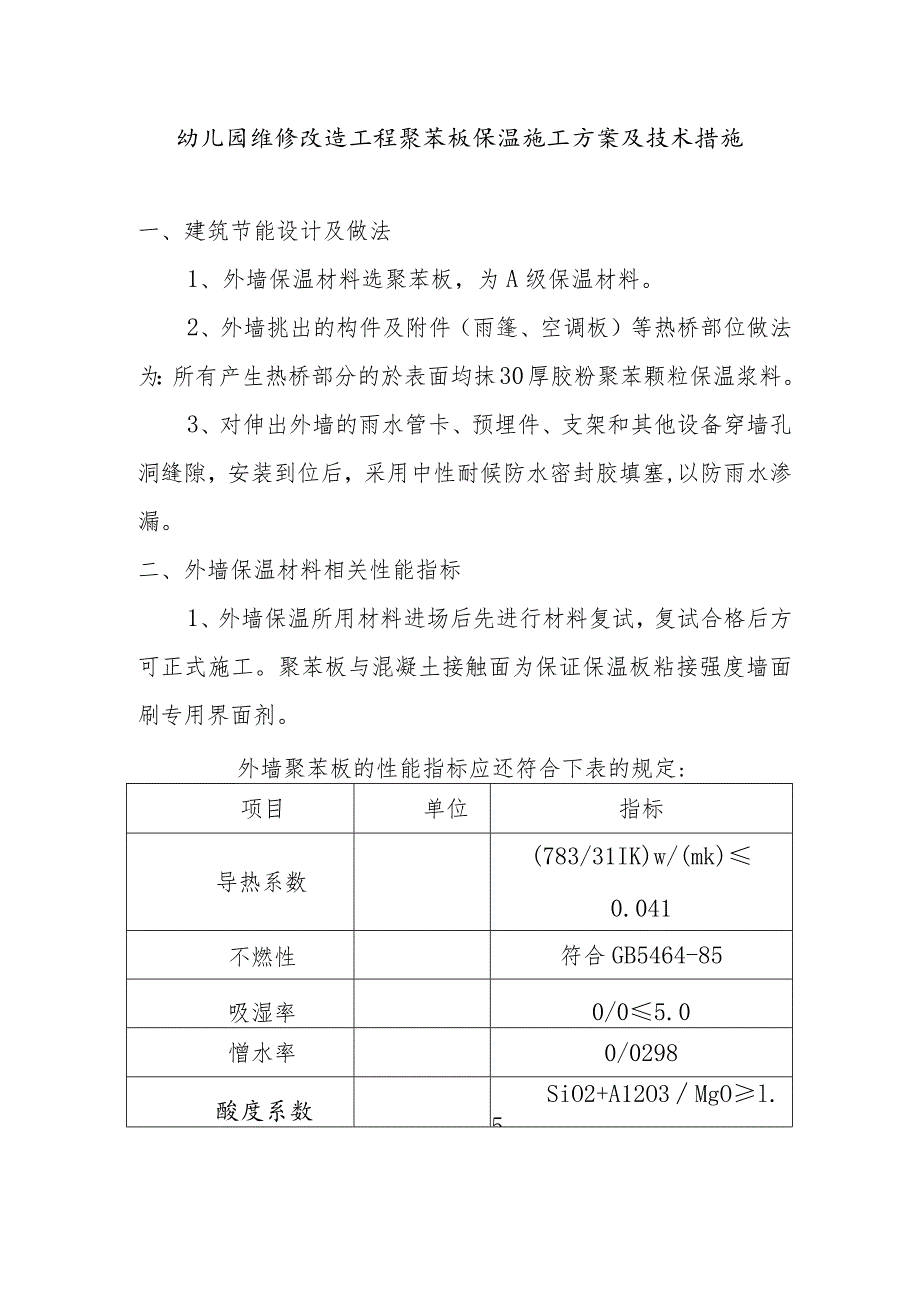

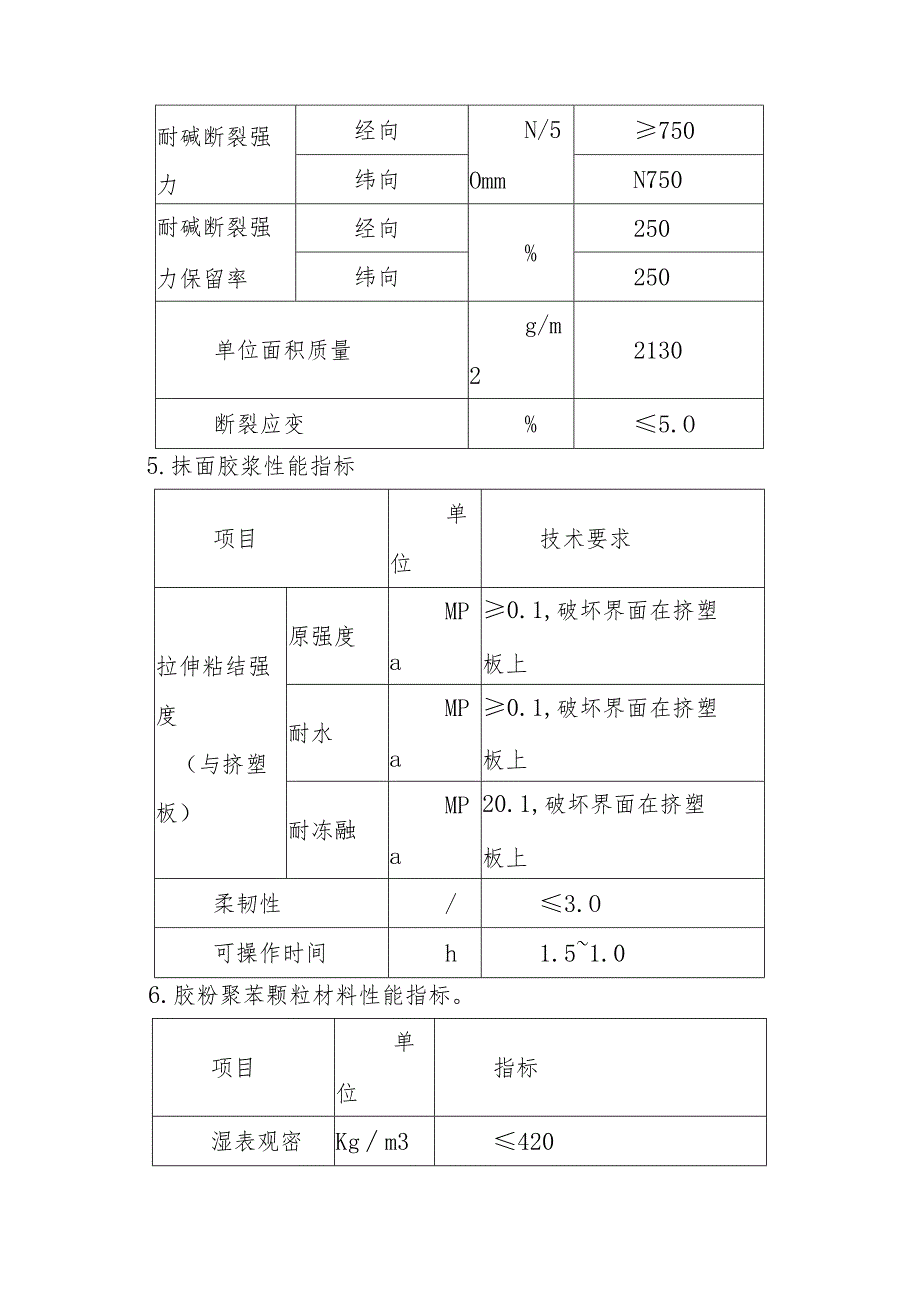

1、幼儿园维修改造工程聚苯板保温施工方案及技术措施一、建筑节能设计及做法1、外墙保温材料选聚苯板,为A级保温材料。2、外墙挑出的构件及附件(雨篷、空调板)等热桥部位做法为:所有产生热桥部分的於表面均抹30厚胶粉聚苯颗粒保温浆料。3、对伸出外墙的雨水管卡、预埋件、支架和其他设备穿墙孔洞缝隙,安装到位后,采用中性耐候防水密封胶填塞,以防雨水渗漏。二、外墙保温材料相关性能指标1、外墙保温所用材料进场后先进行材料复试,复试合格后方可正式施工。聚苯板与混凝土接触面为保证保温板粘接强度墙面刷专用界面剂。外墙聚苯板的性能指标应还符合下表的规定:项目单位指标导热系数(783/31IK)w/(mk)0.041不燃性

2、符合GB5464-85吸湿率0/05.0憎水率0/0298酸度系数SiO2+A12O3MgOl.52、胶粘剂厂家已配制好,现场施工时加水用手持式电动搅拌机搅拌即可,加水比例按重量比,可操作时间参见使用说明书。项目检验项目性能指标胶粘剂拉伸粘结强度(与水泥砂浆)MPa原强度20.60耐水0.40拉伸粘结强度(与挤塑板)MPa原强度0.10破坏界面在挤塑板上耐水0.10破坏界面在挤塑板上可操作时间,h1.51.03、固定件炉渣空心砌块墙所有锚栓为专用塑料锚栓,型号8120mm,长度L=120,埋入墙深度大于等于50,轮盘直径D=60。单个锚栓拉拔力20.3KN,单个锚栓对系统的传热增加值W0.00

3、4w(m2,k)。4、耐碱玻纤网格布用于增强保护层抗裂及整体性,性能参数如下:项目单位技术要求耐碱断裂强力经向N/5Omm750纬向N750耐碱断裂强力保留率经向%250纬向250单位面积质量g/m22130断裂应变%5.O5.抹面胶浆性能指标项目单位技术要求拉伸粘结强度(与挤塑板)原强度MPa0.1,破坏界面在挤塑板上耐水MPa0.1,破坏界面在挤塑板上耐冻融MPa20.1,破坏界面在挤塑板上柔韧性/3.O可操作时间h1.51.06.胶粉聚苯颗粒材料性能指标。项目单位指标湿表观密Kgm3420度干表观密度Kgm3180-250导热系数W/(m.k)0.060抗压强度KPa2200燃烧性能Bl

4、级线性收缩率%0.3软化系数0.5抗拉强度MPa干燥状态,20.10水中浸泡48h,取出干燥7h,20.10压剪粘结强度KPa50蓄热系数W/(m2.K)0.95三、聚苯板外墙施工外墙涂料饰面 抗裂腻子找平层 面层聚合物砂浆 压入网格布50厚挤塑聚苯板 粘接剂混凝土墙体基层|00000。0。00。0。00000000| LoQoooooOoOOOOoOooOloOQoooO一1、施工程序外墙外保温施工,贴板从下往上,贴网、抹面层从上往下,常温施工时流水间隔24小时以上,保温板粘贴后,安装锚固件,挂网抹抹面胶浆。制胶粘剂施工准贫控制线粘翻包网粘贴岩棉板铺网格布抹面层胶浆基层墙体处理分找平)安宝锚

5、固钉T特殊部位变鲤验收2、保温板安装(1)胶粘剂的配制在干净的塑料桶里倒入一定量的洁净水,采用手持式电动搅拌器边搅拌边加粉剂粘结剂,加水量为粉剂的19-20%;充分搅拌5-7分钟,直到搅拌均匀,稠度适中,放置5分钟熟化;使用时再搅拌一下即可。切记:搅拌充分,粘度确保刚粘贴上的保温板不下垂,加水尽可能少,不可加水过多;注意聚合物改性粘结剂只需加洁净水,不可加入其他添加料如:水泥、砂及其它异物;注意调好的粘结剂宜在2小时内用完;工作完毕务必及时清洗干净工具。质量自检:经验观察搅拌好粘结剂均匀、状态良好、新鲜、稠度适宜。(2)网格布翻包在外墙的细部处理部位,如门窗孔洞边的保温板上需预粘贴窄幅网格布,

6、其宽度约30OnInb翻包部分宽度约100mn1。质量自检:经验检网格布翻包规范,符合要求。(3)保温板粘贴点框法:根据规范要求,保温板粘接面积不小于40%,采用点框法施工,在聚苯板面四周涂抹一圈粘结剂宽80mni;板心按梅花形设粘结点,直径15OnInb每张板上粘接点数量为8个,布好后立即将保温板贴在墙面上。施工前,根据整个外墙立面的设计尺寸编制岩棉板的排板图,以达到节约材料、加快施工速度的目的。长向聚苯板平铺贴,保证连续结合,上下两排板须竖向错健1/2板长,局部最小错健不得小于200mmo墙面的边角处应用宽度不小于30OnInI的保温板粘贴。粘接砂浆涂好后立即将保温板贴在墙面上,动作要迅速

7、,以防止粘结剂结皮而失去粘结作用。粘贴时应轻柔、均匀挤压,并随时用托线板检验垂直平整,每贴完一块板,应及时清除挤出的粘结剂。保温板粘贴在墙上后,立即使用2米靠尺轻轻敲打、挤压板面,以保证板面平整度符合要求且粘结牢固。达到板与板间挤紧,不得有缝,在碰头缝处不可涂抹粘结剂。每粘贴完一块板,应及时清除干净板侧挤出的粘结料,板间不留间隙。一般先从墙拐角(阳角)处粘贴,应先排好尺寸,切割保温板,使其粘贴时垂直交错连接,确保拐角处顺垂且交错垂直。在粘贴窗框四周的阳角和外墙阳角时,应先弹好基准线,作为控制阳角上下垂直的依据。具体图示参见图集。(4)安装锚固件、锚栓采用镀锌金属;塑料套管采用原生材料制作,并用

8、聚酰胺PA6和PA66、聚丙稀PP等聚合物材料,塑料套管外径不小于8mm。本工程采用8X100mm锚栓。、锚固件具体安装数量:不小于5个/Itf。(5)抹面胶浆罩面、抹面胶浆制备在干净的塑料桶里倒入一定量的清水,采用手持式电动搅拌器边搅拌边加粉剂抹面胶浆,充分搅拌5-7分钟,直到搅拌均匀,稠度适中,放置5分钟熟化;使用时,再搅拌一下即可使用。注意:搅拌充分,粘度确保刚粘贴上的抹面胶浆不掉落,加水尽可能少,不可加水过多;注意抹面胶浆只需洁净水,不可加入其他添加料如:水泥、砂、防冻剂及其他异物;注意调好的砂浆宜在2.5小时内用完;工作完毕务必及时清洗干净工具。、抹面胶浆抹面并内置耐碱玻纤网格布将制

9、备好的抹面胶浆均匀地涂抹在保温板上,厚度约2-3mm,注意:确保抹面胶浆与保温板粘结良好,或者采用齿形镀刀在上面来回拉涂,分配物料并保证粘结良好,防止空鼓。埋填网格布:紧接着将裁剪好的网格布铺展在抹面胶浆上,用抹刀边缘线压固定,然后将抹面胶浆在网格布均匀抹平整,注意:确保抹面胶浆涂抹均匀,并保证整体面的平整度符合要求。对于门、窗洞口内侧周边与大墙面形成45。仰角部分处理:在此处的阳角部分各加一层300mmX200mm网格布进行加强,大面积网格布搭结在门窗洞口周边的网格布上。细节参见详图。对于门口、窗口及其他洞口四周的保温板端头应用网格布和粘结砂浆将其翻包住,也仅在此处,才允许保温板边涂抹粘结砂

10、浆。细节参见详图。大面积网格布埋填:沿水平方向绷直绷平,并将弯曲的一面朝里,用抹刀边缘线压铺展固定,然后由中间向上下、左右方向将抹面胶浆抹平整,确保抹面胶浆紧贴网布粘结。网格布左右搭接宽度不小于100mm,上下搭接宽度不小于80mm,局部搭接处可用抹面胶浆补充原砂浆不足处,不得使网格布皱褶、空鼓、翘边。对装饰凹缝,也应沿凹槽将网格布埋入抹面胶浆内。若网格布在此断开,必须搭接,搭接宽度不少于65mm。在阴阳角处还需从每边双向绕角且相互搭接宽度不小于200mm。参见附图。为了避免抹面胶浆有分离层罩面采用一次罩面成活,抹面层厚度以盖住网格布为准,使保护层总厚度达到4mm左右。首层为涂料饰面,因此再压

11、入加强网格布一道,使保护层总厚度达到6mm左右。质量检查:整体抹面良好,网格布埋填规范,无不良迹象;平整度符合要求;抹面胶浆浆固化强度良好,无任何裂纹。(6)补洞和修理、应先将对拉螺栓孔、墙体上的预留洞口进行处理。孔洞采用聚氨酯发泡剂封堵,封堵完成后采用硅酮密封胶进行密封。、若保温板在抹面前出现破损,则将破损部位裁掉,粘接砂浆铲掉,预切一块与孔洞尺寸相同的保温板,并打磨其边缘部分,使之能紧密填入孔洞中。将此保温板背面涂抹厚IOmnl的粘接剂,注意不要在其四周边缘涂抹粘接剂。将保温板塞入,压平,粘在基层面上。、若保温板在抹完面层后出现破损,则按上部要求重新粘贴该部位保温板后,用胶带将周边已作好的

12、保护层盖住,以防施工中对其污染。切割一块网格布,其大小能覆盖整个修补区域,与原有网格布至少重叠65mm。保温板表面用抹面胶浆粘结并内置网格布,抹平。干燥24小时,再上二道抹面胶浆以达到与原有面层平齐。干燥约8小时,使用小号湿毛刷,将表面不规则处修平,将边缘处刷平。对墙面遭受其他因素损坏的区域,修补处理方法同上。3、外墙保温安装图例A-A剖面图门窗洞口附加网格布示意图聚苯板洞口处切割、接缝距离及固定件布置要求示意图阴、阳角处网格布搭接示意图外保温墙体窗下框安装节点图1密封胶;2内窗台板;3固定片;4一膨胀螺钉;5墙体;6-聚纵酯发泡胶;7一防水砂浆;8保温材料四、热桥部位及节点做法窗口侧壁采用3

13、0mm厚胶粉聚苯保温颗粒保温,窗框与墙体基层间的缝隙采用聚氨酯发泡剂填充严密,做法如下图所示:女儿墙内侧及顶部采用抹20厚保温颗粒砂浆,内侧保温颗粒砂浆保温并与屋面保温层连通,形成闭合的保温层,阻断热量的传递路径,屋面女儿墙四周及开口部位铺贴500宽岩棉保温板,做法如下图所示:五、胶粉聚苯颗粒外墙保温根据工程节能设计,外墙保温所有产生热桥部分的硅表面,外墙挑出的构件及附件等热桥部位,均抹30厚胶粉聚苯颗粒保温浆料。1、工艺流程配制胶粉聚苯颗粒保温浆料一基层处理一弹线控制一用保温浆料做灰饼一充筋一抹保温浆料一线条处理一抹低层抗裂砂浆一压入耐碱网格布一抹面层抗裂砂浆一保温层验收2、浆料配制浆料配制

14、采用搅拌机,先开机,将35-38公斤水倒入搅拌机内,然后倒入一袋25公斤胶粉料搅拌3分钟,再倒入一袋200升聚苯颗粒继续搅拌3分钟,搅拌均匀后倒出,该浆料应随拌随用,在4小时内用完。3、施工步骤及控制要点(1)、施工前,外墙上的门窗口、落水管、各种进户管线和墙上预埋件已经安装完成,施工时和施工后24小时内,现场环境温度和基层表面温度均不应低于5度,风力不大于5级,施工时应有防风措施和施工面避免阳光直射。雨天施工时应采取有效措施,防止雨水冲刷墙面。(2)、弹出水平线及阳角垂直线,做灰饼充筋,检查验收灰饼厚度。(3)、面层抹灰时其平整度偏差不应大于3mm,一次抹灰不得过厚,控制在8-10mm以内,保温面层抹灰时厚度可略高于灰饼厚度,然后用刮杠找平,用抹子局部修补平整,待抹完保温层30mm后,用抹子再次赶抹墙面。(4)、网格布压入:网格布在抹底灰过程中压入,待此层胶浆稍硬至可碰触时,抹抹面胶浆,至均匀覆盖整片网格布。网格布铺设可至上而下进行,也可水平横向铺设,布与布搭接,搭接水平宽度不小于100mrn,上下搭接宽度不小于80mm,局部搭接可用聚合物砂浆修补,但不得出现网格布褶皱、空鼓、翘起等质量缺陷,遇门

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
