幼儿园维修改造项目墙体工程施工方案及技术措施.docx

上传人:p** 文档编号:550328 上传时间:2023-10-27 格式:DOCX 页数:6 大小:17.82KB
下载 相关 举报
幼儿园维修改造项目墙体工程施工方案及技术措施.docx_第1页
第1页 / 共6页
幼儿园维修改造项目墙体工程施工方案及技术措施.docx_第2页
第2页 / 共6页
幼儿园维修改造项目墙体工程施工方案及技术措施.docx_第3页
第3页 / 共6页
幼儿园维修改造项目墙体工程施工方案及技术措施.docx_第4页
第4页 / 共6页
幼儿园维修改造项目墙体工程施工方案及技术措施.docx_第5页
第5页 / 共6页
幼儿园维修改造项目墙体工程施工方案及技术措施.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《幼儿园维修改造项目墙体工程施工方案及技术措施.docx》由会员分享,可在线阅读,更多相关《幼儿园维修改造项目墙体工程施工方案及技术措施.docx(6页珍藏版)》请在第壹文秘上搜索。

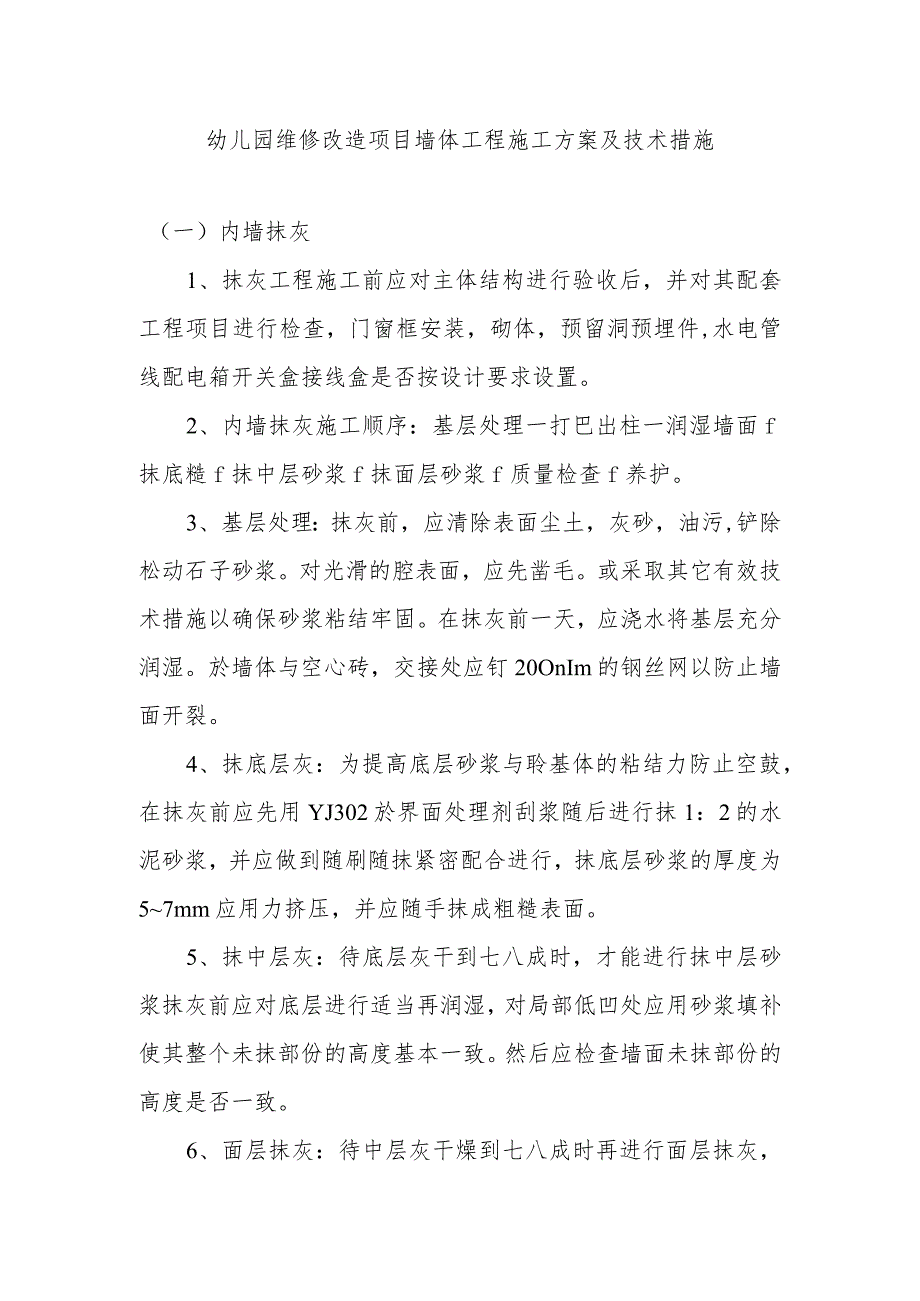

1、幼儿园维修改造项目墙体工程施工方案及技术措施(一)内墙抹灰1、抹灰工程施工前应对主体结构进行验收后,并对其配套工程项目进行检查,门窗框安装,砌体,预留洞预埋件,水电管线配电箱开关盒接线盒是否按设计要求设置。2、内墙抹灰施工顺序:基层处理一打巴出柱一润湿墙面f抹底糙f抹中层砂浆f抹面层砂浆f质量检查f养护。3、基层处理:抹灰前,应清除表面尘土,灰砂,油污,铲除松动石子砂浆。对光滑的腔表面,应先凿毛。或采取其它有效技术措施以确保砂浆粘结牢固。在抹灰前一天,应浇水将基层充分润湿。於墙体与空心砖,交接处应钉20OnIm的钢丝网以防止墙面开裂。4、抹底层灰:为提高底层砂浆与聆基体的粘结力防止空鼓,在抹灰

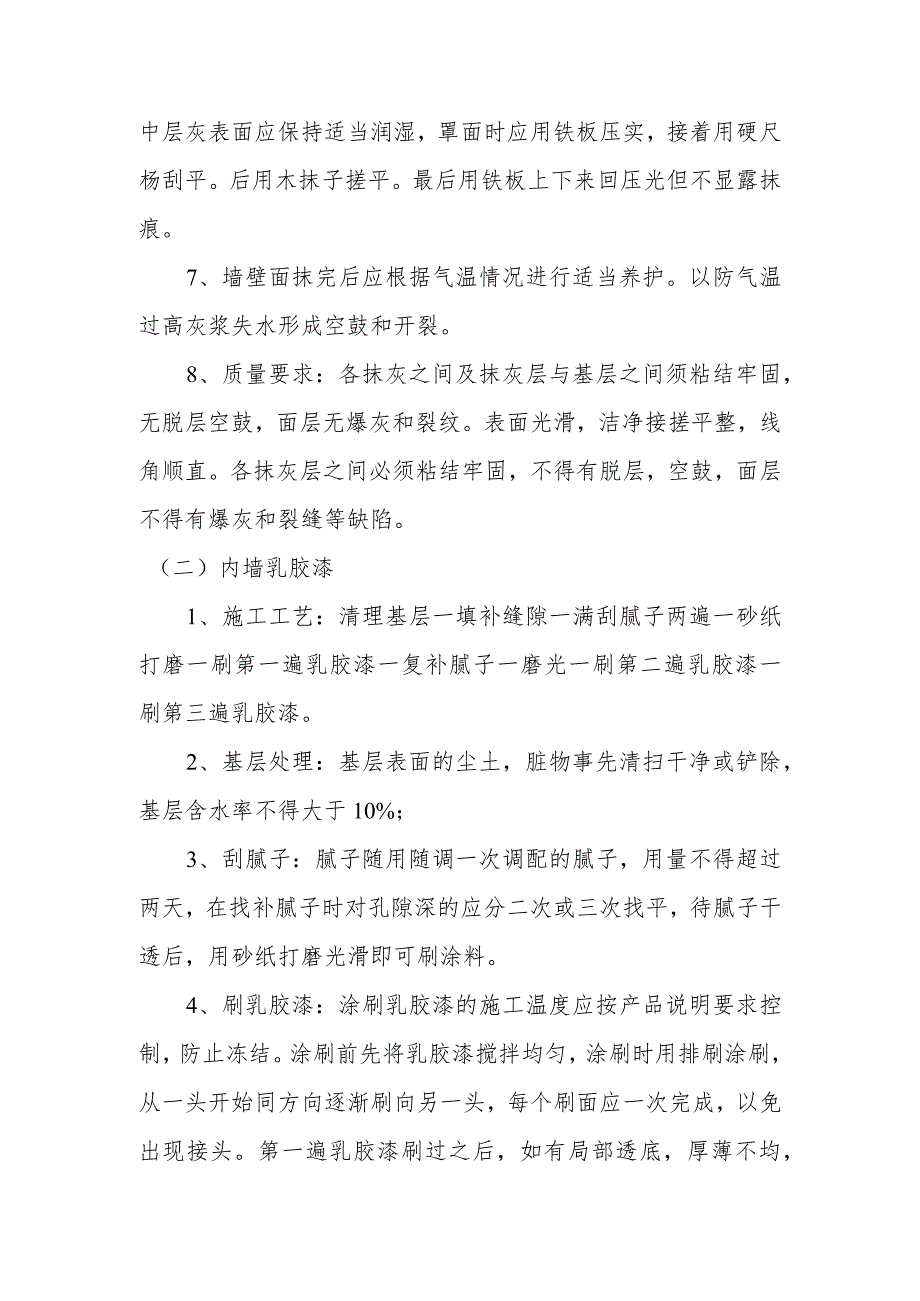

2、前应先用YJ302於界面处理剂刮浆随后进行抹1:2的水泥砂浆,并应做到随刷随抹紧密配合进行,抹底层砂浆的厚度为57mm应用力挤压,并应随手抹成粗糙表面。5、抹中层灰:待底层灰干到七八成时,才能进行抹中层砂浆抹灰前应对底层进行适当再润湿,对局部低凹处应用砂浆填补使其整个未抹部份的高度基本一致。然后应检查墙面未抹部份的高度是否一致。6、面层抹灰:待中层灰干燥到七八成时再进行面层抹灰,中层灰表面应保持适当润湿,罩面时应用铁板压实,接着用硬尺杨刮平。后用木抹子搓平。最后用铁板上下来回压光但不显露抹痕。7、墙壁面抹完后应根据气温情况进行适当养护。以防气温过高灰浆失水形成空鼓和开裂。8、质量要求:各抹灰之

3、间及抹灰层与基层之间须粘结牢固,无脱层空鼓,面层无爆灰和裂纹。表面光滑,洁净接搓平整,线角顺直。各抹灰层之间必须粘结牢固,不得有脱层,空鼓,面层不得有爆灰和裂缝等缺陷。(二)内墙乳胶漆1、施工工艺:清理基层一填补缝隙一满刮腻子两遍一砂纸打磨一刷第一遍乳胶漆一复补腻子一磨光一刷第二遍乳胶漆一刷第三遍乳胶漆。2、基层处理:基层表面的尘土,脏物事先清扫干净或铲除,基层含水率不得大于10%;3、刮腻子:腻子随用随调一次调配的腻子,用量不得超过两天,在找补腻子时对孔隙深的应分二次或三次找平,待腻子干透后,用砂纸打磨光滑即可刷涂料。4、刷乳胶漆:涂刷乳胶漆的施工温度应按产品说明要求控制,防止冻结。涂刷前先

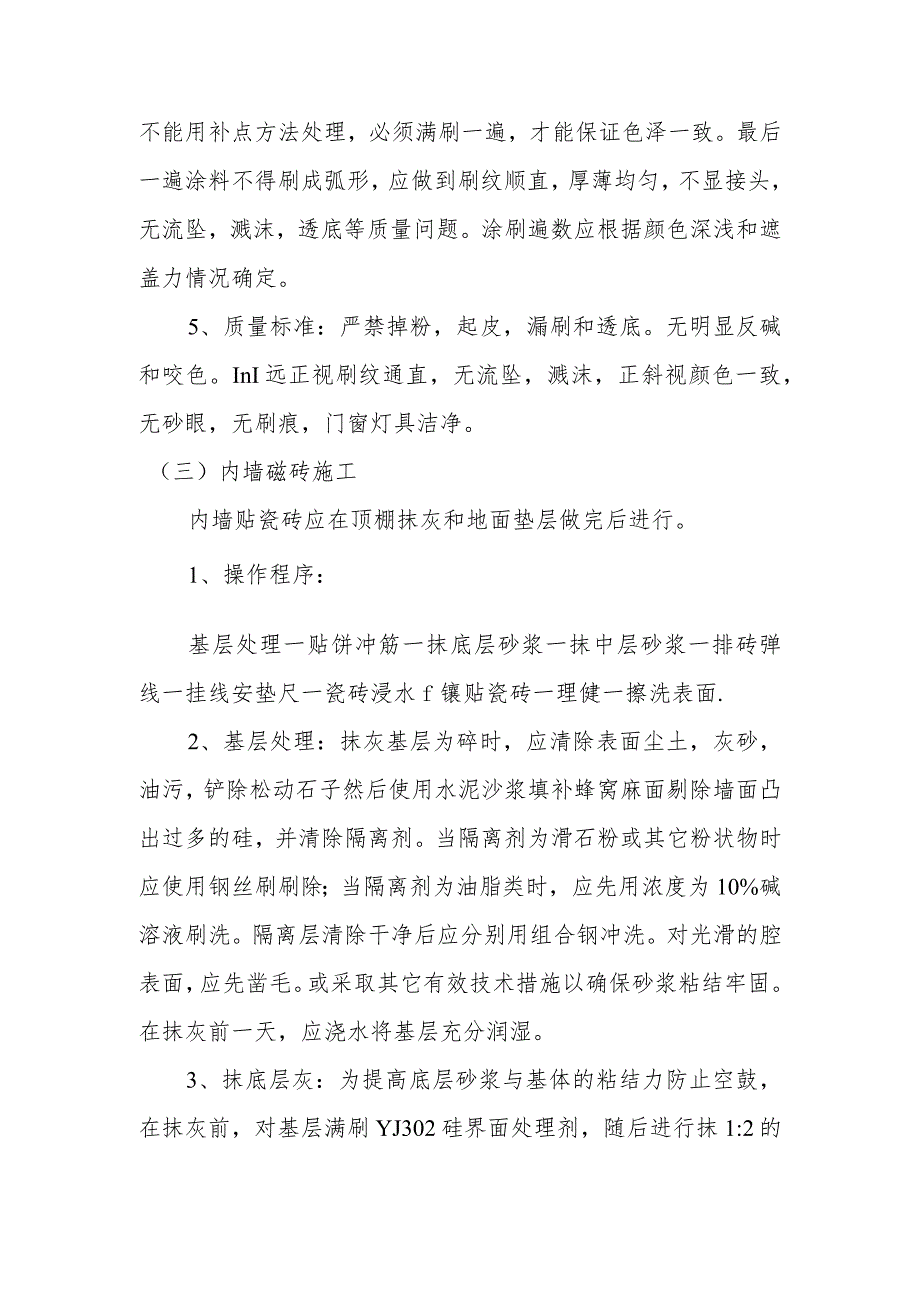

4、将乳胶漆搅拌均匀,涂刷时用排刷涂刷,从一头开始同方向逐渐刷向另一头,每个刷面应一次完成,以免出现接头。第一遍乳胶漆刷过之后,如有局部透底,厚薄不均,不能用补点方法处理,必须满刷一遍,才能保证色泽一致。最后一遍涂料不得刷成弧形,应做到刷纹顺直,厚薄均匀,不显接头,无流坠,溅沫,透底等质量问题。涂刷遍数应根据颜色深浅和遮盖力情况确定。5、质量标准:严禁掉粉,起皮,漏刷和透底。无明显反碱和咬色。InI远正视刷纹通直,无流坠,溅沫,正斜视颜色一致,无砂眼,无刷痕,门窗灯具洁净。(三)内墙磁砖施工内墙贴瓷砖应在顶棚抹灰和地面垫层做完后进行。1、操作程序:基层处理一贴饼冲筋一抹底层砂浆一抹中层砂浆一排砖弹

5、线一挂线安垫尺一瓷砖浸水f镶贴瓷砖一理健一擦洗表面.2、基层处理:抹灰基层为碎时,应清除表面尘土,灰砂,油污,铲除松动石子然后使用水泥沙浆填补蜂窝麻面剔除墙面凸出过多的硅,并清除隔离剂。当隔离剂为滑石粉或其它粉状物时应使用钢丝刷刷除;当隔离剂为油脂类时,应先用浓度为10%碱溶液刷洗。隔离层清除干净后应分别用组合钢冲洗。对光滑的腔表面,应先凿毛。或采取其它有效技术措施以确保砂浆粘结牢固。在抹灰前一天,应浇水将基层充分润湿。3、抹底层灰:为提高底层砂浆与基体的粘结力防止空鼓,在抹灰前,对基层满刷YJ302硅界面处理剂,随后进行抹1:2的水泥砂浆,并应做到随刷随抹紧密配合进行,抹底层砂浆的厚度为36

6、应用力挤压,并应随手抹成粗糙表面。抹灰基层为於时底层砂浆用1:2的水泥砂浆,为加气碎块时宜用1:1:6的混合砂浆。4、抹中层灰:待底层灰干到七八成时,才能进行抹中层砂浆抹灰前应对底层进行适当再润湿,对局部低凹处应用砂浆填补使其整个未抹部份的高度基本一致。然后应检查墙面未抹部份的高度是否一致。5、操作方法:弹控制线,在找平层上弹出水平线和垂直线。非整砖损排在阴角处,瓷砖应浸水24小时晾干待用。6、镶贴时,在瓷砖背面刮满灰浆,按控制线位置镶贴,用小灰铲木手柄在表面轻轻敲击,达到砂浆密实表面平整为止。缝隙宽度11.5mm为宜待稳定后用毛巾或棉纱擦净表面残余砂浆。缝隙内砂浆用小灰铲刮除。7、镶贴完后,

7、用铁皮将灰缝隙刮理干净,待灰浆终凝固后,用同色水泥擦缝嵌密实,随后用棉纱擦净表面,24小时后应洒水养护。8、突出墙的管道,灯具卫生器具等部位,应用整砖割吻合,不得用非整砖拼凑镶贴。9、质量要求:材料品种,规格,颜色,图案,分格及镶贴方法符合设计要求.面砖各层之间粘结牢固,无空鼓现象。表面整洁颜色一致,无歪斜,破损裂纹,污点等缺陷。表面平整洁净色泽协调一致。接缝填嵌密实,平直,宽窄一致,颜色一致,阴阳角处的砖压向正确,非整砖的使用部位适宜。10、成品保护:饰面砖镶贴后,对油漆、沥青等后继工程有可能产生污染处,应贴纸或薄膜保护。防碰撞。严禁打凿;饰面砖镶贴后,严禁在墙上随意凿洞和钉钉子。11、面砖

8、铺贴施工方法1)操作工艺基层处理f浸砖f面砖补贴f面砖勾缝清理f养护一验收2)基层处理用钢丝刷及砂布将墙面残余浮浆、污垢、灰尘等清理干净。对突出基层的采用钢丝刷搓刷平,对凹入基层面的部分采用胶粘剂补平处理,其它部位基层处理后均应粘贴一层自粘玻纤网格布。3)浸砖面砖上墙前须按规格、颜色挑选;面砖镶贴前,先将面砖清理干净,在净水中浸泡2h以上,取出待表面晾干或擦干后方可使用。4)面砖补贴补贴面砖时面砖胶结剂应饱满,并应一次成活,不宜多敲、移动,尤其胶结剂收水后不能再纠偏挪动。面砖胶结剂厚度58mm。粘贴时,先将面砖背面满批面砖胶结剂后贴到墙面,用小铲把轻轻敲击,使之与基层粘接牢固,并用靠尺将面砖在垂直及水平方向随时找平找方。当上下多块面砖需铺贴时,应由下而上粘贴。5)勾缝:用勾缝剂进行面砖勾缝,分两次进行,头一遍勾缝厚度7mm,第二遍勾成凹缝,凹进面砖深度约为3mmo6)养护面砖铺贴施工完成后,应及时涂刷无色保湿养护膜对其进行保湿养护。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
