挂篮移位、拆除旁站记录表.docx

上传人:p** 文档编号:550498 上传时间:2023-10-27 格式:DOCX 页数:2 大小:19.11KB
下载 相关 举报
挂篮移位、拆除旁站记录表.docx_第1页
第1页 / 共2页
挂篮移位、拆除旁站记录表.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《挂篮移位、拆除旁站记录表.docx》由会员分享,可在线阅读,更多相关《挂篮移位、拆除旁站记录表.docx(2页珍藏版)》请在第壹文秘上搜索。

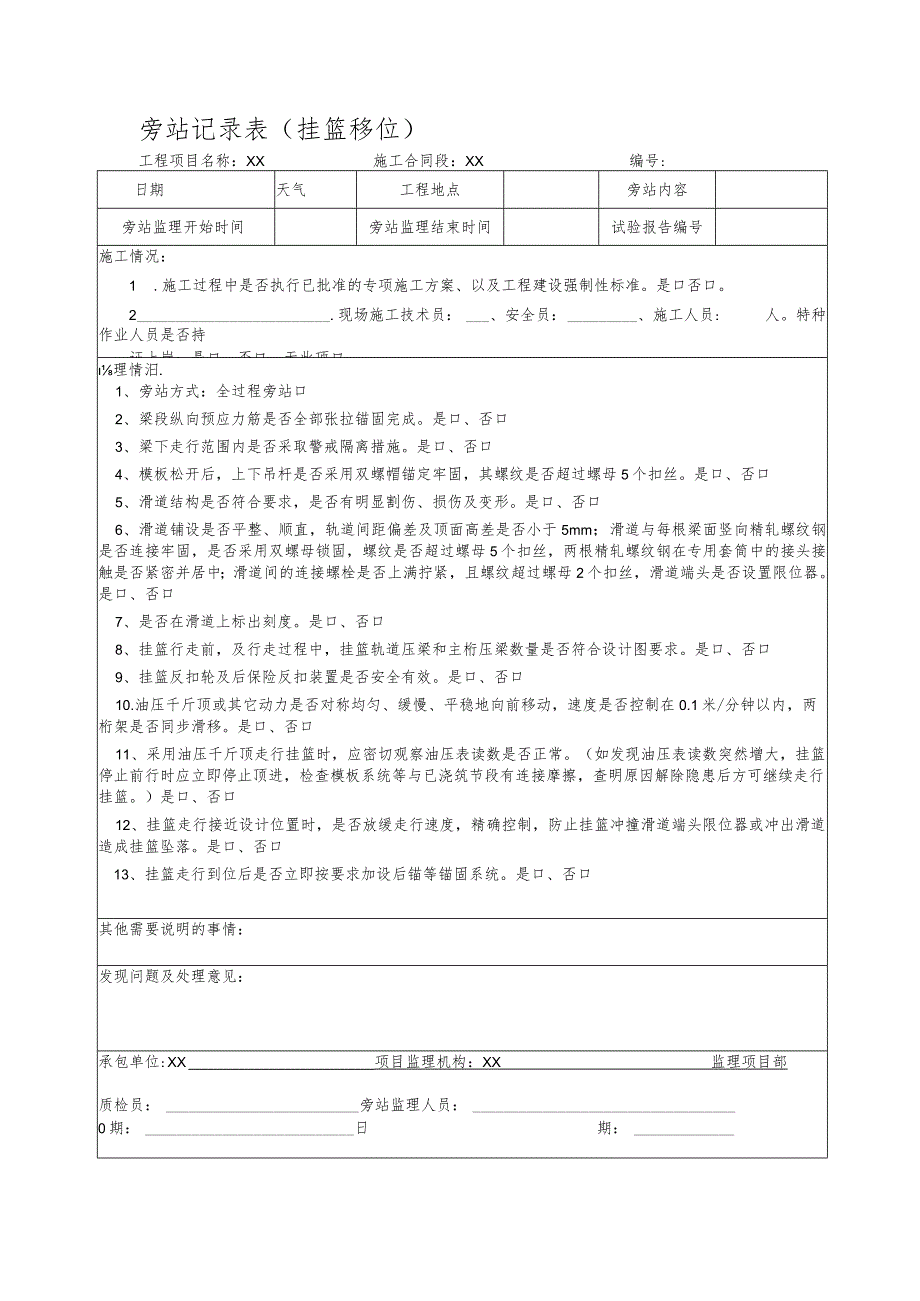

1、旁站记录表(挂篮移位)工程项目名称:XX施工合同段:XX编号:日期天气工程地点旁站内容旁站监理开始时间旁站监理结束时间试验报告编号施工情况:1 .施工过程中是否执行已批准的专项施工方案、以及工程建设强制性标准。是口否口。2 .现场施工技术员:、安全员:、施工人员:人。特种作业人员是否持证上岗:是口、否口、无此项口。理情汨.1、旁站方式:全过程旁站口2、梁段纵向预应力筋是否全部张拉锚固完成。是口、否口3、梁下走行范围内是否采取警戒隔离措施。是口、否口4、模板松开后,上下吊杆是否采用双螺帽锚定牢固,其螺纹是否超过螺母5个扣丝。是口、否口5、滑道结构是否符合要求,是否有明显割伤、损伤及变形。是口、否

2、口6、滑道铺设是否平整、顺直,轨道间距偏差及顶面高差是否小于5mm;滑道与每根梁面竖向精轧螺纹钢是否连接牢固,是否采用双螺母锁固,螺纹是否超过螺母5个扣丝,两根精轧螺纹钢在专用套筒中的接头接触是否紧密并居中;滑道间的连接螺栓是否上满拧紧,且螺纹超过螺母2个扣丝,滑道端头是否设置限位器。是口、否口7、是否在滑道上标出刻度。是口、否口8、挂篮行走前,及行走过程中,挂篮轨道压梁和主桁压梁数量是否符合设计图要求。是口、否口9、挂篮反扣轮及后保险反扣装置是否安全有效。是口、否口10.油压千斤顶或其它动力是否对称均匀、缓慢、平稳地向前移动,速度是否控制在0.1米/分钟以内,两桁架是否同步滑移。是口、否口1

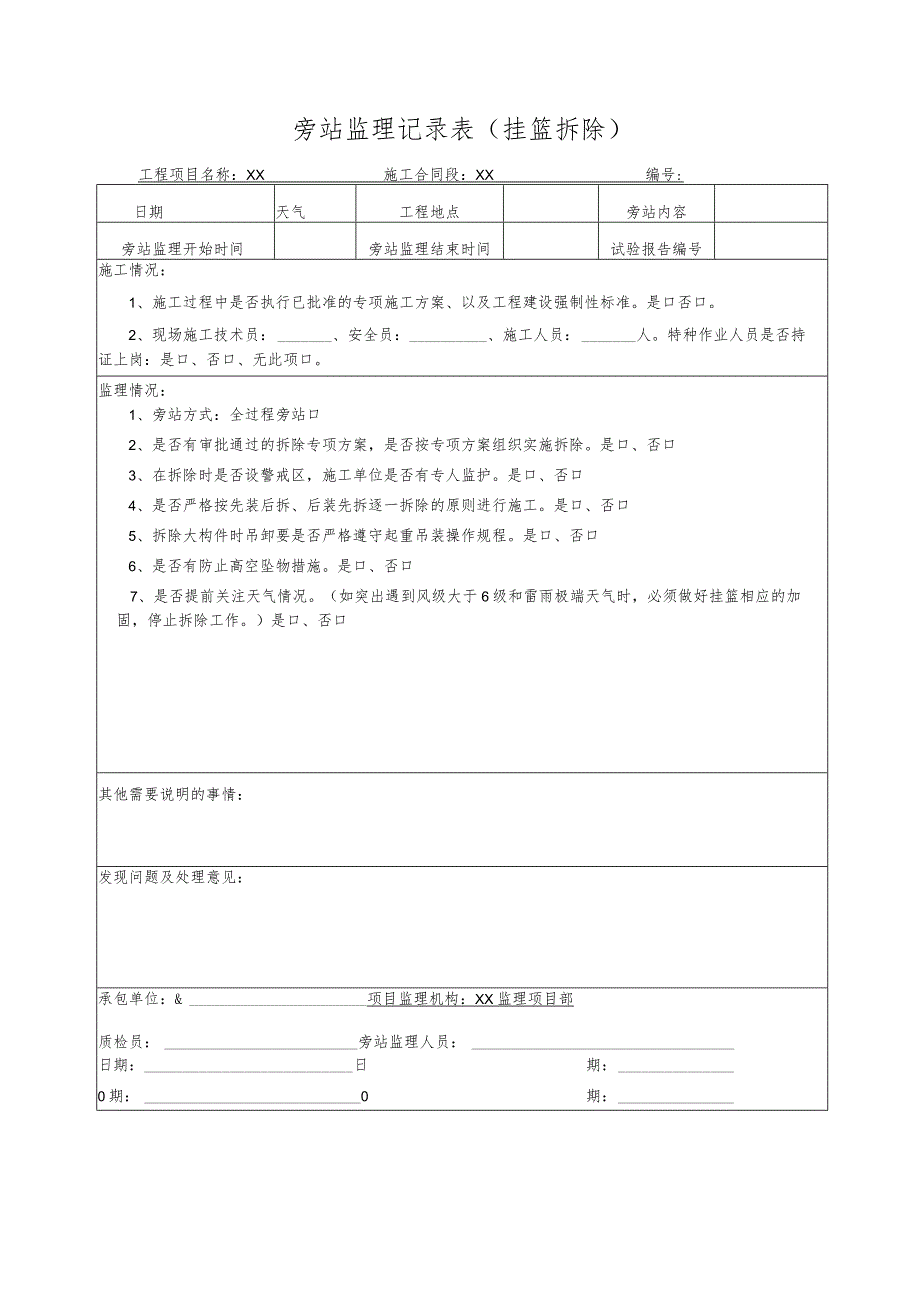

3、1、采用油压千斤顶走行挂篮时,应密切观察油压表读数是否正常。(如发现油压表读数突然增大,挂篮停止前行时应立即停止顶进,检查模板系统等与已浇筑节段有连接摩擦,查明原因解除隐患后方可继续走行挂篮。)是口、否口12、挂篮走行接近设计位置时,是否放缓走行速度,精确控制,防止挂篮冲撞滑道端头限位器或冲出滑道造成挂篮坠落。是口、否口13、挂篮走行到位后是否立即按要求加设后锚等锚固系统。是口、否口其他需要说明的事情:发现问题及处理意见:承包单位:XX项目监理机构:XX监理项目部质检员:旁站监理人员:0期:日期:旁站监理记录表(挂篮拆除)工程项目名称:XX施工合同段:XX编号:日期天气工程地点旁站内容旁站监理

4、开始时间旁站监理结束时间试验报告编号施工情况:1、施工过程中是否执行已批准的专项施工方案、以及工程建设强制性标准。是口否口。2、现场施工技术员:、安全员:、施工人员:人。特种作业人员是否持证上岗:是口、否口、无此项口。监理情况:1、旁站方式:全过程旁站口2、是否有审批通过的拆除专项方案,是否按专项方案组织实施拆除。是口、否口3、在拆除时是否设警戒区,施工单位是否有专人监护。是口、否口4、是否严格按先装后拆、后装先拆逐一拆除的原则进行施工。是口、否口5、拆除大构件时吊卸要是否严格遵守起重吊装操作规程。是口、否口6、是否有防止高空坠物措施。是口、否口7、是否提前关注天气情况。(如突出遇到风级大于6级和雷雨极端天气时,必须做好挂篮相应的加固,停止拆除工作。)是口、否口其他需要说明的事情:发现问题及处理意见:承包单位:&项目监理机构:XX监理项目部质检员:旁站监理人员:日期:日期:0期:0期:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
