《混凝土及土方工程冬季施工措施.docx》由会员分享,可在线阅读,更多相关《混凝土及土方工程冬季施工措施.docx(2页珍藏版)》请在第壹文秘上搜索。

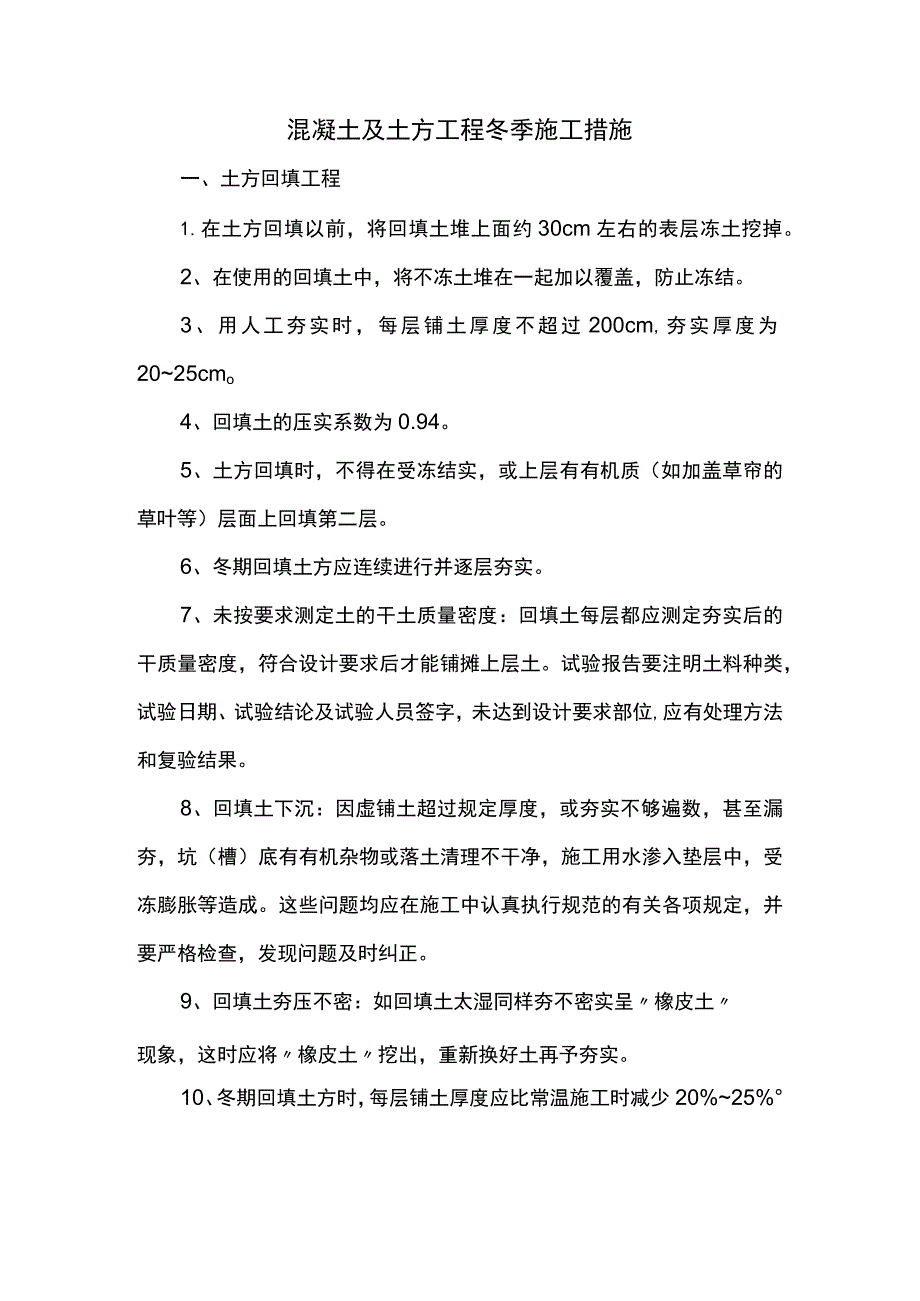

1、混凝土及土方工程冬季施工措施一、土方回填工程1.在土方回填以前,将回填土堆上面约30cm左右的表层冻土挖掉。2、在使用的回填土中,将不冻土堆在一起加以覆盖,防止冻结。3、用人工夯实时,每层铺土厚度不超过200cm,夯实厚度为2025cmo4、回填土的压实系数为0.94。5、土方回填时,不得在受冻结实,或上层有有机质(如加盖草帘的草叶等)层面上回填第二层。6、冬期回填土方应连续进行并逐层夯实。7、未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干质量密度,符合设计要求后才能铺摊上层土。试验报告要注明土料种类,试验日期、试验结论及试验人员签字,未达到设计要求部位,应有处理方法和复验结果。8
2、、回填土下沉:因虚铺土超过规定厚度,或夯实不够遍数,甚至漏夯,坑(槽)底有有机杂物或落土清理不干净,施工用水渗入垫层中,受冻膨胀等造成。这些问题均应在施工中认真执行规范的有关各项规定,并要严格检查,发现问题及时纠正。9、回填土夯压不密:如回填土太湿同样夯不密实呈橡皮土现象,这时应将橡皮土挖出,重新换好土再予夯实。10、冬期回填土方时,每层铺土厚度应比常温施工时减少20%25%预留沉陷量应比常温施工时增加。二、验工程1.钢筋:钢筋的加工制作及焊接,必须在-15。C以上进行。2、拌制碎应优先采用加热水的方法,但要控制水温不得大于80oCl水泥不得直接加热。3、骨料必须清洁,要设专人配置防冻液,严格按配合比掺加防冻剂;严格控制碎水灰比,由骨料带入的水份及防冻液中的水份均应从拌合水中扣除。4、搅拌前,应用热水冲洗搅拌机;碎拌制时间应保证3分钟以上;砂拌和物的出机温度不宜低于100C,入模温度不得低于50Co5、运输原则:缩短硅运输时间,要尽量减少硅拌和物的热量损失。6、磅浇筑后,应在表面铺设塑料布,并在其上覆盖草帘、麻袋或其他保温材料,保证磴在正常温下硬化。此外,还要做好同条件养护磴试块的管理工作。7、冬季施工过程中,做好所有记录工作,以保证工程的可追溯性。
