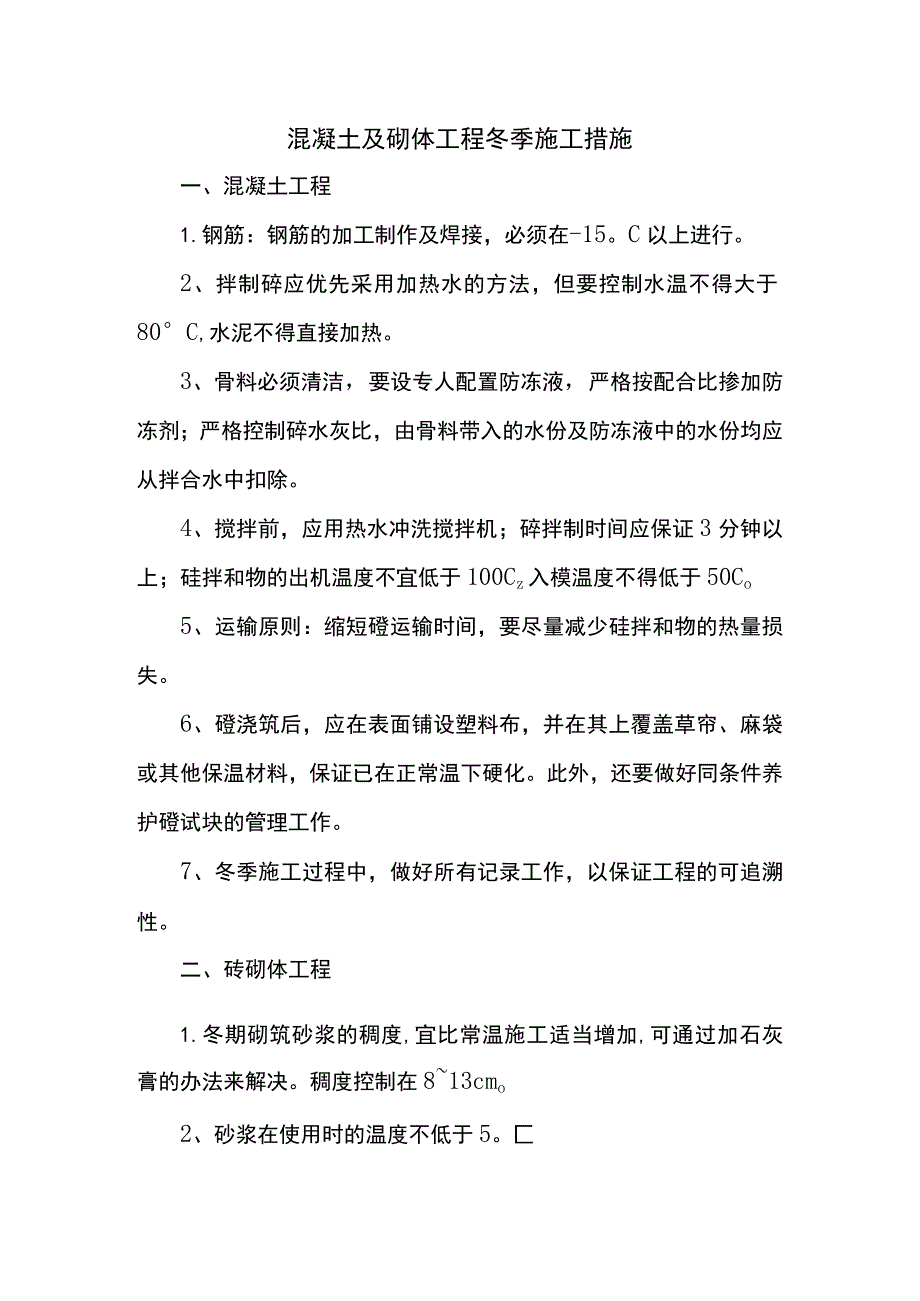

1、混凝土及砌体工程冬季施工措施一、混凝土工程1.钢筋:钢筋的加工制作及焊接,必须在-15。C以上进行。2、拌制碎应优先采用加热水的方法,但要控制水温不得大于80C,水泥不得直接加热。3、骨料必须清洁,要设专人配置防冻液,严格按配合比掺加防冻剂;严格控制碎水灰比,由骨料带入的水份及防冻液中的水份均应从拌合水中扣除。4、搅拌前,应用热水冲洗搅拌机;碎拌制时间应保证3分钟以上;硅拌和物的出机温度不宜低于100Cz入模温度不得低于50Co5、运输原则:缩短磴运输时间,要尽量减少硅拌和物的热量损失。6、磴浇筑后,应在表面铺设塑料布,并在其上覆盖草帘、麻袋或其他保温材料,保证已在正常温下硬化。此外,还要做好

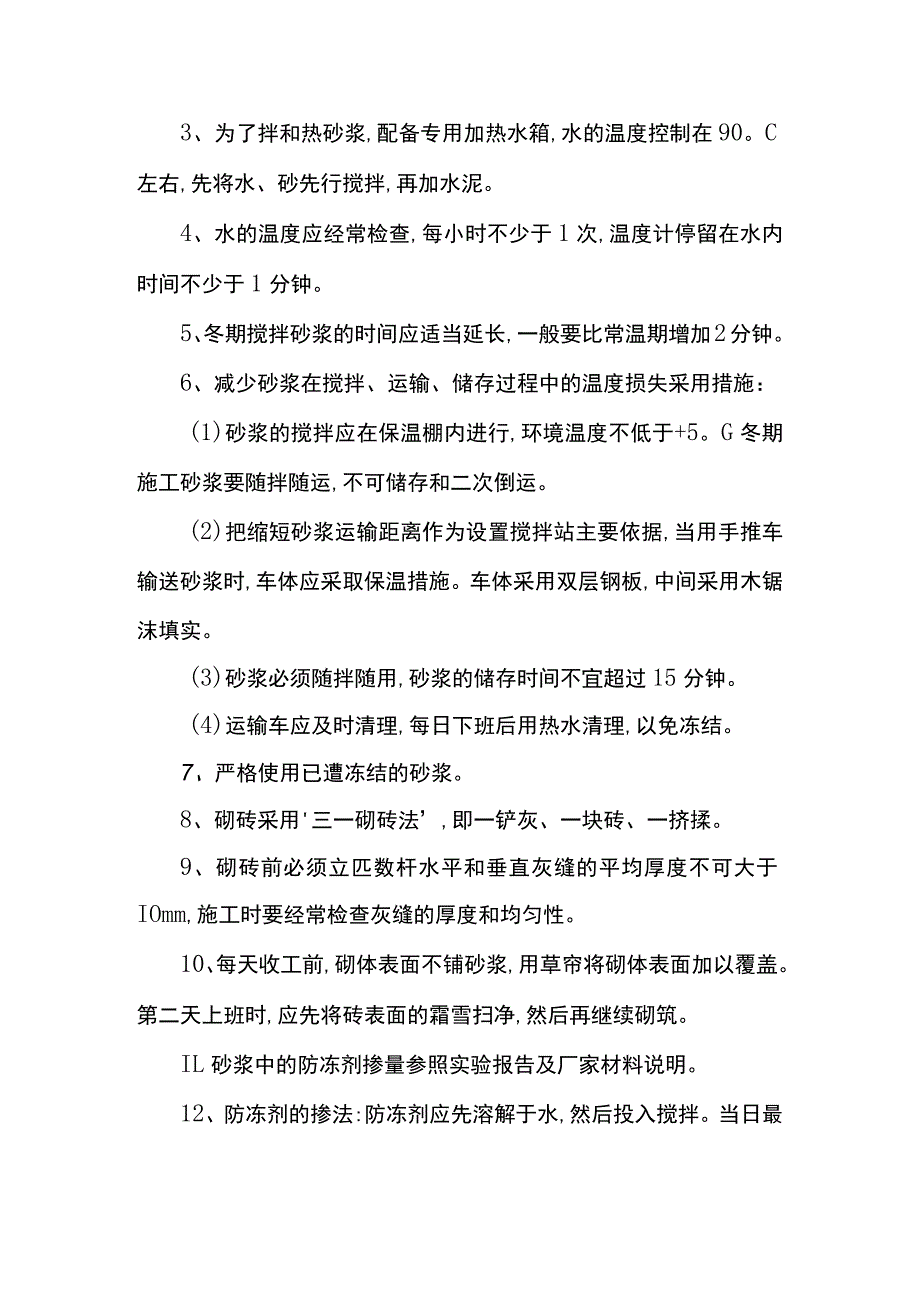

2、同条件养护磴试块的管理工作。7、冬季施工过程中,做好所有记录工作,以保证工程的可追溯性。二、砖砌体工程1.冬期砌筑砂浆的稠度,宜比常温施工适当增加,可通过加石灰膏的办法来解决。稠度控制在813cmo2、砂浆在使用时的温度不低于5。匚3、为了拌和热砂浆,配备专用加热水箱,水的温度控制在90。C左右,先将水、砂先行搅拌,再加水泥。4、水的温度应经常检查,每小时不少于1次,温度计停留在水内时间不少于1分钟。5、冬期搅拌砂浆的时间应适当延长,一般要比常温期增加2分钟。6、减少砂浆在搅拌、运输、储存过程中的温度损失采用措施:(1)砂浆的搅拌应在保温棚内进行,环境温度不低于+5。G冬期施工砂浆要随拌随运,

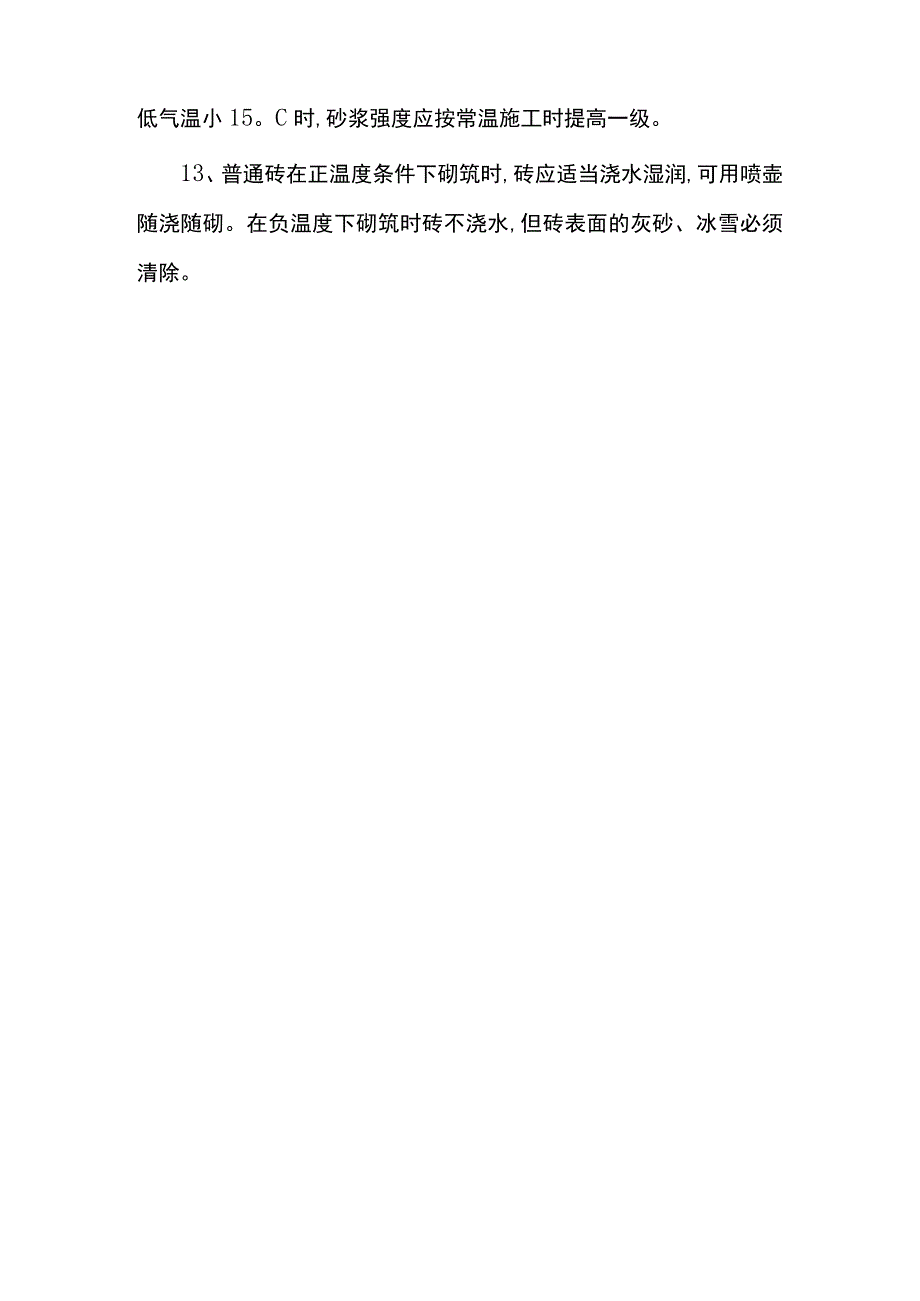

3、不可储存和二次倒运。(2)把缩短砂浆运输距离作为设置搅拌站主要依据,当用手推车输送砂浆时,车体应采取保温措施。车体采用双层钢板,中间采用木锯沫填实。(3)砂浆必须随拌随用,砂浆的储存时间不宜超过15分钟。(4)运输车应及时清理,每日下班后用热水清理,以免冻结。7、严格使用已遭冻结的砂浆。8、砌砖采用三一砌砖法,即一铲灰、一块砖、一挤揉。9、砌砖前必须立匹数杆水平和垂直灰缝的平均厚度不可大于IOmm,施工时要经常检查灰缝的厚度和均匀性。10、每天收工前,砌体表面不铺砂浆,用草帘将砌体表面加以覆盖。第二天上班时,应先将砖表面的霜雪扫净,然后再继续砌筑。IL砂浆中的防冻剂掺量参照实验报告及厂家材料说明。12、防冻剂的掺法:防冻剂应先溶解于水,然后投入搅拌。当日最低气温小15。C时,砂浆强度应按常温施工时提高一级。13、普通砖在正温度条件下砌筑时,砖应适当浇水湿润,可用喷壶随浇随砌。在负温度下砌筑时砖不浇水,但砖表面的灰砂、冰雪必须清除。
