一期外墙涂料施工方案作业.docx

上传人:p** 文档编号:553197 上传时间:2023-10-30 格式:DOCX 页数:13 大小:40.34KB
下载 相关 举报
一期外墙涂料施工方案作业.docx_第1页
第1页 / 共13页
一期外墙涂料施工方案作业.docx_第2页
第2页 / 共13页
一期外墙涂料施工方案作业.docx_第3页
第3页 / 共13页
一期外墙涂料施工方案作业.docx_第4页
第4页 / 共13页
一期外墙涂料施工方案作业.docx_第5页
第5页 / 共13页
一期外墙涂料施工方案作业.docx_第6页
第6页 / 共13页
一期外墙涂料施工方案作业.docx_第7页
第7页 / 共13页
一期外墙涂料施工方案作业.docx_第8页
第8页 / 共13页
一期外墙涂料施工方案作业.docx_第9页
第9页 / 共13页
一期外墙涂料施工方案作业.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《一期外墙涂料施工方案作业.docx》由会员分享,可在线阅读,更多相关《一期外墙涂料施工方案作业.docx(13页珍藏版)》请在第壹文秘上搜索。

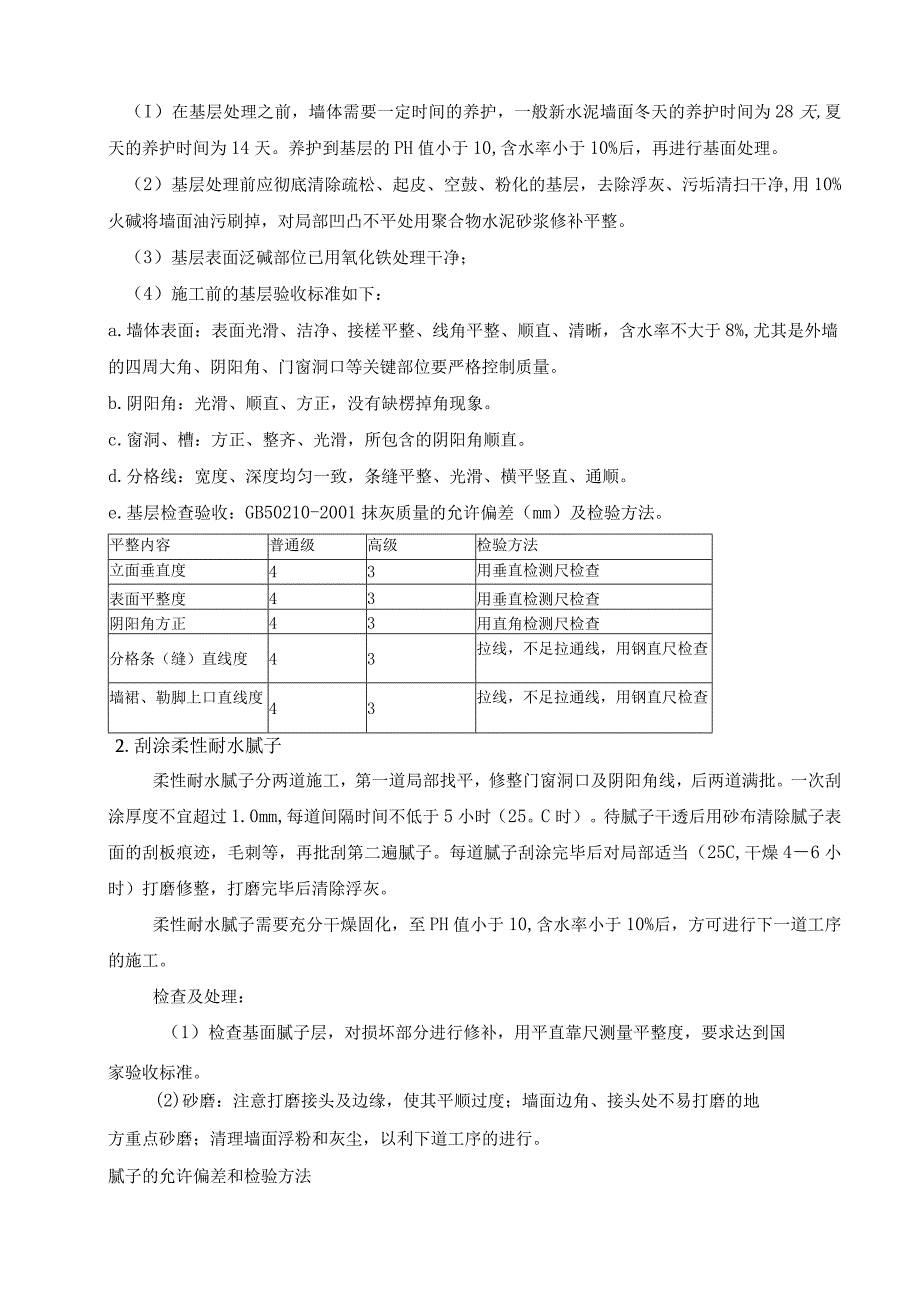

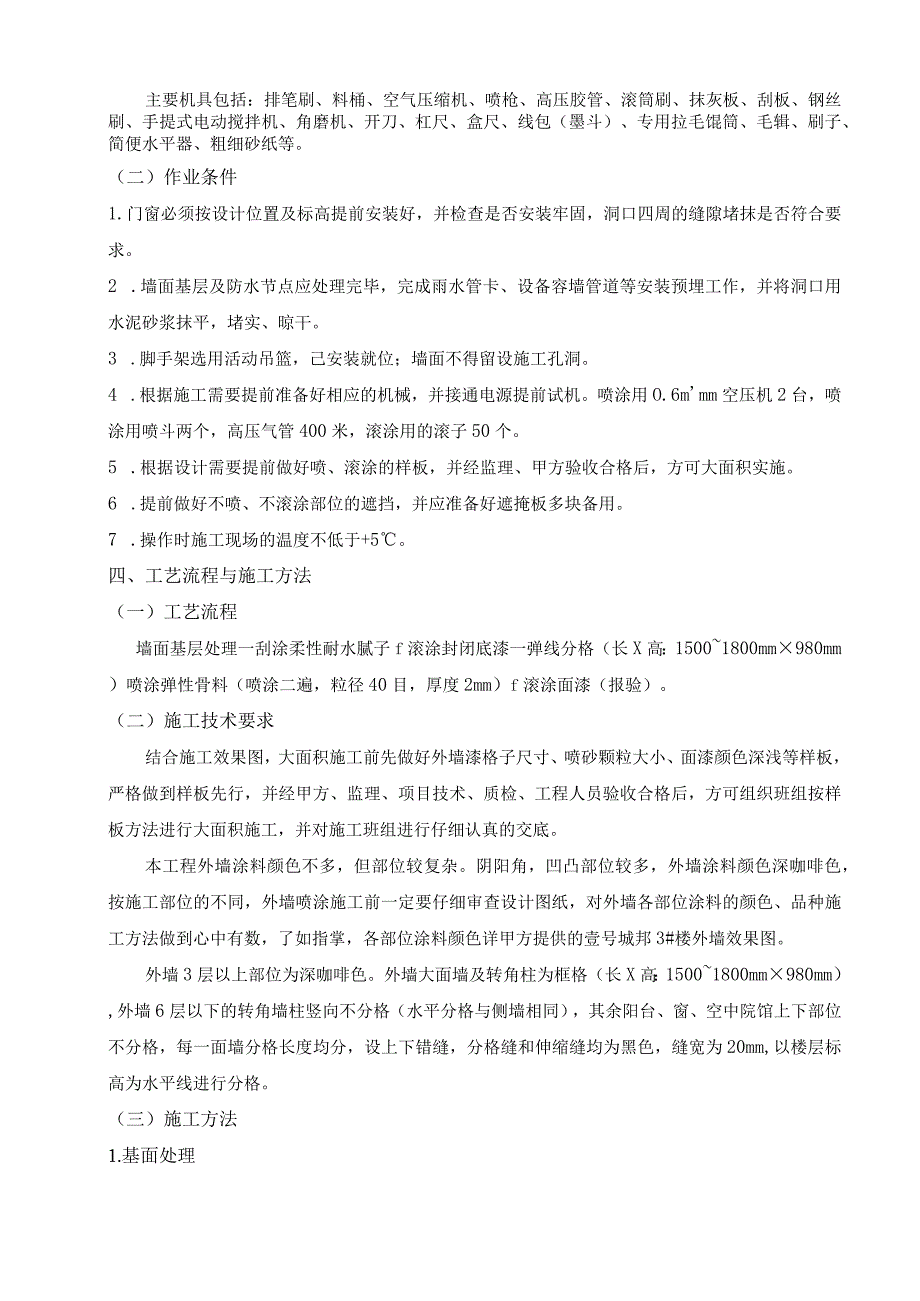

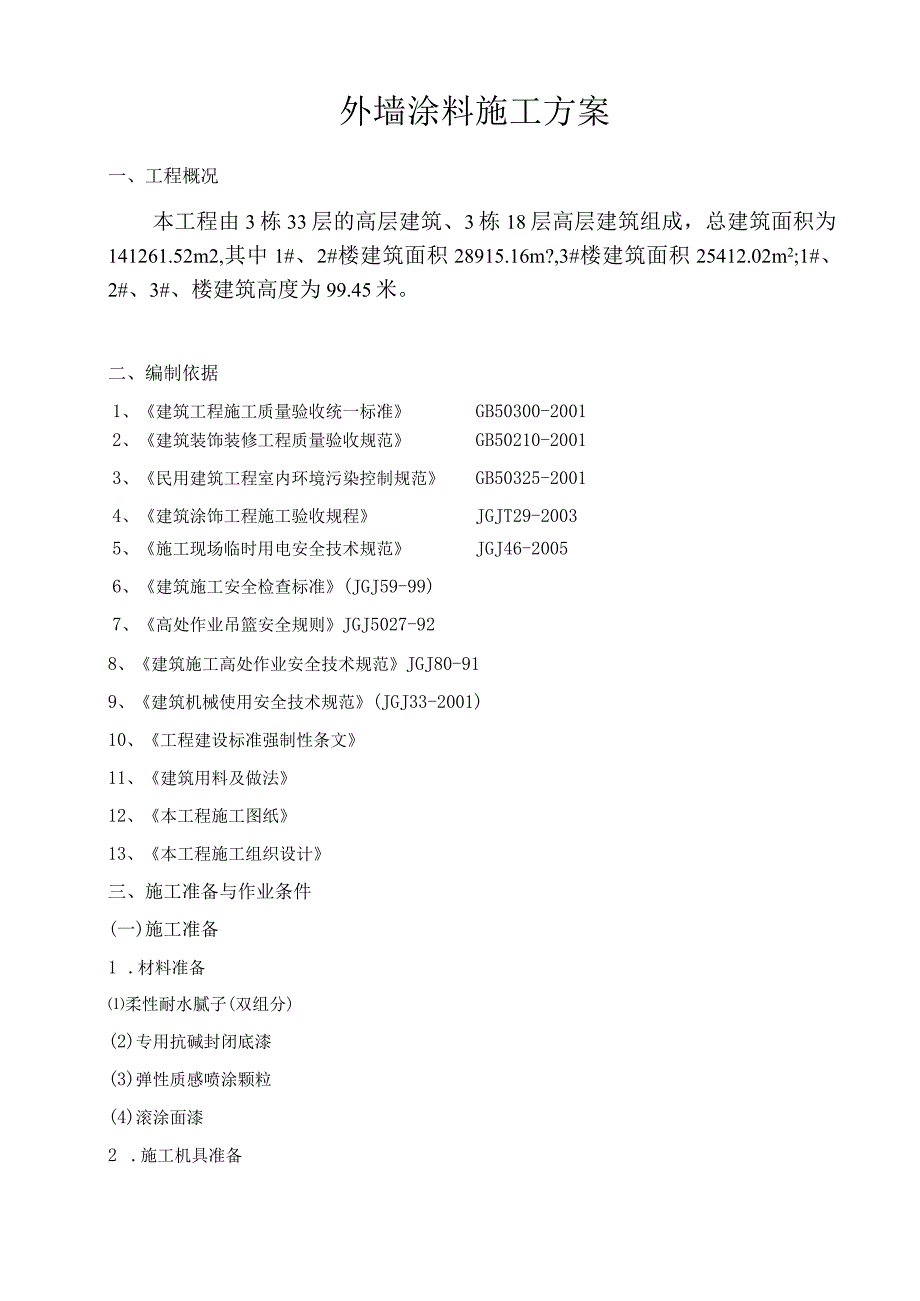

1、外墙涂料施工方案一、工程概况本工程由3栋33层的高层建筑、3栋18层高层建筑组成,总建筑面积为141261.52m2,其中1#、2#楼建筑面积28915.16m?,3#楼建筑面积25412.02m2;1#、2#、3#、楼建筑高度为99.45米。二、编制依据1、建筑工程施工质量验收统一标准GB50300-20012、建筑装饰装修工程质量验收规范3、民用建筑工程室内环境污染控制规范4、建筑涂饰工程施工验收规程GB50210-2001GB50325-2001JGJT29-20035、施工现场临时用电安全技术规范6、建筑施工安全检查标准(JGJ59-99)7、高处作业吊篮安全规则JGJ5027-92J

2、GJ46-20058、建筑施工高处作业安全技术规范JGJ80-919、建筑机械使用安全技术规范(JGJ33-2001)10、工程建设标准强制性条文11、建筑用料及做法12、本工程施工图纸13、本工程施工组织设计三、施工准备与作业条件(一)施工准备1 .材料准备柔性耐水腻子(双组分)(2)专用抗碱封闭底漆(3)弹性质感喷涂颗粒(4)滚涂面漆2 .施工机具准备主要机具包括:排笔刷、料桶、空气压缩机、喷枪、高压胶管、滚筒刷、抹灰板、刮板、钢丝刷、手提式电动搅拌机、角磨机、开刀、杠尺、盒尺、线包(墨斗)、专用拉毛馄筒、毛辑、刷子、简便水平器、粗细砂纸等。(二)作业条件1.门窗必须按设计位置及标高提前安

3、装好,并检查是否安装牢固,洞口四周的缝隙堵抹是否符合要求。2 .墙面基层及防水节点应处理完毕,完成雨水管卡、设备容墙管道等安装预埋工作,并将洞口用水泥砂浆抹平,堵实、晾干。3 .脚手架选用活动吊篮,己安装就位;墙面不得留设施工孔洞。4 .根据施工需要提前准备好相应的机械,并接通电源提前试机。喷涂用O.6mmm空压机2台,喷涂用喷斗两个,高压气管400米,滚涂用的滚子50个。5 .根据设计需要提前做好喷、滚涂的样板,并经监理、甲方验收合格后,方可大面积实施。6 .提前做好不喷、不滚涂部位的遮挡,并应准备好遮掩板多块备用。7 .操作时施工现场的温度不低于+5。四、工艺流程与施工方法(一)工艺流程墙

4、面基层处理一刮涂柔性耐水腻子f滚涂封闭底漆一弹线分格(长X高:15001800mm980mm)喷涂弹性骨料(喷涂二遍,粒径40目,厚度2mm)f滚涂面漆(报验)。(二)施工技术要求结合施工效果图,大面积施工前先做好外墙漆格子尺寸、喷砂颗粒大小、面漆颜色深浅等样板,严格做到样板先行,并经甲方、监理、项目技术、质检、工程人员验收合格后,方可组织班组按样板方法进行大面积施工,并对施工班组进行仔细认真的交底。本工程外墙涂料颜色不多,但部位较复杂。阴阳角,凹凸部位较多,外墙涂料颜色深咖啡色,按施工部位的不同,外墙喷涂施工前一定要仔细审查设计图纸,对外墙各部位涂料的颜色、品种施工方法做到心中有数,了如指掌

5、,各部位涂料颜色详甲方提供的壹号城邦3#楼外墙效果图。外墙3层以上部位为深咖啡色。外墙大面墙及转角柱为框格(长X高:15001800mm980mm),外墙6层以下的转角墙柱竖向不分格(水平分格与侧墙相同),其余阳台、窗、空中院馆上下部位不分格,每一面墙分格长度均分,设上下错缝,分格缝和伸缩缝均为黑色,缝宽为20mm,以楼层标高为水平线进行分格。(三)施工方法1.基面处理(I)在基层处理之前,墙体需要一定时间的养护,一般新水泥墙面冬天的养护时间为28天,夏天的养护时间为14天。养护到基层的PH值小于10,含水率小于10%后,再进行基面处理。(2)基层处理前应彻底清除疏松、起皮、空鼓、粉化的基层,

6、去除浮灰、污垢清扫干净,用10%火碱将墙面油污刷掉,对局部凹凸不平处用聚合物水泥砂浆修补平整。(3)基层表面泛碱部位已用氧化铁处理干净;(4)施工前的基层验收标准如下:a.墙体表面:表面光滑、洁净、接槎平整、线角平整、顺直、清晰,含水率不大于8%,尤其是外墙的四周大角、阴阳角、门窗洞口等关键部位要严格控制质量。b.阴阳角:光滑、顺直、方正,没有缺楞掉角现象。c.窗洞、槽:方正、整齐、光滑,所包含的阴阳角顺直。d.分格线:宽度、深度均匀一致,条缝平整、光滑、横平竖直、通顺。e.基层检查验收:GB50210-2001抹灰质量的允许偏差(mm)及检验方法。平整内容普通级高级检验方法立面垂直度43用垂

7、直检测尺检查表面平整度43用垂直检测尺检查阴阳角方正43用直角检测尺检查分格条(缝)直线度43拉线,不足拉通线,用钢直尺检查墙裙、勒脚上口直线度43拉线,不足拉通线,用钢直尺检查2.刮涂柔性耐水腻子柔性耐水腻子分两道施工,第一道局部找平,修整门窗洞口及阴阳角线,后两道满批。一次刮涂厚度不宜超过1.0mm,每道间隔时间不低于5小时(25。C时)。待腻子干透后用砂布清除腻子表面的刮板痕迹,毛刺等,再批刮第二遍腻子。每道腻子刮涂完毕后对局部适当(25C,干燥46小时)打磨修整,打磨完毕后清除浮灰。柔性耐水腻子需要充分干燥固化,至PH值小于10,含水率小于10%后,方可进行下一道工序的施工。检查及处理

8、:(1)检查基面腻子层,对损坏部分进行修补,用平直靠尺测量平整度,要求达到国家验收标准。(2)砂磨:注意打磨接头及边缘,使其平顺过度;墙面边角、接头处不易打磨的地方重点砂磨;清理墙面浮粉和灰尘,以利下道工序的进行。腻子的允许偏差和检验方法项次项目允许偏差(mm)免养护腻子批灰检查方法1立面垂直度2用垂直检测尺检查2表面平整度2用靠尺和塞尺检查3阴阳角方正2用直角检测尺检查4分格条(缝)直线度2拉线,不足拉通线,用钢直尺检查3.滚涂抗碱封闭底漆待腻子层充分干燥固化后,滚涂抗碱封闭底漆一遍,要求涂刷均匀,绝不可有漏涂现象。抗碱封闭底漆施工时禁止兑水,同时确保底漆不受任何污染。(1)所用工具:毛滚。

9、(2)方法:用毛滚粘底漆刷在墙面上。(3)要求:均匀、无漏刷。(4)上底漆前需确认:墙面湿度不大于8%;表面灰尘已清理干净;防止交叉污染;(5)涂刷底漆:涂刷前做好保护,防止对成品及半成品的污染;涂刷时,按照先角、边,再大面的施工方法进行;滚涂中,防止出现明显的接头;及时清理粘在墙上的异物。(6)设立专职人员检查,底漆不得漏漆和流坠,不允许有明显接头和滚涂不匀。(7)干燥时间24小时后方可进行下步施工。(8)腻子修补底漆干燥后,会看到墙壁体的一些砂眼、缺现和细小裂缝,用腻子进行修补;待修补处的腻子干燥后,进行砂磨、复补底漆。(9)易出现的质量问题:如果在滚刷时不均匀或漏刷,含造成以后面层的反碱

10、,使面漆出现发黄、颜色不一致等现象。4 .弹线、分格缝、粘胶带根据设计图纸要求进行吊垂直、找规矩、套方、弹分格线。此项工作必须严格按标示控制好,必须保证建筑物四周要交圈,还要考虑外墙涂料工程分段进行,以分格缝、墙的阳角处或外墙立面线角等为分界线和施工缝,缝格必须平直、光滑、粗细一致等,用20mm宽的美纹纸胶带按所弹的线位粘贴好分格缝。图纸不明确部位的分格由甲方现场确定。5 .喷涂(1)喷涂施工前根据材料及设计要求做好交底,大面积施工前做好样板块,经监理、甲方等有关人员鉴定合格后方可进行。施工前,还应对施工段的门、窗等进行防护,以免污染。a.涂料应一次购足,喷涂颗粒粒径40目,厚度2mm(喷涂二

11、遍)。b.喷涂作业时,手握喷枪要稳,空气压力在0.40.8Nmm2之间选择确定。涂料出口应与被涂面垂直,喷枪距被喷面距离为305Omnb喷枪移动时应与涂面保持平行。喷枪运行速度应适宜,且应保持一致。c.喷枪移动范围直线喷涂7080CnI后,拐弯180向后喷涂下一行;喷涂时第一行与第二行的重叠宽度控制在喷涂宽度的1213,确保喷涂颗粒厚度均匀一致。喷涂时要连续作业,到分界或阴阳角处再停歇。外墙喷涂一般为二遍。d.喷涂时应先喷门、窗口附近,再由上往下进行面漆施工,易脏、易污染部位的施工应较后进行,如窗台、踢脚线等;局部喷枪喷涂不到的地方,用油刷、排笔刷涂。c.喷涂时应分遍成活,波状和花点喷涂时为三

12、遍,粒状喷涂时为二遍,前后二遍的喷涂间隔为12小时。f.涂料干燥前,应防止雨淋、尘土沾污和热空气的侵袭。g.涂膜表面必须达到均匀、无漏底、无针孔、无流挂、无皱纹等不良现象。(2)喷涂24小时后,喷一层有机硅惜水剂,保护喷涂层质量。(3)喷涂施工注意事项:a.喷涂所用的涂料稠度要适中,太稠不便施工,太稀遮盖力差,影响涂层厚度,而且容易流淌,压力应调适当。b.对于不需喷涂的部分应用纸或其它物体将其遮盖,以免在喷涂过程中受污染。c.涂层接槎留在分界处或阴角、水落管处,以免出现明显的搭接痕迹。d.喷涂施工质量要求:涂膜应花纹点均匀,颗粒均匀,不应出现露底、流坠、不显接茬现象。6 .滚涂待喷涂弹性骨料完

13、全干透后,方可滚涂外墙面漆。施工时,使用优质的滚筒依次从左至右或从右至左涂刷,涂刷时按竖向-横向-竖向涂刷均匀。防止根痕,面涂分两次滚涂,面涂用量O.IlKgm20两种颜色面漆的施工,防止相互污染,颜色较浅的涂料先刷,深色涂料后刷,以便能覆盖涂刷过分色线以内的浅色涂料;施工时确保滚涂面漆颜色一致。施工时,浅色面漆用10%左右的水进行稀释。深色面漆用5%左右的水稀释。在辐子上蘸少量涂料后再在被滚墙面上轻缓平稳地来回滚动,直上直下,避免歪扭蛇行,以保证涂层厚度一致,约Imm,无翘边,色泽一致,质量一致。(四)修整处理施工时按照随施工随修整的原则,在班前班后和每完成一份格块或一步架子时,进行检查。如

14、发现有漏底、透底、流坠等弊病,立即修整和处理。修整完毕将美纹纸揭出,再在分格缝两侧贴好美纹纸,用排笔刷涂刷分格缝涂料,分格缝涂料施工完毕后,揭除美纹纸,用排笔描线。刷面漆之前,一定要清理施工面,用开刀砂纸修补打磨。相邻两遍面漆之间一定要用开刀砂纸修补、打光后在用毛根子刷。在施工结束后,对不良的局部墙面及时修整,对分割线进行勾缝,勾缝要求匀直,确保墙面整体美观。(五)注意事项1.选用涂料的颜色完全一致,发现颜色深浅时应分别堆放、贮存。与设计图纸所用的涂料颜色有差别时,应告知项目材料和技术人员再作处理。2 .按照规定的用水量进行稀释,稀释后的料使用前必须充分搅拌均匀,并不得任意加水或其他溶解稀释。

15、其稠度或工作黏度应保证施涂时不流坠、不显刷纹。每次使用完毕后必须将桶盖严,并要求在一个工作班(10小时)内用完。3 .任何一种水性外墙涂料在施工过程中都不能随意掺水或随意掺加颜料,也不宜在夜间灯光下施工。掺水后,涂层手感会掉粉。掺颜料或在夜间施工,会使涂层色泽不均匀。涂料过稠或过稀时,涂料颜色不合要求时,均应在生产厂家指导下进行调整。4 .涂料的贮存和施工应符合产品说明书规定的气温条件,涂料储存通常应在5C以上、40C以下,阴凉干燥处,避免阳光直晒。如发现已过存放期,必须经洋豪公司检验部门确认未发生变质后,方可使用。应在环境及相对湿度小于85%的条件下施工。涂料调色应由生产厂家完成,以保证该批涂料产品色彩的一致性。水性外墙涂料不能冒雨施工,预计有雨时应停止施工;风力四级以上时不能进行喷涂施工;涂料的使用时间在涂料贮存期以内。5 .同一面墙必须使用同一批次的面漆,以保证颜色的一致性。施工过程中发现异常,必须及时反馈并停止此道工艺的施工。6 .鲜艳的有机颜色面层涂料应适当增加涂刷

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
