《园林绿化项目推进情况汇报.docx》由会员分享,可在线阅读,更多相关《园林绿化项目推进情况汇报.docx(4页珍藏版)》请在第壹文秘上搜索。

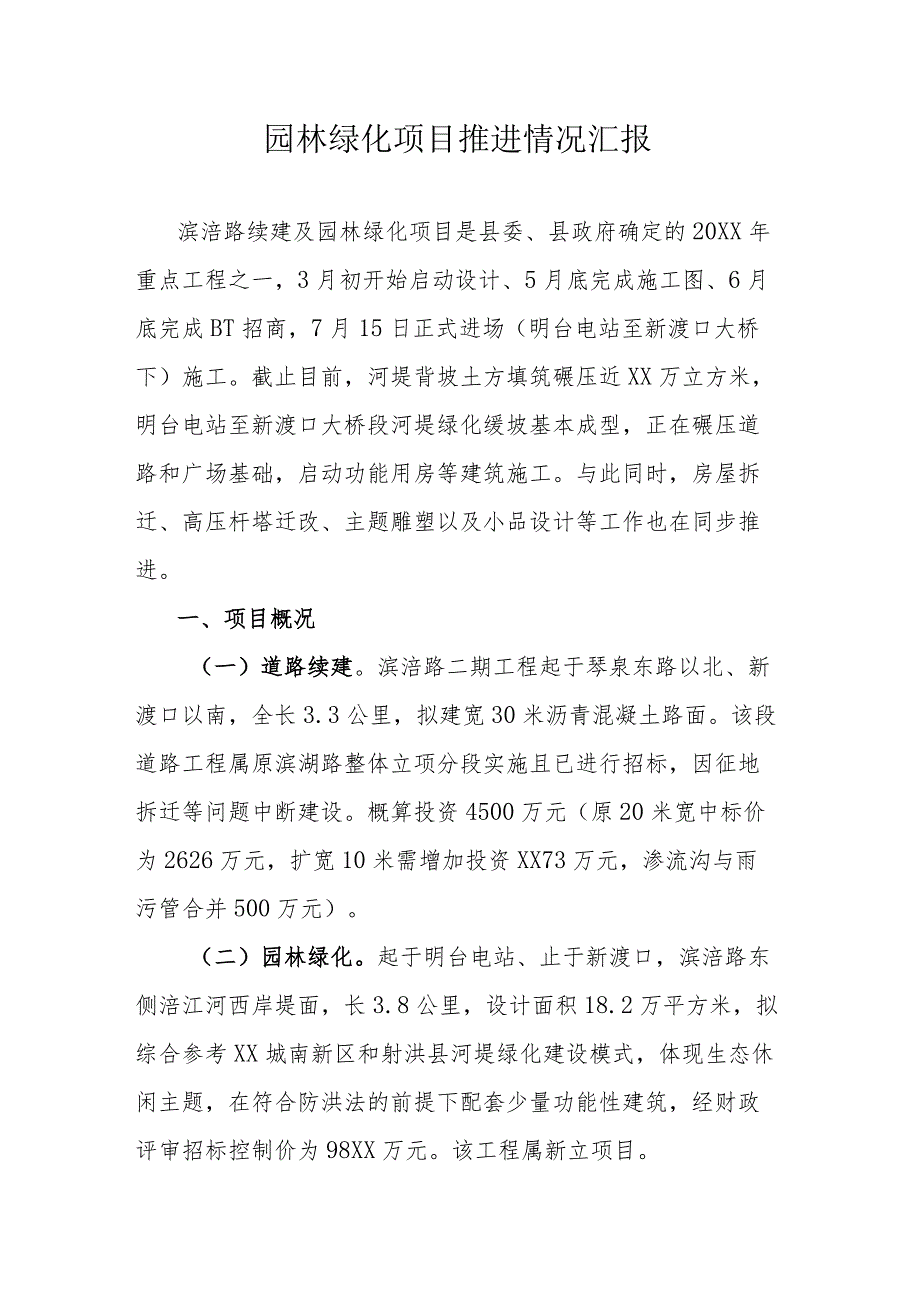

1、园林绿化项目推进情况汇报滨涪路续建及园林绿化项目是县委、县政府确定的20XX年重点工程之一,3月初开始启动设计、5月底完成施工图、6月底完成BT招商,7月15日正式进场(明台电站至新渡口大桥下)施工。截止目前,河堤背坡土方填筑碾压近XX万立方米,明台电站至新渡口大桥段河堤绿化缓坡基本成型,正在碾压道路和广场基础,启动功能用房等建筑施工。与此同时,房屋拆迁、高压杆塔迁改、主题雕塑以及小品设计等工作也在同步推进。一、项目概况(一)道路续建。滨涪路二期工程起于琴泉东路以北、新渡口以南,全长3.3公里,拟建宽30米沥青混凝土路面。该段道路工程属原滨湖路整体立项分段实施且已进行招标,因征地拆迁等问题中断

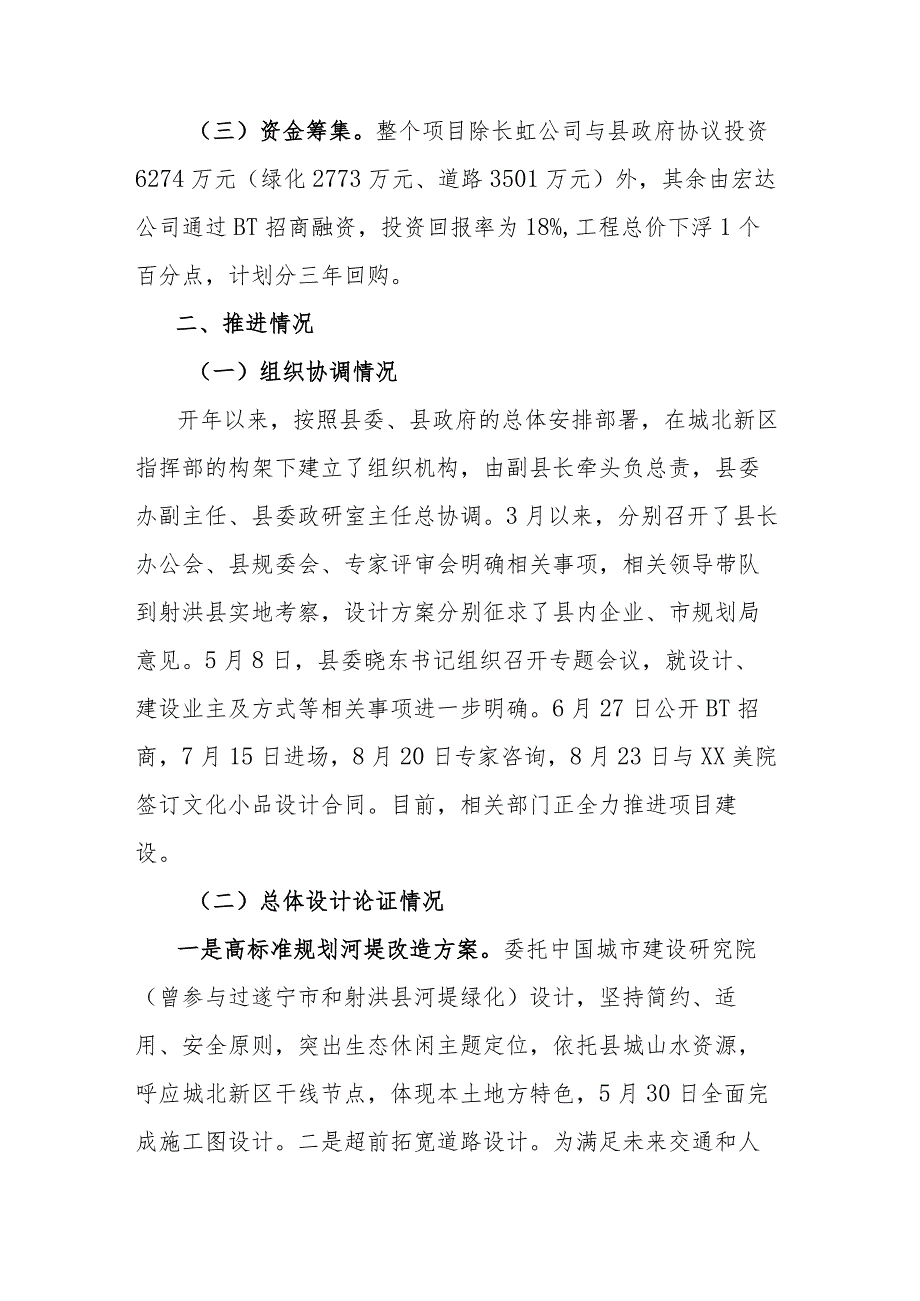

2、建设。概算投资4500万元(原20米宽中标价为2626万元,扩宽10米需增加投资XX73万元,渗流沟与雨污管合并500万元)。(二)园林绿化。起于明台电站、止于新渡口,滨涪路东侧涪江河西岸堤面,长3.8公里,设计面积18.2万平方米,拟综合参考XX城南新区和射洪县河堤绿化建设模式,体现生态休闲主题,在符合防洪法的前提下配套少量功能性建筑,经财政评审招标控制价为98XX万元。该工程属新立项目。(三)资金筹集。整个项目除长虹公司与县政府协议投资6274万元(绿化2773万元、道路3501万元)外,其余由宏达公司通过BT招商融资,投资回报率为18%,工程总价下浮1个百分点,计划分三年回购。二、推进情
3、况(一)组织协调情况开年以来,按照县委、县政府的总体安排部署,在城北新区指挥部的构架下建立了组织机构,由副县长牵头负总责,县委办副主任、县委政研室主任总协调。3月以来,分别召开了县长办公会、县规委会、专家评审会明确相关事项,相关领导带队到射洪县实地考察,设计方案分别征求了县内企业、市规划局意见。5月8日,县委晓东书记组织召开专题会议,就设计、建设业主及方式等相关事项进一步明确。6月27日公开BT招商,7月15日进场,8月20日专家咨询,8月23日与XX美院签订文化小品设计合同。目前,相关部门正全力推进项目建设。(二)总体设计论证情况一是高标准规划河堤改造方案。委托中国城市建设研究院(曾参与过遂

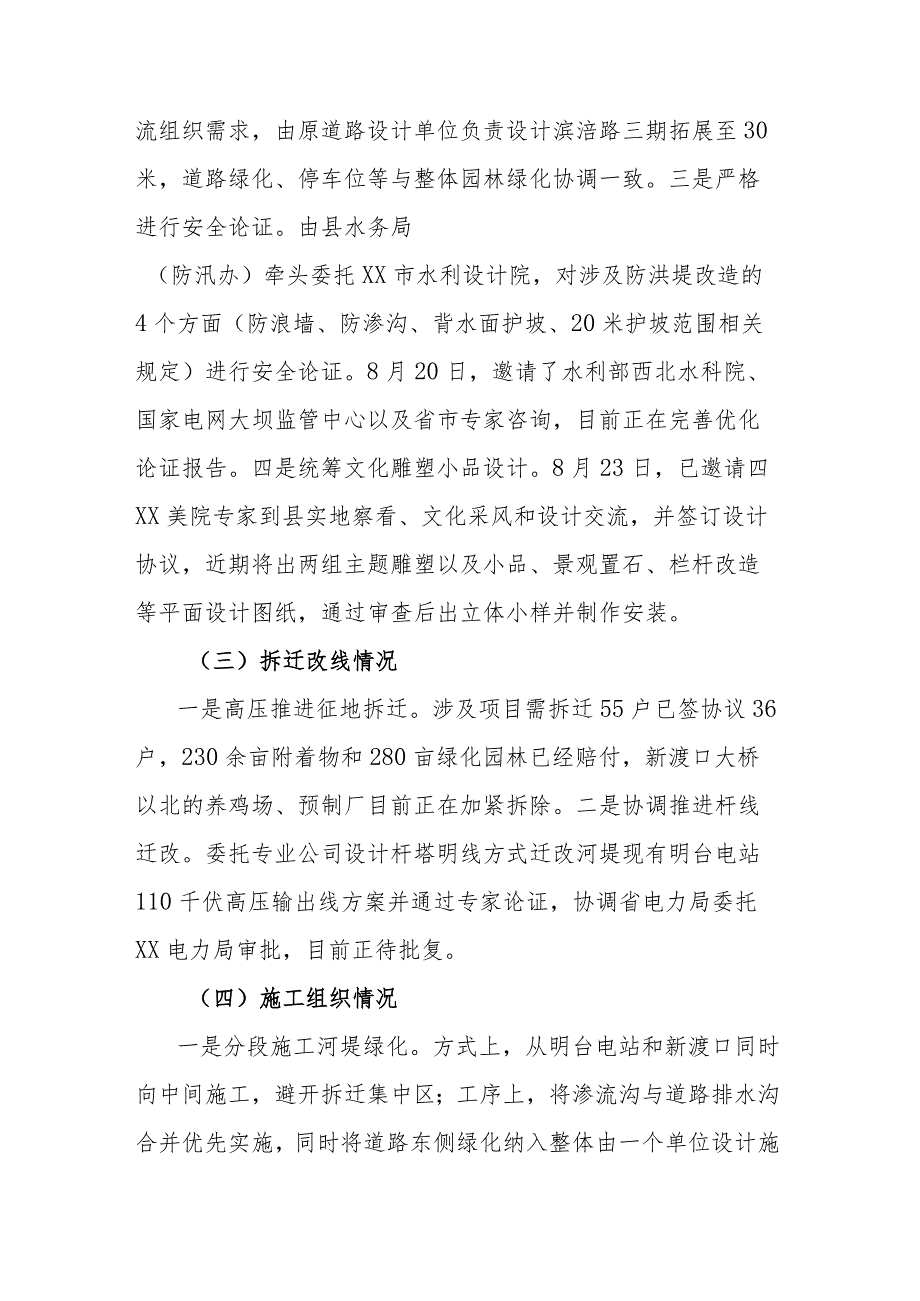

4、宁市和射洪县河堤绿化)设计,坚持简约、适用、安全原则,突出生态休闲主题定位,依托县城山水资源,呼应城北新区干线节点,体现本土地方特色,5月30日全面完成施工图设计。二是超前拓宽道路设计。为满足未来交通和人流组织需求,由原道路设计单位负责设计滨涪路三期拓展至30米,道路绿化、停车位等与整体园林绿化协调一致。三是严格进行安全论证。由县水务局(防汛办)牵头委托XX市水利设计院,对涉及防洪堤改造的4个方面(防浪墙、防渗沟、背水面护坡、20米护坡范围相关规定)进行安全论证。8月20日,邀请了水利部西北水科院、国家电网大坝监管中心以及省市专家咨询,目前正在完善优化论证报告。四是统筹文化雕塑小品设计。8月2
5、3日,已邀请四XX美院专家到县实地察看、文化采风和设计交流,并签订设计协议,近期将出两组主题雕塑以及小品、景观置石、栏杆改造等平面设计图纸,通过审查后出立体小样并制作安装。(三)拆迁改线情况一是高压推进征地拆迁。涉及项目需拆迁55户已签协议36户,230余亩附着物和280亩绿化园林已经赔付,新渡口大桥以北的养鸡场、预制厂目前正在加紧拆除。二是协调推进杆线迁改。委托专业公司设计杆塔明线方式迁改河堤现有明台电站110千伏高压输出线方案并通过专家论证,协调省电力局委托XX电力局审批,目前正待批复。(四)施工组织情况一是分段施工河堤绿化。方式上,从明台电站和新渡口同时向中间施工,避开拆迁集中区;工序上
6、,将渗流沟与道路排水沟合并优先实施,同时将道路东侧绿化纳入整体由一个单位设计施工;进度上,全封闭、错开雨季加班加点施工;监管上,由业主宏达公司组织相关部门不定期现场管理。二是创造条件推进道路续建。该项目业主原为宏达公司,因为长虹财务管理制度要求,现变更为虹梓公司,拓展设计已经完成,待拆迁创造必要条件后可进场施工。三是协调推进高压杆塔迁改。业主为虹梓公司,目前已进行财评正准备比选施工单位,钢管塔以及电线等政府采购。四是统筹布局文化小品。整个河堤节点广场雕塑以及线内小品点缀由XX美院总体构思统筹设计和制作安装。三、存在的主要问题总体上滨涪路项目推进有力有序,目前影响进度的最大问题是19户房屋拆迁,既影响道路续建,又影响河堤绿化施工。四、下步打算(一)加强工作统筹。进一步优化城北新区指挥部力量配置,协调推进各项工作;尤其是水、电、气、通讯等统一规划一次性预设预埋线路;协调华能明台积极支持项目建设。(二)优化工序倒排工期。按11月底全面完成倒排工期,继续分段穿插施工,力争9月底创造条件启动道路建设,10月底完成高压杆塔迁改,10月中旬完成高大乔木栽植,11月中旬完成道路广场铺装和草坪种植,11月底完成雕塑小品安装。(三)加强质量监督和安全管理。在保证质量和安全的前提下加快工程进度,确保用好每一分钱把好每一道关,使该项工程真正建成民心工程、放心工程。
