6标会议纪要090(20230330).docx

上传人:p** 文档编号:555433 上传时间:2023-10-31 格式:DOCX 页数:19 大小:339.79KB
下载 相关 举报
6标会议纪要090(20230330).docx_第1页
第1页 / 共19页
6标会议纪要090(20230330).docx_第2页
第2页 / 共19页
6标会议纪要090(20230330).docx_第3页
第3页 / 共19页
6标会议纪要090(20230330).docx_第4页
第4页 / 共19页
6标会议纪要090(20230330).docx_第5页
第5页 / 共19页
6标会议纪要090(20230330).docx_第6页
第6页 / 共19页
6标会议纪要090(20230330).docx_第7页
第7页 / 共19页
6标会议纪要090(20230330).docx_第8页
第8页 / 共19页
6标会议纪要090(20230330).docx_第9页
第9页 / 共19页
6标会议纪要090(20230330).docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《6标会议纪要090(20230330).docx》由会员分享,可在线阅读,更多相关《6标会议纪要090(20230330).docx(19页珍藏版)》请在第壹文秘上搜索。

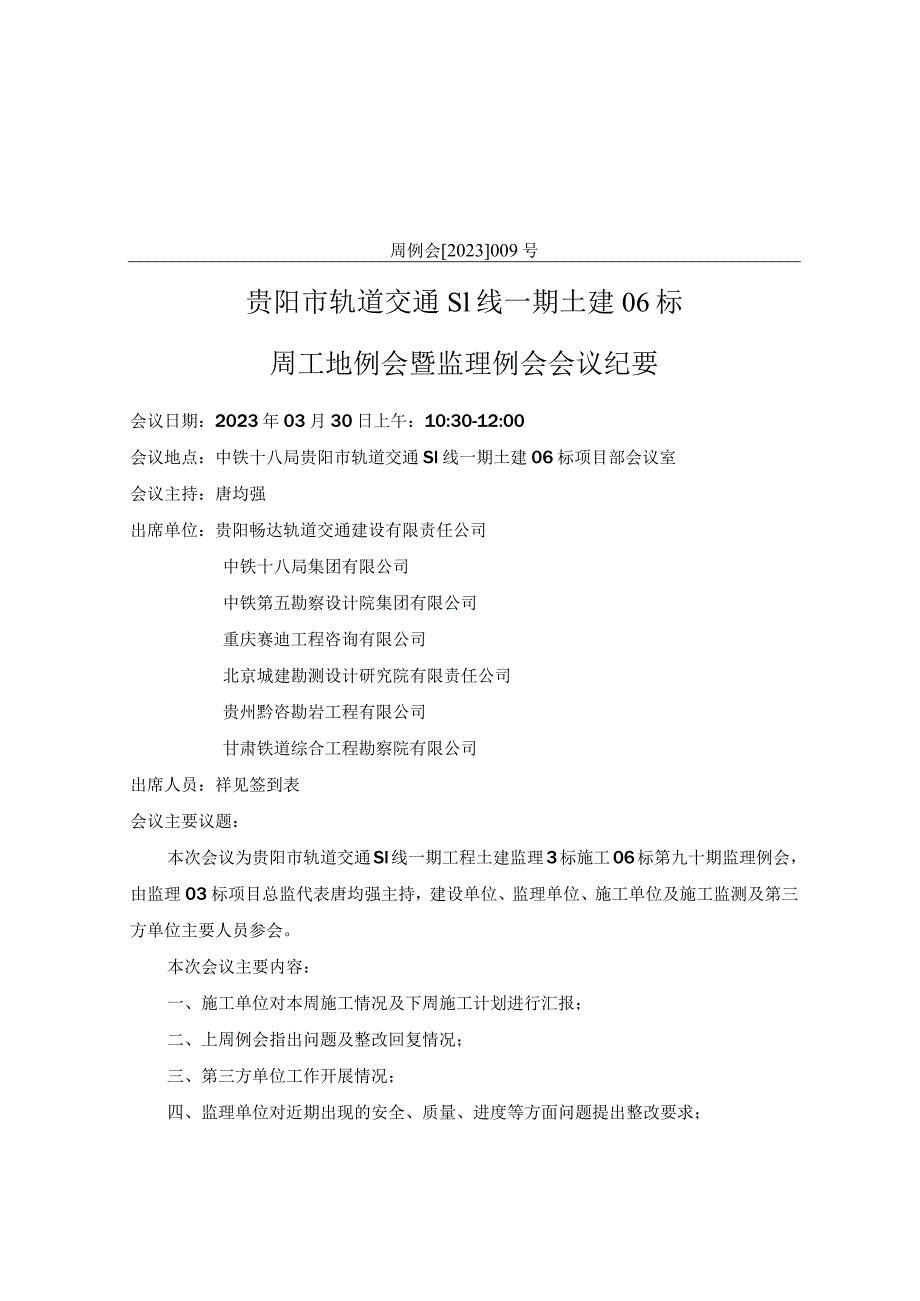

1、周例会2023009号贵阳市轨道交通Sl线一期土建06标周工地例会暨监理例会会议纪要会议日期:2023年03月30日上午:10:30-12:00会议地点:中铁十八局贵阳市轨道交通Sl线一期土建06标项目部会议室会议主持:唐均强出席单位:贵阳畅达轨道交通建设有限责任公司中铁十八局集团有限公司中铁第五勘察设计院集团有限公司重庆赛迪工程咨询有限公司北京城建勘测设计研究院有限责任公司贵州黔咨勘岩工程有限公司甘肃铁道综合工程勘察院有限公司出席人员:祥见签到表会议主要议题:本次会议为贵阳市轨道交通Sl线一期工程土建监理3标施工06标第九十期监理例会,由监理03标项目总监代表唐均强主持,建设单位、监理单位、

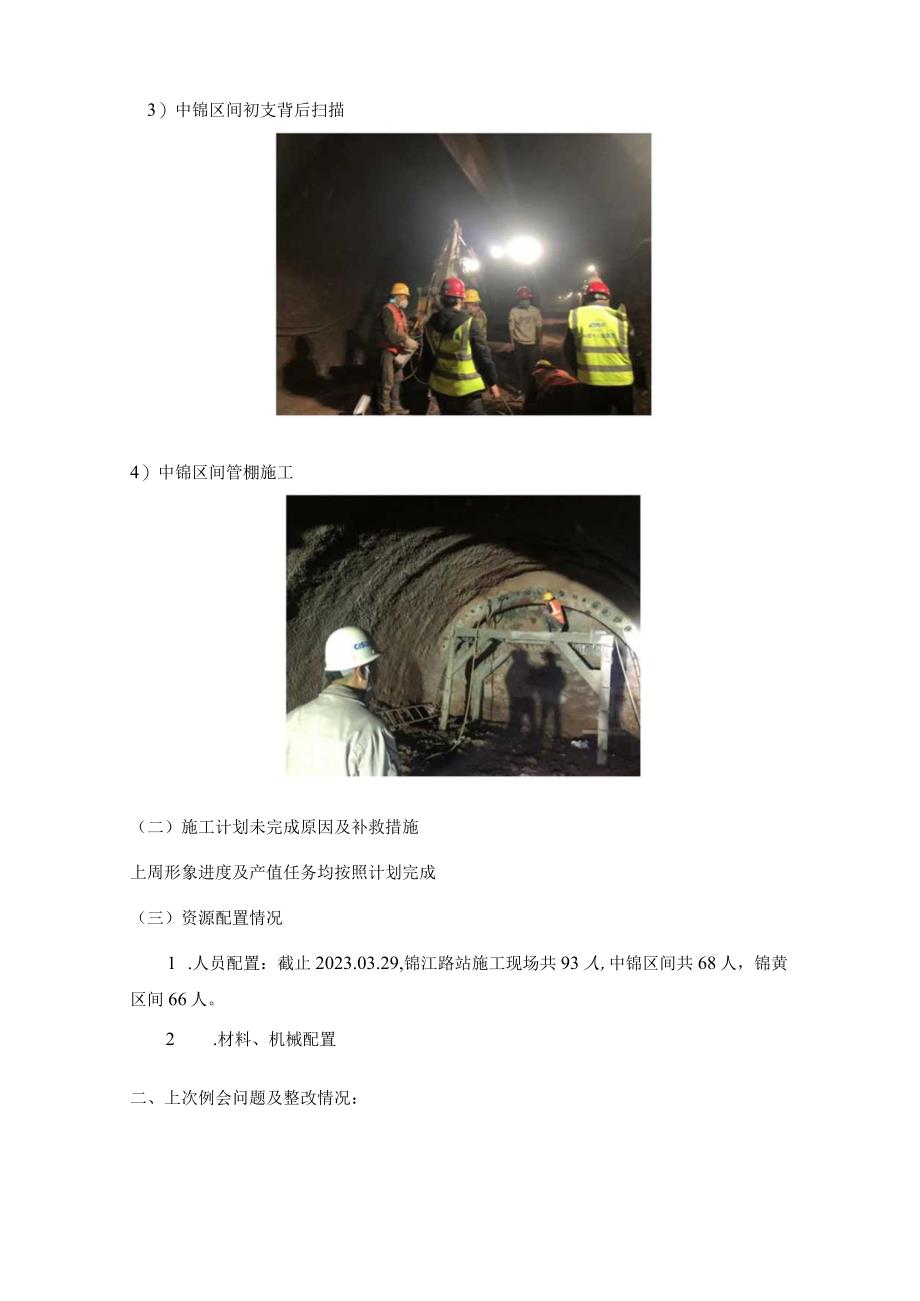

2、施工单位及施工监测及第三方单位主要人员参会。本次会议主要内容:一、施工单位对本周施工情况及下周施工计划进行汇报;二、上周例会指出问题及整改回复情况;三、第三方单位工作开展情况;四、监理单位对近期出现的安全、质量、进度等方面问题提出整改要求;3)中锦区间初支背后扫描4)中锦区间管棚施工(二)施工计划未完成原因及补救措施上周形象进度及产值任务均按照计划完成(三)资源配置情况1 .人员配置:截止2023.03.29,锦江路站施工现场共93人,中锦区间共68人,锦黄区间66人。2 .材料、机械配置二、上次例会问题及整改情况:1、中锦区间、锦黄区间初支作业存在钢拱架间距偏大,局部钢筋网未搭接,锁脚锚杆L

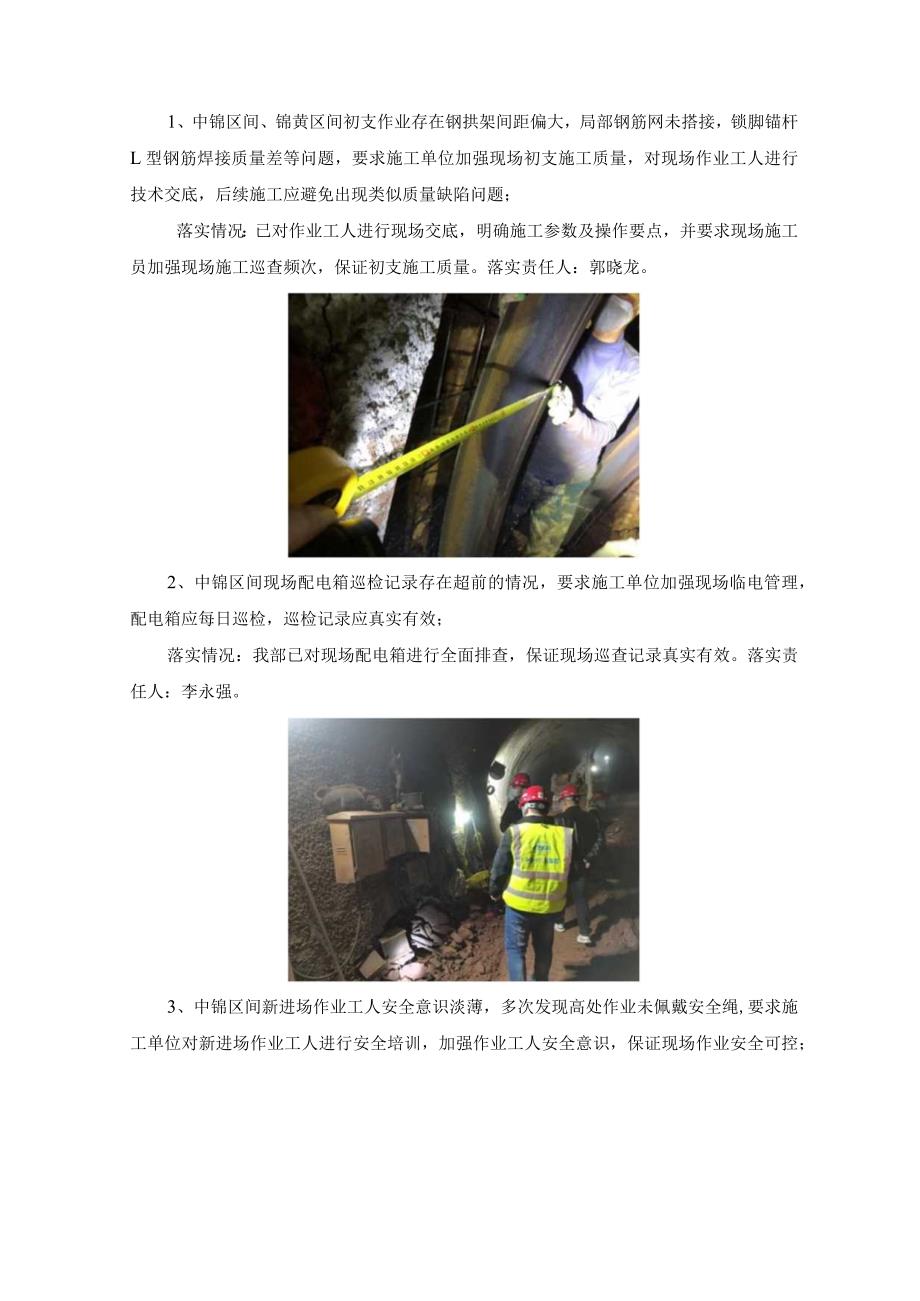

3、型钢筋焊接质量差等问题,要求施工单位加强现场初支施工质量,对现场作业工人进行技术交底,后续施工应避免出现类似质量缺陷问题;落实情况:已对作业工人进行现场交底,明确施工参数及操作要点,并要求现场施工员加强现场施工巡查频次,保证初支施工质量。落实责任人:郭晓龙。2、中锦区间现场配电箱巡检记录存在超前的情况,要求施工单位加强现场临电管理,配电箱应每日巡检,巡检记录应真实有效;落实情况:我部已对现场配电箱进行全面排查,保证现场巡查记录真实有效。落实责任人:李永强。3、中锦区间新进场作业工人安全意识淡薄,多次发现高处作业未佩戴安全绳,要求施工单位对新进场作业工人进行安全培训,加强作业工人安全意识,保证现

4、场作业安全可控;落实情况:己对现场作业人员重新进行安全培训I,加强现场施工人员安全意识,保证现场施工安全。落实责任人:李永强。4、锦江路站1号新排风道二衬作业,拱墙施工缝位置设置不合理,该部位无仰拱预留止水带,要求施工单位按照仰拱施工缝预留止水带进行施工,保证施工缝处防水符合设计规范要求;落实情况:已对现场工人进行交底,明确各个参数,保证现场施工缝及防水符合设计要求。落实责任人:赵腾。5、锦江路站主体结构作业,存在钢筋焊接质量差,焊缝不饱满、分布筋间距不均匀、施工缝预铺防水长度不足,搭接长度不足等问题,要求施工单位加强主体结构钢筋防水施工质量,保证主体结构钢筋防水符合设计规范要求;落实情况:己

5、对作业工人进行现场交底,明确施工参数及操作要点,并要求现场施工员加强现场施工巡查频次,保证主体结构钢筋施工质量。落实责任人:赵腾。6、锦江路站主体及附属结构底板施工,作业面无灭火器,要求施工单位在现场各作业面设置灭火器,保证现场作业安全可控;落实情况:我部已在现场按要求配备足够灭火器。落实责任人:赵腾。7、锦江路站现场焊机存在二次线缆破损裸露的情况,要求施工单位对现场焊机进行全面检查,对二次破损线缆进行更换,保证现场焊接作业安全可控;落实情况:已对现场临时用电线路进行全面排查,保证现场电线无破损,确保临时用电作业安全可控。落实责任人:李永强。8、锦江路站侧墙土体开挖作业,开挖步距不符合设计方案

6、要求,存在安全隐患,要求施工单位严格按照设计方案进行施工,开挖步距应符合设计方案要求,确保现场土体开挖作业安全可控;落实情况:已对作业工人进行现场交底,明确施工参数及操作要点,并要求现场施工员加强现场施工巡查频次,保证现场开挖步距符合要求。落实责任人:赵腾。9、锦江路站下部侧墙初支钢拱架无加劲肋板,要求施工单位加强钢拱架加工质量,钢拱架加劲肋板应符合设计要求;落实情况:已对现场施工人员进行交底,明确各个参数,保证钢架质量,同时补齐钢拱架加劲肋板。落实责任人:赵腾。10、锦江路站模板支架施工,存在剪刀撑搭设滞后、临边防护不牢固,高度不足、无上下安全通道等问题,要求施工单位加强模板支架施工安全管理

7、,剪刀撑、临边防护、安全通道等应符合设计方案要求;落实情况:己对作业工人进行现场交底,明确主体结构模板支撑体系施工要点,并要求现场施工员加强现场施工巡查频次,保证现场模板支撑体系施工安全。落实责任人:周登荣。11、要求施工单位及时完善锦江路站附属结构模板支撑体系专项施工方案,完成后及时报送监理部;落实情况:我部目前正在完善方案,预计下周报送至监理部。落实责任人:王树举。12、锦黄区间隧道内通风不足,风带破损点较多,洞内空气差,要求施工单位加强隧道内通风,增加通风设备,对破损风带进行修补更换,保证隧道内通风符合要求;落实情况:已在现场增加多个轴流风机,目前现场通风情况满足要求。落实责任人:郭晓龙

8、。14、锦黄区间生活区存放较多土工布,土工布存放点存在电瓶车充电情况,存在安全隐患,要求施工单位加强生活区安全管理,土工布存放点不得停放电瓶车,也不得进行电瓶车充电;落实情况:我部已对现场工人进行教育,并对屡教不改人员电动车进行清剿,保证生活区安全。落实责任人:李永强。15、中锦区间、锦黄区间二衬作业,存在二衬仰拱基底清理不到位,基底凹凸不平,二衬钢筋焊接质量差等问题,要求施工单位加强二衬施工质量,基底清理、钢筋焊接质量应符合设计规范要求;落实情况:已对现场施工人员进行交底,明确各个工点二衬施工参数,认真落实三检制度,保证二衬施工符合设计要求。落实责任人:郭晓龙。16、关于“临时用电安全”的相

9、关事宜,各工点均存在一、二级配电箱无线路分布图,三级配电箱巡检记录缺失、滞后、一闸多机等问题,要求施工单位对施工现场、生活区临电设施进行全面排查整改,保证临时用电安全可控;落实情况:我部已对各个工点临时用电进行全面排查,并对存在的问题进行认真落实及整改,保证现场用电安全。落实责任人:李永强。17、关于“消防安全”的相关事宜,各工点均存在作业面无灭火器,部分灭火器失效,检查记录缺失、滞后等情况,要求施工单位对施工现场、生活区灭火器进行全面排查整改,保证消防设施符合要求;落实情况:我部已对各个工点灭火器进行全面排查,并对缺失和失效灭火器进行补充,保证现场用火安全。落实责任人:李永强。18、关于“防

10、水板C20细石碎保护层”的相关事宜,各工点防水板保护层均存在使用喷混料代替C20细石碎的情况,要求施工单位严格按图施工,不得使用喷混料做防水板保护层;落实情况:已对作业工人进行现场交底,明确施工参数及操作要点,并要求现场施工员加强现场施工巡查频次,保证现场防水施工符合要求。落实责任人:蒋新强。19、关于“汛期安全”的相关事宜,要求施工单位对各工点应急物资进行全面自查补足,建立汛期应急救援小组,做好汛期施工安全准备工作;落实情况:我部已对各个工点应急物资进行全面盘点,并对缺失应急物资进行补充。落实责任人:李永强。20、关于“中锦区间小里程、锦江路站工期进度”的相关事宜,要求施工单位合理优化工期,

11、根据施工现场情况动态增加作业人员及设备,现场存在的作业面不得长时间无人施工,确保中锦区间小里程、锦江路站工期进度满足Sl线总体工期节点要求。落实情况:我部已对中锦区间工期进行全面细化。并对现场施工人员和机械进行调整,确保按时完成相应工期节点。落实责任人:蒋新强。(二)建设单位提出工作要求1、雨季即将来临,要求施工单位对各工点水泵、沙袋等防汛物资进行全面自查补足,确保防汛物资满足要求;对施工现场、生活区的临建设施进行全面排查,确保临建设施安全牢固;对项目部生活区、民工生活区等居住场所进行全面消防检查,消防安全应符合要求。监理单位跟踪落实;落实情况:我部已对各个工点应急物资进行全面盘点,并对缺失应

12、急物资进行补充,同时对现场及生活区进行全面排查。落实责任人:李永强。2、要求施工单位每周统计现场实际施工进度,梳理统计各施工工序完成时间,优化工序间搭接时间,根据施工现场情况动态增加作业人员及设备,确保本标段工期进度满足Sl线总体工期节点要求;落实情况:已安排专人对现场每周施工进度进行统计上报,并根据现场完成情况进行分析。落实责任人:王树举。3、锦江路站下部土体开挖作业,要求施工单位严格按设计方案进行施工,做好拱顶、侧墙注浆加固措施,减少拱顶沉降、侧墙收敛,保证现场土体开挖作业安全可控;落实情况:己对作业工人进行现场交底,明确施工参数及操作要点,并要求现场施工员加强现场施工巡查频次,保证现场开

13、挖安全。落实责任人:赵腾。4、锦江路站分段施工,材料加工长度与分段长度不一致,要求施工单位加强材料加工质量,避免因材料加工与现场不一致,后期施工与前期施工的施工缝位置不一致,导致后期施工缝位置防水加强层、止水带等不符合设计要求,监理单位跟踪落实;落实情况:已对作业工人进行现场交底,明确施工参数及操作要点,并要求现场施工员加强现场施工巡查频次,保证现场主体结构施工质量。落实责任人:赵腾。5、要求施工单位做好农民工实名制管理,做好农民工工资发放工作,监理单位跟踪落实;落实情况:我部已对现场民工实名制进行全面梳理,认真落实民工实名制工作。落实责任人:黄辉。6、要求施工单位及时完善锦江路站地表注浆工程

14、资料,注浆量应真实有效;落实情况:我部已完成相应资料收集整理工作,目前正在进行项目部内部审核。落实责任人:赵腾。7、中锦区间左线大里程下穿南明河二衬施工,要求施工单位在汛期来临前完成下穿南明河段二衬仰拱及拱墙,确保下穿南明河段安全可控;落实情况:我部已对现场工序进行调整,确保汛期来临前完成穿河段二衬仰拱施工。落实责任人:郭晓龙。8、锦江路站附属管线迁改施工,要求施工单位与管线迁改单位做好工作对接,做好施工场地属地管理工作,保证管线迁改工作安全可控;落实情况:我部已安排专人与管线迁改单位进行对接,并要求施工员加强场地巡查,保证管线迁改工作安全可控。落实责任人:朱庆波。9、锦江路站主体结构施工,要

15、是施工单位、监理单位管理技术人员,熟悉图纸,熟悉预留孔洞尺寸、位置,预埋钢筋型号、规格等参数,确保施工现场预留构部件与设计图纸相一致;落实情况:我部已要求现场管理及技术人员,加强图纸熟悉程度,保证现场施工质量。落实责任人:赵腾。10、要求施工单位、监理单位管理技术人员加强对设计图纸、地铁施工相关规范的学习,加强自身技术能力,保证现场施工满足设计规范要求;落实情况:我部已要求现场管理及技术人员,加强图纸熟悉程度及地铁规范学习,保证现场施工质量。落实责任人:赵腾。11、要求施工单位及时完善各工点首件、分部工程验收工作,监理单位跟踪落实;落实情况:我部目前正在收集和完善相关验收资料,待现场达到验收条件后立即组织相应验收工作。落实责任人:蒋新强。12、项目公司下达2023年安全生产工作重点,要求Sl线各参建单位严格落实企业安全主体责任,主要管理人员特别是安管人员加强现场高风险源日常巡查巡视,全力保障“零伤亡”“零事故”双零目标,严格事故信息报送及安全目标考核,持续开展安全管理“全面安全工作争第一”安全目标,确保在安全及质量可控前提下有序推进施工进度。落实情况:已对相关要求进行宣,并加强现场日常巡查,保证现场施工安全。落实责任人:李永强。三、监测工作开展情况1、监测布点情况中锦区间(黄锦):地表测点埋设176个,建筑物测点埋设:169个

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 会议纪要

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
