一级建造师历年考点总结《炉窑砌筑工程施工技术》.docx

上传人:p** 文档编号:555538 上传时间:2023-10-31 格式:DOCX 页数:10 大小:20.73KB
下载 相关 举报
一级建造师历年考点总结《炉窑砌筑工程施工技术》.docx_第1页
第1页 / 共10页
一级建造师历年考点总结《炉窑砌筑工程施工技术》.docx_第2页
第2页 / 共10页
一级建造师历年考点总结《炉窑砌筑工程施工技术》.docx_第3页
第3页 / 共10页
一级建造师历年考点总结《炉窑砌筑工程施工技术》.docx_第4页
第4页 / 共10页
一级建造师历年考点总结《炉窑砌筑工程施工技术》.docx_第5页
第5页 / 共10页
一级建造师历年考点总结《炉窑砌筑工程施工技术》.docx_第6页
第6页 / 共10页
一级建造师历年考点总结《炉窑砌筑工程施工技术》.docx_第7页
第7页 / 共10页
一级建造师历年考点总结《炉窑砌筑工程施工技术》.docx_第8页
第8页 / 共10页
一级建造师历年考点总结《炉窑砌筑工程施工技术》.docx_第9页
第9页 / 共10页
一级建造师历年考点总结《炉窑砌筑工程施工技术》.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《一级建造师历年考点总结《炉窑砌筑工程施工技术》.docx》由会员分享,可在线阅读,更多相关《一级建造师历年考点总结《炉窑砌筑工程施工技术》.docx(10页珍藏版)》请在第壹文秘上搜索。

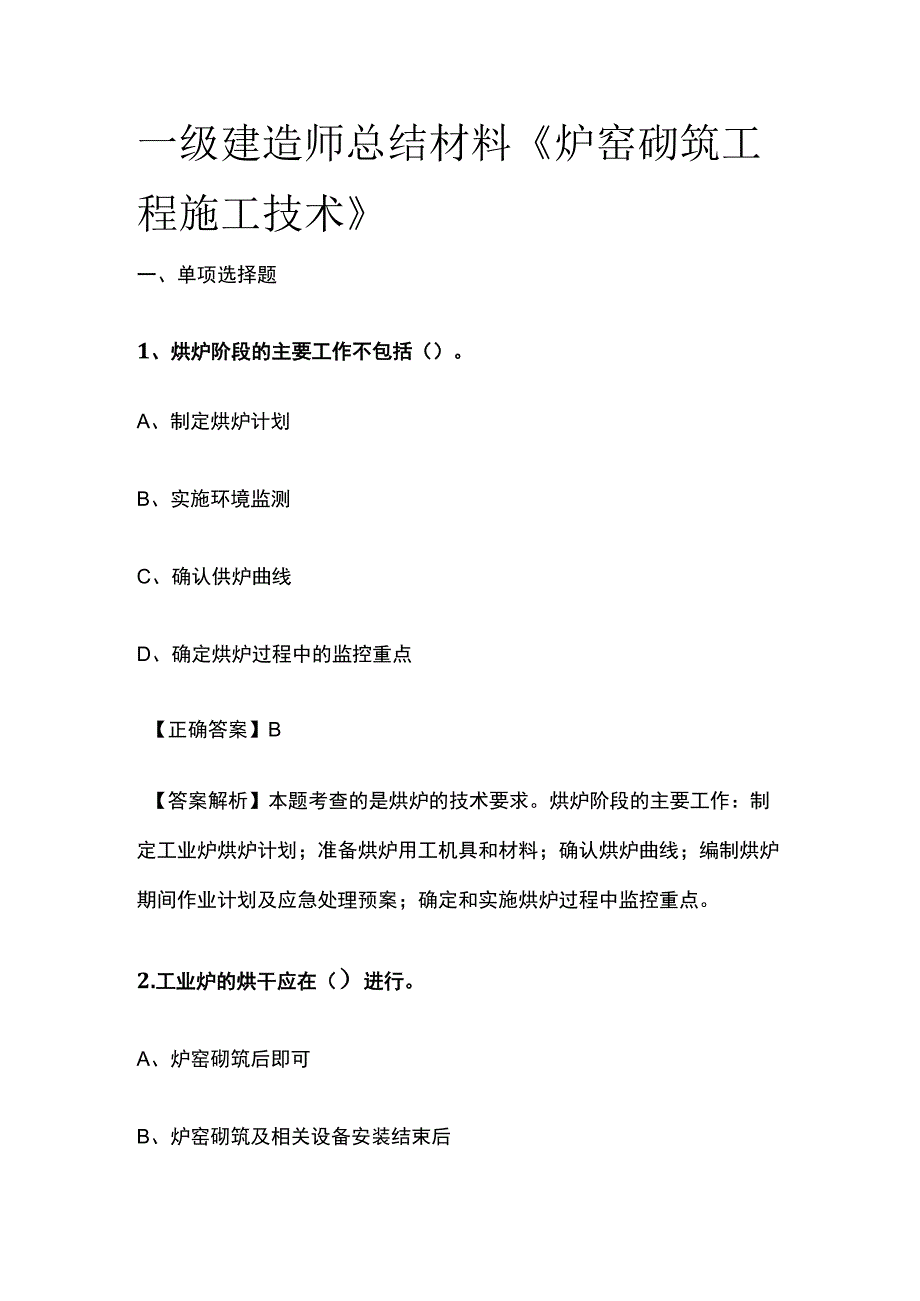

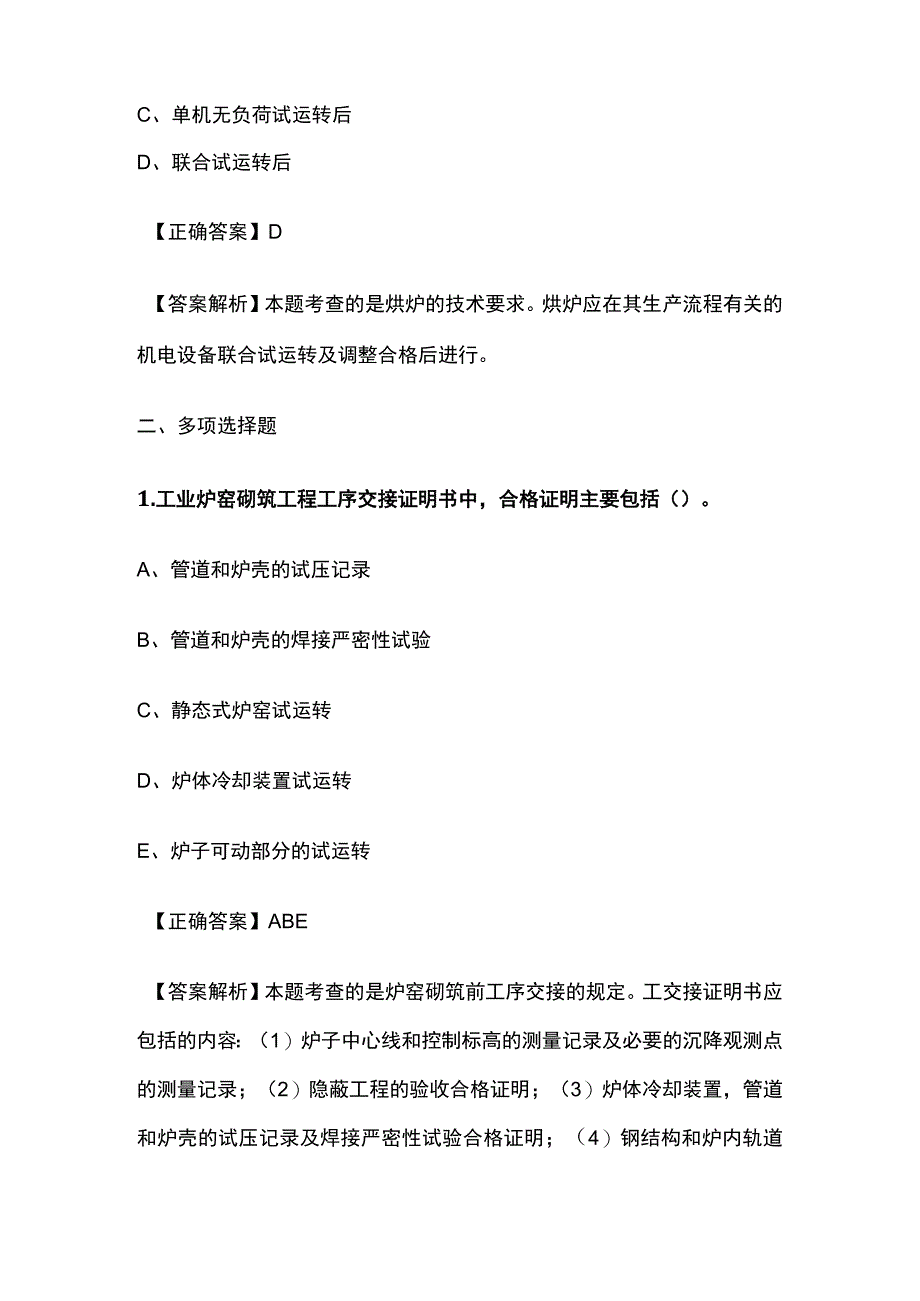

1、一级建造师总结材料炉窑砌筑工程施工技术一、单项选择题1、烘炉阶段的主要工作不包括()。A、制定烘炉计划B、实施环境监测C、确认供炉曲线D、确定烘炉过程中的监控重点【正确答案】B【答案解析】本题考查的是烘炉的技术要求。烘炉阶段的主要工作:制定工业炉烘炉计划;准备烘炉用工机具和材料;确认烘炉曲线;编制烘炉期间作业计划及应急处理预案;确定和实施烘炉过程中监控重点。2.工业炉的烘干应在()进行。A、炉窑砌筑后即可B、炉窑砌筑及相关设备安装结束后C、单机无负荷试运转后D、联合试运转后【正确答案】D【答案解析】本题考查的是烘炉的技术要求。烘炉应在其生产流程有关的机电设备联合试运转及调整合格后进行。二、多项

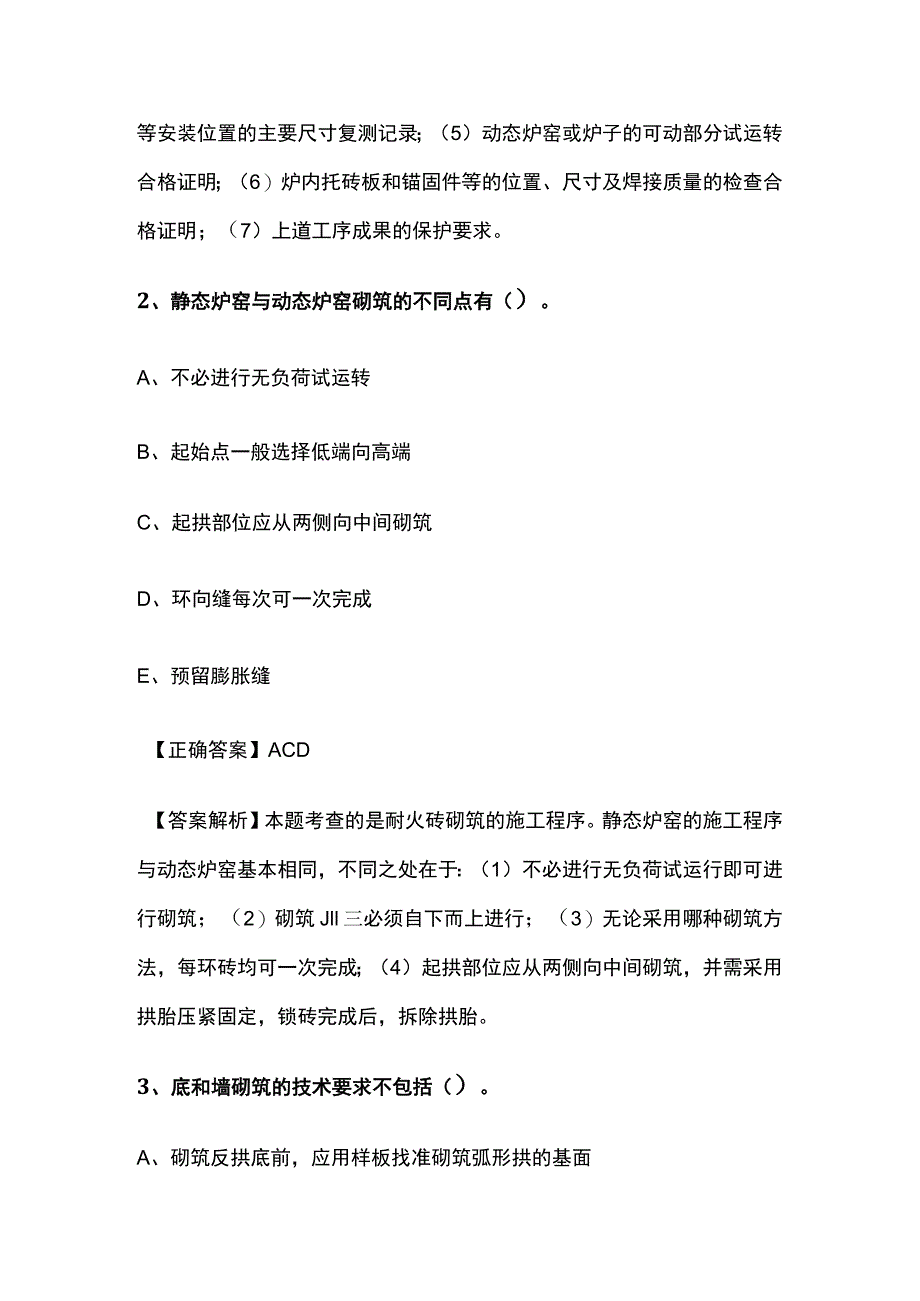

2、选择题1.工业炉窑砌筑工程工序交接证明书中,合格证明主要包括()。A、管道和炉壳的试压记录B、管道和炉壳的焊接严密性试验C、静态式炉窑试运转D、炉体冷却装置试运转E、炉子可动部分的试运转【正确答案】ABE【答案解析】本题考查的是炉窑砌筑前工序交接的规定。工交接证明书应包括的内容:(1)炉子中心线和控制标高的测量记录及必要的沉降观测点的测量记录;(2)隐蔽工程的验收合格证明;(3)炉体冷却装置,管道和炉壳的试压记录及焊接严密性试验合格证明;(4)钢结构和炉内轨道等安装位置的主要尺寸复测记录;(5)动态炉窑或炉子的可动部分试运转合格证明;(6)炉内托砖板和锚固件等的位置、尺寸及焊接质量的检查合格证

3、明;(7)上道工序成果的保护要求。2、静态炉窑与动态炉窑砌筑的不同点有()。A、不必进行无负荷试运转B、起始点一般选择低端向高端C、起拱部位应从两侧向中间砌筑D、环向缝每次可一次完成E、预留膨胀缝【正确答案】ACD【答案解析】本题考查的是耐火砖砌筑的施工程序。静态炉窑的施工程序与动态炉窑基本相同,不同之处在于:(1)不必进行无负荷试运行即可进行砌筑;(2)砌筑Jll三必须自下而上进行;(3)无论采用哪种砌筑方法,每环砖均可一次完成;(4)起拱部位应从两侧向中间砌筑,并需采用拱胎压紧固定,锁砖完成后,拆除拱胎。3、底和墙砌筑的技术要求不包括()。A、砌筑反拱底前,应用样板找准砌筑弧形拱的基面B、

4、斜坡炉底砌筑时,应预砌筑C、反拱底从两侧向中心对称砌筑D、圆形炉墙应以炉壳为导面进行砌筑E、圆形炉墙不得有三层重缝或三环通缝【正确答案】BCD【答案解析】本题考查的是耐火砖砌筑施工技术要求。斜坡炉底应放线砌筑,反拱底从中心向两侧对称砌筑,圆形炉墙应按中心线砌筑。当炉壳的中心线垂直误差和半径误差符合炉内形要求时,可以炉壳为导面进行砌筑。4、拱和拱顶的砌筑要点中,正确的有()。A、从两侧拱脚同时向中心对称砌筑B、锁砖应按拱和拱顶的中心线对称均匀分布C、锁砖深度不宜超过砖长度的2/3D、打锁砖时,两侧对称的锁砖应同时均匀打入E、修锁砖时,砍凿长侧面使大面成楔形【答案解析】本题考查的是耐火砖砌筑施工技

5、术要求。锁砖砌入拱和拱顶内的深度宜为砖长的2/33/4,拱和拱顶内锁砖砌入深度应一致。打锁砖时,两侧对称的锁砖应同时均匀地打入。锁砖应使用木锤,使用铁锤时,应垫以木块。不得使用砍掉厚度1/3以上的或砍凿长侧面使大面成楔形的锁砖。5、有关耐火浇注料施工技术要求,正确的有()。A、搅拌好的耐火浇注料,应在24h内浇注完成B、浇注用的模板应有足够的刚度和强度C、与浇注料接触的隔热砌体表面,应采取防水措施D、已初凝的浇注料可加水搅拌继续使用E、耐火浇注料的浇注,应连续进行【正确答案】BCE【答案解析】本题考查的是耐火浇注料施工技术要求。选项A和选项D错误,搅拌好的耐火浇注料,应在30min内浇注完成,

6、或根据施工说明要求在规定的时间内浇注完。已初凝的浇注料不得使用。6 .耐火喷涂料施工技术要求包括()。A、喷涂料应采用半干法喷涂B、喷涂面上出现干料时,应适当加水润湿C、喷涂时,料和水应均匀连续喷射D、喷嘴应不断地进行往复运动E、施工中断时,宜将接槎处做成直槎【正确答案】ACE【答案解析】本题考查的是耐火喷涂料施工技术要求。选项B错误,喷涂面上不允许出现干料或流淌。选项D错误,喷嘴应不断地进行螺旋式移动,使粗细颗粒分布均匀。7 .耐火陶潦纤维施工技术规定包括()。A、制品不得受潮和挤压B、切割制品时,其切口不宜整齐C、粘结剂使用时应搅拌均匀D、粘切面应均匀涂刷粘结剂E、在耐火陶瓷纤维内衬上施工

7、不定形耐火材料时,其表面应做防火处理【答案解析】本题考查的是耐火陶瓷纤维施工技术要求。选项B,切割制品时,其切口应整齐;选项E,在耐火陶瓷纤维内衬上施工不定形耐火材料时,其表面应做防水处理。&工业炉冬季砌筑时,下列措施正确的有()。A、应在采暖环境中进行B、工作地点和砌体周围的温度均不应低于5C、耐火砖和预制块在砌筑前应预热至0以上D、调制高铝水泥耐火浇注料的水温不应超过60E、耐火浇注料施工过程中,应及时加入促凝剂【正确答案】ABC【答案解析】本题考查的是冬期施工的技术要求。选项D,调制高铝水泥耐火浇注料的水温不应超过30选项E耐火浇注料施工过程中,不得另加促凝剂。9 .冬期施工时,环境温度

8、不低于10的耐火浇注料有()。A、耐火泥浆B、水玻璃耐火浇注料C、水泥耐火浇注料D、耐火可塑料E、磷酸盐耐火浇注料【正确答案】BE【答案解析】本题考查的是冬期施工的技术要求。耐火泥浆、耐火可塑料、耐火喷涂料和水泥耐火浇注料等在施工时的温度均不应低于5oCo但黏土结合耐火浇注料、水玻璃耐火浇注料、磷酸盐耐火浇注料施工时的温度不宜低于IOoCo10 .炉窑砌筑冬期施工时,需采用蓄热法和加热法进行养护的浇注料有()。A、硅酸盐水泥耐火浇注料B、黏土结合耐火浇注料C、水玻璃耐火浇注料D、高铝水泥耐火浇注料E、磷酸盐水泥耐火浇注料【答案解析】本题考查的是冬期施工的技术要求。水泥耐火浇注料可采用蓄热法和加热法养护。加热硅酸盐水泥耐火浇注料的温度不得超过80;加热高铝水泥耐火浇注料的温度不得超过30。&黏土、水玻璃、磷酸盐水泥浇注料的养护应采用干热法。水玻璃耐火浇注料的温度不得超过60oCo

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
