住宅工程质量分户验收要求.docx

上传人:p** 文档编号:555698 上传时间:2023-10-31 格式:DOCX 页数:15 大小:22.04KB
下载 相关 举报
住宅工程质量分户验收要求.docx_第1页
第1页 / 共15页
住宅工程质量分户验收要求.docx_第2页
第2页 / 共15页
住宅工程质量分户验收要求.docx_第3页
第3页 / 共15页
住宅工程质量分户验收要求.docx_第4页
第4页 / 共15页
住宅工程质量分户验收要求.docx_第5页
第5页 / 共15页
住宅工程质量分户验收要求.docx_第6页
第6页 / 共15页
住宅工程质量分户验收要求.docx_第7页
第7页 / 共15页
住宅工程质量分户验收要求.docx_第8页
第8页 / 共15页
住宅工程质量分户验收要求.docx_第9页
第9页 / 共15页
住宅工程质量分户验收要求.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅工程质量分户验收要求.docx》由会员分享,可在线阅读,更多相关《住宅工程质量分户验收要求.docx(15页珍藏版)》请在第壹文秘上搜索。

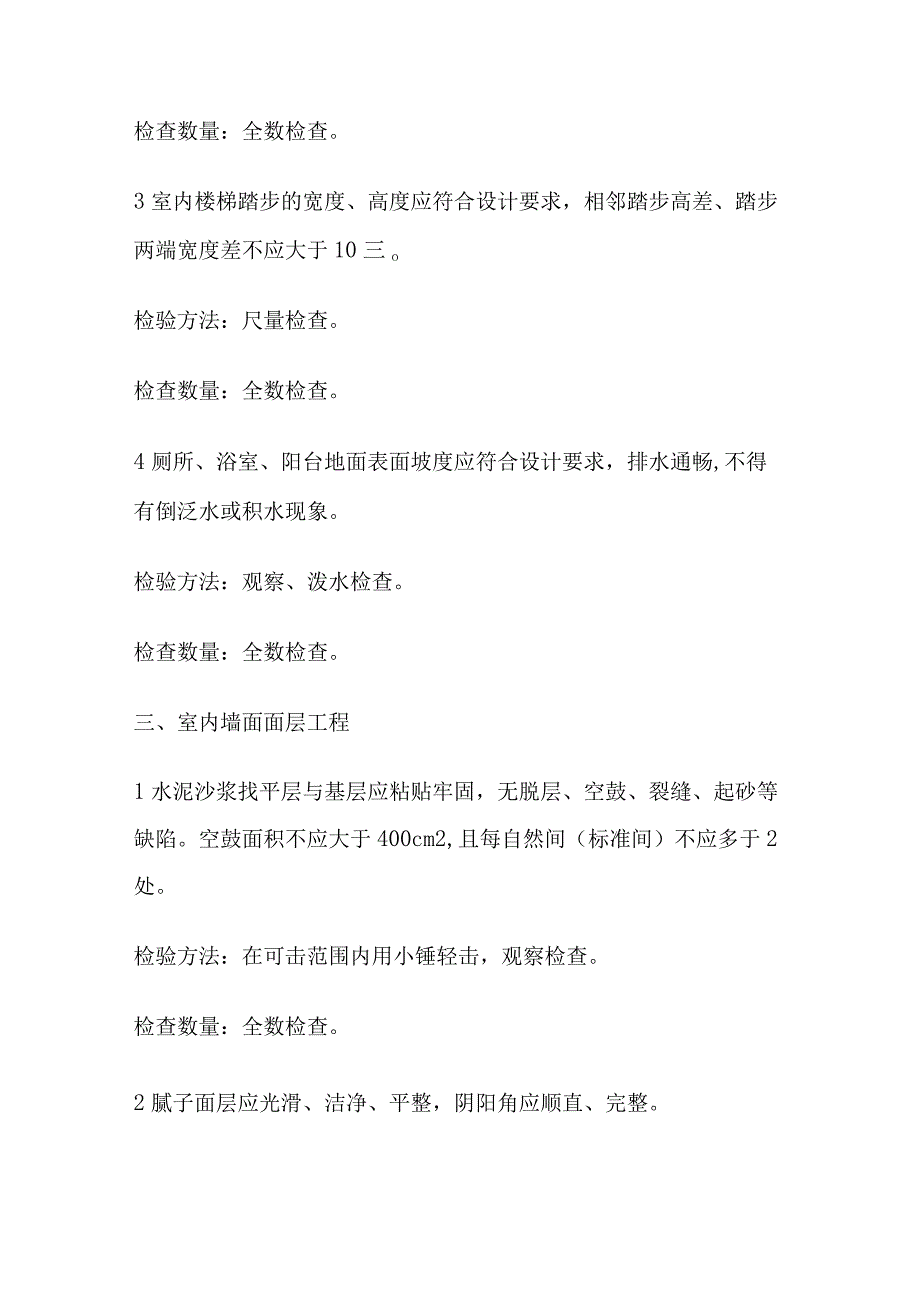

1、住宅工程质量分户验收要求一、空间尺寸净开间、进深尺寸每个房间各测量不应少于2处,测量部位宜在距墙角(纵横墙交界处)500mm。净高尺寸每个房间不应少于5处,测量部位宜为房间四角距纵横墙500三处及房间几何中心处。空间尺寸的允许偏差值检验方法:尺量检查。检查数量:自然间全数检查。二、室内楼地面工程1水泥砂浆找平层应与基层应结合牢固、无空鼓,不应有明显裂缝、脱皮、起砂等缺陷。检验方法:用小锤轻击,目测观察。检查数量:全数检查。2板块面层与下一层应结合牢固、无空鼓。表面应洁净、平整,无明显色差,接缝均匀,板块无裂纹、掉角、缺棱等缺陷。检验方法:用小锤轻击,目测观察。检查数量:全数检查。3室内楼梯踏步

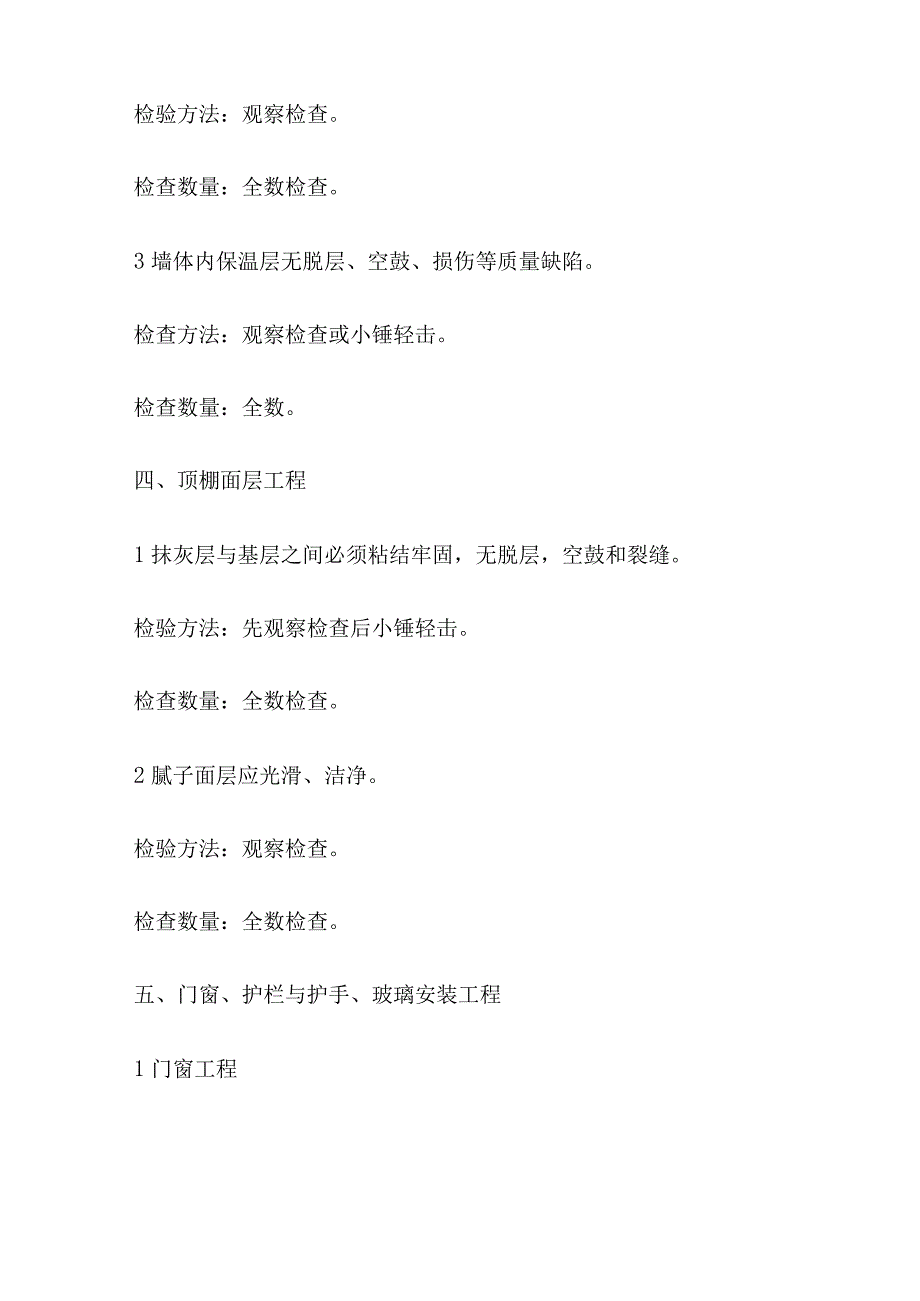

2、的宽度、高度应符合设计要求,相邻踏步高差、踏步两端宽度差不应大于10三o检验方法:尺量检查。检查数量:全数检查。4厕所、浴室、阳台地面表面坡度应符合设计要求,排水通畅,不得有倒泛水或积水现象。检验方法:观察、泼水检查。检查数量:全数检查。三、室内墙面面层工程1水泥沙浆找平层与基层应粘贴牢固,无脱层、空鼓、裂缝、起砂等缺陷。空鼓面积不应大于400cm2,且每自然间(标准间)不应多于2处。检验方法:在可击范围内用小锤轻击,观察检查。检查数量:全数检查。2腻子面层应光滑、洁净、平整,阴阳角应顺直、完整。检验方法:观察检查。检查数量:全数检查。3墙体内保温层无脱层、空鼓、损伤等质量缺陷。检查方法:观察

3、检查或小锤轻击。检查数量:全数。四、顶棚面层工程1抹灰层与基层之间必须粘结牢固,无脱层,空鼓和裂缝。检验方法:先观察检查后小锤轻击。检查数量:全数检查。2腻子面层应光滑、洁净。检验方法:观察检查。检查数量:全数检查。五、门窗、护栏与护手、玻璃安装工程1门窗工程1.1 门窗扇应开关灵活、关闭严密,无倒翘。推拉门窗扇必须有防脱落措施。检查方法:观察、手扳检查;开启和关闭检查。检查数量:全数检查。1.2 门窗配件的规格、数量应符合设计要求,安装应牢固,位置应正确,功能应满足使用要求。检查方法:观察、手扳检查;开启和关闭检查。检查数量:全数检查。1.3 金属门窗扇的橡胶密封条或毛毡密封条应安装完好,不

4、应脱槽。铝合金门窗的橡胶密封条应在转角处断开,并用密封胶在转角处固定。检查方法:观察、手扳检查。检查数量:全数检查。1.4 有排水孔的门窗、排水孔应畅通,位置、数量应满足排水要求。窗台流水坡度、滴水线、鹰嘴设置合理到位。检查方法:观察、手摸检查。1.5 进户门应符合设计要求。检查方法:检查质量证明文件检查数量:全数。2护栏与护手工程2.1护栏、护手的造型、尺寸、高度、栏杆间距和安装位置应符合设计要求,安装牢固。检查方法:观察、测量检查;手扳检查。检查数量:全数检查。3玻璃安装工程3.1 玻璃的品种、规格、尺寸、色彩、图案和镀(贴、涂)膜朝向应符合设计、建筑节能和相关标准的要求。检查方法:观察、

5、尺量;检查玻璃标记。检查数量:全数检查。3.2 落地门窗、玻璃隔断等易受人体或物体碰撞的玻璃,应在视线高度设置醒目标志或护栏;碰撞后可能发生高处人体或玻璃坠落的部位,必须设置可靠的护栏。检查方法:观察、手扳检查。检查数量:全数检查。3.3 安装后的玻璃应牢固,不应有裂缝、损伤和松动。中空玻璃内外表面应洁净,玻璃中空层内不应有灰尘和水蒸气。检查方法:尺量、观察检查。检查数量:全数检查。六、防水工程1卫生间与厨房防水工程1.1 有防水、排水要求的卫生间及厨房防水面层坡向应正确,排水通畅。检查方法:观察和采用泼水试验。检查数量:全数检查。1.2 有防水、排水要求的卫生间及厨房防水面层严禁渗漏。检查方

6、法:蓄水24小时后观察检查2墙体防水工程2.1墙体防水工程完工后应在雨后或按附录C的方法进行人工淋水试验后进行墙体防水工程验收,验收时墙面不应留有渗漏、开裂等缺陷;当户内外墙体发现有漏水、渗湿、水印现象时,应在该部位作醒目标记和查明渗漏原因,并将检查情况作详细书面记录。检查方法:雨后或淋水24小时观察检查。检查数量:逐户全数检查。3外窗防水工程3.1外窗防水工程的验收应在雨后或按附录C的方法进行人工淋水试验后观察,外窗不应有渗漏现象。检查方法:雨后或淋水24小时观察检查。检查数量:逐户全数检查。4顶棚与屋面防水工程4.1 有防水要求的顶棚(不含屋面)无渗水痕迹。检查方法:观察检查4.2 屋面防

7、水层不应有渗漏和积水现象。天沟、檐沟、泛水、变形缝等构造,应符合设计要求。检查方法:1对照设计文件要求,观察检查天沟、檐沟、泛水、变形缝和伸出屋面管道的防水构造是否满足设计及规范要求。2天沟、管道根部等蓄水深度不应低于50mm。3平屋面分块蓄水24小时后、坡屋面在雨后或持续淋水2小时后目测观察检查户内顶棚,不应渗漏。检查数量:住宅顶层逐户全数检查。七、室内给排水工程1生活给水系统所涉及的材料必须达到饮用水卫生标准,给水管道材质应符合设计要求;使用的配件及管件与管材应匹配,管材与配件及管件连接处不得渗漏,安装平整牢固,支吊架间距应符合规范要求;水压试验压力及水质应符合设计要求,水质不浑浊,无异物

8、。暗敷管道标识清晰。检验方法:查看记录及有关部门水质检验报告,开启阀门、水嘴等放水观察,尺量及手扳等检查。2室内热水管道、保温层材质、水压试验压力应符合设计要求,管材与配件及管件连接处不得渗漏,安装平整牢固,支吊架间距应符合规范要求;水质应符合设计要求;保温层厚度及平整度应符合规范要求。检验方法:查看记录,开启阀门、水嘴等放水观察,尺量及手扳等检查。检查数量:全数检查。3室内排水管道材质及管件应符合设计要求,排水管道接口应紧密不漏、管道与楼板的接合部位应有牢固可靠的防渗防漏措施,安装平整牢固、支吊架间距符合规范要求,排水管道坡度、伸缩节、阻火圈、检查口等设置符合设计或规范要求。生活污水管道不得

9、与雨水管道相连接。检查方法:观察、手扳检查。检查数量:全数检查。4卫生器具及配件不得使用淘汰产品。卫生器具交工前应做满水、通水试验,满水后各连接件应不渗不漏、排水畅通。检验方法:查看记录、观察检查。5卫生器具和给水配件安装高度应符合设计或规范要求,卫生器具给水配件应完好无损伤、接口严密、启闭部分灵活;与排水横管连接的各卫生器具的受水口和立管均应采取妥善可靠的固定措施;连接卫生器具的排水管道接口应紧密不漏,其固定支架、管卡等支撑位置应正确、牢固,与管道的接触应平整。排水栓、地漏地安装应平正、牢固、低于排水表面,周边无渗漏;地漏水封高度不得小于50三o检验方法:查看记录、观察、手扳、水平尺和拉线尺

10、量检查。检查数量:全数检查八、电气工程1照明配电箱应安装位置正确、安装牢固。箱内的元器件及箱内保护导体最小截面积应符合设计要求,配线整齐、无绞接现象,回路编写齐全,标识正确。开关动作灵活可靠,带有漏电保护的回路,漏电保护装置动作电流不应大于30mA,动作时间不应大于0.ls。箱内应分别设置有零(N)和保护地线(PE)汇流排,零线和保护地线应经汇流排配出。检验方法:观察、手扳检查。抽查数量:全数检查。2电线型号和规格应符合设计要求,接线准确、芯线与电器设备的连接应符合规范规定。电线的芯线连接金具(连接管和端子)规格与芯线的规格应适配,且不得使用开口端子;管口应有保护措施。低压电线线间和线对地间得

11、绝缘电阻值必须大于0.5Md检验方法:查看绝缘电阻测试记录等,兆欧表测试,观察、手扳检查。抽查数量:全数检查。3灯具型号规格应符合设计要求,不得使用淘汰和耗电的产品。灯具的外形、灯头及接线应符合规范规定;当为I类灯具和灯具安装距地高度小于2.4m时,灯具的可接近裸露导体必须接地(PE)或接零(PEN)可靠,并应有专用接地螺栓,且有标识。灯具安装应牢固可靠,大型灯具应按灯具重量的2倍做过载试验。检验方法:查看记录,观察、手扳、尺量检查。抽查数量:全数检查。4同一室内开关安装高度一致,安装位置便于操作,开关应断开相线。同一单元内开关应采用同一系列的产品,开关的通断位置一致,操作灵活,接触可靠。卫生

12、间插座安装位置应符合设计要求。插座接线应符合以下要求:单相两孔插座,面对插座的右孔或上孔与相线连接,左孔或下孔与零线连接;单相三孔插座,面对插座的右孔与相线连接,左孔与零线连接,接地(PE)线接在上孔。插座的接地端子不与零线端子连接。接地(PE)线在插座间不串联连接。开关、插座的接地或接零线应连接紧密可靠,不得串联连接。检验方法:查看记录,观察、手扳、尺量检查。抽查数量:全数检查。5安装施工结束后照明系统应通电,灯具回路控制应与照明配电箱及回路的标识一致,开关与灯具控制顺序相对应。照明系统通电试运行应不少于8个小时,所有的照明灯具均应开启,连续试运行时间内应无故障。检验方法:查看记录,观察检查

13、。抽查数量:全数检查。6等电位联结的可接近裸露导体或其他金属部件、构件与支线连接应可靠,熔焊、钎焊或机械紧固应导通正常。需等电位联结的高级装修金属部件或零件应有专用接线螺栓与等电位联结的支线连接,且有标识;连接处螺帽紧固,防松零件齐全。检验方法:观察、手扳检查。抽查数量:全数检查。九、智能建筑1住宅智能建筑工程应包括可燃气体泄漏报警系统、安全防范系统、通信网络系统、信息网络系统、家庭控制器、监控与管理系统、综合布线系统等。分户安全防范系统应包括入侵报警系统、访客对讲系统;分户通信网络系统应包括通讯系统、卫星数字电视及有线电视和网络宽带;家庭控制器应包括家庭报警,家庭紧急求助、家用电气监控、表具

14、数据采集及处理、通信网络和信息网络接口等;监控与管理系统应包括表具数据自动抄收及远传系统,公共广播与紧急广播系统等。2智能建筑工程的设备材料的型号和规格等应符合设计要求,其质量应符合相关规范规定。检验方法:查看进场验收记录和检测报告,观察检查。3末端设备安装位置应符合设计要求,安装应牢固,操作灵活,接触可靠。检验方法:操作、手扳、观察检查。抽查数量:全数检查。4信息智能箱及箱内信息模块应符合设计要求。可燃气体泄漏报警等系统应调试完后运行一个月应进行系统检测,系统检测应符合相关规范规定。检验方法:查看记录和检测报告,使用操作、观察检查。抽查数量:全数检查。十、烟囱道与排气道、穿墙预留管工程1烟囱道和无外窗的卫生间排气道设置及附件应符合设计要求,无漏风、串风现象。检查方法:烟雾或火苗试验观察检查,检查进场验收记录检查数量:全数检查。2墙面空调穿墙预留管、冷凝水排水管穿墙预留管的管径应符合设计和使用要求,安装位置正确,管周无渗漏,预留管应外低内高、无反坡,且与插座、室外机安装位置协调,孔周边的墙面装饰无破坏;冷凝水排水管安装顺直、冷凝水接口位置正确,管卡安装平整牢固。检查方法:观察、手扳检查。检查数量:全数检查。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
