《关于保定二次抽检数据问题分析报告.docx》由会员分享,可在线阅读,更多相关《关于保定二次抽检数据问题分析报告.docx(12页珍藏版)》请在第壹文秘上搜索。

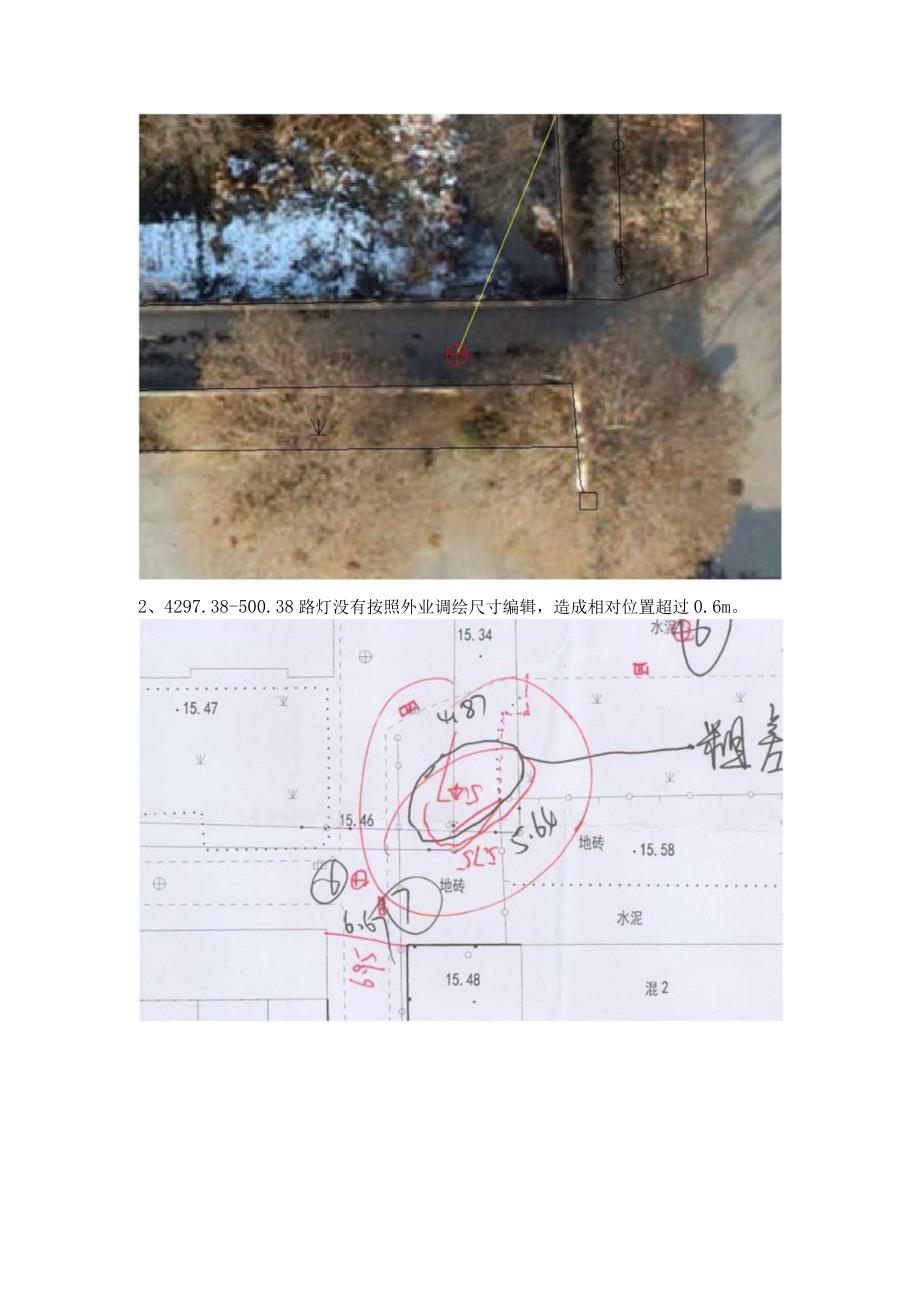

1、二、原因分析1、4297.13-500.38图内检修井精度超限2.28米,外业未调绘尺寸,内业编辑成果中检修井已落到图上,经核实与影像完全不套合。由于编辑工序较多原因,已不能确认原因及责任人。2、4297.38-500.38路灯没有按照外业调绘尺寸编辑,造成相对位置超过0.6m。4、原始数据及调绘片没有内部路,外业一检核查补路,即没有补测数据也没有尺寸,编辑后的数据已经把路加到图里,而且与影像不符,导致路的精度超限。15.174 ,r单e-rWy 上,K1 X; Y15.405、房屋被植被遮挡,判断不清实际位置,外业调绘也没有处理,导致精度超限2米。典喝37乐15.59)6、门墩外业调绘为依比

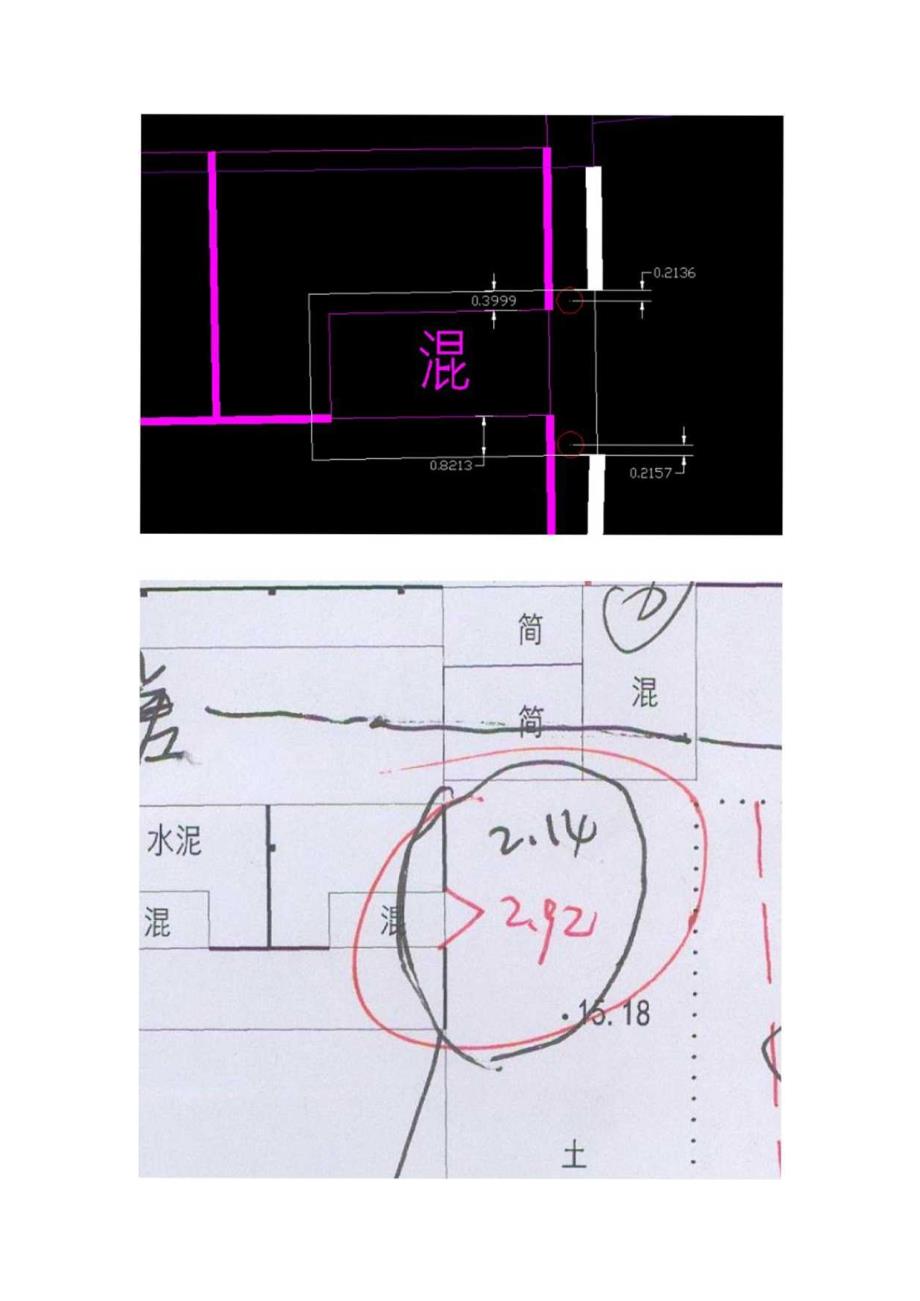

2、例尺,没有调绘尺寸,内业按照1米长的门墩表示,精度检测超限,而且立体采集的围墙位置与编辑后的数据不一致。7、按照调绘片和实际位置推断,可能是漏改房檐,导致绝对精度超限。三、预防措施针对甲方检查意见,逐个问题进行了分析,主要产生问题原因均为作业过程中不够细心、责任心不够,所产生的低级错误。针对以上问题预防措施以下几点:1、外业调绘过程中所有的补测数据必须由外业负责,补测数据统一反内业。2、调绘过程中必须认真对待,针对房檐估算必须有依据的估算,不能估算的位置,需要交汇尺寸或用仪器测绘。3、内业编辑过程中,不能判断或没有依据的情况下,需要反外业处理。不允许随意添加地物。4、隐蔽区房屋外业必须实地核实
3、,并使用设备进行补测。5、内业严格控制与外业调绘不一致的情况。6、内外业全体人员需要加强质量意识。四、整改意见经与甲方质检负责人沟通,与工程二部核实。本次抽查图幅均为前期拒测工厂区,都为工程二部张迪一人进行的补调且未安排人员进行检查,为杜绝风险,建议除本次抽检图幅外对拒测工厂区进行全面检查整改。1、针对甲方抽查出来的问题需要认真整改,避免有遗漏问题,工厂区拒测区域图幅、重点图幅参考抽查图幅检查意见进行全部核查。严格控制因低级错误引起的精度不合格的问题。2、由工程一部有经验的检查人员,核查三套调绘片,重点核查无尺寸补测数据和交汇错误。针对无尺寸数据由外业实地核实。3、由工程二部有经验的检查人员对重点图幅、工厂区外业实地检查,从新进行精度检测,重点检测门墩、房屋、栓距的位置关系,大小变化等。
