《墙体裂缝和外墙渗漏防治的技术措施.docx》由会员分享,可在线阅读,更多相关《墙体裂缝和外墙渗漏防治的技术措施.docx(8页珍藏版)》请在第壹文秘上搜索。

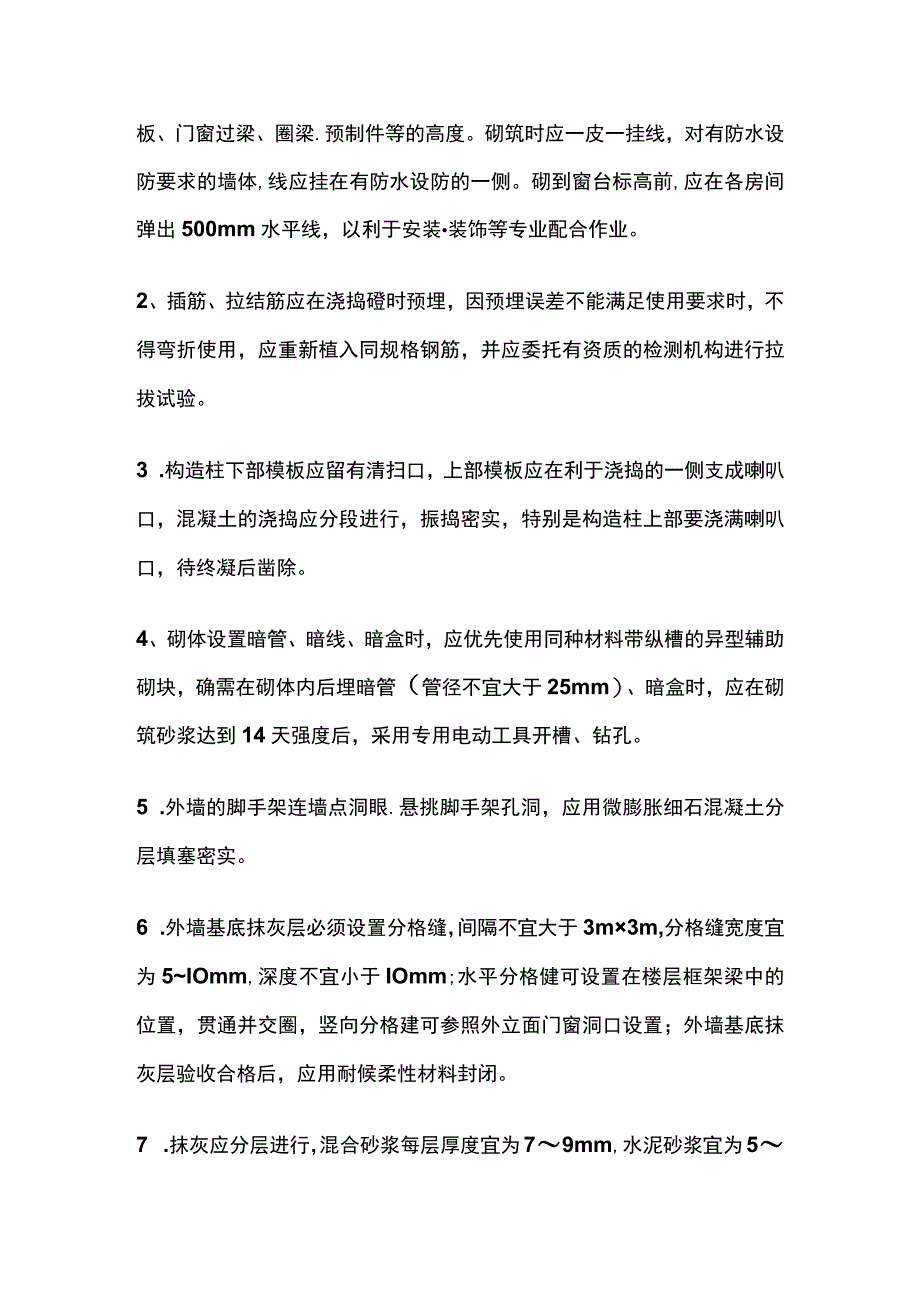

1、墙体裂缝和外墙渗漏防治的技术措施一般规定一、设计要求1、外墙的涂料装饰抹灰面层必须设置分格曜,水平向每层设置一道,或沿竖向设置,间距不应大于6米;不同墙体材料交接处宜设置分格健。建筑设计应根据立面需要划分分格健。2、外墙粉刷面层应掺入耐碱抗裂纤维。3.主体结构设变形1时,应在变形健两侧设置墙体,形成封闭山墙,并直设墙面防潮。应避免变形舞出现在住宅户内。4、当室内地面标高低于室外地面标高时,应在外墙外表面设防潮层并与墙身防潮层闭合。5、外墙饰面砖不应设计密建粘贴,外墙饰面砖应采用嵌罐剂嵌健,严禁采用水泥砂浆嵌转。6.外墙面、有防水要求的内墙迎水面,应明确设置一道无机防水层,也可选择墙体找平层兼作
2、防水层。二、施工要求1、墙体砌筑时应设立皮数杆,杆上除应标明皮数、灰缝外,还应标明窗台板、门窗过梁、圈梁.预制件等的高度。砌筑时应一皮一挂线,对有防水设防要求的墙体,线应挂在有防水设防的一侧。砌到窗台标高前,应在各房间弹出500mm水平线,以利于安装装饰等专业配合作业。2、插筋、拉结筋应在浇捣磴时预埋,因预埋误差不能满足使用要求时,不得弯折使用,应重新植入同规格钢筋,并应委托有资质的检测机构进行拉拔试验。3 .构造柱下部模板应留有清扫口,上部模板应在利于浇捣的一侧支成喇叭口,混凝土的浇捣应分段进行,振捣密实,特别是构造柱上部要浇满喇叭口,待终凝后凿除。4、砌体设置暗管、暗线、暗盒时,应优先使用

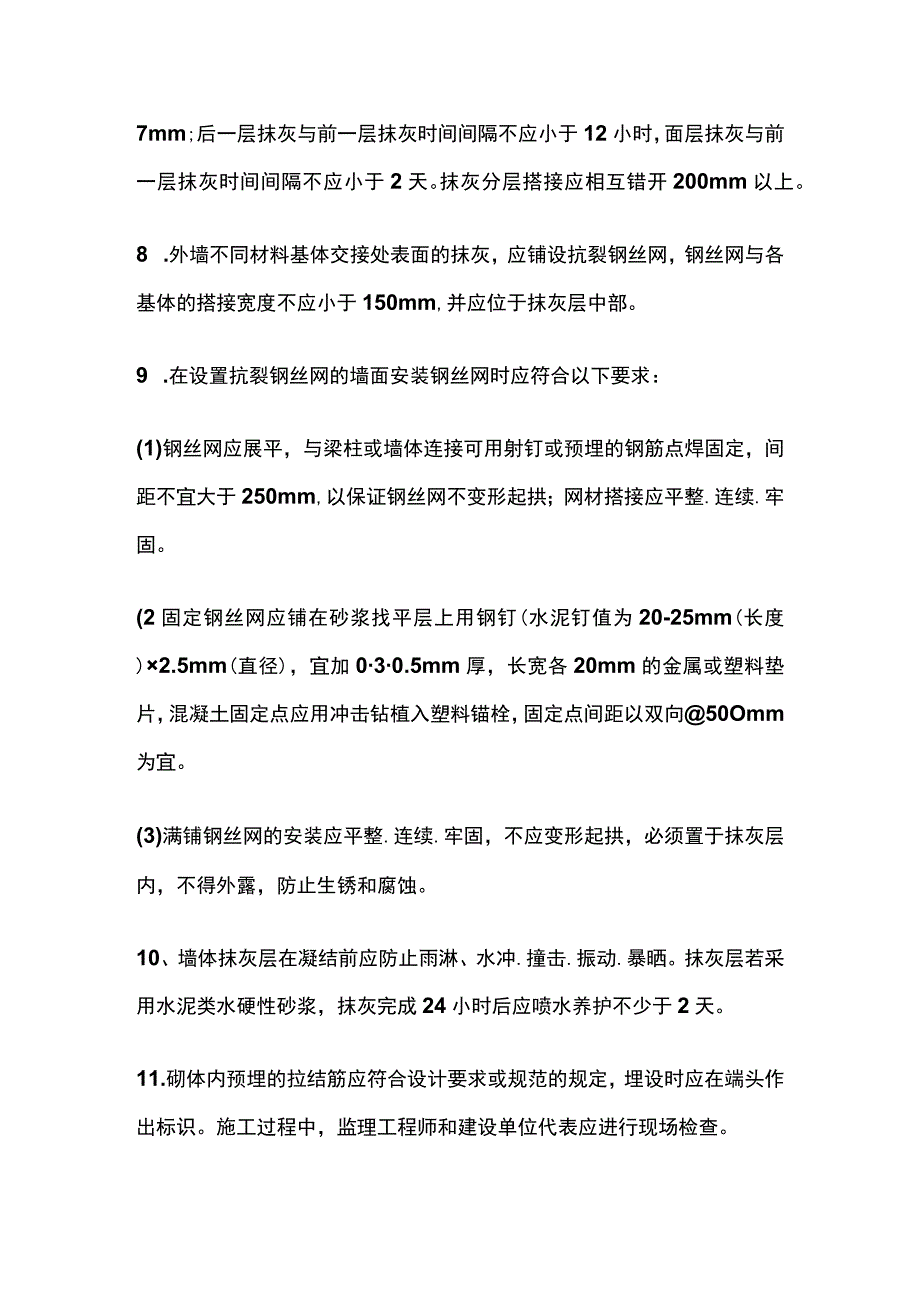

3、同种材料带纵槽的异型辅助砌块,确需在砌体内后埋暗管(管径不宜大于25mm)、暗盒时,应在砌筑砂浆达到14天强度后,采用专用电动工具开槽、钻孔。5 .外墙的脚手架连墙点洞眼.悬挑脚手架孔洞,应用微膨胀细石混凝土分层填塞密实。6 .外墙基底抹灰层必须设置分格缝,间隔不宜大于3m3m,分格缝宽度宜为5IOmm,深度不宜小于IOmm;水平分格健可设置在楼层框架梁中的位置,贯通并交圈,竖向分格建可参照外立面门窗洞口设置;外墙基底抹灰层验收合格后,应用耐候柔性材料封闭。7 .抹灰应分层进行,混合砂浆每层厚度宜为79mm,水泥砂浆宜为57mm;后一层抹灰与前一层抹灰时间间隔不应小于12小时,面层抹灰与前一层
4、抹灰时间间隔不应小于2天。抹灰分层搭接应相互错开200mm以上。8 .外墙不同材料基体交接处表面的抹灰,应铺设抗裂钢丝网,钢丝网与各基体的搭接宽度不应小于150mm,并应位于抹灰层中部。9 .在设置抗裂钢丝网的墙面安装钢丝网时应符合以下要求:(1)钢丝网应展平,与梁柱或墙体连接可用射钉或预埋的钢筋点焊固定,间距不宜大于250mm,以保证钢丝网不变形起拱;网材搭接应平整.连续.牢固。(2固定钢丝网应铺在砂浆找平层上用钢钉(水泥钉值为20-25mm(长度)2.5mm(直径),宜加030.5mm厚,长宽各20mm的金属或塑料垫片,混凝土固定点应用冲击钻植入塑料锚栓,固定点间距以双向50Omm为宜。(
5、3)满铺钢丝网的安装应平整.连续.牢固,不应变形起拱,必须置于抹灰层内,不得外露,防止生锈和腐蚀。10、墙体抹灰层在凝结前应防止雨淋、水冲.撞击.振动.暴晒。抹灰层若采用水泥类水硬性砂浆,抹灰完成24小时后应喷水养护不少于2天。11.砌体内预埋的拉结筋应符合设计要求或规范的规定,埋设时应在端头作出标识。施工过程中,监理工程师和建设单位代表应进行现场检查。三、检测要求1 .当砌体与混凝土结构构件间的拉结钢筋采用植筋技术设置时,应委托有姿质的检测机构对其锚固拉拔承载力进行检测,每一验收批锚固件应按总数的1%且不少于3件随机抽取。2 .单位工程每次结构验收前,必须委托有资质的检测机构对构造柱采用回弹
6、法进行混凝土抗压强度检测,检测数量不少于5个构造柱。3 .由施工单位组织淋水试验,监理单位复核。外墙.坡屋面等必须做淋水试验,淋水管离墙面距离一般控制在100150mm左右,供水压力不应低于市政管网供水压力(最远端淋水点水压力一般不宜小于1.5kg),淋水量应控制在3L(m2.min)以上,持续淋水时间不少于2小时。试验时,在山墙的女儿墙顶部全长安装淋水管,管上钻孔,间距不宜超过20cmo四、材料要求1、用于加强和抗裂的钢丝网应采用镀锌钢丝,网目规格不应大于20mm20mm,钢丝直径不应小于1.0mmo2、砌筑砂浆不得使用含粘土的混合砂浆,应使用含泥量低于3%的中砂。3、抹灰工程用砂应使用含泥
7、量.泥块含量低于2%、细度模数不小于2.3中砂。严禁使用海砂。4.砂浆中掺入的外加剂,应经有资质的检测机构检测和性能试验合格后方可使用,且不得使用引气型砂浆外加剂。现浇钢筋混凝土墙一、施工要求1.墙体模板应优先使用组合钢模板或钢木定型大模板,按墙体位置上下左右编号,模板安装时每块模板的位置应正确,避免穿墙拉杆预留孔错位重新钻孔引起漏浆。2混凝土墙、柱.梁侧钢筋保护应使用滚轮式塑料垫块,间距不宜大于500500mm,以便严格控制钢筋保护层厚度。3.混凝土墙体抹灰前表面应毛化处理。其方法可采用人工凿毛,或提前23小时在表面洒水润湿后喷.甩、涂13mm厚度的聚合物水泥膏浆,或采用专用界面处理剂的方法
8、;无论采用那种方法,均应达到界面粗糙毛化的效果。蒸压加气混凝土砌块墙一、设计要求1、蒸压加气混凝土砌块最低强度等级要求:砌块抗压强度不得低于5.0MPa,砌筑砂浆强度等级不应低于M5.0,且不得以部分粘土砖代替蒸压加气混凝土砌块,不得采用非标的加气混凝土砌块。2 .墙长大于4m时,墙中应设置钢筋混凝土构造柱;进户门、宽度大于2m的洞口两侧.独立墙端部.不同隔墙墙材交接处应设截面宽度与墙厚相同的钢筋混凝土构造柱。3 .顶部为自由端的墙体应在顶面设置钢筋混凝土圈梁;高度超过4m的墙体应在半高处(或窗台顶)设置钢筋混凝土圈梁。圈梁截面宽度与墙厚相同,且应与柱连接.沿墙全长贯通。4、跨度大于0.6m的
9、门窗洞口的顶面,或洞口上部砌体高度小于洞口跨度1/2时,应设计截面宽度与墙厚相同的过梁。5 .下列部位抹灰时应挂抗裂钢丝网:(D不同材料基体结合处,如加气混凝土砌体与混凝土梁.柱.剪力墙、窗台压顶等相交接处;(2)暗埋管线的孔槽处;(3)外墙找平抹灰时(满挂);(4)顶层填充墙(满挂)。6 .当抹灰总厚度大于或等于35mm时,在找平层中应附加一道加强钢丝网。7 .多层建筑顶层填充墙拉结筋应采用沿墙全长贯通设置;高层建筑的顶部三层填充墙拉结筋应采用沿墙全长贯通设置。8 .砌至接近梁(板)底位置时,宜预留40-60mm的空隙,至少隔7天后力口100mm(长)X100mm(宽)XlO50mm(高)6
10、00(间距)防腐木楔,楔紧后用微膨胀砌筑砂浆灌实。9、墙内管线应沿砌块的模数位置横平竖直地预埋,不应斜置。当管线集中或管径较大时,应预留管线位置,在管线两侧布设拉结筋或钢筋网片,浇筑C15细石混凝土。10.外墙窗应设置Ioomm高窗台板,混凝土强度不低于C20,内配210纵筋和06200分布筋,两端入墙不小于300mmo二.施工要求1 .砌体水平灰Sl砂浆饱满度不应小于90%,垂直灰罐砂浆饱满度不应小于80%o其水平灰缝和垂直灰缝的厚度均不宜大于15mmo砌体灰缝缺陷应随砌、随修,并双面勾舞密实,勾健深度凹进墙面l3mm为宜。2 .砌体的转角处应同时砌筑,对不能同时砌筑而又必须留置临时间断处,
11、应砌成斜搓,斜搓水平投影不应小于砌体高度,接搓时,应先清理基面,洒水湿润,然后用相同材料接砌。3、墙面抹灰前应清扫砌体浮灰,用1:3聚合物水泥砂浆填塞孔洞和曜隙,应采用专用界面处理剂作基层表面处理,或在前一天适当浇水湿润后用聚合物水泥细砂浆涂满或用齿式刮板刮满砌体表面,厚度为13mm,涂刮要密实,表面要粗糙。4.不得使用龄期不足15天.破裂.不规整、浸水和表面被污染的砌块。对破裂和不规整的砌块可切割成小规格后使用。切割时应使用合适的工具,不得用瓦刀凿砍。砌块砌筑时的含水率应不大于25%,抹灰时的含水率应不大于20%o抹灰应在砌体工程完毕至少7天且经验收合格后进行。三、检测要求1.蒸压加气混凝土
12、砌块进场,除按批次检验立方体抗压强度.干密度等检验项目外,每个单位工程应进行不少于一次的砌块干燥收缩值见证取样送检。四.材料要求1.砌块应存放5天以上方可出厂,产品运输时,宜成垛绑扎或有其它包装等防潮.防雨措施,并标明强度等级.干密度等级及生产日期。2、非承重墙采用蒸压加气混凝土砌块的,具抗压强度等级不得低于5.0MPao干燥收缩值应满足:标准法不大于0.50mmm,快速法不大于0.8Omm/m。3 .砌筑砂浆等级不应低于M5.0,且不应超出加气混凝土砌块一个强度等级。冲筋.贴灰饼所用砂浆的品种.强度等级应与大面积抹灰砂浆一致。4 .砌筑使用的砂浆应符合蒸压加气混凝土用砌筑砂浆与抹面砂浆标准要求,且与砌块有良好的匹配性和粘结性。
