扬尘治理专项施工方案.docx

上传人:p** 文档编号:556818 上传时间:2023-11-01 格式:DOCX 页数:11 大小:23.15KB
下载 相关 举报
扬尘治理专项施工方案.docx_第1页
第1页 / 共11页
扬尘治理专项施工方案.docx_第2页
第2页 / 共11页
扬尘治理专项施工方案.docx_第3页
第3页 / 共11页
扬尘治理专项施工方案.docx_第4页
第4页 / 共11页
扬尘治理专项施工方案.docx_第5页
第5页 / 共11页
扬尘治理专项施工方案.docx_第6页
第6页 / 共11页
扬尘治理专项施工方案.docx_第7页
第7页 / 共11页
扬尘治理专项施工方案.docx_第8页
第8页 / 共11页
扬尘治理专项施工方案.docx_第9页
第9页 / 共11页
扬尘治理专项施工方案.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《扬尘治理专项施工方案.docx》由会员分享,可在线阅读,更多相关《扬尘治理专项施工方案.docx(11页珍藏版)》请在第壹文秘上搜索。

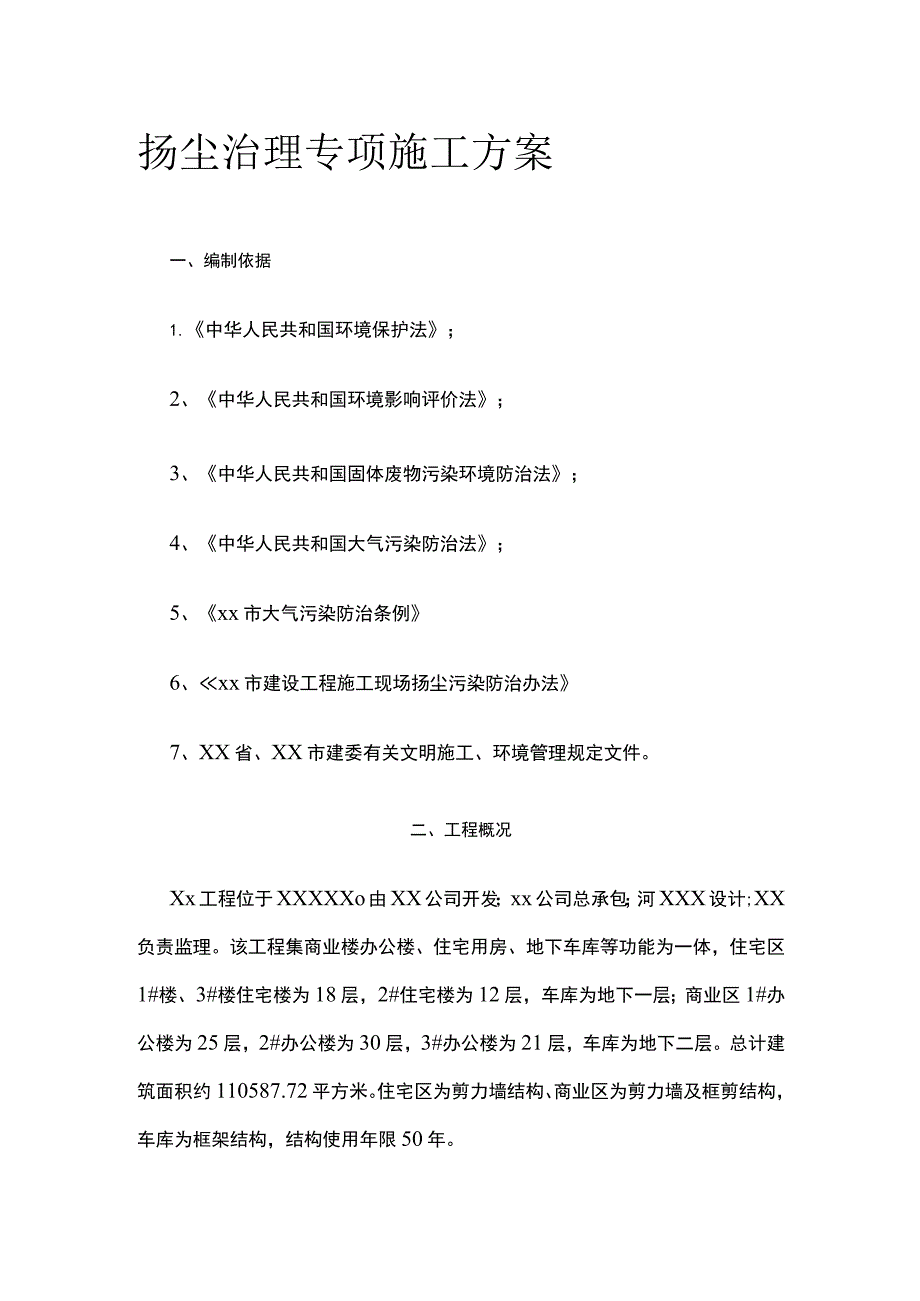

1、扬尘治理专项施工方案一、编制依据1.中华人民共和国环境保护法;2、中华人民共和国环境影响评价法;3、中华人民共和国固体废物污染环境防治法;4、中华人民共和国大气污染防治法;5、xx市大气污染防治条例6、xx市建设工程施工现场扬尘污染防治办法7、XX省、XX市建委有关文明施工、环境管理规定文件。二、工程概况Xx工程位于XXXXXo由XX公司开发;xx公司总承包;河XXX设计;XX负责监理。该工程集商业楼办公楼、住宅用房、地下车库等功能为一体,住宅区1#楼、3#楼住宅楼为18层,2#住宅楼为12层,车库为地下一层;商业区1#办公楼为25层,2#办公楼为30层,3#办公楼为21层,车库为地下二层。总

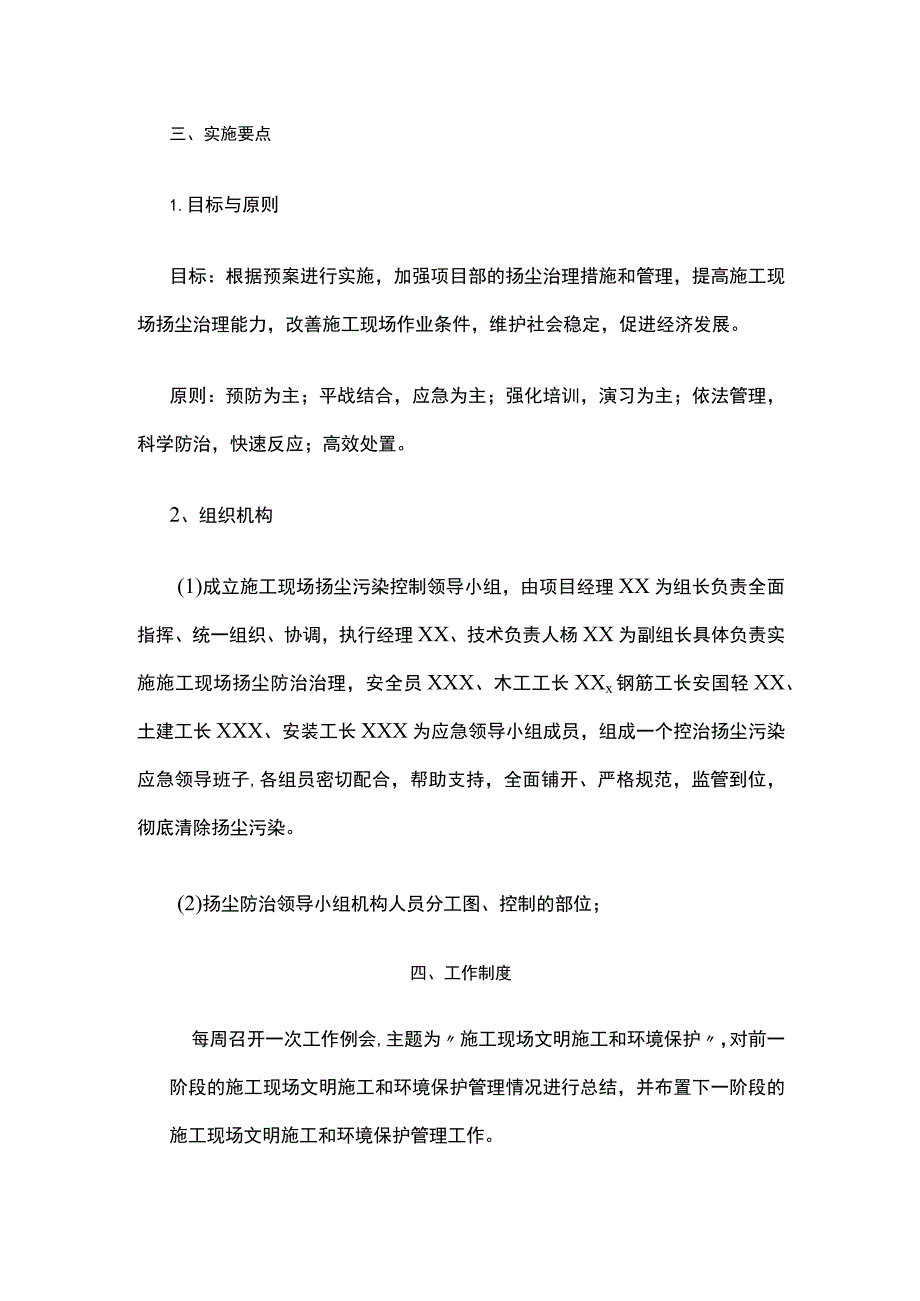

2、计建筑面积约110587.72平方米。住宅区为剪力墙结构、商业区为剪力墙及框剪结构,车库为框架结构,结构使用年限50年。三、实施要点1.目标与原则目标:根据预案进行实施,加强项目部的扬尘治理措施和管理,提高施工现场扬尘治理能力,改善施工现场作业条件,维护社会稳定,促进经济发展。原则:预防为主;平战结合,应急为主;强化培训,演习为主;依法管理,科学防治,快速反应;高效处置。2、组织机构(1)成立施工现场扬尘污染控制领导小组,由项目经理XX为组长负责全面指挥、统一组织、协调,执行经理XX、技术负责人杨XX为副组长具体负责实施施工现场扬尘防治治理,安全员XXX、木工工长XXx钢筋工长安国轻XX、土建

3、工长XXX、安装工长XXX为应急领导小组成员,组成一个控治扬尘污染应急领导班子,各组员密切配合,帮助支持,全面铺开、严格规范,监管到位,彻底清除扬尘污染。(2)扬尘防治领导小组机构人员分工图、控制的部位;四、工作制度每周召开一次工作例会,主题为施工现场文明施工和环境保护,对前一阶段的施工现场文明施工和环境保护管理情况进行总结,并布置下一阶段的施工现场文明施工和环境保护管理工作。我们建立并实施了施工现场环境保护检查制度、奖罚制度,并且将具体责任区域进行了划分,实行各组员责任制。我们每天亲自带队,深入一线,全程指挥,发现并及时解决各种问题,以高效率的方式处理各种问题。由专职安全员负责每天对各自分管

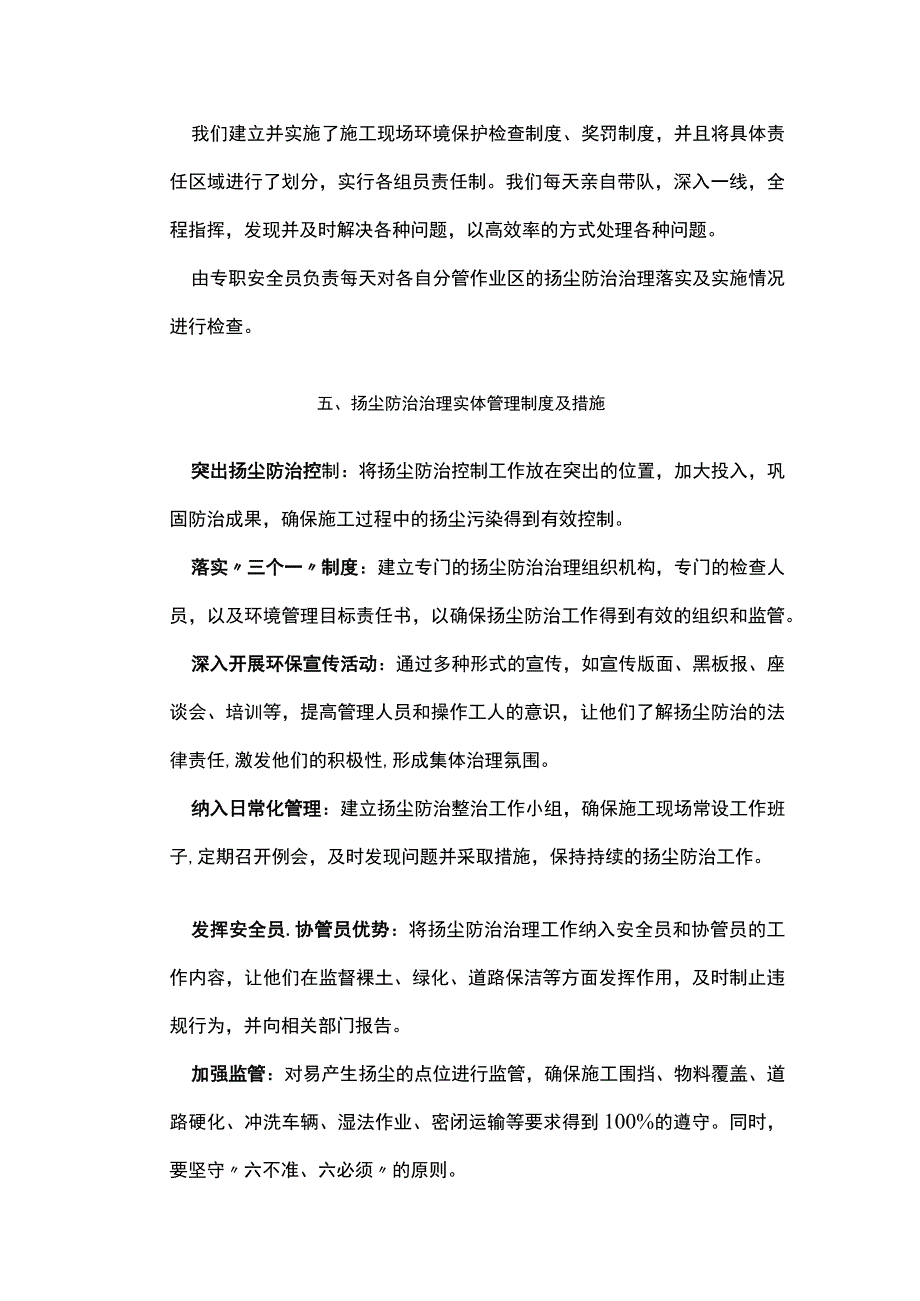

4、作业区的扬尘防治治理落实及实施情况进行检查。五、扬尘防治治理实体管理制度及措施突出扬尘防治控制:将扬尘防治控制工作放在突出的位置,加大投入,巩固防治成果,确保施工过程中的扬尘污染得到有效控制。落实三个一制度:建立专门的扬尘防治治理组织机构,专门的检查人员,以及环境管理目标责任书,以确保扬尘防治工作得到有效的组织和监管。深入开展环保宣传活动:通过多种形式的宣传,如宣传版面、黑板报、座谈会、培训等,提高管理人员和操作工人的意识,让他们了解扬尘防治的法律责任,激发他们的积极性,形成集体治理氛围。纳入日常化管理:建立扬尘防治整治工作小组,确保施工现场常设工作班子,定期召开例会,及时发现问题并采取措施,

5、保持持续的扬尘防治工作。发挥安全员.协管员优势:将扬尘防治治理工作纳入安全员和协管员的工作内容,让他们在监督裸土、绿化、道路保洁等方面发挥作用,及时制止违规行为,并向相关部门报告。加强监管:对易产生扬尘的点位进行监管,确保施工围挡、物料覆盖、道路硬化、冲洗车辆、湿法作业、密闭运输等要求得到100%的遵守。同时,要坚守六不准、六必须的原则。加强执法和奖惩:将扬尘防治控制工作纳入日常管理,定期进行专项检查和巡查,对发现的问题进行整改,对整改不到位的单位、班组和个人进行处罚,确保环境保持良好状态。检查考核制度:建立检查考核制度,对施工现场进行日常检查和评分,项目部安全部长牵头进行重点排查检查,及时解

6、决问题。专项扬尘防治交底:对涉及扬尘防治的作业班组进行专项培训,确保工人了解扬尘防治的工作要求,并建立奖惩制度以激励工地扬尘防治工作。目标责任书:签定扬尘防治治理目标责任书,对扬尘防治工作进行目标化管理,确保工作得到落实。安全教育:对施工作业人员进行安全教育,宣传相关法律法规,提高他们的安全和环保意识,以及职业健康意识。设备维护:及时更换、维修不能符合要求的防尘降尘设施设备,确保设施设备的完好和可靠性,以有效控制扬尘污染。六、扬尘防治管理实施办法及措施根据XX市相关规定,将环境污染划分为四个等级:(一)预警四级(蓝色):预测未来1天出现重度污染;(二)预警三级(黄色):预测未来1天出现严重污染

7、或持续3天出现重度污染;(三)预警二级(橙色):预测未来持续3天交替出现重度污染或严重污染;(四)预警一级(红色):预测未来持续3天出现严重污染。不同的空气质量预警,将采取不同的应急预防措施,以减少人为因素造成的污染。如遇有沙尘暴天气(包括扬沙天气)时不执行预警应急措施。施工标准化和围挡景观化:确保施工工地内的不同区域,如生活区、办公区、作业区、材料堆场地面、车道等进行硬化处理,以减少尘土扬散。此外,要确保工地建筑完工后及时清理和平整场地,以防止尘土扬散。工地进出口道路硬化冲洗设备:施工工地的进出口道路也要进行硬化处理,同时设置冲洗设备,如自动冲洗平台,用于清洗进出施工工地的车辆,以减少扬尘。

8、土方工程降尘措施:在进行土方工程时,必须采取淋水等降尘措施,特别是在天气干燥时,应辅以洒水和压尘措施。回填工作应尽快完成,不能及时回填的区域应采取洒水和覆盖措施。建筑结构内垃圾清理:对于建筑结构内的垃圾和散装物,必须采取密闭式临时设施或专用垃圾袋进行转运,以防止尘土飞扬。材料堆放和覆盖措施:易飞扬的材料和垃圾尘土必须集中分类堆放,并采用遮阳网或密目网进行遮盖,或者采取洒水降尘措施。特定物料如水泥、粉煤灰等应分类存放。材料堆放的架空处理:钢筋、钢管、木材等材料应离地架空堆放,同时采取防雨、防潮、防锈蚀措施。建筑垃圾及时清运:临时性的废弃物应及时清运,无法在48小时内清运完毕的应采取防尘措施,如覆

9、盖防尘网、洒水等,同时长期存在的废弃物堆放场应进行围墙或防尘网的设置。渣土和垃圾运输规定:对于建筑施工渣土、建筑垃圾的运输要求专用车辆,要求车辆全封闭、全覆盖,并遵守市容和城管部门的运输规定。在重污染天气期间,禁止一切建筑施工渣土运输。设备和机械:工地要配备洒水车、吸尘清扫车、自动冲洗台、移动式冲洗设备、喷雾车等设备,以减少扬尘。此外,还要有水源供应点。禁止焚烧废弃物:严禁在工地焚烧废弃物,以防止产生有害的烟尘和气体,污染环境。设置泥浆池:在进行需要大量泥浆的施工作业时,设置泥浆池用于储存泥浆,以确保泥浆不会外溢,同时采用密闭运输方式处理废浆,以减少泥浆对环境的污染。混凝土搅拌:在施工现场使用

10、商业混凝土时,采取搅拌机或人工搅拌的方式混合混凝土和砂浆。搅拌区域要建设机棚,采取封闭和降尘措施,并定期清理,以减少粉尘的产生和扩散。处理石灰和灰土:现场石灰应堆放在指定区域,使用前应提前拌和。土料水分过大或不足时,应晾干或洒水湿润,以防止在拌和过程中产生过多的扬尘。在运输石灰或灰土时要进行覆盖。脚手架安全:在建筑结构脚手架外侧设置密目式安全立网,以防止物体掉落。各种脚手板和脚手架部件的清理要采取防尘措施,避免使用会产生扬尘的方法。封闭运输:运输砂浆、砂石等材料的车辆应封闭完好,以防止材料散落。对于砖、砌块等散件材料,应采用密闭式吊笼吊运或用扬尘网包裹运输。钢筋作业:进行钢筋切割、电焊、除锈等

11、作业时应采取遮挡措施,避免粉尘扩散,同时要及时清理散落的废料。清扫处理:砌筑抹灰等作业时,散落的落地灰要及时清扫。对混凝土或基础进行剔凿、清扫处理时,要采用防尘降尘措施,如洒水湿润。在运输和使用灰土或石灰时也要采取覆盖措施。拆除建筑物:在拆除房屋或其他建筑物时,要配置洒水车,采取喷淋措施,以减少扬尘。拆除后的场地要及时种植植物或覆盖。桩基施工:在桩基施工时,要设置泥浆池和泥浆沟,以确保泥浆不外溢。填孔时,要采用湿润拌合来回填灰土或砂石,避免产生大量扬尘。回填完成后,要及时清理桩周的灰土或砂石。土方管理:挖掘出的土方不应长时间堆放在桩边,而应及时运至指定堆土区并采取覆盖等防尘措施。清洁工作:配置

12、洒水车和清扫车,负责施工道路和临时便道的清扫和洒水工作,以减少扬尘。根据天气条件,要定期洒水降尘或冲洗。扬尘高度控制:施工现场土方作业区内的扬尘高度应小于1.5米,并不扩散到工作区域外。安全员要巡查并采取必要的措施解决扬尘问题。.绿化工地管理:采取围挡等降尘措施,对于大风天气要停止一些施工操作,并采取洒水、覆盖等措施。绿化工程产生的垃圾应及时清理。工地清理:各工种应及时清理作业面上的尘屑、砂浆、废料等,确保每天工完后场地清洁。大风天气:在五级以上大风天气下,易产生扬尘的施工应停止作业。监管:寻求相关行政主管部门的指导和监督,共同管理和监督扬尘污染防治工作。七、工作实施要求(1)各成员应高度重视

13、此项工作,由负责人牵头负责组织实施,并严格遵守相关法律法规,依法管理和执法,确保严格执行。(2)我们需要紧密协作、相互支持,坚守岗位,齐心协力,全力打赢这场歼灭战。(3)我们要注重务实、贯彻执行、检查核实、督促推进工作,以防止出现反复。我们要设立高标准,严格要求自己,确保见到成效。(4)各成员应制定紧急应对措施,以防止发生重大或特大意外污染事件,从细微处做好防范和堵漏工作,努力使工作主动有序进行。八、安全文明施工(1)施工现场采用半封闭施工方式,围绕工地四周连续设置围挡。围挡材料选择L8米高的双层铝塑夹心板,厚度5厘米,纵向排列。在靠近城镇主干道的地方,围挡高度不得低于2.5米。定期对围挡进行

14、清洗,确保施工周边环境的整洁。(2)施工现场实行封闭管理,设立进出门口和大门制度,建立门卫制度。严格执行外来人员进场登记制度,门卫值班室位于进出大门的一侧。(3)门头装饰有苏中公司的形象标志,大门选用硬质材料,力求美观、大方且可上锁。(4)所有进入施工现场的工作人员必须佩戴安全帽。(5)积极推行地坪施工,作业区、生活区和主干道地面必须铺设一定厚度的混凝土硬化,场区其他次要道路地面也应进行硬化处理。(6)施工现场道路保持畅通、平整、整洁。及时进行洒水、清扫,确保没有散落物。(7)施工现场设置排水系统,保证排水通畅,不允许积水。(8)严禁泥浆、污水、废水外流或堵塞下水道,也严禁将其排放到河道中。(

15、9)施工现场作业区内禁止随意吸烟和随地大小便。(10)积极美化施工现场环境。(11)建筑材料、构件、料具必须按照施工现场总平面布置图进行摆放,布置要合理。(12)建筑材料、构配件及其他料具必须安全、整齐地堆放(存放),不得超过规定高度。堆放时要进行分类,悬挂标牌,标牌应当统一制作,标明名称、品牌、规格和数量。细颗粒材料必须进行可靠的覆盖等。(13)建立材料收发管理制度,仓库、工具间的材料摆放整齐。(14)施工现场建立清扫制度,责任要落实到个人,确保工程完成后场地干净整洁,车辆进出时应采取防泥带措施。建筑垃圾要及时清理,临时堆放的地方也应统一整齐,悬挂标牌。不再使用的施工机具和设备应及时移出现场。(15)施工现场建立治安保卫责任制,并落实到具体责任人,采取措施严防盗窃、斗殴、赌博等事件的发生。(16)施工现场根据实际情况设置学习和娱乐场所,丰富职工的业余生活,注重精神文明建设。(17)施工现场设置六牌一图,包括工程概况、管理人员名单及监督电话牌、消防保卫(防火责任)牌、安全生产牌、文明施工牌、扬尘责任制牌和施工现场平面图。标牌规格统一,位置合理,字迹端正,线条清晰,表示明确,并固定在现场内主要出口处。(18)施工现场悬挂安全生产宣传和警示牌,标牌悬挂牢固可靠,特别是在主要施工部位、作业点和危险区域以及主要通道口要悬挂醒目的安全警示牌。(19)制定并落实爱民制度和不扰民措施

展开阅读全文
