某教学楼工程土方工程施工方案.docx

上传人:p** 文档编号:557232 上传时间:2023-11-01 格式:DOCX 页数:3 大小:16.61KB
下载 相关 举报
某教学楼工程土方工程施工方案.docx_第1页
第1页 / 共3页
某教学楼工程土方工程施工方案.docx_第2页
第2页 / 共3页
某教学楼工程土方工程施工方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《某教学楼工程土方工程施工方案.docx》由会员分享,可在线阅读,更多相关《某教学楼工程土方工程施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

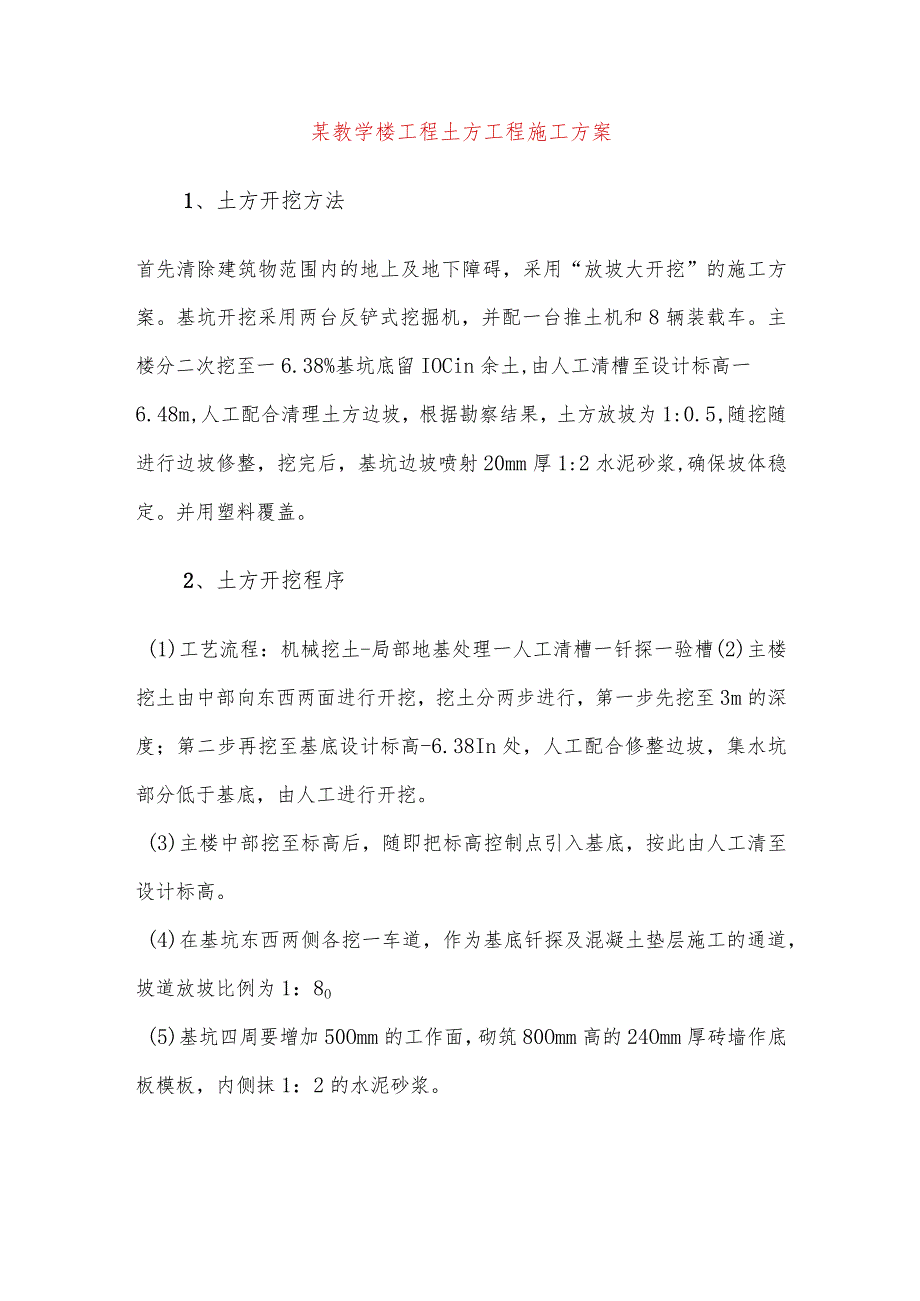

1、某教学楼工程土方工程施工方案1、土方开挖方法首先清除建筑物范围内的地上及地下障碍,采用“放坡大开挖”的施工方案。基坑开挖采用两台反铲式挖掘机,并配一台推土机和8辆装载车。主楼分二次挖至一6.38%基坑底留IOCin余土,由人工清槽至设计标高一6.48m,人工配合清理土方边坡,根据勘察结果,土方放坡为1:0.5,随挖随进行边坡修整,挖完后,基坑边坡喷射20mm厚1:2水泥砂浆,确保坡体稳定。并用塑料覆盖。2、土方开挖程序(1)工艺流程:机械挖土-局部地基处理一人工清槽一钎探一验槽(2)主楼挖土由中部向东西两面进行开挖,挖土分两步进行,第一步先挖至3m的深度;第二步再挖至基底设计标高-6.38In

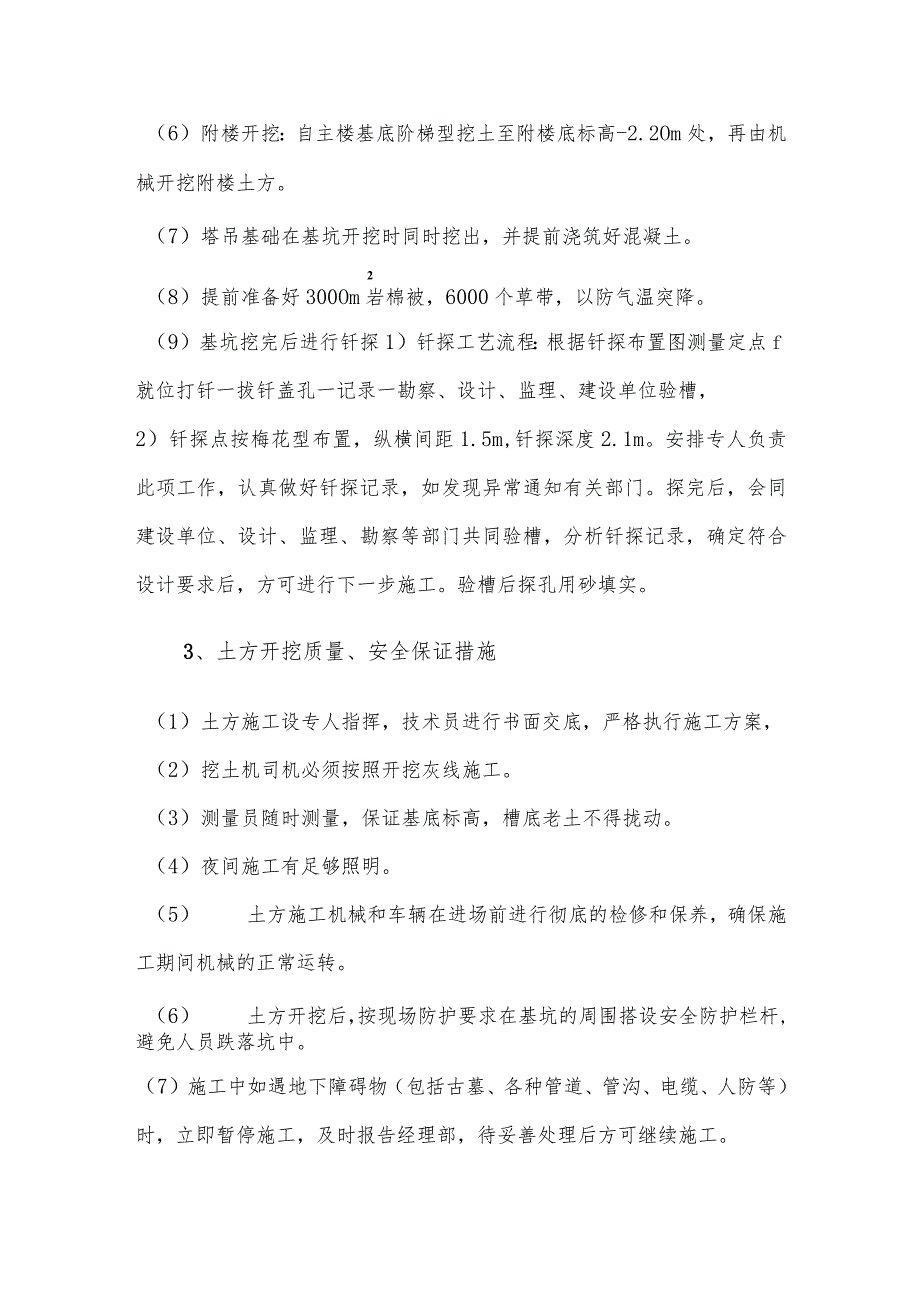

2、处,人工配合修整边坡,集水坑部分低于基底,由人工进行开挖。(3)主楼中部挖至标高后,随即把标高控制点引入基底,按此由人工清至设计标高。(4)在基坑东西两侧各挖一车道,作为基底钎探及混凝土垫层施工的通道,坡道放坡比例为1:8O(5)基坑四周要增加50Omm的工作面,砌筑80Omm高的24Omm厚砖墙作底板模板,内侧抹1:2的水泥砂浆。(6)附楼开挖:自主楼基底阶梯型挖土至附楼底标高-2.2Om处,再由机械开挖附楼土方。(7)塔吊基础在基坑开挖时同时挖出,并提前浇筑好混凝土。2(8)提前准备好300Om岩棉被,6000个草带,以防气温突降。(9)基坑挖完后进行钎探1)钎探工艺流程:根据钎探布置图测

3、量定点f就位打钎一拔钎盖孔一记录一勘察、设计、监理、建设单位验槽,2)钎探点按梅花型布置,纵横间距1.5m,钎探深度2.1m。安排专人负责此项工作,认真做好钎探记录,如发现异常通知有关部门。探完后,会同建设单位、设计、监理、勘察等部门共同验槽,分析钎探记录,确定符合设计要求后,方可进行下一步施工。验槽后探孔用砂填实。3、土方开挖质量、安全保证措施(1)土方施工设专人指挥,技术员进行书面交底,严格执行施工方案,(2)挖土机司机必须按照开挖灰线施工。(3)测量员随时测量,保证基底标高,槽底老土不得拢动。(4)夜间施工有足够照明。(5) 土方施工机械和车辆在进场前进行彻底的检修和保养,确保施工期间机

4、械的正常运转。(6) 土方开挖后,按现场防护要求在基坑的周围搭设安全防护栏杆,避免人员跌落坑中。(7)施工中如遇地下障碍物(包括古墓、各种管道、管沟、电缆、人防等)时,立即暂停施工,及时报告经理部,待妥善处理后方可继续施工。4、回填土施工(1)土方开挖时,将挖出的土方运到建设单位指定地点,以备进行回填土时使用,土方开挖时将符合回填土要求的土方集中堆放在一起,并采取覆盖双层塑料布,同时上部压豉,避免雨水浸泡和扬尘,以确保回填土的质量。(2)土方回填时,土的含水量和最大干密度必须符合要求,灰土必须按设计要求配料拌匀,采用蛙式打夯机分步压实,每层虚铺厚度不大于250mm,灰土回填和土方回填必须按规定分层夯实,打夯应一夯压半夯,夯夯相连,纵横交叉,每步灰土用环刀取样,测定其干密度和压实系数,满足要求后方可进行下步灰土施工。当天作业完毕后既覆盖两层草袋保温。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
