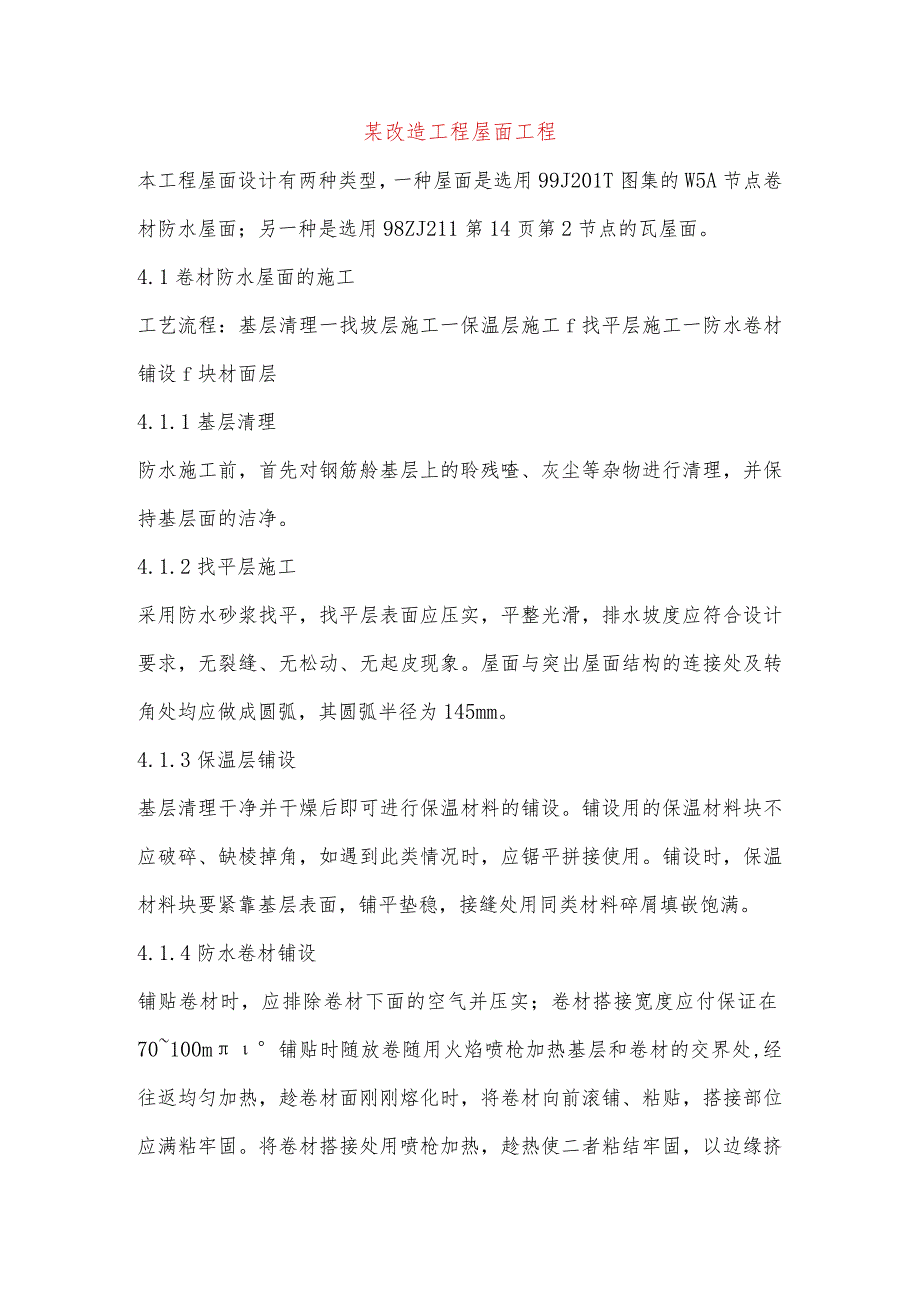

1、某改造工程屋面工程本工程屋面设计有两种类型,一种屋面是选用99J201T图集的W5A节点卷材防水屋面;另一种是选用98ZJ211第14页第2节点的瓦屋面。4.1卷材防水屋面的施工工艺流程:基层清理一找坡层施工一保温层施工f找平层施工一防水卷材铺设f块材面层4.1.1基层清理防水施工前,首先对钢筋舲基层上的聆残喳、灰尘等杂物进行清理,并保持基层面的洁净。4.1.2找平层施工采用防水砂浆找平,找平层表面应压实,平整光滑,排水坡度应符合设计要求,无裂缝、无松动、无起皮现象。屋面与突出屋面结构的连接处及转角处均应做成圆弧,其圆弧半径为145mm。4.1.3保温层铺设基层清理干净并干燥后即可进行保温材料

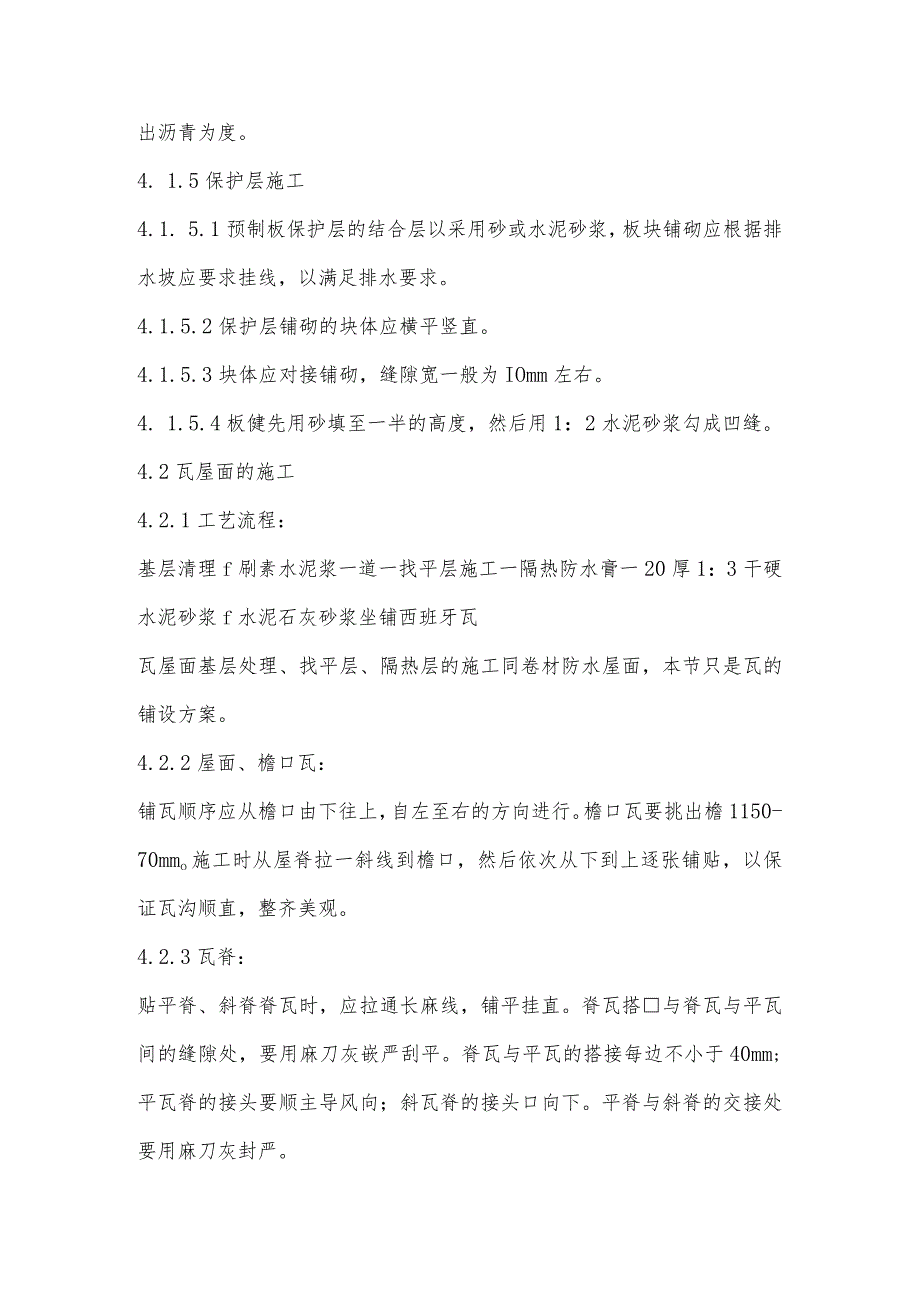

2、的铺设。铺设用的保温材料块不应破碎、缺棱掉角,如遇到此类情况时,应锯平拼接使用。铺设时,保温材料块要紧靠基层表面,铺平垫稳,接缝处用同类材料碎屑填嵌饱满。4.1.4防水卷材铺设铺贴卷材时,应排除卷材下面的空气并压实;卷材搭接宽度应付保证在70100m铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,经往返均匀加热,趁卷材面刚刚熔化时,将卷材向前滚铺、粘贴,搭接部位应满粘牢固。将卷材搭接处用喷枪加热,趁热使二者粘结牢固,以边缘挤出沥青为度。4. 1.5保护层施工4.1. 5.1预制板保护层的结合层以采用砂或水泥砂浆,板块铺砌应根据排水坡应要求挂线,以满足排水要求。4.1.5.2保护层铺砌的块体应横

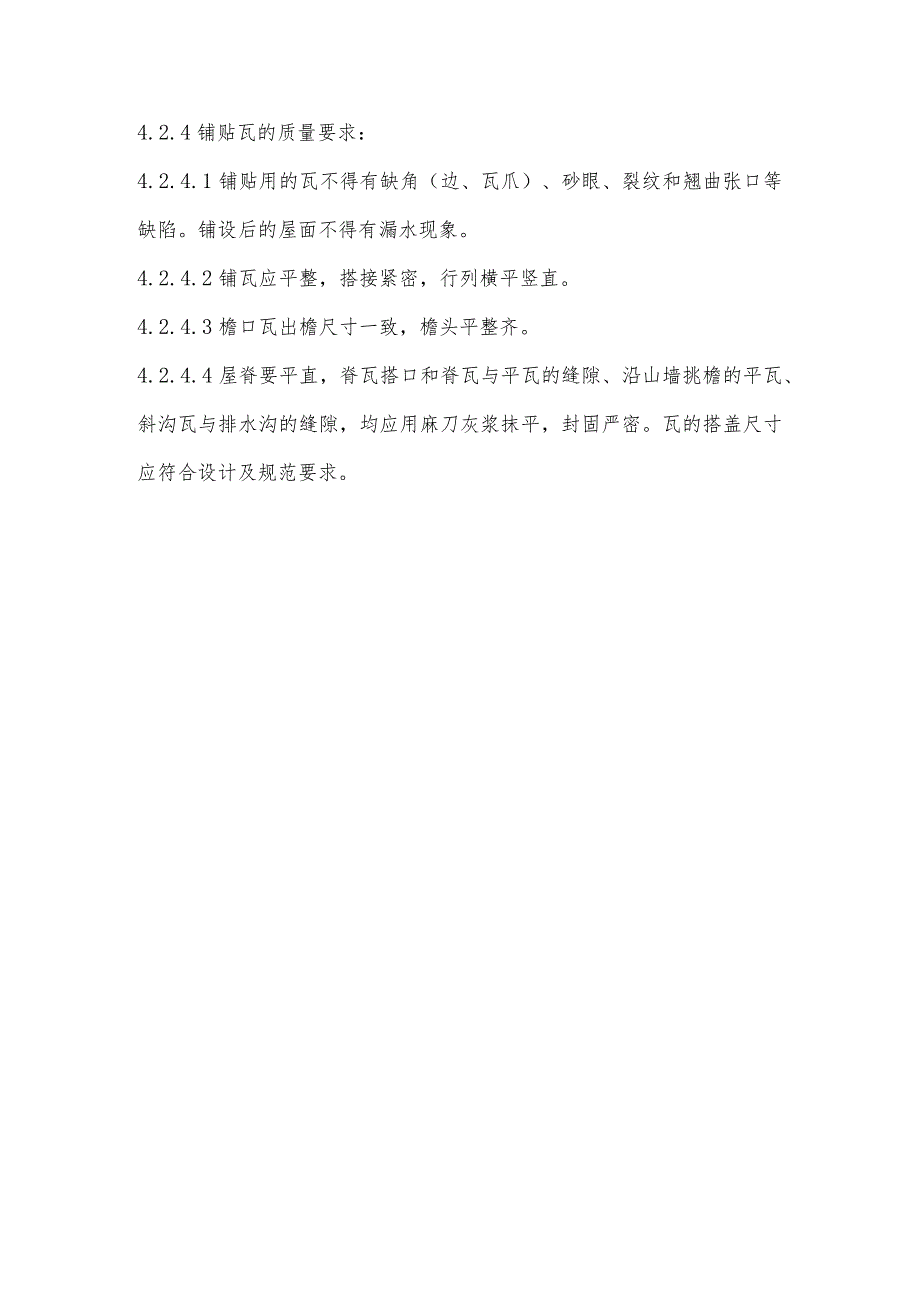

3、平竖直。4.1.5.3块体应对接铺砌,缝隙宽一般为IOmm左右。4. 1.5.4板健先用砂填至一半的高度,然后用1:2水泥砂浆勾成凹缝。4.2瓦屋面的施工4.2.1工艺流程:基层清理f刷素水泥浆一道一找平层施工一隔热防水膏一20厚1:3干硬水泥砂浆f水泥石灰砂浆坐铺西班牙瓦瓦屋面基层处理、找平层、隔热层的施工同卷材防水屋面,本节只是瓦的铺设方案。4.2.2屋面、檐口瓦:铺瓦顺序应从檐口由下往上,自左至右的方向进行。檐口瓦要挑出檐1150-70mmo施工时从屋脊拉一斜线到檐口,然后依次从下到上逐张铺贴,以保证瓦沟顺直,整齐美观。4.2.3瓦脊:贴平脊、斜脊脊瓦时,应拉通长麻线,铺平挂直。脊瓦搭与脊瓦与平瓦间的缝隙处,要用麻刀灰嵌严刮平。脊瓦与平瓦的搭接每边不小于40mm;平瓦脊的接头要顺主导风向;斜瓦脊的接头口向下。平脊与斜脊的交接处要用麻刀灰封严。4.2.4铺贴瓦的质量要求:4.2.4.1铺贴用的瓦不得有缺角(边、瓦爪)、砂眼、裂纹和翘曲张口等缺陷。铺设后的屋面不得有漏水现象。4.2.4.2铺瓦应平整,搭接紧密,行列横平竖直。4.2.4.3檐口瓦出檐尺寸一致,檐头平整齐。4.2.4.4屋脊要平直,脊瓦搭口和脊瓦与平瓦的缝隙、沿山墙挑檐的平瓦、斜沟瓦与排水沟的缝隙,均应用麻刀灰浆抹平,封固严密。瓦的搭盖尺寸应符合设计及规范要求。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
