1、装饰工程施工方案装修工程不仅在于对工程结构的保护,更重要的在于实现建筑物的最终使用功能。装修施工期间涉及材料种类多、机电设备安装复杂、施工队伍多、高峰期间施工人员集中、作业面及垂直运输的制约性较突出,因而协调的综合管理优势得以充分的体现。强化各专业工种间的协调一致、做好预防、预控是管理工作的重点。本章主要叙述我们对于装修工程的思路和安排。11. 1装修施工组织管理(一)装修材料选型和采购建筑对材料各种参数要求严格,而且使用的材料种类繁多,性能各异,因此严格按照设计方提供的设计参数标准、样板或样品进行选型和采购;倘若设计方没有提供详细的设计参数标准、又没有提供样板或样品,则由相关各方对材料综合评
2、定提交业主和设计方认可,同时存留样品、样板和资料之后进行采购。大宗或重要材料确定前对厂商进行综合考察、评估,通过招投标方式确定材料供应商。根据以往经验,装修材料的确定及进场的时间是影响工程进展的一大因素。装修材料不确定,装修做法定不下来,不仅影响到本工序而且会影响后续工序及其它平行工序的进展。因此,对于我方负责定货的材料,我方将尽可能提早定货,须经业主或设计院认可的材料我方将提前报材料定货计划并及时提供样品以供确认。对于由业主方负责定货或指定供应商供货的材料,我方将根据工程总控计划提前提供材料进场时间表供业主作为参考依据。(二)装修样板装修大面积施工前必须先做样板。选各类典型房间中有代表性房间
3、做样板间,部分工艺先做小面积样板。样板经各方确认后方可大面积施Xo(三)专项交叉施工计划装修、设备比较复杂的房间,综合考虑每一道工序的施工顺序及作业时间,针对每一类房间制订单独的专项施工计划。样板间的交叉施工计划在施工样板间前制定,在施工过程中进行完善,然后用于大面积施工时更为准确可靠。专项施工计划包括从装修、安装一直到具备使用功能的所有工序,并排出各工序交叉及搭接的详细时间,这样使施工的每一步都在控制之中,容易发现并解决矛盾、制订针对性措施;同时也有助于分清责任,便于管理,避免扯皮,有利于成品保护。(四)施工现场质量管理和实施控制必须进行严格的过程控制和程序控制,采取科学合理的施工工艺,严格

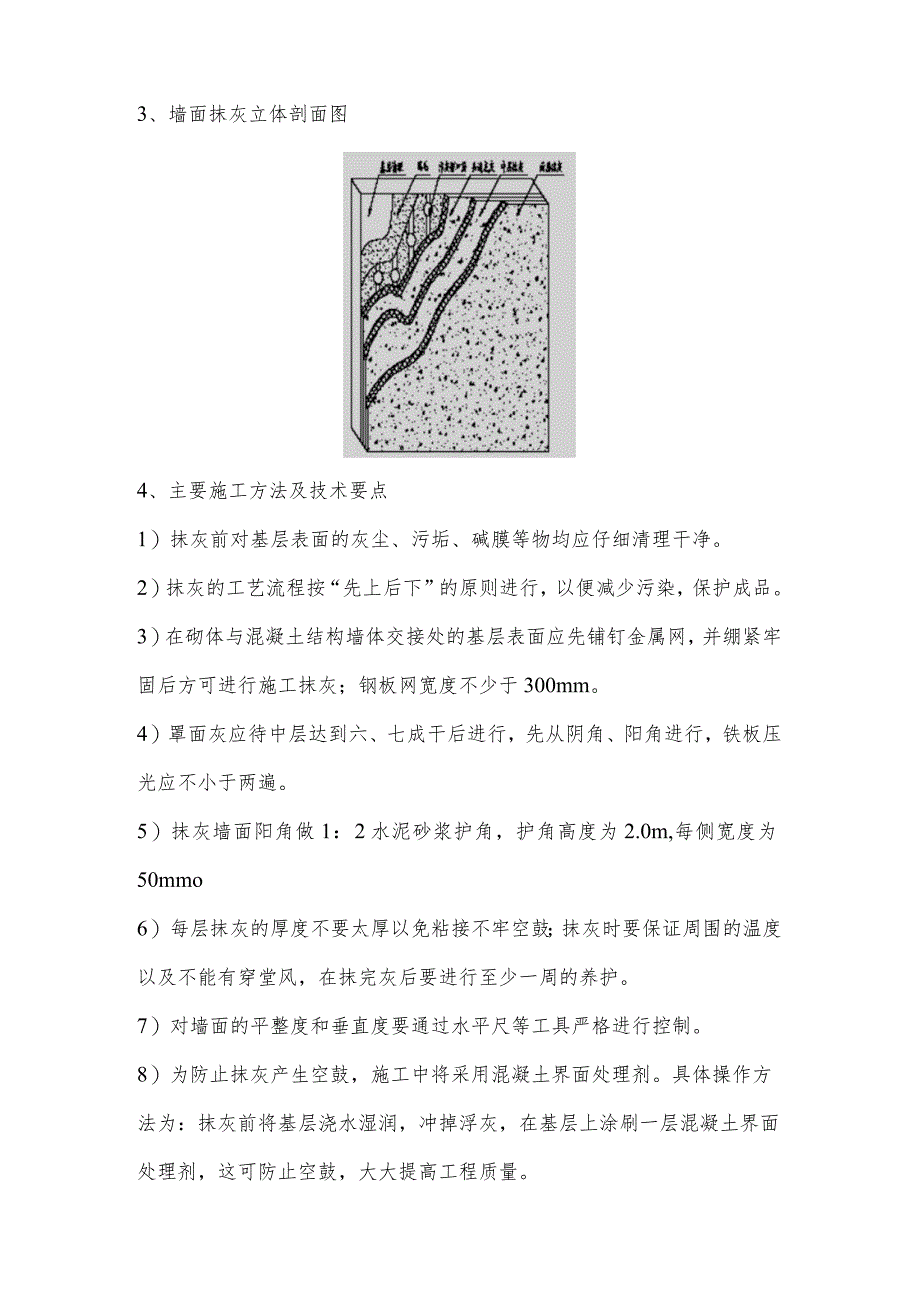

4、执行质量管理和控制的各种制度和措施,对装修施工队伍进行有效的组织、管理、协调和控制。实现“过程精品”,达到质量目标。11.2粗装修工程(一)抹灰工程1、施工范围本工程需要对粘土空心砖等其它需要进行抹灰修补的构件抹灰。2、施工工艺流程基层处理f房间规方f浇水湿润f标准灰饼f冲筋一底层抹灰f中层抹灰f面层抹灰一养护。3、墙面抹灰立体剖面图4、主要施工方法及技术要点1)抹灰前对基层表面的灰尘、污垢、碱膜等物均应仔细清理干净。2)抹灰的工艺流程按“先上后下”的原则进行,以便减少污染,保护成品。3)在砌体与混凝土结构墙体交接处的基层表面应先铺钉金属网,并绷紧牢固后方可进行施工抹灰;钢板网宽度不少于300
5、mm。4)罩面灰应待中层达到六、七成干后进行,先从阴角、阳角进行,铁板压光应不小于两遍。5)抹灰墙面阳角做1:2水泥砂浆护角,护角高度为2.0m,每侧宽度为50mmo6)每层抹灰的厚度不要太厚以免粘接不牢空鼓;抹灰时要保证周围的温度以及不能有穿堂风,在抹完灰后要进行至少一周的养护。7)对墙面的平整度和垂直度要通过水平尺等工具严格进行控制。8)为防止抹灰产生空鼓,施工中将采用混凝土界面处理剂。具体操作方法为:抹灰前将基层浇水湿润,冲掉浮灰,在基层上涂刷一层混凝土界面处理剂,这可防止空鼓,大大提高工程质量。9)每遍抹灰厚度为57mm,面层经赶平,压实后其厚度一般不超过3mm,室内抹灰墙面以及门窗洞
6、口处的阴阳角要方正,抹灰要求平整,不应有裂纹、气泡,接搓不平现象。要做到阴阳角方正,灰线清晰顺直。5、质量要求1)抹灰面层不得有裂缝、空鼓等缺陷。2)表面光滑、洁净,接槎平整、无缺楞掉角。3)实测允许偏差按中级抹灰标准来控制。11.3精装修工程(一)通道镶贴工程1、工艺流程基层处理一打底抹灰f铺贴饰面砖一擦缝(勾缝)2、施工要点1)铺贴时自下而上,逐块进行。2)基层表面的灰尘、污垢和油渍等清除干净,并洒水湿润。冲筋、抹灰,表面用刮尺、木抹子打平整,墙角方正、线条通顺。3)粘贴前应根据设计要求挑选规格一致、形状平整方正、不缺楞掉角、无凸凹扭曲、颜色均匀一致砖块。并根据设计图纸要求进行预排,以便拼
7、健均匀并以此弹出分格线。4)面砖的排列应避免非整砖,非整砖应贴在次要部位或阴角处。5)在墙面及转角处,每隔2M左右预埋贴面标志,以控制面层砖的平整度、垂直度和粘贴结合层的厚度。6)面砖表面的清理工作应在当天做好。如完成后还有不洁之处,可用5%T0%的稀盐酸清理墙面。3、质量要求1)饰面砖的品种、规格、颜色和图案必须符号设计要求。2)饰面砖粘贴必须牢固、无歪斜,无缺楞掉角和裂缝等缺陷。3)饰面砖接缝应填嵌密实、并平直、宽窄均匀、颜色一致、非整砖使用部位适宜。4)合格率95%以上。(二)外墙玻璃马赛克施工1、操作工艺A基层处理及抹底子灰:a提前一天将墙面浇水湿润;b吊垂直,找规矩,贴灰饼(打墩),
8、冲筋(打栏)。吊垂直,打规矩时,应与墙面的窗台、腰线、阳角立边等部位面砖贴面排列方法对称性以及室内地台块料铺贴方正综合考虑,力求整体完美。c将基层浇水湿润,分层分遍用1:2.5水泥砂浆,第一层宜为5毫米厚用铁抹子(铁灰匙)均匀抹灰密实;待第一层干至七八成后抹第二层,厚度约为810毫米,直至与冲筋大致相平,用木杠(压尺)刮平,再用木抹子(磨板)槎压实,划成麻面。B预排马赛克、弹线a预排砖块应按照设计色样要求,一整幅墙柱面同一分类规格。b弹好花色变异分界线及垂直与水平控制线。垂直控制线一般以1米设一度为宜,水平控制线一般按3排间距设一度为宜。C贴面采用硬底铺贴法:a待底子灰终凝后(一般隔天),重新
9、浇水湿润,将水泥膏满涂要贴位置,用木抹子(磨板)将水泥膏打至厚度均匀一致(厚度一般以12mm为宜。b用毛刷蘸水,马赛克表面灰尘擦干净,把白水泥膏用铁抹子(灰匙)将马赛克的缝子填满(亦可把适量细砂与白水泥拌和成浆使用),然后贴上墙面。粘贴时要注意图案间花规律,不要搞错。c马赛克粘贴牢固后(约30分钟后),用毛刷(横扫)蘸水,把纸面擦湿,将纸皮揭去。d检查缝子大小是否均匀,通顺,及时将倾斜、宽度不一致的缝子调正并拍实。调缝顺序宜先横后竖进行。D、擦缝(1)清干净揭纸后残留纸毛及粘贴时被挤出缝子的水泥可用毛刷(横扫)蘸清水适当擦洗。(2)用白水泥将缝子填满,再用棉纱或布片将其面擦干净至不留残浆为止。
10、2、质量标准A材料品种、规格、颜色、图案必须符合设计要求,质量应符现行有关标准规定。B镶贴必须牢固,无空鼓无歪斜,掉角或裂缝等缺陷。C表面平整,清洁,色泽一致,无起碱,污痕和显著的光泽受损处。无空鼓现象。D接缝填嵌密实,平直,宽窄一致;颜色一致,阴阳角处的压向正确,非整砖使用部位适用。(三)铝合金窗、铝合金百叶窗1、施工工艺流程检验分类堆放窗体部件一测量放线定位一边框与收边条装配f成型扇体安装f窗体安装f镶嵌密封胶f清扫一验收。2、施工要点1)连接件的防腐:边框与联系梁之间的连接件必须加胶垫,防止连接处生锈腐蚀。2)窗体的三性试验:施工样板安装完成后进行“三性”试验,合格后并将施工图及材料报批完成后方可展开大面积施工。3)打密封胶的施工环境:窗体玻璃的密封胶是影响外观的重要因素,打胶前应将缝隙内清擦干净,将缝两侧贴不干胶带防止玻璃的污染及保证胶缝的顺直、美观。4)打胶时需保证空气的洁净度,避开大风天、雨天等不良环境,以保证施工的质量。3、成品保护1)防电焊火花烧伤玻璃:散拼时,当玻璃安装完成后,电焊作业火花要采取挡遮措施,可用铁皮制作挡火花板设专人扶挡,防止火花烧伤玻璃而使玻璃报废。2)防物体打击:外围设置细目安全网进行围挡,防止楼内杂物坠落至外脚手架上,反弹后打碎玻璃。3)铝合金框架的保护:出厂时包裹的保护膜严禁撕掉,损坏的应补贴。
