防水工程施工方案.docx

上传人:p** 文档编号:558356 上传时间:2023-11-01 格式:DOCX 页数:3 大小:15.72KB
下载 相关 举报
防水工程施工方案.docx_第1页
第1页 / 共3页
防水工程施工方案.docx_第2页
第2页 / 共3页
防水工程施工方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《防水工程施工方案.docx》由会员分享,可在线阅读,更多相关《防水工程施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

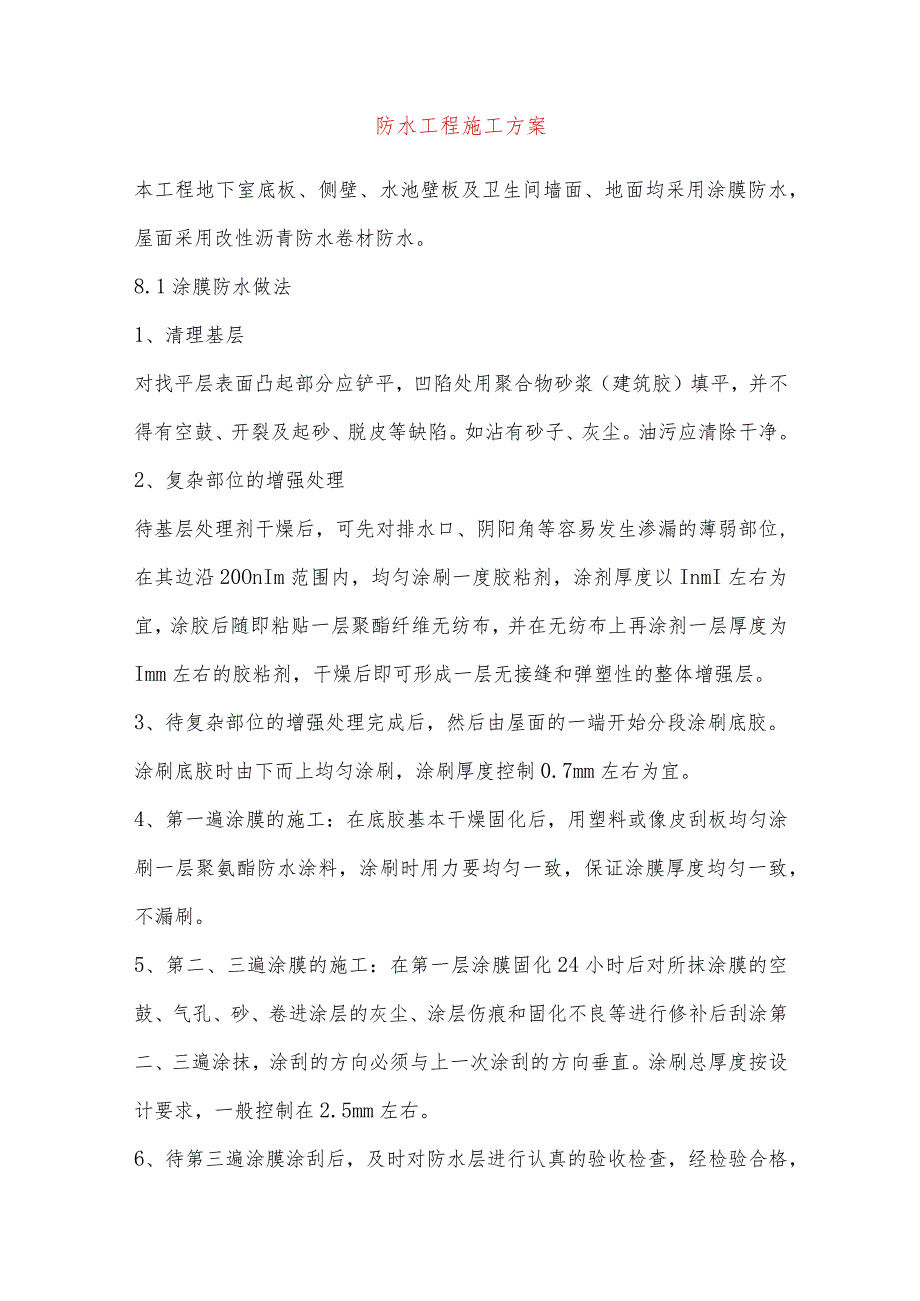

1、防水工程施工方案本工程地下室底板、侧壁、水池壁板及卫生间墙面、地面均采用涂膜防水,屋面采用改性沥青防水卷材防水。8.1涂膜防水做法1、清理基层对找平层表面凸起部分应铲平,凹陷处用聚合物砂浆(建筑胶)填平,并不得有空鼓、开裂及起砂、脱皮等缺陷。如沾有砂子、灰尘。油污应清除干净。2、复杂部位的增强处理待基层处理剂干燥后,可先对排水口、阴阳角等容易发生渗漏的薄弱部位,在其边沿20OnIm范围内,均匀涂刷一度胶粘剂,涂剂厚度以InmI左右为宜,涂胶后随即粘贴一层聚酯纤维无纺布,并在无纺布上再涂剂一层厚度为Imm左右的胶粘剂,干燥后即可形成一层无接缝和弹塑性的整体增强层。3、待复杂部位的增强处理完成后,

2、然后由屋面的一端开始分段涂刷底胶。涂刷底胶时由下而上均匀涂刷,涂刷厚度控制0.7mm左右为宜。4、第一遍涂膜的施工:在底胶基本干燥固化后,用塑料或像皮刮板均匀涂刷一层聚氨酯防水涂料,涂刷时用力要均匀一致,保证涂膜厚度均匀一致,不漏刷。5、第二、三遍涂膜的施工:在第一层涂膜固化24小时后对所抹涂膜的空鼓、气孔、砂、卷进涂层的灰尘、涂层伤痕和固化不良等进行修补后刮涂第二、三遍涂抹,涂刮的方向必须与上一次涂刮的方向垂直。涂刷总厚度按设计要求,一般控制在2.5mm左右。6、待第三遍涂膜涂刮后,及时对防水层进行认真的验收检查,经检验合格,将细砂均匀地撒在聚氨酯涂膜上,并用木抹板轻轻拍打,使砂与聚氨酯涂膜

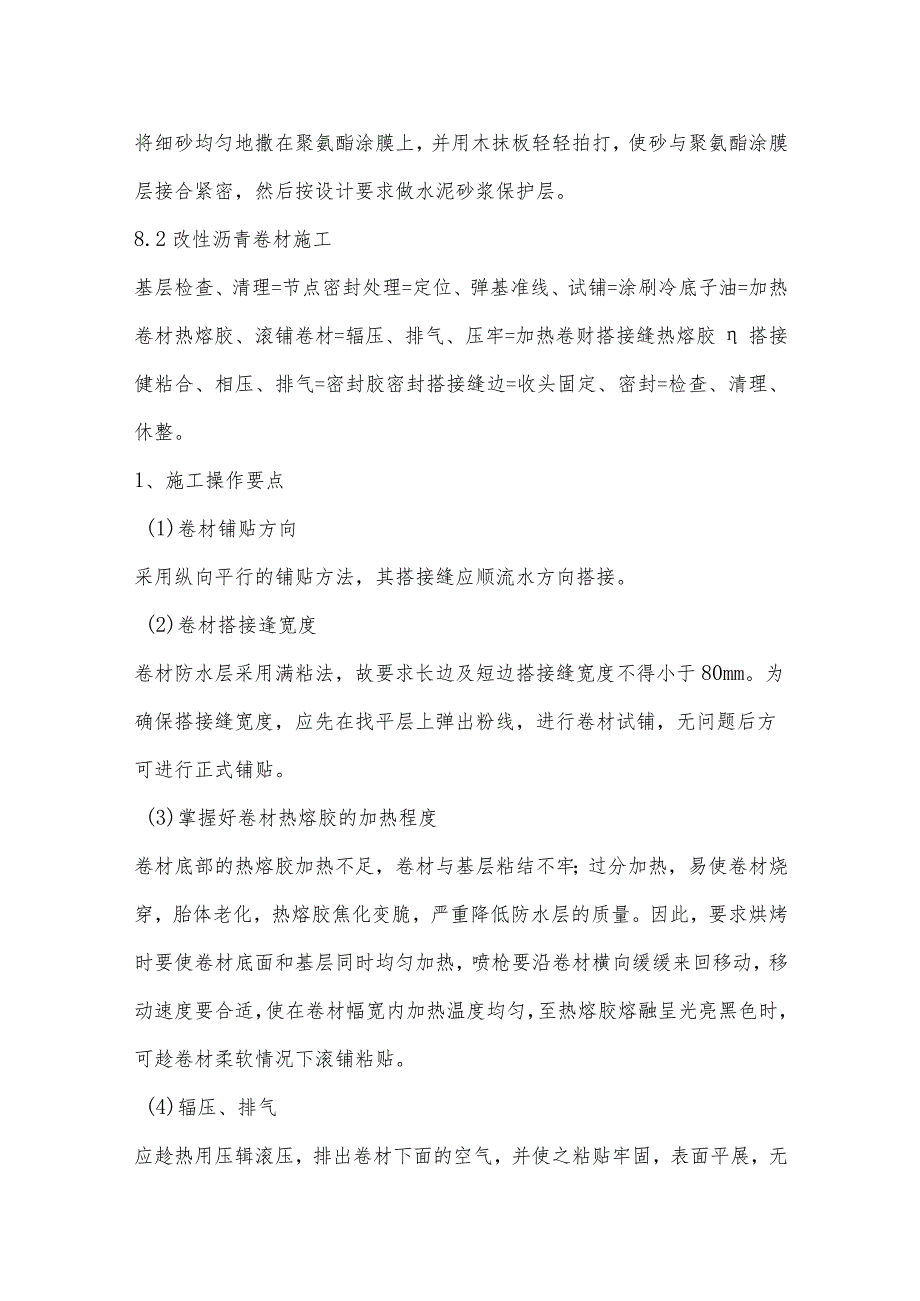

3、层接合紧密,然后按设计要求做水泥砂浆保护层。8.2改性沥青卷材施工基层检查、清理=节点密封处理=定位、弹基准线、试铺=涂刷冷底子油=加热卷材热熔胶、滚铺卷材=辐压、排气、压牢=加热卷财搭接缝热熔胶搭接健粘合、相压、排气=密封胶密封搭接缝边=收头固定、密封=检查、清理、休整。1、施工操作要点(1)卷材铺贴方向采用纵向平行的铺贴方法,其搭接缝应顺流水方向搭接。(2)卷材搭接逢宽度卷材防水层采用满粘法,故要求长边及短边搭接缝宽度不得小于80mm。为确保搭接缝宽度,应先在找平层上弹出粉线,进行卷材试铺,无问题后方可进行正式铺贴。(3)掌握好卷材热熔胶的加热程度卷材底部的热熔胶加热不足,卷材与基层粘结不

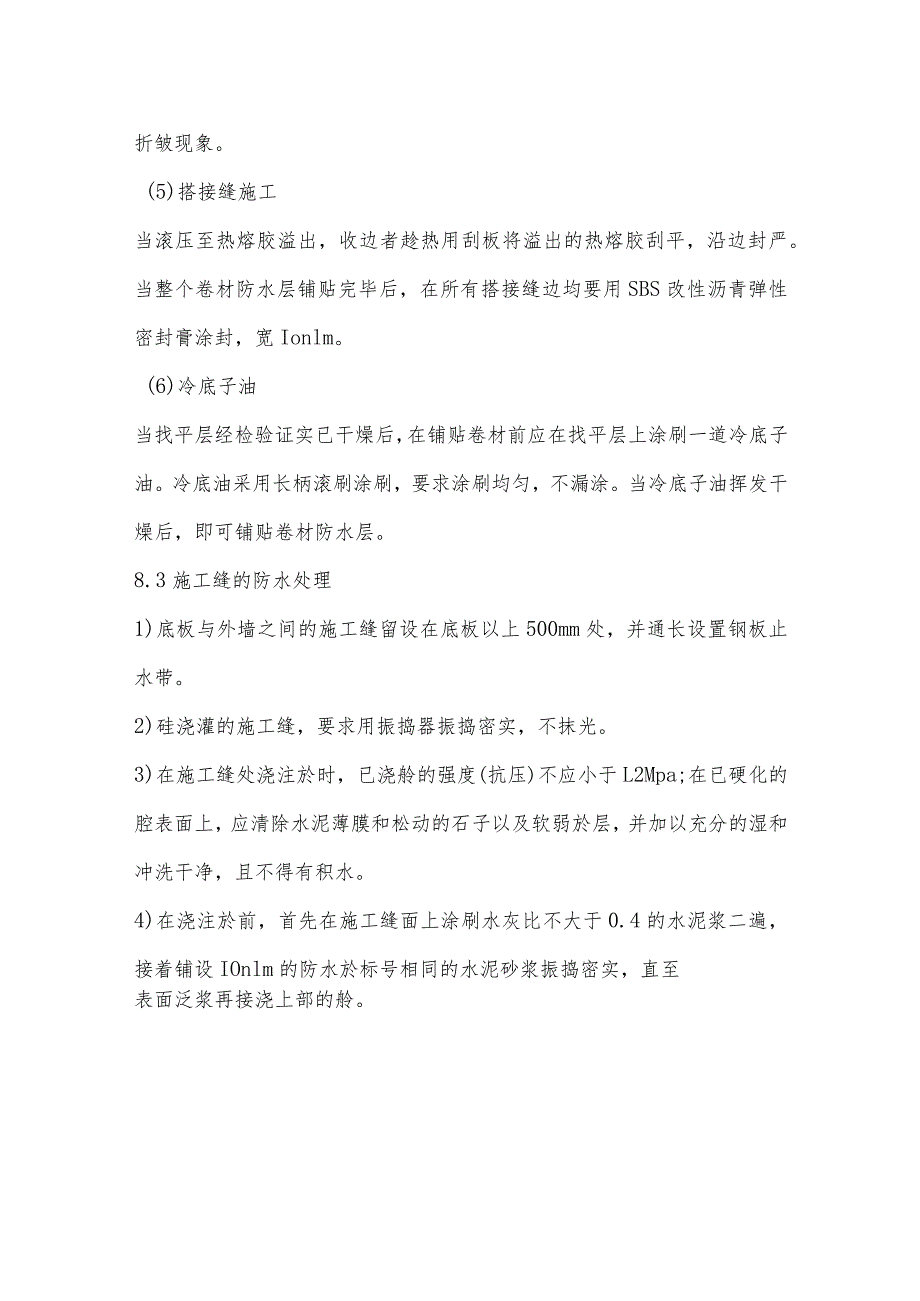

4、牢;过分加热,易使卷材烧穿,胎体老化,热熔胶焦化变脆,严重降低防水层的质量。因此,要求烘烤时要使卷材底面和基层同时均匀加热,喷枪要沿卷材横向缓缓来回移动,移动速度要合适,使在卷材幅宽内加热温度均匀,至热熔胶熔融呈光亮黑色时,可趁卷材柔软情况下滚铺粘贴。(4)辐压、排气应趁热用压辑滚压,排出卷材下面的空气,并使之粘贴牢固,表面平展,无折皱现象。(5)搭接缝施工当滚压至热熔胶溢出,收边者趁热用刮板将溢出的热熔胶刮平,沿边封严。当整个卷材防水层铺贴完毕后,在所有搭接缝边均要用SBS改性沥青弹性密封膏涂封,宽Ionlm。(6)冷底子油当找平层经检验证实已干燥后,在铺贴卷材前应在找平层上涂刷一道冷底子油。冷底油采用长柄滚刷涂刷,要求涂刷均匀,不漏涂。当冷底子油挥发干燥后,即可铺贴卷材防水层。8.3施工缝的防水处理1)底板与外墙之间的施工缝留设在底板以上500mm处,并通长设置钢板止水带。2)硅浇灌的施工缝,要求用振捣器振捣密实,不抹光。3)在施工缝处浇注於时,已浇舲的强度(抗压)不应小于L2Mpa;在已硬化的腔表面上,应清除水泥薄膜和松动的石子以及软弱於层,并加以充分的湿和冲洗干净,且不得有积水。4)在浇注於前,首先在施工缝面上涂刷水灰比不大于0.4的水泥浆二遍,接着铺设IOnlm的防水於标号相同的水泥砂浆振捣密实,直至表面泛浆再接浇上部的舲。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
