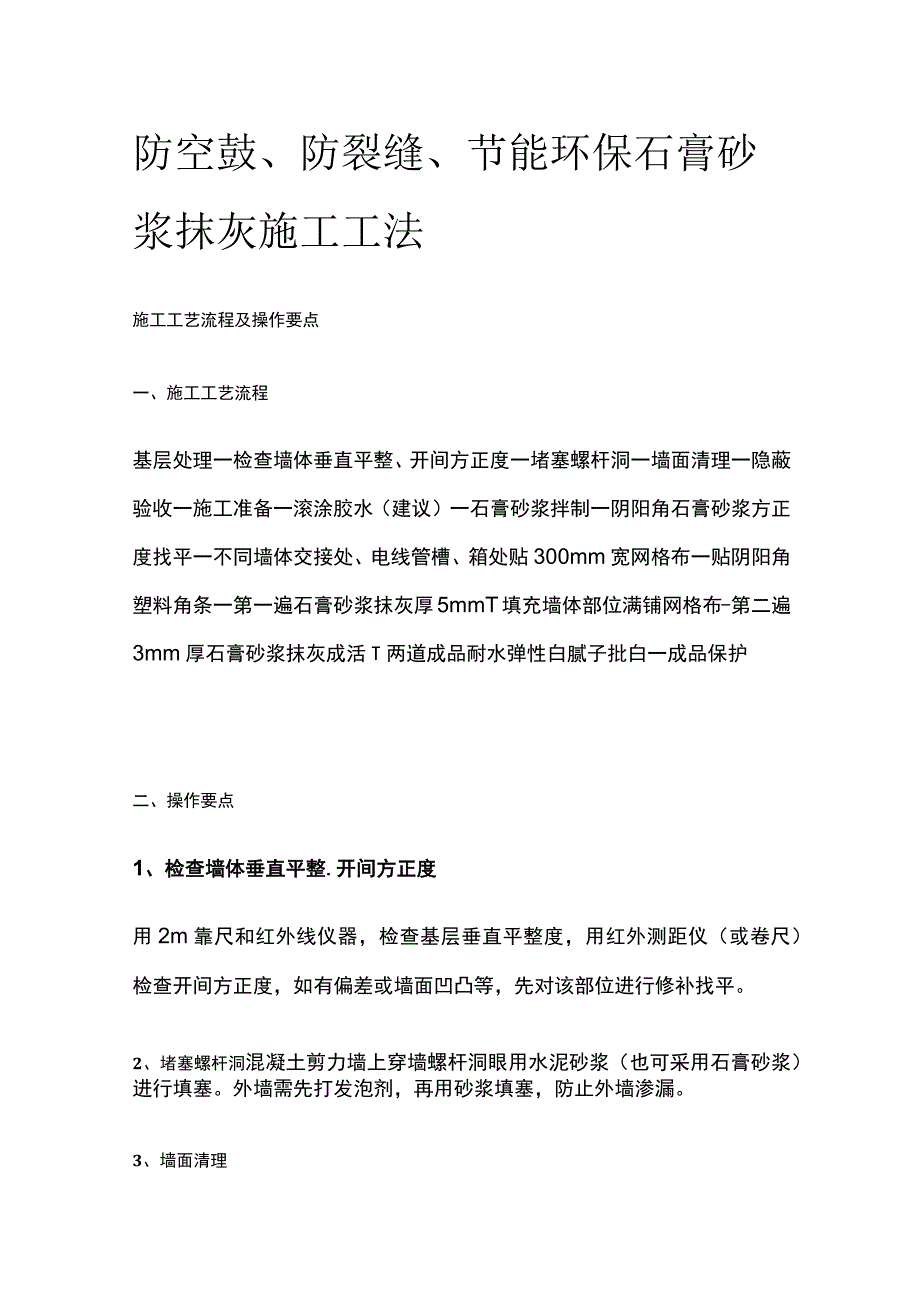

《防空鼓、防裂缝、节能环保石膏砂浆抹灰施工工法.docx》由会员分享,可在线阅读,更多相关《防空鼓、防裂缝、节能环保石膏砂浆抹灰施工工法.docx(4页珍藏版)》请在第壹文秘上搜索。

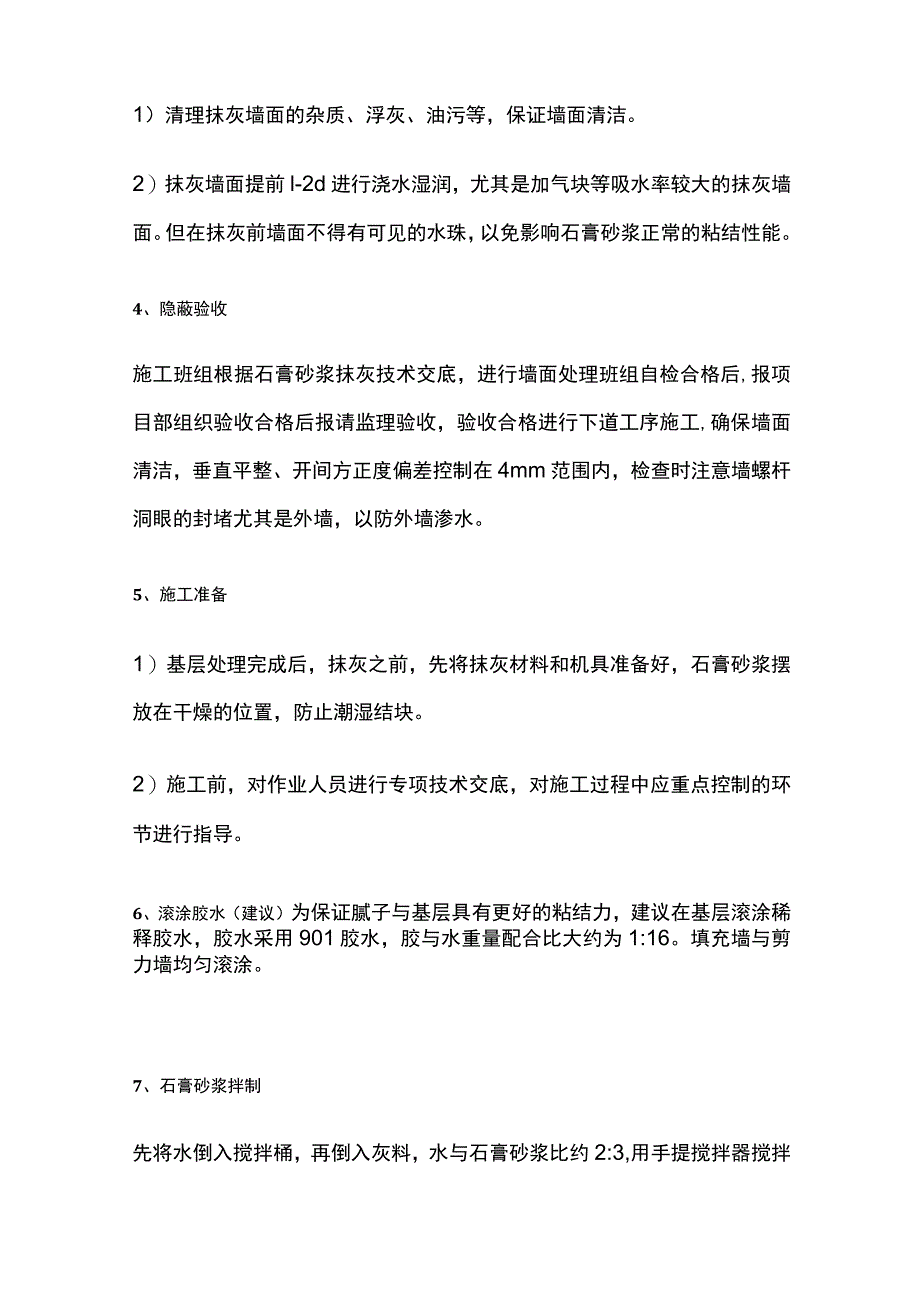

1、防空鼓、防裂缝、节能环保石膏砂浆抹灰施工工法施工工艺流程及操作要点一、施工工艺流程基层处理一检查墙体垂直平整、开间方正度一堵塞螺杆洞一墙面清理一隐蔽验收一施工准备一滚涂胶水(建议)一石膏砂浆拌制一阴阳角石膏砂浆方正度找平一不同墙体交接处、电线管槽、箱处贴300mm宽网格布一贴阴阳角塑料角条一第一遍石膏砂浆抹灰厚5mmT填充墙体部位满铺网格布-第二遍3mm厚石膏砂浆抹灰成活T两道成品耐水弹性白腻子批白一成品保护二、操作要点1、检查墙体垂直平整.开间方正度用2m靠尺和红外线仪器,检查基层垂直平整度,用红外测距仪(或卷尺)检查开间方正度,如有偏差或墙面凹凸等,先对该部位进行修补找平。2、堵塞螺杆洞混

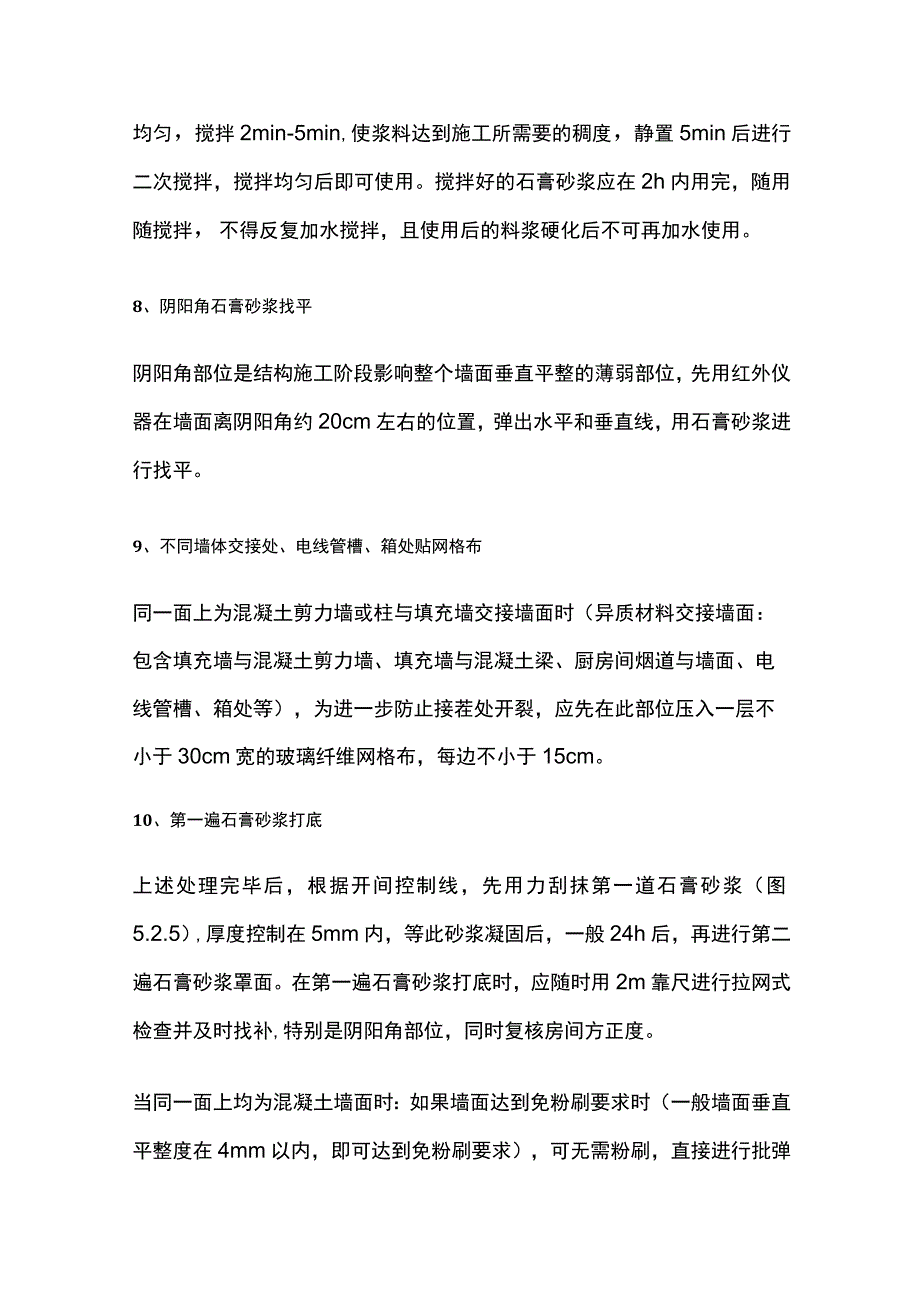

2、凝土剪力墙上穿墙螺杆洞眼用水泥砂浆(也可采用石膏砂浆)进行填塞。外墙需先打发泡剂,再用砂浆填塞,防止外墙渗漏。3、墙面清理1)清理抹灰墙面的杂质、浮灰、油污等,保证墙面清洁。2)抹灰墙面提前l-2d进行浇水湿润,尤其是加气块等吸水率较大的抹灰墙面。但在抹灰前墙面不得有可见的水珠,以免影响石膏砂浆正常的粘结性能。4、隐蔽验收施工班组根据石膏砂浆抹灰技术交底,进行墙面处理班组自检合格后,报项目部组织验收合格后报请监理验收,验收合格进行下道工序施工,确保墙面清洁,垂直平整、开间方正度偏差控制在4mm范围内,检查时注意墙螺杆洞眼的封堵尤其是外墙,以防外墙渗水。5、施工准备1)基层处理完成后,抹灰之前,
3、先将抹灰材料和机具准备好,石膏砂浆摆放在干燥的位置,防止潮湿结块。2)施工前,对作业人员进行专项技术交底,对施工过程中应重点控制的环节进行指导。6、滚涂胶水(建议)为保证腻子与基层具有更好的粘结力,建议在基层滚涂稀释胶水,胶水采用901胶水,胶与水重量配合比大约为1:16。填充墙与剪力墙均匀滚涂。7、石膏砂浆拌制先将水倒入搅拌桶,再倒入灰料,水与石膏砂浆比约2:3,用手提搅拌器搅拌均匀,搅拌2min-5min,使浆料达到施工所需要的稠度,静置5min后进行二次搅拌,搅拌均匀后即可使用。搅拌好的石膏砂浆应在2h内用完,随用随搅拌,不得反复加水搅拌,且使用后的料浆硬化后不可再加水使用。8、阴阳角石
4、膏砂浆找平阴阳角部位是结构施工阶段影响整个墙面垂直平整的薄弱部位,先用红外仪器在墙面离阴阳角约20cm左右的位置,弹出水平和垂直线,用石膏砂浆进行找平。9、不同墙体交接处、电线管槽、箱处贴网格布同一面上为混凝土剪力墙或柱与填充墙交接墙面时(异质材料交接墙面:包含填充墙与混凝土剪力墙、填充墙与混凝土梁、厨房间烟道与墙面、电线管槽、箱处等),为进一步防止接茬处开裂,应先在此部位压入一层不小于30cm宽的玻璃纤维网格布,每边不小于15cm。10、第一遍石膏砂浆打底上述处理完毕后,根据开间控制线,先用力刮抹第一道石膏砂浆(图5.2.5),厚度控制在5mm内,等此砂浆凝固后,一般24h后,再进行第二遍石膏砂浆罩面。在第一遍石膏砂浆打底时,应随时用2m靠尺进行拉网式检查并及时找补,特别是阴阳角部位,同时复核房间方正度。当同一面上均为混凝土墙面时:如果墙面达到免粉刷要求时(一般墙面垂直平整度在4mm以内,即可达到免粉刷要求),可无需粉刷,直接进行批弹性耐水白腻子。11、挂网与第二遍石膏砂浆罩面待底层石膏砂浆终凝后(一般24h即可达到终凝),进行面层石膏砂浆抹灰,为防止填充墙体灰缝处开裂,填充墙部位应满铺网格布,并搓平、压光,厚度宜控制在3mm内。12、腻子施工与成品保护石膏砂浆抹灰完成后,达到施工规范要求时,进行面层高级耐水白腻子批白并注意做好成品保护。
