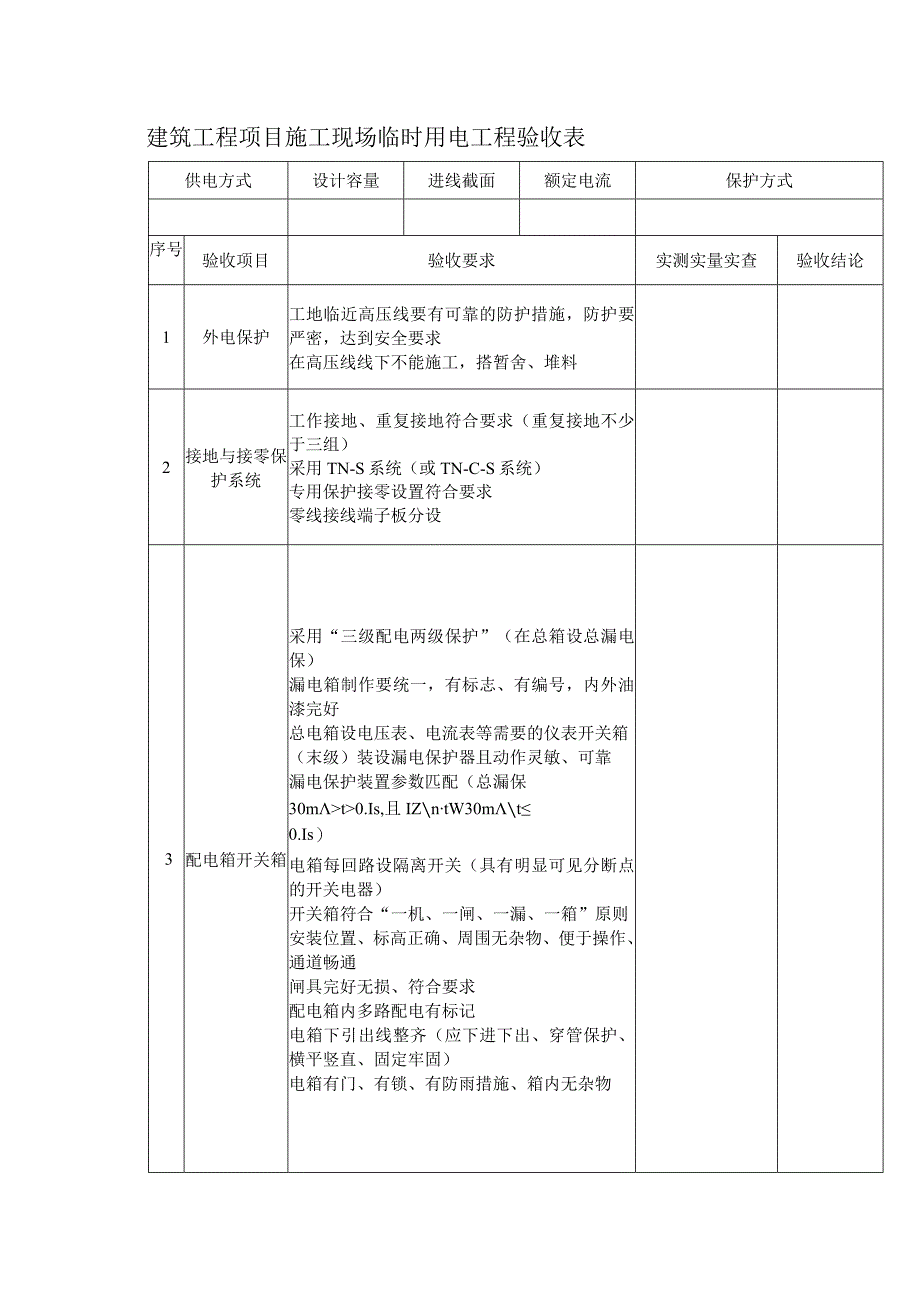

1、建筑工程项目施工现场临时用电工程验收表供电方式设计容量进线截面额定电流保护方式序号验收项目验收要求实测实量实查验收结论1外电保护工地临近高压线要有可靠的防护措施,防护要严密,达到安全要求在高压线线下不能施工,搭暂舍、堆料2接地与接零保护系统工作接地、重复接地符合要求(重复接地不少于三组)采用TN-S系统(或TN-C-S系统)专用保护接零设置符合要求零线接线端子板分设3配电箱开关箱采用“三级配电两级保护”(在总箱设总漏电保)漏电箱制作要统一,有标志、有编号,内外油漆完好总电箱设电压表、电流表等需要的仪表开关箱(末级)装设漏电保护器且动作灵敏、可靠漏电保护装置参数匹配(总漏保30mt0.Is,且I

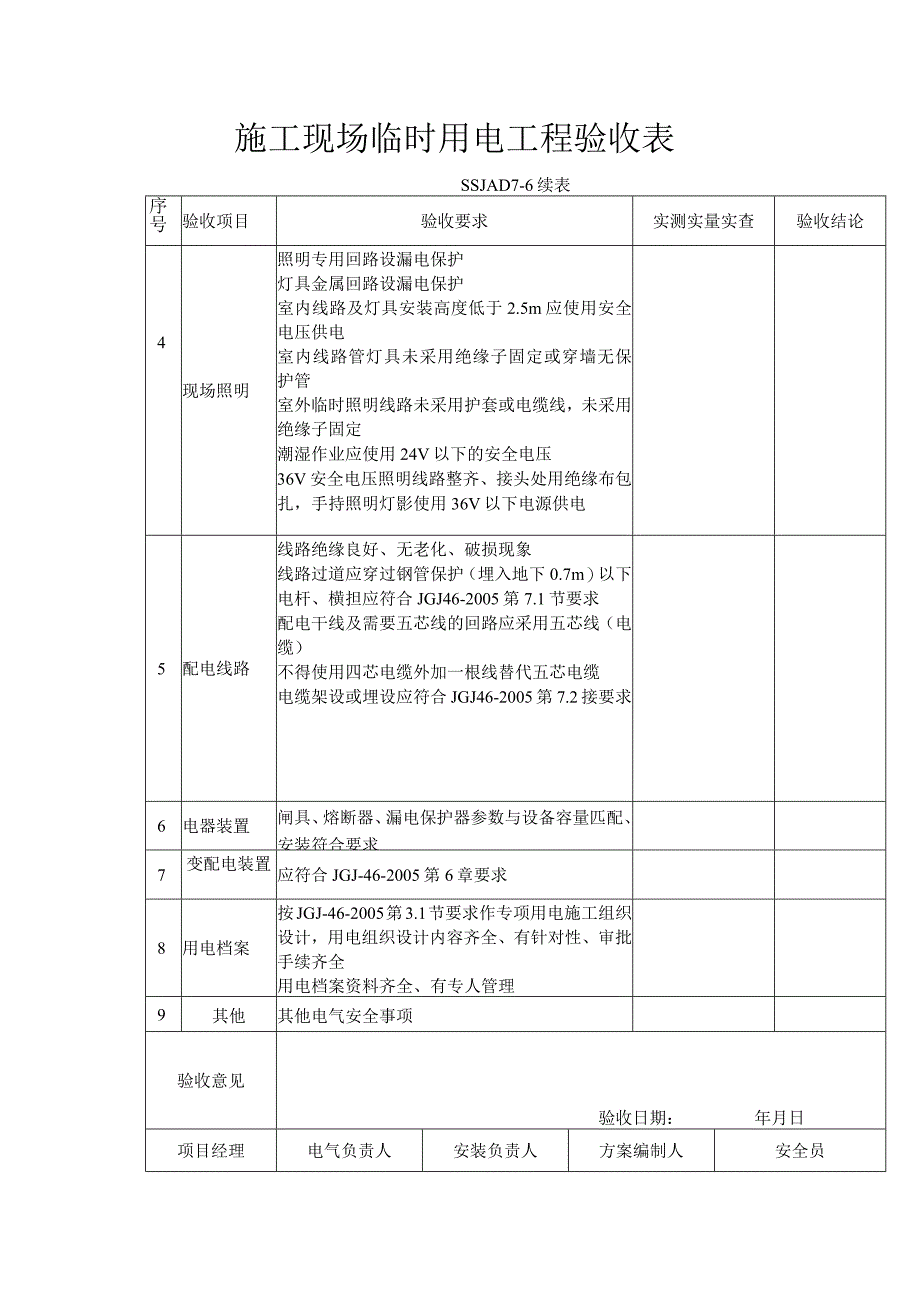

2、ZntW30mt0.Is)电箱每回路设隔离开关(具有明显可见分断点的开关电器)开关箱符合“一机、一闸、一漏、一箱”原则安装位置、标高正确、周围无杂物、便于操作、通道畅通闸具完好无损、符合要求配电箱内多路配电有标记电箱下引出线整齐(应下进下出、穿管保护、横平竖直、固定牢固)电箱有门、有锁、有防雨措施、箱内无杂物施工现场临时用电工程验收表SSJAD7-6续表序号验收项目验收要求实测实量实查验收结论4现场照明照明专用回路设漏电保护灯具金属回路设漏电保护室内线路及灯具安装高度低于2.5m应使用安全电压供电室内线路管灯具未采用绝缘子固定或穿墙无保护管室外临时照明线路未采用护套或电缆线,未采用绝缘子固定潮

3、湿作业应使用24V以下的安全电压36V安全电压照明线路整齐、接头处用绝缘布包扎,手持照明灯影使用36V以下电源供电5配电线路线路绝缘良好、无老化、破损现象线路过道应穿过钢管保护(埋入地下0.7m)以下电杆、横担应符合JGJ46-2005第7.1节要求配电干线及需要五芯线的回路应采用五芯线(电缆)不得使用四芯电缆外加一根线替代五芯电缆电缆架设或埋设应符合JGJ46-2005第7.2接要求6电器装置闸具、熔断器、漏电保护器参数与设备容量匹配、安装符合要求7变配电装置应符合JGJ-46-2005第6章要求8用电档案按JGJ-46-2005第3.1节要求作专项用电施工组织设计,用电组织设计内容齐全、有针对性、审批手续齐全用电档案资料齐全、有专人管理9其他其他电气安全事项验收意见验收日期:年月日项目经理电气负责人安装负责人方案编制人安全员

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
