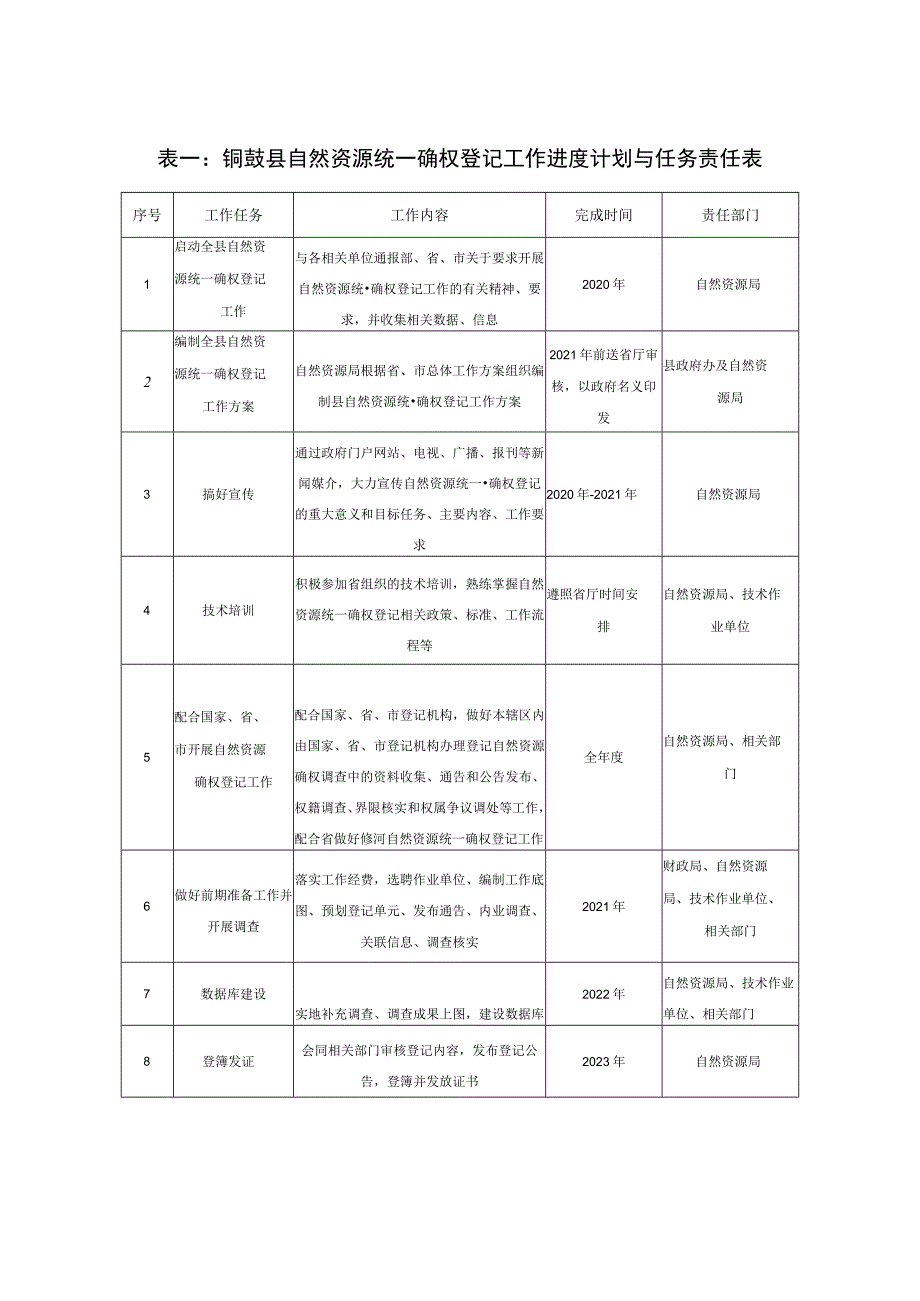

《表一铜鼓县自然资源统一确权登记工作进度计划与任务责任表.docx》由会员分享,可在线阅读,更多相关《表一铜鼓县自然资源统一确权登记工作进度计划与任务责任表.docx(1页珍藏版)》请在第壹文秘上搜索。
1、表一:铜鼓县自然资源统一确权登记工作进度计划与任务责任表序号工作任务工作内容完成时间责任部门1启动全县自然资源统一确权登记工作与各相关单位通报部、省、市关于要求开展自然资源统确权登记工作的有关精神、要求,并收集相关数据、信息2020年自然资源局2编制全县自然资源统一确权登记工作方案自然资源局根据省、市总体工作方案组织编制县自然资源统确权登记工作方案2021年前送省厅审核,以政府名义印发县政府办及自然资源局3搞好宣传通过政府门户网站、电视、广播、报刊等新闻媒介,大力宣传自然资源统一确权登记的重大意义和目标任务、主要内容、工作要求2020年-2021年自然资源局4技术培训积极参加省组织的技术培训,
2、熟练掌握自然资源统一确权登记相关政策、标准、工作流程等遵照省厅时间安排自然资源局、技术作业单位5配合国家、省、市开展自然资源确权登记工作配合国家、省、市登记机构,做好本辖区内由国家、省、市登记机构办理登记自然资源确权调查中的资料收集、通告和公告发布、权籍调查、界限核实和权属争议调处等工作,配合省做好修河自然资源统一确权登记工作全年度自然资源局、相关部门6做好前期准备工作并开展调查落实工作经费,选聘作业单位、编制工作底图、预划登记单元、发布通告、内业调查、关联信息、调查核实2021年财政局、自然资源局、技术作业单位、相关部门7数据库建设实地补充调查、调查成果上图,建设数据库2022年自然资源局、技术作业单位、相关部门8登簿发证会同相关部门审核登记内容,发布登记公告,登簿并发放证书2023年自然资源局
