资源描述

《第5讲砼预制桩施工.ppt》由会员分享,可在线阅读,更多相关《第5讲砼预制桩施工.ppt(37页珍藏版)》请在第壹文秘上搜索。

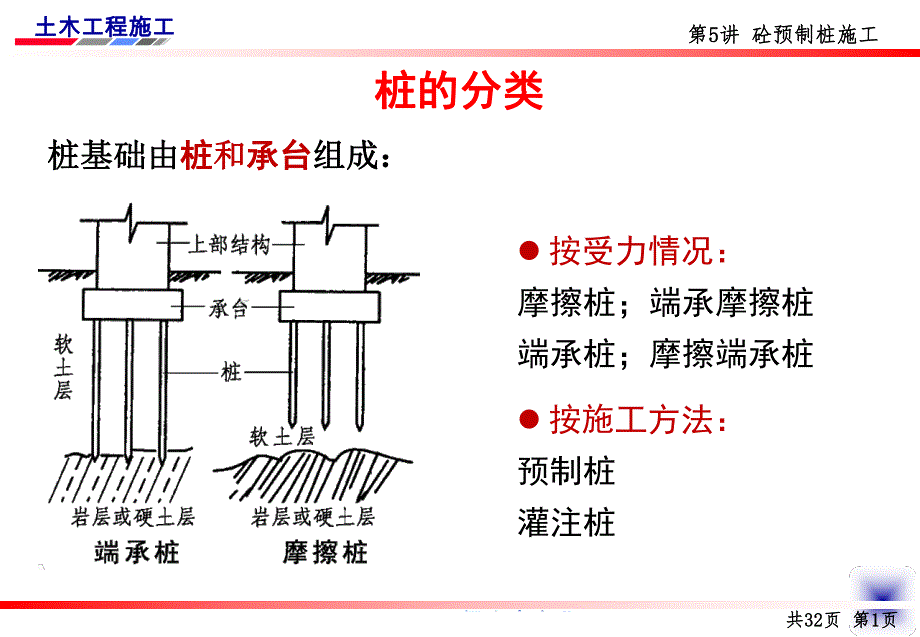

1、土木工程施工土木工程施工2001020010级土木专业级土木专业第第5 5讲讲 砼预制桩施工砼预制桩施工 1 1 砼预制桩的制作砼预制桩的制作 2 2 预制桩的沉桩施工预制桩的沉桩施工 3 3 预制桩的沉桩质量控制预制桩的沉桩质量控制 4 4 预制桩头的截桩预制桩头的截桩第第2 2章章 地基处理与桩基工程地基处理与桩基工程土木工程施工土木工程施工2001020010级土木专业级土木专业桩的分类桩的分类桩基础由桩基础由桩桩和和承台承台组成:组成:第第5 5讲讲 砼预制桩施工砼预制桩施工共共3232页页 第第1 1页页l 按受力情况:摩擦桩;端承摩擦桩端承桩;摩擦端承桩l 按施工方法:预制桩灌注桩

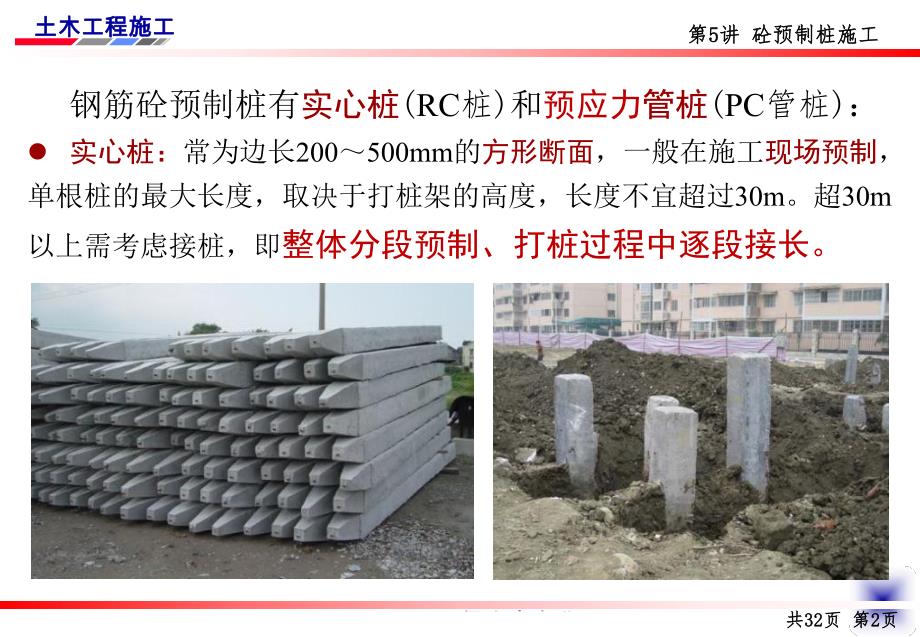

2、土木工程施工土木工程施工2001020010级土木专业级土木专业钢筋砼预制桩有实心桩(RC桩)和预应力管桩(PC管桩):l 实心桩:常为边长200500mm的方形断面,一般在施工现场预制,单根桩的最大长度,取决于打桩架的高度,长度不宜超过30m。超30m以上需考虑接桩,即整体分段预制、打桩过程中逐段接长。共共3232页页 第第2 2页页第第5 5讲讲 砼预制桩施工砼预制桩施工土木工程施工土木工程施工2001020010级土木专业级土木专业l 预应力管桩一般为外径300600mm的空心园柱形截面,壁厚80100mm,在工厂采用“离心法”制成,分节长度 810m,法兰连接。管桩多采用先张法预应力工

3、艺。共共3232页页 第第2 2页页第第5 5讲讲 砼预制桩施工砼预制桩施工土木工程施工土木工程施工2001020010级土木专业级土木专业1 砼预制桩的制作砼预制桩的制作 现场制作砼预制桩一般采用“间隔重叠法”生产,桩与桩间用塑料薄膜或隔离剂隔开,邻桩与上层桩的砼须待邻桩与下层桩的砼达到设计强度的30%以后方可进行;重叠层数不超过四层、层与层间之间涂刷隔离剂。1.1 钢筋砼方桩的预制钢筋砼方桩的预制第第一一层层制制作作完完毕毕间隔生产间隔生产共共3232页页 第第3 3页页第第5 5讲讲 砼预制桩施工砼预制桩施工土木工程施工土木工程施工2001020010级土木专业级土木专业 桩中钢筋应位置

4、准确,主筋连接宜采用对焊,主筋接头位置应相互错开,相邻两根主筋接头截面的距离应大于35d,并不小于500mm;桩顶、桩尖一定范围内不留接头。桩身钢筋绑扎桩身钢筋绑扎1.1 1.1 钢筋砼方桩的预制钢筋砼方桩的预制桩尖钢筋构造桩尖钢筋构造桩端钢筋构造桩端钢筋构造共共3232页页 第第4 4页页土木工程施工土木工程施工2001020010级土木专业级土木专业 桩尖对准纵轴线、桩顶平面和接桩端面应平整。现场分段预制桩时,应整体支模、纵向主筋先通长铺设,再在分段处切断;分段长度应考虑桩架有效高度、场地条件、装卸和运输能力,并避免桩尖接近硬持力层或桩尖处于硬持力层中接桩。预制桩的砼强度等级不低于C30,

5、预应力砼桩的砼强度等级不低于C40,纵向钢筋的保护层厚度不宜小于30mm;锤击预制桩的粗骨料粒径宜为540mm。共共3232页页 第第5 5页页1.1 1.1 钢筋砼方桩的预制钢筋砼方桩的预制土木工程施工土木工程施工2001020010级土木专业级土木专业 砼应机拌机捣、由桩顶向桩尖连续浇筑捣实,严禁中断,养护不少于7天。料斗料斗布料入模布料入模砼振捣砼振捣密实密实表面表面拍实压光拍实压光共共3232页页 第第5 5页页1.1 1.1 钢筋砼方桩的预制钢筋砼方桩的预制土木工程施工土木工程施工2001020010级土木专业级土木专业桩的砼强度达到设计强度等级的70%方可起吊,如需提前起吊,应进行

6、强度和抗裂度验算。吊点应设在设计规定之处,设计无规定时,应按吊桩弯距最小的原则确定吊点位置。1.2 预制桩的起吊预制桩的起吊共共3232页页 第第6 6页页1 1 砼预制桩的制作砼预制桩的制作一点起吊一点起吊二点起吊二点起吊三点起吊三点起吊土木工程施工土木工程施工2001020010级土木专业级土木专业1.3 预制桩的运输、堆放、打桩预制桩的运输、堆放、打桩 桩的砼强度达到设计强度的100%时方运输。打桩时桩宜随打随运,以避免二次搬运。桩的堆放场地须平整坚实,垫木间距应与吊点位置相同,各层垫木应在同一垂直面上,层数不超过四层,不同规格的桩应分别堆放。1 1 砼预制桩的制作砼预制桩的制作共共32

7、32页页 第第7 7页页土木工程施工土木工程施工2001020010级土木专业级土木专业2 预制桩的沉桩施工预制桩的沉桩施工预制桩的沉桩施工方法有锤击法、静力压桩法、振动法和水冲法。锤击法锤击法共共3232页页 第第8 8页页第第5 5讲讲 砼预制桩施工砼预制桩施工静力压桩法静力压桩法振动法振动法土木工程施工土木工程施工2001020010级土木专业级土木专业 打桩设备包括桩锤、桩架和动力设备。打桩设备包括桩锤、桩架和动力设备。2.1.1 桩锤桩锤 2.1 锤击法锤击法 落锤 构造简单、施工方便,锤重一般0.51.5t,用卷扬机拉升施打,可随意调整落锤高度。速度慢、效率低、对桩身损伤大。汽锤

8、利用蒸汽或压缩空气为动力进行锤击。有单动和双动之分,单动式汽锤锤重315t,锤击频率4060次/min,落距短、速度快、效率高、适宜打各类桩;双动式汽锤锤重0.63.5t,锤击频率100135次/min,可打斜桩、水下打桩和拔桩。目前已较少使用。2 2 预制桩的沉桩施工预制桩的沉桩施工共共3232页页 第第9 9页页土木工程施工土木工程施工2001020010级土木专业级土木专业 柴油锤构造简单、施工方便,有导杆式和筒式两种,锤重0.310t,由于噪音、振动和空气污染等公害,在城市施工日益受到限制,不适用硬土和软土中打桩;液压打桩锤 无噪音、冲击频率高,并适合水下打桩,是理想的冲击式打桩设备,

9、但构造复杂、造价较高。国内最大的国内最大的D180筒式柴油锤筒式柴油锤HHP系列液压打桩锤系列液压打桩锤2.1 2.1 锤击法锤击法共共3232页页 第第1010页页土木工程施工土木工程施工2001020010级土木专业级土木专业柱锤的选择柱锤的选择锤击法沉桩施工,桩锤选择是关键:l 首先应根据施工条件选择桩锤的类型。l 然后决定锤重:一般锤重大于桩重的1.52倍时效果较为理想。l 当桩重大于2t 时可采用比桩轻的锤,但不宜小于桩重的75%。l 应“重锤低击”(锤的重量大而落距小):桩锤不易产生回跃,不致损坏桩头,且桩易打入土中,效率高;l 不应“轻锤高击”,桩锤宜产生回跃,易损坏桩头,桩也难

10、以打入土中,不仅拖延工期,更影响桩基质量。共共3232页页 第第1111页页2.1 2.1 锤击法锤击法土木工程施工土木工程施工2001020010级土木专业级土木专业2.1.2 桩架桩架 桩架是支持桩身和桩锤、在打桩过程中引导桩的方向的设备。常用的桩架有多功能桩架和履带式桩架。多功能桩架:由立柱、斜撑、回转工作台、底盘及传动机构组成。优点:优点:机动性和机动性和适应性较大,水适应性较大,水平方向可作平方向可作3603600 0回回转,立柱可倾斜,转,立柱可倾斜,可适应各种预制可适应各种预制桩和灌注桩;桩和灌注桩;缺点:缺点:机构庞大,机构庞大,组装拆迁较麻烦组装拆迁较麻烦。共共3232页页

11、第第1212页页2.1 2.1 锤击法锤击法土木工程施工土木工程施工2001020010级土木专业级土木专业 履带式桩架履带式桩架以履带式起重机为底盘,加装立柱及传动机构用以打桩。性能灵活,移动方便,适应各类预制桩或灌注桩的施工。共共3232页页 第第1313页页2.1 2.1 锤击法锤击法土木工程施工土木工程施工2001020010级土木专业级土木专业2.1.3 打桩前的施工准备工作打桩前的施工准备工作 清除地上或地下障碍物清除地上或地下障碍物 平整场地平整场地 定位放线定位放线 通电、通水通电、通水 安设打桩机安设打桩机。桩基轴线的定位点应设置在不受打桩影响处;每个桩位打一个小木桩;打桩地

12、区附近设置不少于2个水准点,供施工过程中检查桩位的偏差和桩的入土深度。注意:注意:打桩前对桩管进行检查打桩前对桩管进行检查共共3232页页 第第1414页页2.1 2.1 锤击法锤击法土木工程施工土木工程施工2001020010级土木专业级土木专业2.1.4 打桩顺序打桩顺序打桩顺序:直接影响打桩速度和打桩质量,应综合桩距大小、桩机性能、工程特点和工期要求综合考虑。由一侧向单一方向打(逐排打):桩的就位和起吊方便,打桩效率高,但土壤向一个方向挤压,但桩距4倍桩径时,土壤的挤压影响可忽略不予考虑,小于4倍桩径时可产生桩身倾斜或浮桩,应考虑跳打或变换打桩顺序;自中间向两个方向打:适宜大面积的桩群,

13、有利于避免挤压产生桩倾斜或浮桩;自中间向四周打:同(2)共共3232页页 第第1515页页2.1 2.1 锤击法锤击法土木工程施工土木工程施工2001020010级土木专业级土木专业注意:对标高不一的桩应遵循“先深后浅”的原则;对不同规格的桩,应遵循“先大后小、先长后短”的原则。共共3232页页 第第1616页页2.1 2.1 锤击法锤击法土木工程施工土木工程施工2001020010级土木专业级土木专业2.1.5 打桩方法打桩方法 桩插入土中时的垂直度偏差不超过0.5%,固定桩锤和桩帽,使桩、桩帽、桩锤在同一铅垂线上,确保桩能垂直下沉。开始沉桩应起锤轻压并轻击数锤,观察桩身、桩架、桩锤等垂直一

14、致,始可转入正常施打。打桩过程中,如遇桩身倾斜、桩位位移、贯入度剧变、桩顶或桩身严重裂缝或破碎等异常情况,应暂停打桩,处置后再行施工。桩身定位桩身定位共共3232页页 第第1717页页2.1 2.1 锤击法锤击法土木工程施工土木工程施工2001020010级土木专业级土木专业 采用送桩法将桩顶标高低于地面的桩送入土中时,桩与送桩杆应在同一轴线上,拔出送桩杆后,桩孔应及时回填。安装送桩杆安装送桩杆 送桩施打送桩施打 桩已打入地面以下桩已打入地面以下共共3232页页 第第1818页页2.1 2.1 锤击法锤击法土木工程施工土木工程施工2001020010级土木专业级土木专业2.1.6 多节桩的接桩

15、多节桩的接桩常用接桩方法有焊接、法兰连接或硫磺胶泥锚接。前二种方法适用于各类土层,后一种适用于软土层。焊接接桩:钢板宜用低碳钢,焊条宜用E43,先四角点焊固定,再对称焊接;法兰接桩:钢板和螺栓亦宜用低碳钢并紧固牢靠;硫磺胶泥锚接桩的硫磺胶泥配合比应通过试验确定。焊接接桩焊接接桩共共3232页页 第第1919页页2.1 2.1 锤击法锤击法土木工程施工土木工程施工2001020010级土木专业级土木专业2.2 静力压桩静力压桩静力压桩是利用静压力将桩压入土中,施工中无振动、无噪音,但存在挤土效应。适用于软弱土层和邻近有怕振动的建(构)筑物的情况。当存在厚度大于2m的中密砂夹层时,不宜采用静力压桩

16、。静力压桩机有机械式和液压式之分,目前使用的多为液压式静力压桩机,压力可达7000kN。2 2 预制桩的沉桩施工预制桩的沉桩施工共共3232页页 第第2020页页土木工程施工土木工程施工2001020010级土木专业级土木专业静力压桩多采用分段预制、分节压入、逐段接长。当下节桩压入土中后上端距地面0.81m时接长上节桩,继续压入。每根桩的压入、接长应连续。初压时如桩身发生较大移位、倾斜,压入过程中桩身突然下沉或倾斜,桩顶砼破坏或压桩阻力剧变时,应暂停压桩,及时研究处理。静力压桩的分节压入、接长静力压桩的分节压入、接长静力压桩施工现场静力压桩施工现场2.2 2.2 静力压桩静力压桩共共3232页页 第第2121页页土木工程施工土木工程施工2001020010级土木专业级土木专业桩机就位桩机就位吊起管桩吊起管桩静力压桩静力压桩GZY700D全液压全液压高效静力压桩机高效静力压桩机共共3232页页 第第2222页页2.2 2.2 静力压桩静力压桩土木工程施工土木工程施工2001020010级土木专业级土木专业2.3 振动沉桩振动沉桩振动法是将振动锤吊至预制桩顶上,将桩头套入与振动箱连接的桩帽

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > PPT模板素材

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
