1、L编制依据22 .工程概况及工程量23 .项目进度计划24 .施工准备及条件24.1. 施工人力、机械、工具、仪器、仪表等的计划24.2. 施工环境的要求35 .施工方法及工艺要求35.1. GIS基础核查和基础划线35.2. 设备开箱验收及附件清点35.3. GIS安装45.4. 抽真空55.5. 检漏(定性检漏和定量检测漏)要求年漏气量为1%。65.6. GIS安装检测66 .作业质量标准67 .作业安全措施77.1. 本项作业一般安全措施77.2. 本项作业重大危害(附风险因素识别、评价记录表)77.3. 本项作业重大危害控制措施(附不可接受清单)78 .环境管理措施88.1. 一般环境

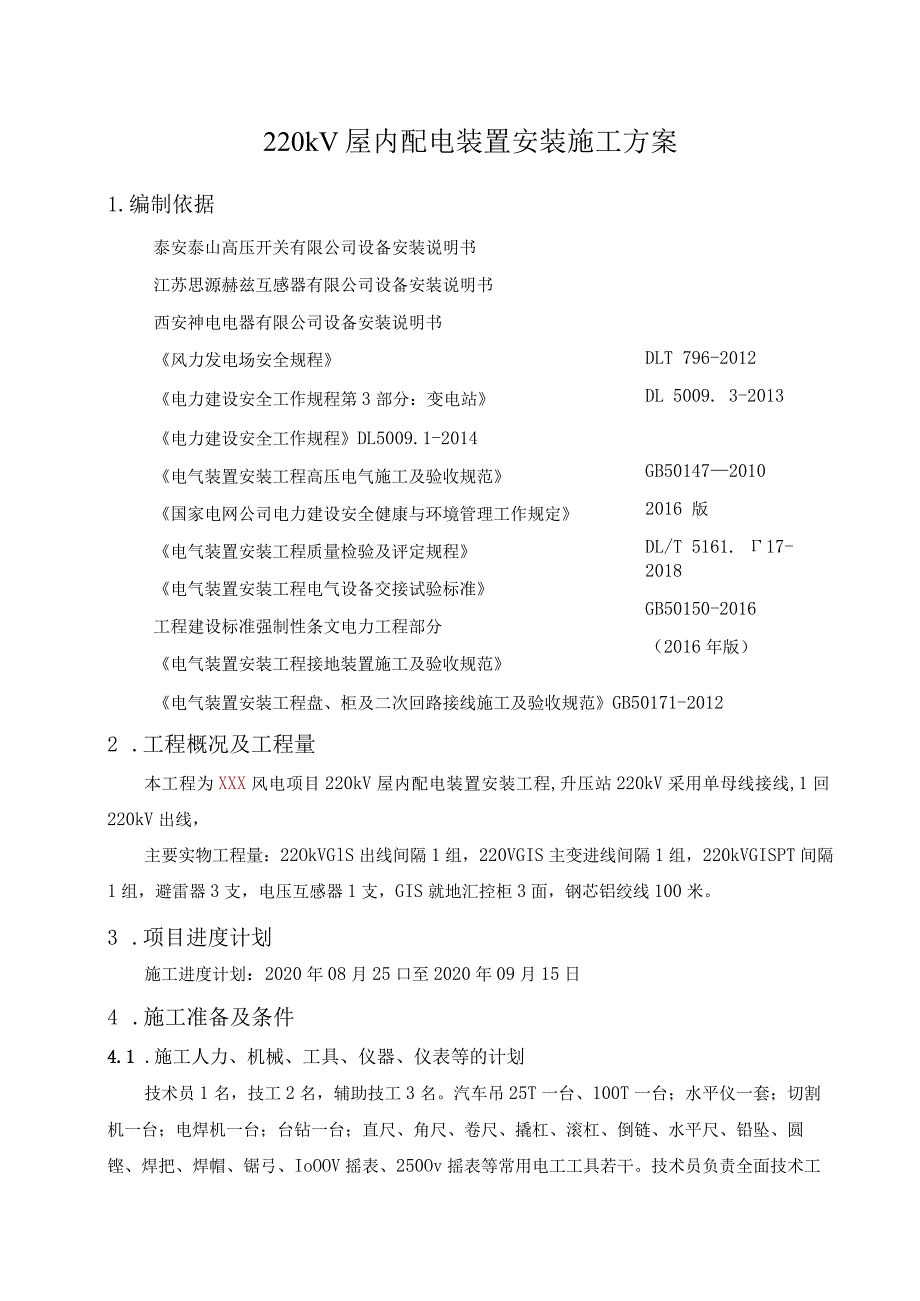

2、保护措施88.2. 本项作业重大环境因素(附环境因素辨识、评价记录表)88.3. 作业重大环境因素控制措施(附重要环境因素清单)8220kV屋内配电装置安装施工方案1.编制依据泰安泰山高压开关有限公司设备安装说明书江苏思源赫兹互感器有限公司设备安装说明书DLT 796-2012DL 5009. 3-2013GB5014720102016 版DL/T 5161. 17-2018GB50150-2016(2016年版)GB501692016西安神电电器有限公司设备安装说明书风力发电场安全规程电力建设安全工作规程第3部分:变电站电力建设安全工作规程DL5009.1-2014电气装置安装工程高压电气施
3、工及验收规范国家电网公司电力建设安全健康与环境管理工作规定电气装置安装工程质量检验及评定规程电气装置安装工程电气设备交接试验标准工程建设标准强制性条文电力工程部分电气装置安装工程接地装置施工及验收规范电气装置安装工程盘、柜及二次回路接线施工及验收规范GB50171-20122 .工程概况及工程量本工程为XXX风电项目220kV屋内配电装置安装工程,升压站220kV采用单母线接线,1回220kV出线,主要实物工程量:22OkVGlS出线间隔1组,220VGIS主变进线间隔1组,220kVGISPT间隔1组,避雷器3支,电压互感器1支,GIS就地汇控柜3面,钢芯铝绞线100米。3 .项目进度计划施

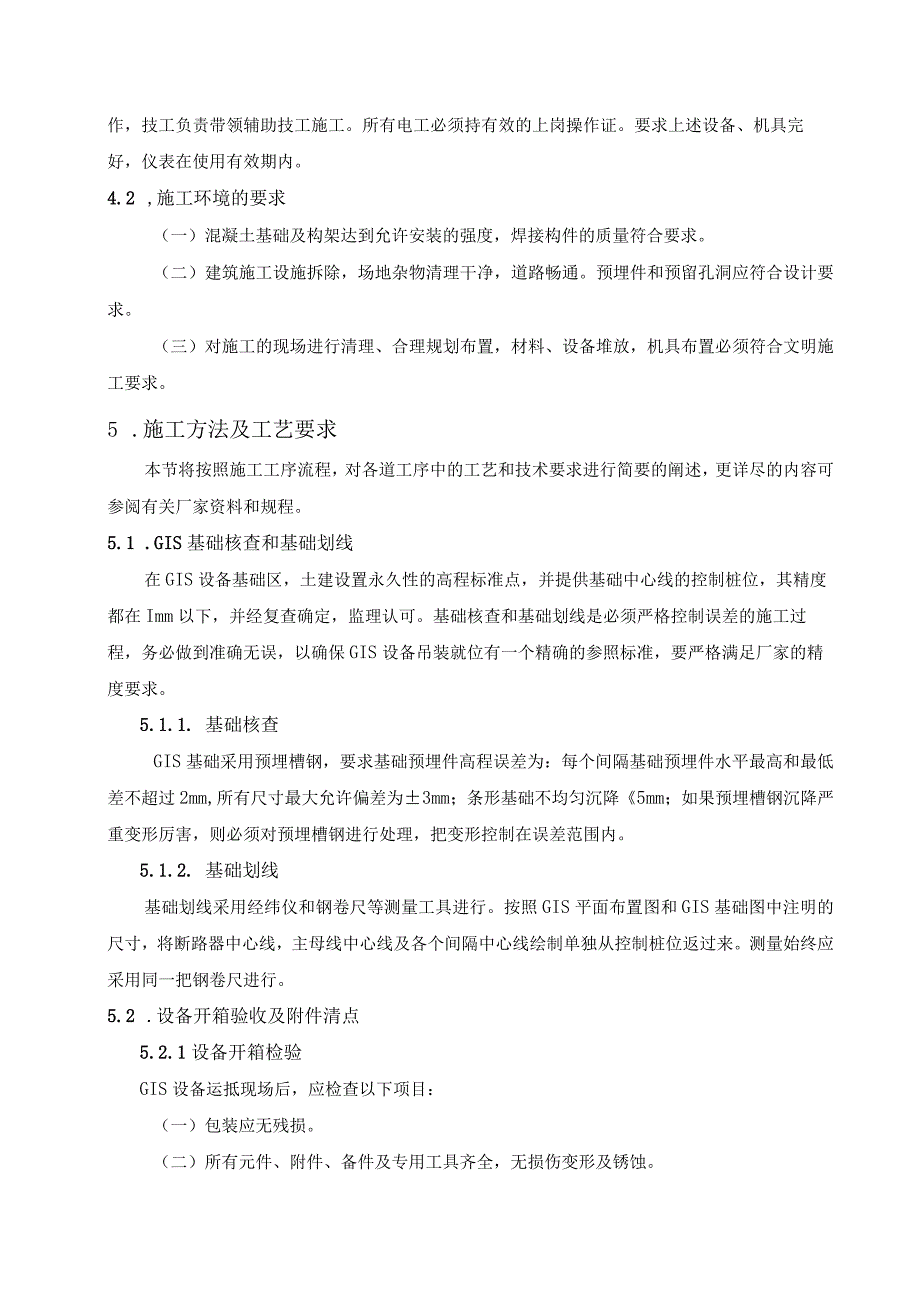

4、工进度计划:2020年08月25口至2020年09月15日4 .施工准备及条件4.1 .施工人力、机械、工具、仪器、仪表等的计划技术员1名,技工2名,辅助技工3名。汽车吊25T一台、100T一台;水平仪一套;切割机一台;电焊机一台;台钻一台;直尺、角尺、卷尺、撬杠、滚杠、倒链、水平尺、铅坠、圆铿、焊把、焊帽、锯弓、IoOOV摇表、250Ov摇表等常用电工工具若干。技术员负责全面技术工作,技工负责带领辅助技工施工。所有电工必须持有效的上岗操作证。要求上述设备、机具完好,仪表在使用有效期内。4.2 ,施工环境的要求(一)混凝土基础及构架达到允许安装的强度,焊接构件的质量符合要求。(二)建筑施工设施
5、拆除,场地杂物清理干净,道路畅通。预埋件和预留孔洞应符合设计要求。(三)对施工的现场进行清理、合理规划布置,材料、设备堆放,机具布置必须符合文明施工要求。5 .施工方法及工艺要求本节将按照施工工序流程,对各道工序中的工艺和技术要求进行简要的阐述,更详尽的内容可参阅有关厂家资料和规程。5.1 .GIS基础核查和基础划线在GIS设备基础区,土建设置永久性的高程标准点,并提供基础中心线的控制桩位,其精度都在Imm以下,并经复查确定,监理认可。基础核查和基础划线是必须严格控制误差的施工过程,务必做到准确无误,以确保GIS设备吊装就位有一个精确的参照标准,要严格满足厂家的精度要求。5.1.1. 基础核查
6、GIS基础采用预埋槽钢,要求基础预埋件高程误差为:每个间隔基础预埋件水平最高和最低差不超过2mm,所有尺寸最大允许偏差为3mm;条形基础不均匀沉降5mm;如果预埋槽钢沉降严重变形厉害,则必须对预埋槽钢进行处理,把变形控制在误差范围内。5.1.2. 基础划线基础划线采用经纬仪和钢卷尺等测量工具进行。按照GIS平面布置图和GIS基础图中注明的尺寸,将断路器中心线,主母线中心线及各个间隔中心线绘制单独从控制桩位返过来。测量始终应采用同一把钢卷尺进行。5.2 .设备开箱验收及附件清点5.2.1设备开箱检验GIS设备运抵现场后,应检查以下项目:(一)包装应无残损。(二)所有元件、附件、备件及专用工具齐全
7、,无损伤变形及锈蚀。(三)瓷件及绝缘件应无裂纹及破损。(四)有氮气的运输单元,其压力值应符合产品的技术规定。(五)出厂文件及技术资料应齐全。5. 2.2散件清点、保管GIS设备散件、附件、备件和装置性材料等种类繁多,数量大,附件材料进行详细登记。开箱后,应认真清点,妥善保管,做到摆放,分类清晰,标识正确,以利安装。5.3. GIS安装在制造厂已组装好的各部件在安装时不得随意拆卸。若必须拆卸时,应先取得制造厂同意,或在制造厂派人指导下进行。5. 3.1GIS主体元件安装(一)基准间隔就位以主母线运输单元为最先就位设备,按照厂家提供的装箱清单及其设计处人员说明,将单元包装箱开箱后吊入220kVGI
