围堰施工 一建市政实务考点.docx

上传人:p** 文档编号:573376 上传时间:2023-11-08 格式:DOCX 页数:4 大小:16.99KB
下载 相关 举报
围堰施工 一建市政实务考点.docx_第1页
第1页 / 共4页
围堰施工 一建市政实务考点.docx_第2页
第2页 / 共4页
围堰施工 一建市政实务考点.docx_第3页
第3页 / 共4页
围堰施工 一建市政实务考点.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《围堰施工 一建市政实务考点.docx》由会员分享,可在线阅读,更多相关《围堰施工 一建市政实务考点.docx(4页珍藏版)》请在第壹文秘上搜索。

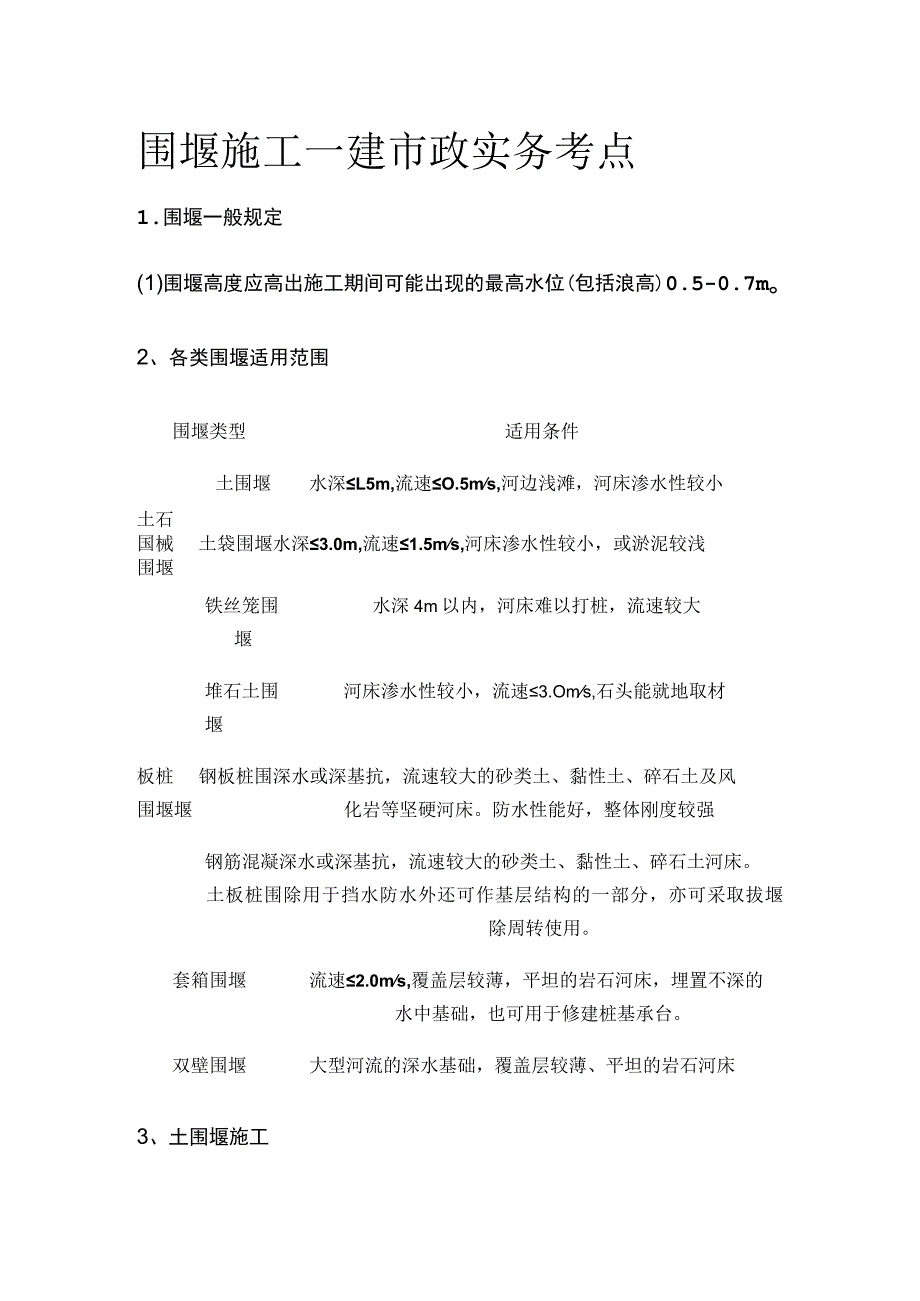

1、围堰施工一建市政实务考点1.围堰一般规定(1)围堰高度应高出施工期间可能出现的最高水位(包括浪高)0.5-0.7mo2、各类围堰适用范围围堰类型适用条件土围堰水深L5m,流速O.5ms,河边浅滩,河床渗水性较小土石国械土袋围堰水深3.0m,流速1.5ms,河床渗水性较小,或淤泥较浅围堰铁丝笼围水深4m以内,河床难以打桩,流速较大堰堆石土围河床渗水性较小,流速3.Oms,石头能就地取材堰板桩钢板桩围深水或深基抗,流速较大的砂类土、黏性土、碎石土及风围堰堰化岩等坚硬河床。防水性能好,整体刚度较强钢筋混凝深水或深基抗,流速较大的砂类土、黏性土、碎石土河床。土板桩围除用于挡水防水外还可作基层结构的一部

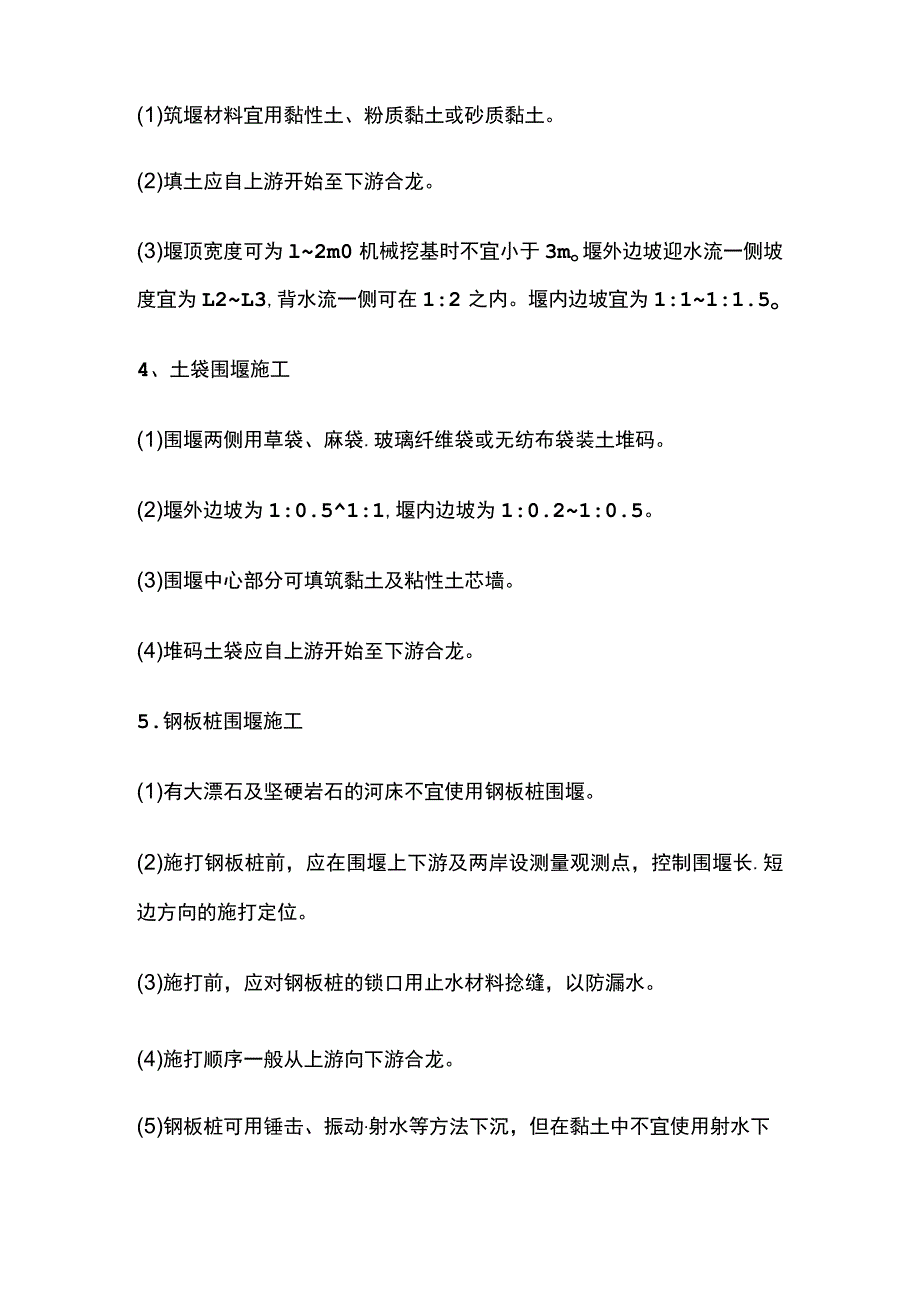

2、分,亦可采取拔堰除周转使用。套箱围堰流速2.0ms,覆盖层较薄,平坦的岩石河床,埋置不深的水中基础,也可用于修建桩基承台。双壁围堰大型河流的深水基础,覆盖层较薄、平坦的岩石河床3、土围堰施工(1)筑堰材料宜用黏性土、粉质黏土或砂质黏土。(2)填土应自上游开始至下游合龙。(3)堰顶宽度可为l2m0机械挖基时不宜小于3mo堰外边坡迎水流一侧坡度宜为L2L3,背水流一侧可在1:2之内。堰内边坡宜为1:11:1.5o4、土袋围堰施工(1)围堰两侧用草袋、麻袋.玻璃纤维袋或无纺布袋装土堆码。(2)堰外边坡为1:0.51:1,堰内边坡为1:0.21:0.5。(3)围堰中心部分可填筑黏土及粘性土芯墙。(4)

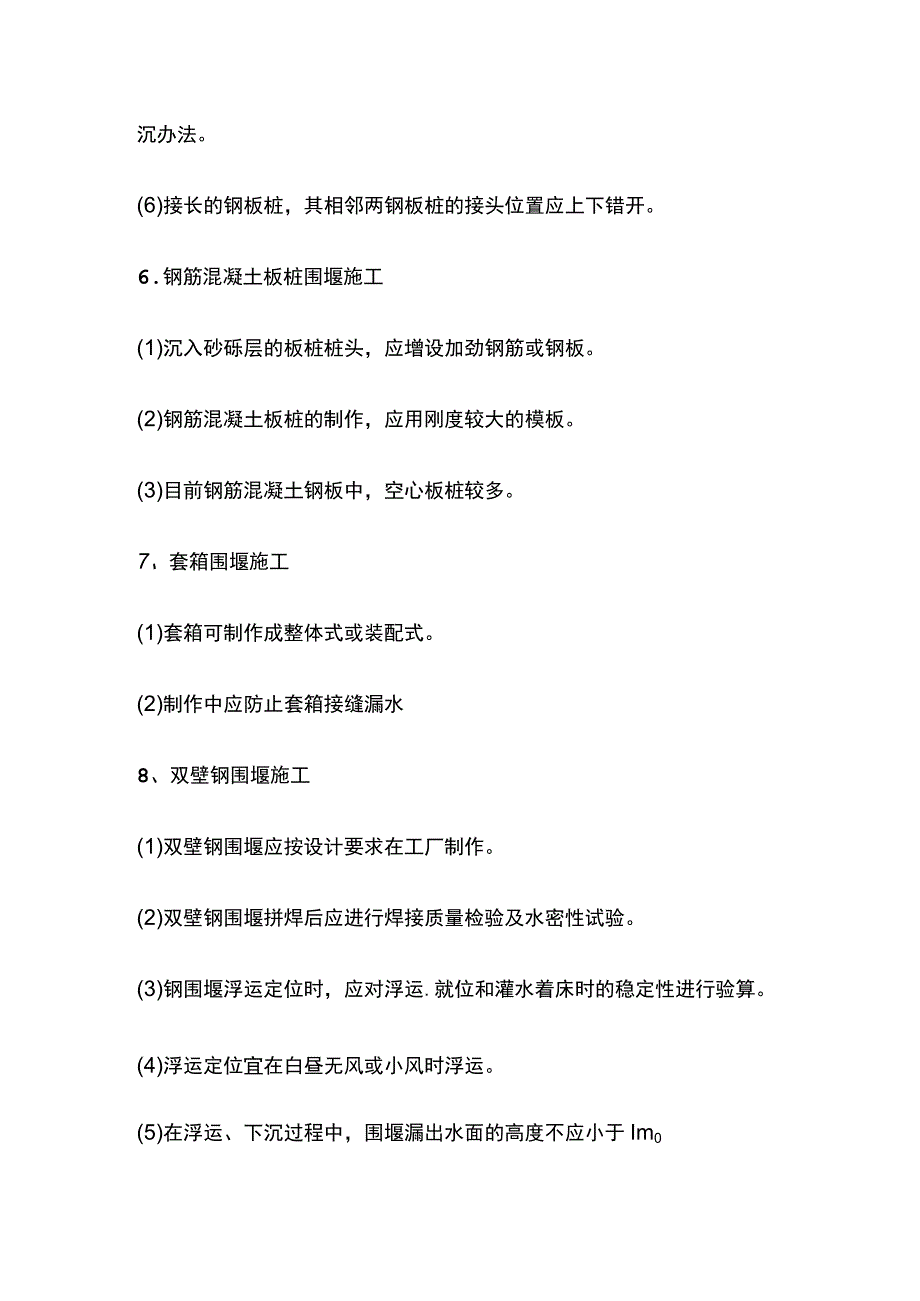

3、堆码土袋应自上游开始至下游合龙。5.钢板桩围堰施工(1)有大漂石及坚硬岩石的河床不宜使用钢板桩围堰。(2)施打钢板桩前,应在围堰上下游及两岸设测量观测点,控制围堰长.短边方向的施打定位。(3)施打前,应对钢板桩的锁口用止水材料捻缝,以防漏水。(4)施打顺序一般从上游向下游合龙。(5)钢板桩可用锤击、振动射水等方法下沉,但在黏土中不宜使用射水下沉办法。(6)接长的钢板桩,其相邻两钢板桩的接头位置应上下错开。6.钢筋混凝土板桩围堰施工(1)沉入砂砾层的板桩桩头,应增设加劲钢筋或钢板。(2)钢筋混凝土板桩的制作,应用刚度较大的模板。(3)目前钢筋混凝土钢板中,空心板桩较多。7、套箱围堰施工(1)套箱可制作成整体式或装配式。(2)制作中应防止套箱接缝漏水8、双壁钢围堰施工(1)双壁钢围堰应按设计要求在工厂制作。(2)双壁钢围堰拼焊后应进行焊接质量检验及水密性试验。(3)钢围堰浮运定位时,应对浮运.就位和灌水着床时的稳定性进行验算。(4)浮运定位宜在白昼无风或小风时浮运。(5)在浮运、下沉过程中,围堰漏出水面的高度不应小于Im0(6)就位前应对所有揽绳.锚链、锚锭和导向设备进行检查调整。(7)准确定位后,应向堰体壁腔内迅速、对称、均衡的灌水,使围堰落床。(8)钢围堰浇筑水下封底混凝土之前,应按照设计要求进行清基,并由潜水员逐片检查合格后方可封底。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
