建筑工程施工技术强制措施全套.docx

上传人:p** 文档编号:574033 上传时间:2023-11-08 格式:DOCX 页数:38 大小:54.84KB
下载 相关 举报
建筑工程施工技术强制措施全套.docx_第1页
第1页 / 共38页
建筑工程施工技术强制措施全套.docx_第2页
第2页 / 共38页
建筑工程施工技术强制措施全套.docx_第3页
第3页 / 共38页
建筑工程施工技术强制措施全套.docx_第4页
第4页 / 共38页
建筑工程施工技术强制措施全套.docx_第5页
第5页 / 共38页
建筑工程施工技术强制措施全套.docx_第6页
第6页 / 共38页
建筑工程施工技术强制措施全套.docx_第7页
第7页 / 共38页
建筑工程施工技术强制措施全套.docx_第8页
第8页 / 共38页
建筑工程施工技术强制措施全套.docx_第9页
第9页 / 共38页
建筑工程施工技术强制措施全套.docx_第10页
第10页 / 共38页
亲,该文档总共38页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建筑工程施工技术强制措施全套.docx》由会员分享,可在线阅读,更多相关《建筑工程施工技术强制措施全套.docx(38页珍藏版)》请在第壹文秘上搜索。

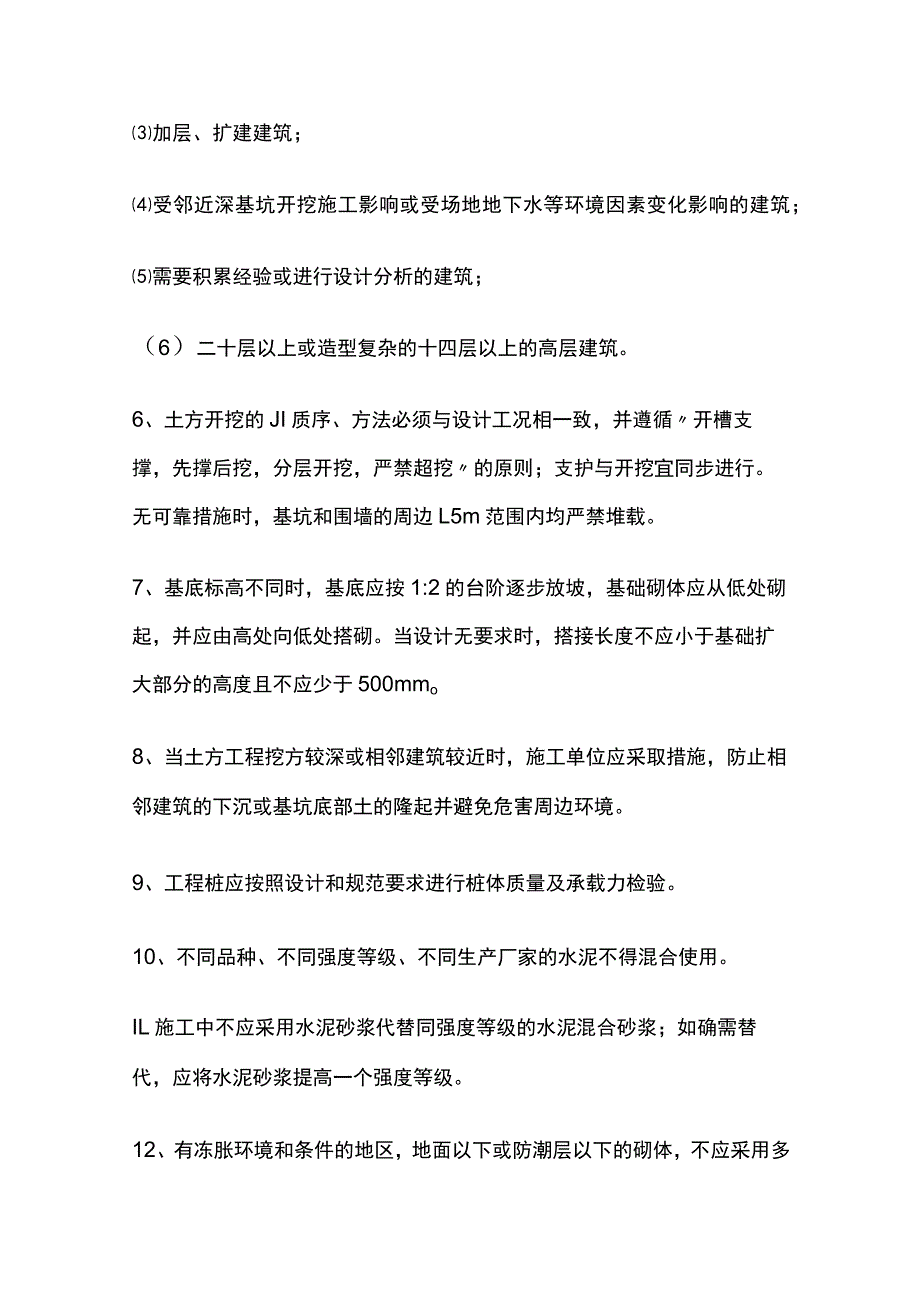

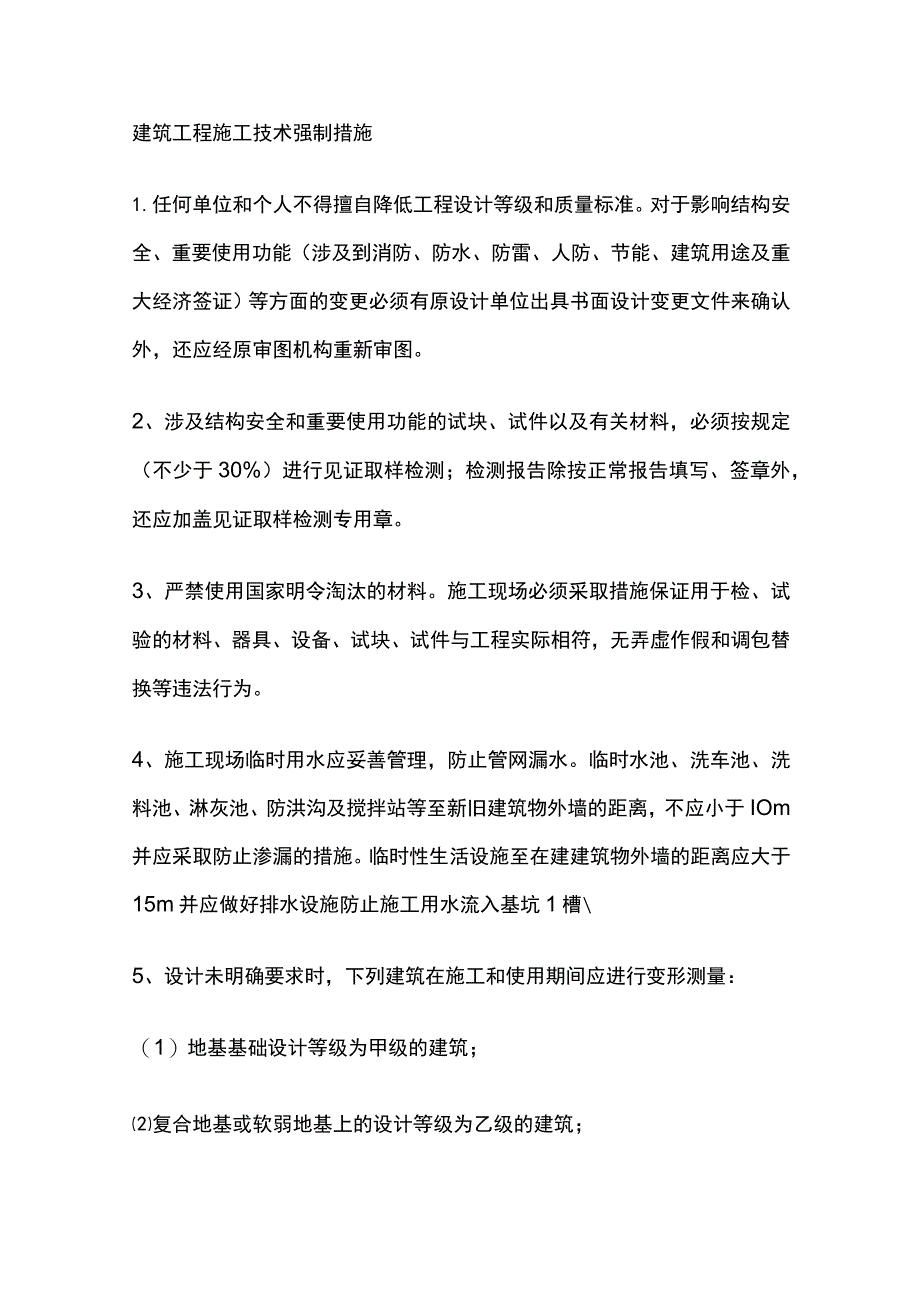

1、建筑工程施工技术强制措施1.任何单位和个人不得擅自降低工程设计等级和质量标准。对于影响结构安全、重要使用功能(涉及到消防、防水、防雷、人防、节能、建筑用途及重大经济签证)等方面的变更必须有原设计单位出具书面设计变更文件来确认外,还应经原审图机构重新审图。2、涉及结构安全和重要使用功能的试块、试件以及有关材料,必须按规定(不少于30%)进行见证取样检测;检测报告除按正常报告填写、签章外,还应加盖见证取样检测专用章。3、严禁使用国家明令淘汰的材料。施工现场必须采取措施保证用于检、试验的材料、器具、设备、试块、试件与工程实际相符,无弄虚作假和调包替换等违法行为。4、施工现场临时用水应妥善管理,防止管

2、网漏水。临时水池、洗车池、洗料池、淋灰池、防洪沟及搅拌站等至新旧建筑物外墙的距离,不应小于IOm并应采取防止渗漏的措施。临时性生活设施至在建建筑物外墙的距离应大于15m并应做好排水设施防止施工用水流入基坑1槽5、设计未明确要求时,下列建筑在施工和使用期间应进行变形测量:(1)地基基础设计等级为甲级的建筑;复合地基或软弱地基上的设计等级为乙级的建筑;加层、扩建建筑;受邻近深基坑开挖施工影响或受场地地下水等环境因素变化影响的建筑;需要积累经验或进行设计分析的建筑;(6)二十层以上或造型复杂的十四层以上的高层建筑。6、土方开挖的JI质序、方法必须与设计工况相一致,并遵循开槽支撑,先撑后挖,分层开挖,

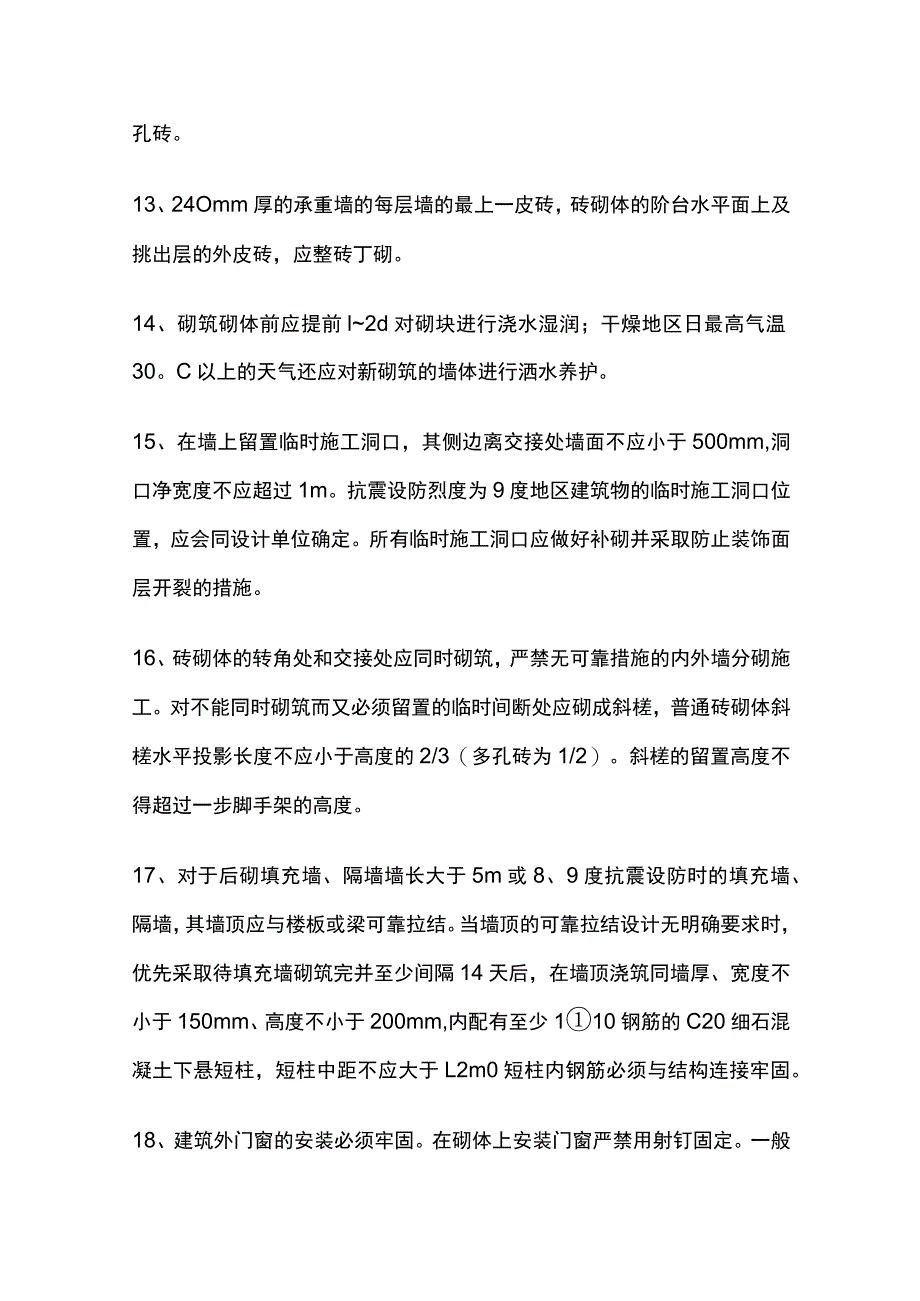

3、严禁超挖的原则;支护与开挖宜同步进行。无可靠措施时,基坑和围墙的周边L5m范围内均严禁堆载。7、基底标高不同时,基底应按1:2的台阶逐步放坡,基础砌体应从低处砌起,并应由高处向低处搭砌。当设计无要求时,搭接长度不应小于基础扩大部分的高度且不应少于500mmo8、当土方工程挖方较深或相邻建筑较近时,施工单位应采取措施,防止相邻建筑的下沉或基坑底部土的隆起并避免危害周边环境。9、工程桩应按照设计和规范要求进行桩体质量及承载力检验。10、不同品种、不同强度等级、不同生产厂家的水泥不得混合使用。IL施工中不应采用水泥砂浆代替同强度等级的水泥混合砂浆;如确需替代,应将水泥砂浆提高一个强度等级。12、有冻

4、胀环境和条件的地区,地面以下或防潮层以下的砌体,不应采用多孔砖。13、24Omm厚的承重墙的每层墙的最上一皮砖,砖砌体的阶台水平面上及挑出层的外皮砖,应整砖丁砌。14、砌筑砌体前应提前l2d对砌块进行浇水湿润;干燥地区日最高气温30。C以上的天气还应对新砌筑的墙体进行洒水养护。15、在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽度不应超过1m。抗震设防烈度为9度地区建筑物的临时施工洞口位置,应会同设计单位确定。所有临时施工洞口应做好补砌并采取防止装饰面层开裂的措施。16、砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。对不能同时砌筑而又必须留置的临时间

5、断处应砌成斜槎,普通砖砌体斜槎水平投影长度不应小于高度的2/3(多孔砖为1/2)。斜槎的留置高度不得超过一步脚手架的高度。17、对于后砌填充墙、隔墙墙长大于5m或8、9度抗震设防时的填充墙、隔墙,其墙顶应与楼板或梁可靠拉结。当墙顶的可靠拉结设计无明确要求时,优先采取待填充墙砌筑完并至少间隔14天后,在墙顶浇筑同墙厚、宽度不小于150mm、高度不小于200mm,内配有至少110钢筋的C20细石混凝土下悬短柱,短柱中距不应大于L2m0短柱内钢筋必须与结构连接牢固。18、建筑外门窗的安装必须牢固。在砌体上安装门窗严禁用射钉固定。一般当外墙门窗洞口周围设计无混凝土边框时,在砌筑砌体中应设置截面尺寸不小

6、于11511590mm,强度等级不小于C20的混凝土块;其间距必须满足固定门窗框的安装要求。19、在8度抗震设防地区承重砌体窗间墙最小宽度以及承重砌体外墙尽端至门窗洞边的最小距离小于1.2m时,应采取局部加强措施。若设计未给出明确要求,可采用在洞边增设截面尺寸为18OmmX墙厚,强度等级不小于C20的混凝土构造柱;构造柱纵筋412,箍筋6200,上下分别锚入过梁和楼盖中。20、砌体结构墙体内设置的配电箱及消火栓四周必须按设计和规范要求加设边框。21、设计要求的洞口、沟槽、管道应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上随意开洞或开凿水平沟槽。不应在截面长边小于500mm的承重

7、墙体、独立柱内埋设线管。22、不得采用在墙体内先留水平沟槽后补浇混凝土的施工工艺。23、承重墙体使用的小砌块应完整,无破损、无裂缝。24、脚手眼(架眼洞)的留设必须符合设计及施工规范要求。25、任何情况下独立柱的最小截面尺寸不得小于下列限值:轻质砌块:200500或300400;粘土砖:240x370或300x300;素混凝土:200x350或250x300;钢筋混凝土:240x240或200x300。26、砌块墙体上宽度超过300mm的洞口上部必须设置钢筋混凝土过梁。所有过梁的有效支承长度,68度抗震设防时不应小于240mm,9度抗震设防时不应小于360mmo当过梁支座沿墙端的纵向长度不够时

8、,过梁支承应采取可靠的锚固措施。27、小型空心砌块砌体工程中,在散热器、厨房和卫生间等设备及管道的卡具安装处的小砌块,宜在施工前用强度等级不低于C20(或Cb20)的混凝土将其孔洞灌实。28、与构造柱连接处墙体应砌成马牙槎,马牙槎凹凸尺寸不宜小于60mm,高度不应超过300mm,马牙槎应先退后进,对称砌筑;节点上下均放大。29、抗震设防烈度8度和9度时,砌体结构楼梯间及门厅内墙阳角处的大梁支承长度不应小于500mm,并应与圈梁或楼盖可靠连接。30、当设计无明确要求时,外墙洞口宽度超过L5m的窗台面均宜设置同墙宽,不小于90mm厚的钢筋混凝土压顶;其纵向钢筋不小于210,横向钢筋筋6200,纵向

9、钢筋应分别锚入两侧结构中。31、砌体填充墙构造柱设置必须符合设计要求。当设计无明确要求时,应符合下列规定:(1)内、外墙墙长超过层高的2倍时,必须设置构造柱;内外墙交接处均应设构造柱;外墙转角处及通窗端部处无框架柱或混凝土墙时应设置构造柱;所有外墙阳台门两侧(门带窗时为靠门T则)及洞宽不小于4m的窗洞两侧均应设构造柱(当洞边至侧向支承近边间距小于40Omm时可不设构造柱而改设抱框柱);外墙窗间墙墙垛宽不大于600mm时应设置构造柱(当断面宽度不大于40Omm时可考虑设加宽构造柱以避免砌筑困难);(6)当外墙墙长大于4m时,应在墙长范围内按净距不大于4m设置构造柱;当内墙墙长大于8m时,应在墙长

10、范围内设置构造柱,优先选在洞边或墙端设;(8)对于双侧无侧向支承的墙,外墙墙长超过L5m或墙长超过层高1倍以及内墙墙长超过3m或墙长超过层高2倍,应在其两端处设置构造柱;(9)对于单侧无侧向支承的墙,外墙墙长超过2m或墙长超过层高1倍以及内墙墙长超过4m或墙长超过层高2倍,应在其无侧向支承端处设置构造柱;(io)对于三侧均与结构无可靠拉结且外墙墙高超过0.9m或内墙墙高超过L8m的,应在其两端处设置构造柱;(三)砌体填充墙内设有雨篷、飘窗或外挑长度超过0.9m的空调搁板等悬臂构件时,应其下洞口或支座两边的墙内设置构造柱;(12)墙高超过5m时,应在所有墙体的交接处、转角处、无侧向支承的自由端以

11、及超过3m宽的门窗洞口边设置构造柱;(B)特殊情况下对于砌块强度等级或墙体高厚比不能满足设计或规范要求时,可在墙内按净距不大于3m增设构造柱和水平混凝土现浇带;(14)内墙门洞或哑巴洞洞高3.6m时,洞口两侧均应设构造柱;(15)多层砌体结构在8度和9度时,长度大于5m后砌隔墙的独立墙肢端部及大门洞边直设构造柱。32、砌体填充墙抱框柱设置必须符合设计要求,窗边设置抱框柱时,应在窗下口处相应设置与结构可靠拉结的水平钢筋混凝土现浇带。当抱框柱设计无明确要求时,应符合下列规定:高层建筑的填充外墙当窗(含门带窗)洞宽度l8m时均应在洞口两侧(门带窗时靠窗一)设置窗抱框柱;多层和低层建筑的填充外墙当窗(

12、含门带窗)洞宽或洞高2.7m时均应在洞口两侧(门带窗时靠窗一侧)设置窗抱框柱;(3)内墙净高4m且洞宽分别大于L5m(门洞)和2.1(窗洞)时,洞边宜设抱框柱;内墙净高4m且洞宽分别大于1.8m(门洞)和2.4(窗洞)时,洞边宜设抱框柱。33、砌体拉结筋设置必须符合设计要求,当设计无具体要求时,应按下列规定执行:多层砌体结构中构造柱与墙连接处沿墙高每隔50Omm设置206的拉结钢筋,每边伸入墙内的长度均不小于1m。另外,6、7度时底部1/3楼层,8度时底部1/2楼层和9度时底部全部楼层的拉结钢筋应沿墙体水平通长设置。多层砌体结构中,对于6、7度时长度大于7.2m的大房间以及8、9度时外墙转角及

13、内外墙交接处,应沿墙高每隔500mm设置206通长的拉结钢筋。多层砌体结构中,顶层楼梯间墙体应沿墙高每隔500mm设置206通长的拉结钢筋;而79时各层楼梯间墙体均应在休息平台或楼层半高处设置60mm厚、纵向钢筋不少于2010的C20钢筋混凝土带。(4)多层砌体结构中,突出顶层的楼、电梯间,墙体构造柱应伸到顶部,并与顶部圈梁连接,所有墙体应沿墙高每隔500mm设置206通长的拉结钢筋。多层砌体结构中,后砌的非承重墙应沿墙每隔40060Omm间距设置206的拉结钢筋与承重墙或柱拉结,每边伸入墙内的长度不宜小于Imo(6)钢筋混凝土结构中,填充墙应沿框架柱或剪力墙全高每40060Omm间距设置20

14、6通长的砌体拉结钢筋。35、钢筋混凝土结构中,楼梯间和人流通道的填充墙,尚应采用钢丝网砂浆面层加强。36、填充墙与承重墙、柱、梁的连接钢筋优先采用在混凝土浇筑前预埋的方法;当采用化学植筋的连接方式时,应进行实体检测。锚固钢筋拉拔试验的轴向受拉非破坏承载力检验值不小于6kNo37、蒸压加气混凝土砌块砌体当采用砌筑砂浆时,水平灰缝厚度和竖向灰缝宽度均不应超过15mm;当采用粘结砂浆时,水平灰缝厚度和竖向灰缝宽度宜为34mm。38、底框砖混结构、砌体构造柱、砌体芯柱以及设计有特殊要求的结构,必须按先砌墙后浇柱的顺序施工。39、不得将后砌填充墙或轻质隔墙直接作为现浇楼盖或悬挑结构的底模施工。40、钢筋

15、进场时,应按国家现行相关标准的规定抽取试件作力学性能和重量偏差检验,检验结果必须符合有关标准的规定。41、对有抗震设防要求的结构,其纵向受力钢筋的性能应满足设计要求;当设计无具体要求时,对按一、二、三级抗震等级设计的各类框架中的纵向受力钢筋应采取HRB335E、HRB400ExHRB500EsHRBF335EsHRBF400E.HRBF500E钢筋,其强度实测值应符合下列规定:钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;钢筋的屈服强度实测值与屈服强度标准值的比值不应大于L3;(3)钢筋的最大力下总伸长率不得小于9%o42、钢筋宜采用无延伸功能的机械设备进行调直,也可采用冷拉方法调直。当采用冷拉方法调直时,HPB235xHPB300光圆钢筋的冷拉率不宜大于4%;HRB335、HRB400、HRB500.HRBF335xHRBF400xHRBF500及RRB400带肋钢筋的冷拉率不宜大于1%。43、钢筋应先调直再下料。切口端面应与钢筋轴线垂直不得有马蹄形、缩颈、偏折或翘曲等缺陷。闪光对焊、电渣压力焊、氧气压力焊、机械连接接头应优先采用无齿锯(轮锯)切割下料,机械连接接头严禁采用气割下料。44、机械连接直螺纹接头的每个丝扣端伸入套筒内的长度均至少应大于钢筋的外径尺寸且外露丝扣长度不宜超过1扣。45、剪力墙及框架柱等结构钢筋最大位移量不得超过35mm;否则必须报审

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 管理论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
