资源描述

《斜井与竖井施工技术规范.docx》由会员分享,可在线阅读,更多相关《斜井与竖井施工技术规范.docx(5页珍藏版)》请在第壹文秘上搜索。

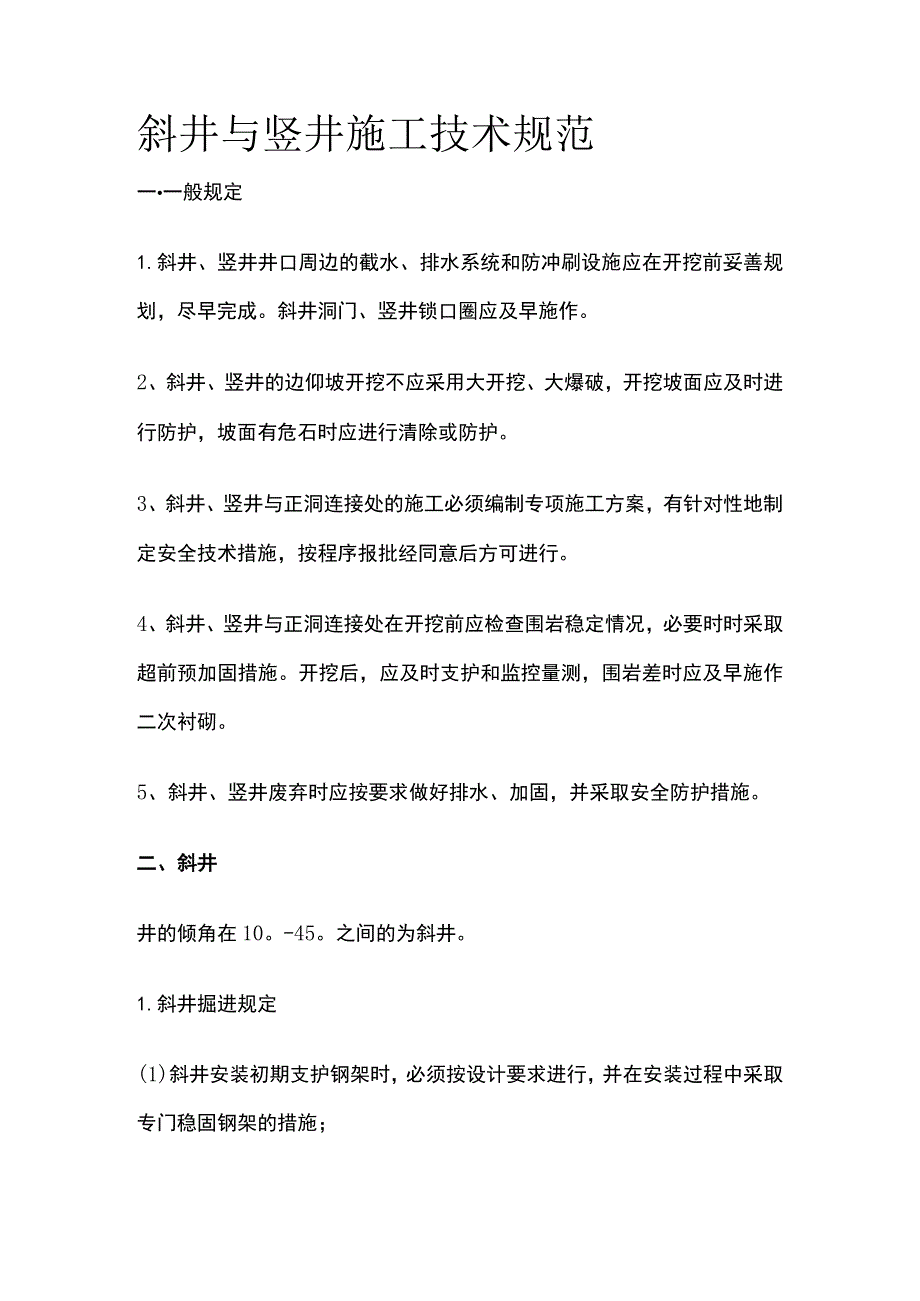

1、斜井与竖井施工技术规范一一般规定1.斜井、竖井井口周边的截水、排水系统和防冲刷设施应在开挖前妥善规划,尽早完成。斜井洞门、竖井锁口圈应及早施作。2、斜井、竖井的边仰坡开挖不应采用大开挖、大爆破,开挖坡面应及时进行防护,坡面有危石时应进行清除或防护。3、斜井、竖井与正洞连接处的施工必须编制专项施工方案,有针对性地制定安全技术措施,按程序报批经同意后方可进行。4、斜井、竖井与正洞连接处在开挖前应检查围岩稳定情况,必要时时采取超前预加固措施。开挖后,应及时支护和监控量测,围岩差时应及早施作二次衬砌。5、斜井、竖井废弃时应按要求做好排水、加固,并采取安全防护措施。二、斜井井的倾角在10。-45。之间的

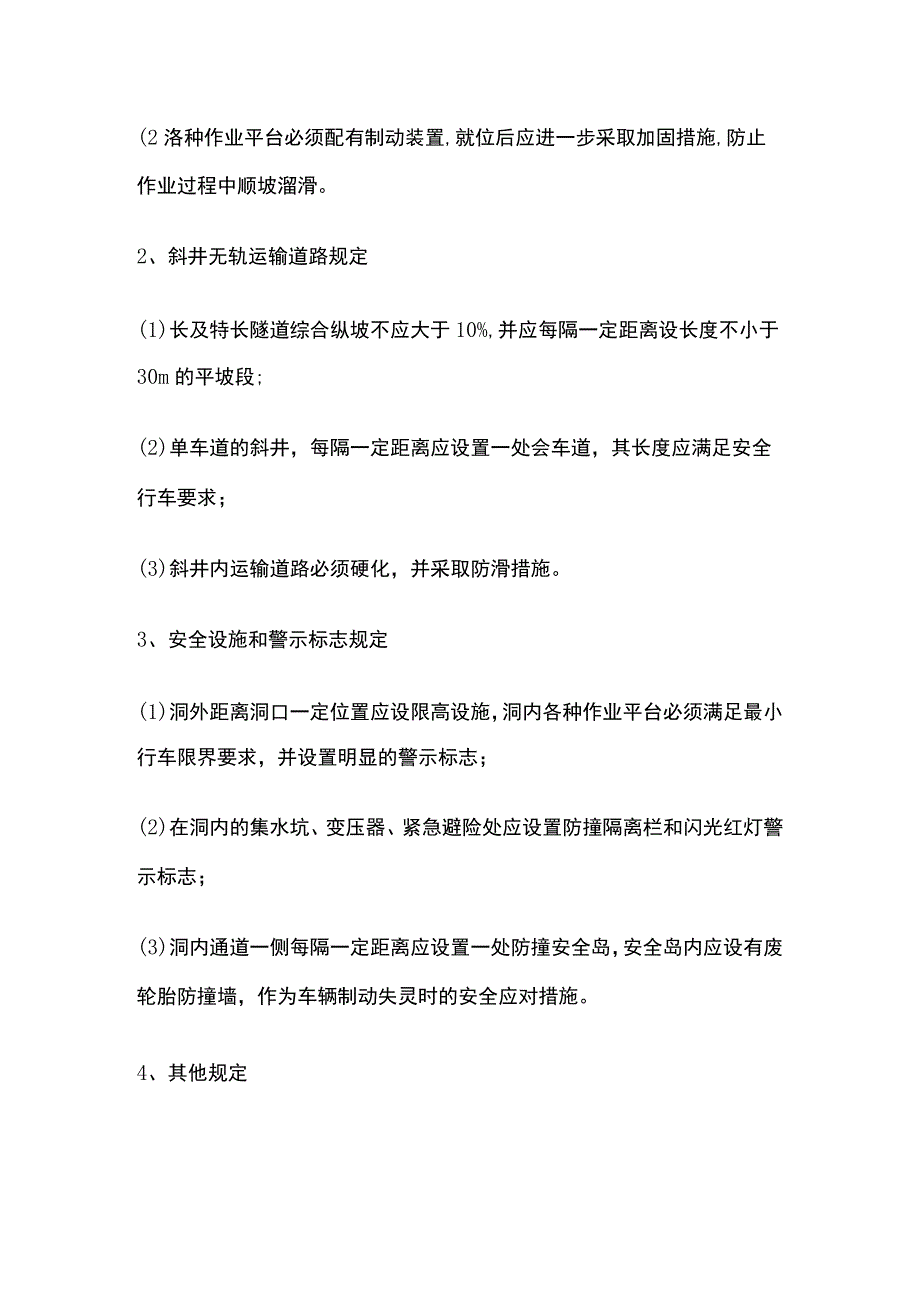

2、为斜井。1.斜井掘进规定(1)斜井安装初期支护钢架时,必须按设计要求进行,并在安装过程中采取专门稳固钢架的措施;(2洛种作业平台必须配有制动装置,就位后应进一步采取加固措施,防止作业过程中顺坡溜滑。2、斜井无轨运输道路规定(1)长及特长隧道综合纵坡不应大于10%,并应每隔一定距离设长度不小于30m的平坡段;(2)单车道的斜井,每隔一定距离应设置一处会车道,其长度应满足安全行车要求;(3)斜井内运输道路必须硬化,并采取防滑措施。3、安全设施和警示标志规定(1)洞外距离洞口一定位置应设限高设施,洞内各种作业平台必须满足最小行车限界要求,并设置明显的警示标志;(2)在洞内的集水坑、变压器、紧急避险处

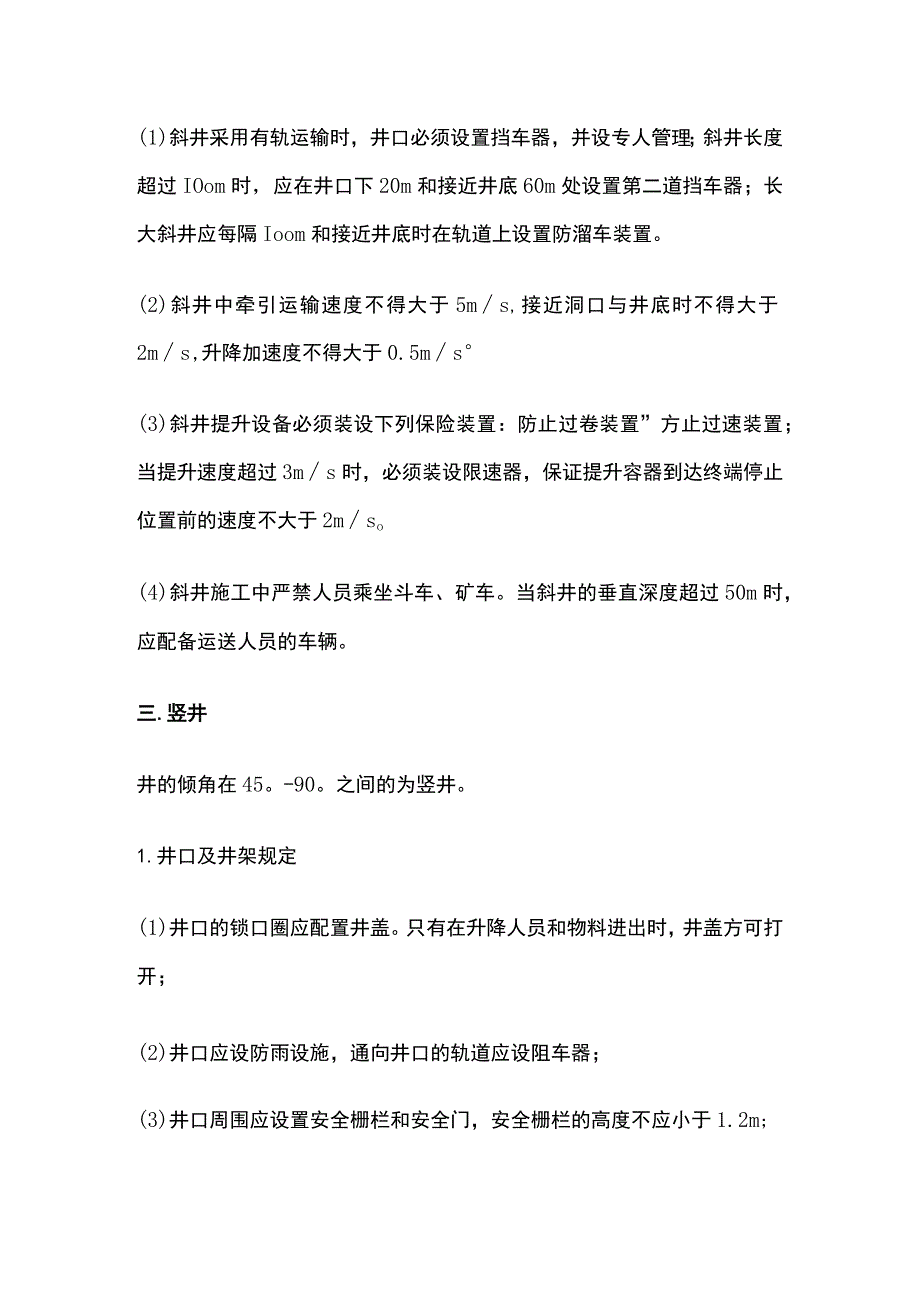

3、应设置防撞隔离栏和闪光红灯警示标志;(3)洞内通道一侧每隔一定距离应设置一处防撞安全岛,安全岛内应设有废轮胎防撞墙,作为车辆制动失灵时的安全应对措施。4、其他规定(1)斜井采用有轨运输时,井口必须设置挡车器,并设专人管理;斜井长度超过IOom时,应在井口下20m和接近井底60m处设置第二道挡车器;长大斜井应每隔Ioom和接近井底时在轨道上设置防溜车装置。(2)斜井中牵引运输速度不得大于5ms,接近洞口与井底时不得大于2ms,升降加速度不得大于0.5ms(3)斜井提升设备必须装设下列保险装置:防止过卷装置”方止过速装置;当提升速度超过3ms时,必须装设限速器,保证提升容器到达终端停止位置前的速度

4、不大于2mso(4)斜井施工中严禁人员乘坐斗车、矿车。当斜井的垂直深度超过50m时,应配备运送人员的车辆。三.竖井井的倾角在45。-90。之间的为竖井。1.井口及井架规定(1)井口的锁口圈应配置井盖。只有在升降人员和物料进出时,井盖方可打开;(2)井口应设防雨设施,通向井口的轨道应设阻车器;(3)井口周围应设置安全栅栏和安全门,安全栅栏的高度不应小于1.2m;(4)井口、井底、绞车房和工作吊盘间均应有联络信号,并有专人负责。必要时应装设直通电话;(5)竖井井架天轮棚必须安装避雷针,井架脚必须安装接地线。2、竖井掘进规定(1)竖井钻孔结束后,应将钻孔机具提升出井外,防止爆破损坏钻孔木国(2)每次

5、爆破后,应有专人清除危石和掉落在井圈上的石磴,并检查初期支护和临时支撑有无受损,清理完后方可正常工作;(3)当工作面附近或未衬砌地段发现落石、支撑发响、大量涌水时,施工人员应立即撤出井外,并报告处理。3、提升机械使用规定(1)提升机械安装完毕后必须经具有专业资质的检测机构验收合格,并出具安全检验合格证书,方可投入使用;(2)提升机械不得超负荷运行,并应有深度指示器和防止过卷、过速等保险装置,以及限速器和松绳信号等;(3)工作吊盘的载重量不得超过吊盘的设计载重能力;(4)提升用的钢丝绳和各种悬挂使用的钩、链、环、螺栓等连接装置,应具有规定的安全系数,使用前应检验合格后方可安装。使用中应定期检查、

6、维修和更换。4、防排水规定(1)竖井建井期间,如果裂隙水较发育,影响作业人员安全,应采用周边帷幕注浆止水。在有少量裂隙水时,应随竖井的施工开挖在井底设集水坑,采用小型抽水机将水抽入吊桶排至井外;(2)竖井使用期间,正洞裂隙水及施工废水应排入井底水仓,由井底抽水机排出。四、小结当井田内煤层埋藏不深、表土层不厚、水文地质情况简单、精通不需要特殊法施工的缓斜和倾斜煤层,一般可采用斜井开拓。当井田的地形地质条件不利于采用平碉或斜井时,对可以考虑采用立井开拓。对于煤层赋存较深、表土层厚,或水文情况比较复杂、井筒需用特殊法施工,或多水平开采急斜煤层的矿井,一般都应采用立井开拓。对于倾斜长度大的井田,采用立井多水平开拓能较合理地兼顾浅部和深部的开采,也是较为有利的。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
