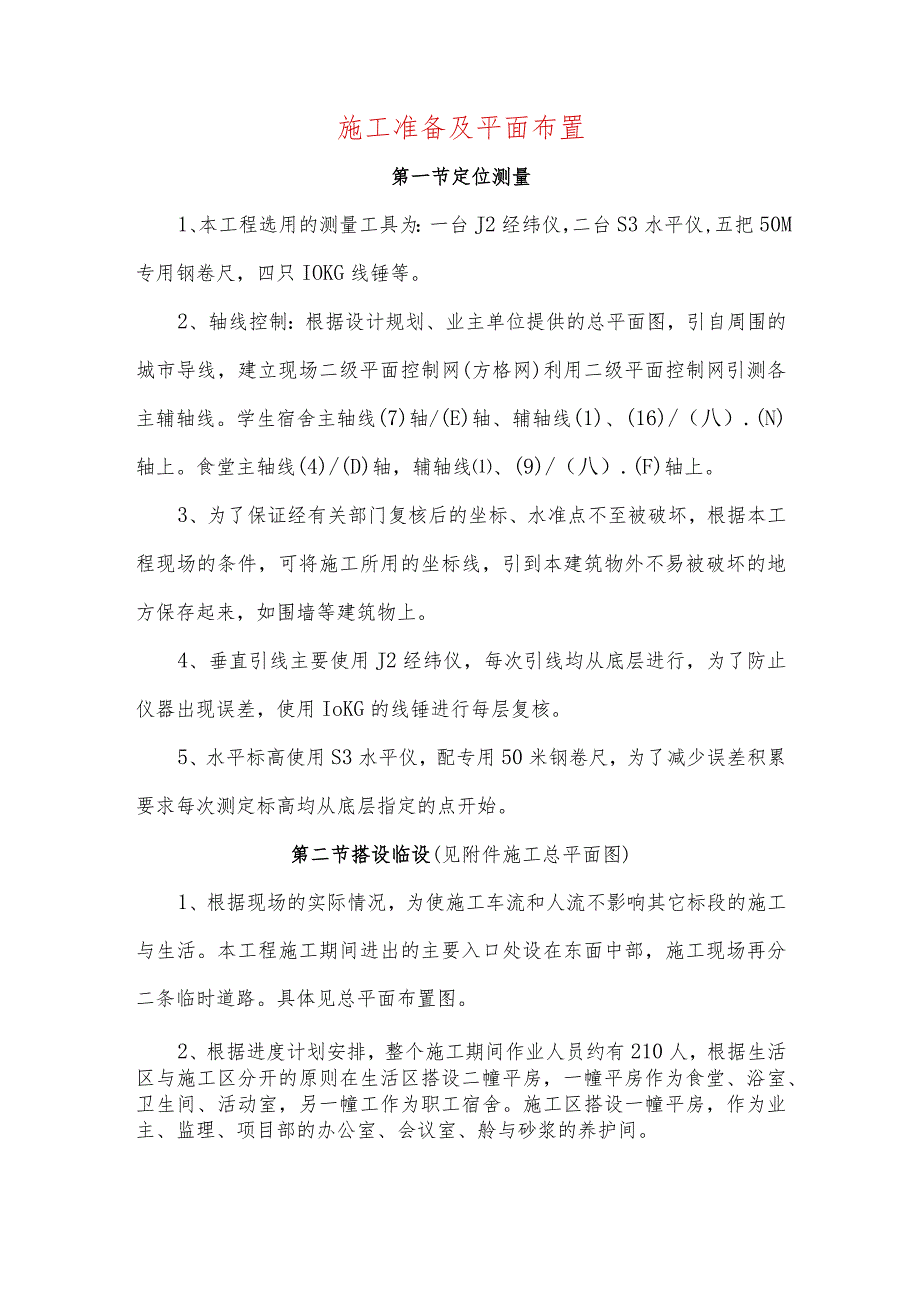

1、施工准备及平面布置第一节定位测量1、本工程选用的测量工具为:一台J2经纬仪,二台S3水平仪,五把50M专用钢卷尺,四只IOKG线锤等。2、轴线控制:根据设计规划、业主单位提供的总平面图,引自周围的城市导线,建立现场二级平面控制网(方格网)利用二级平面控制网引测各主辅轴线。学生宿舍主轴线(7)轴/(E)轴、辅轴线(1)、(16)/(八).(N)轴上。食堂主轴线(4)/(D)轴,辅轴线、(9)/(八).(F)轴上。3、为了保证经有关部门复核后的坐标、水准点不至被破坏,根据本工程现场的条件,可将施工所用的坐标线,引到本建筑物外不易被破坏的地方保存起来,如围墙等建筑物上。4、垂直引线主要使用J2经纬仪

2、,每次引线均从底层进行,为了防止仪器出现误差,使用IoKG的线锤进行每层复核。5、水平标高使用S3水平仪,配专用50米钢卷尺,为了减少误差积累要求每次测定标高均从底层指定的点开始。第二节搭设临设(见附件施工总平面图)1、根据现场的实际情况,为使施工车流和人流不影响其它标段的施工与生活。本工程施工期间进出的主要入口处设在东面中部,施工现场再分二条临时道路。具体见总平面布置图。2、根据进度计划安排,整个施工期间作业人员约有210人,根据生活区与施工区分开的原则在生活区搭设二幢平房,一幢平房作为食堂、浴室、卫生间、活动室,另一幢工作为职工宿舍。施工区搭设一幢平房,作为业主、监理、项目部的办公室、会议

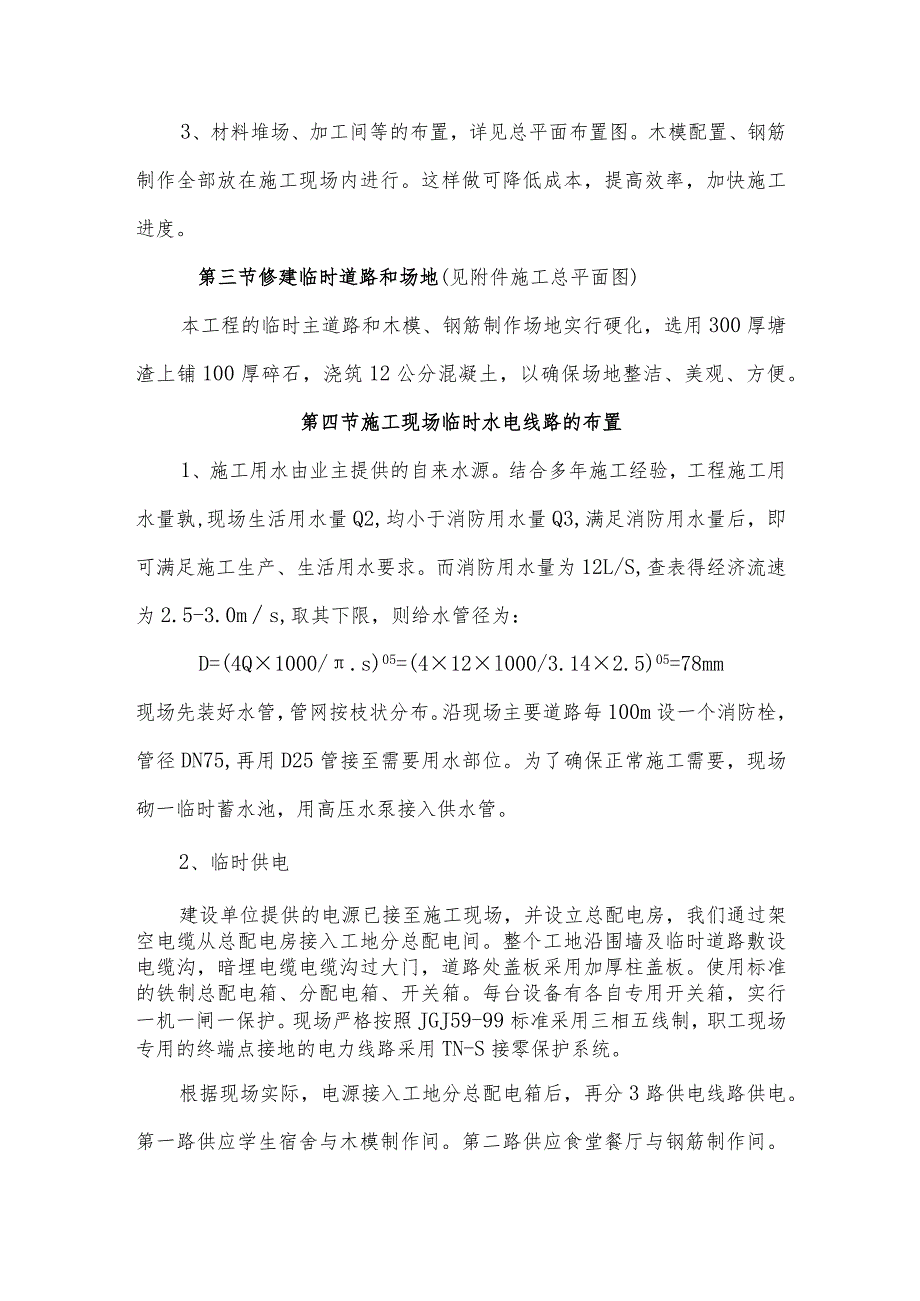

3、室、舲与砂浆的养护间。3、材料堆场、加工间等的布置,详见总平面布置图。木模配置、钢筋制作全部放在施工现场内进行。这样做可降低成本,提高效率,加快施工进度。第三节修建临时道路和场地(见附件施工总平面图)本工程的临时主道路和木模、钢筋制作场地实行硬化,选用300厚塘渣上铺100厚碎石,浇筑12公分混凝土,以确保场地整洁、美观、方便。第四节施工现场临时水电线路的布置1、施工用水由业主提供的自来水源。结合多年施工经验,工程施工用水量孰,现场生活用水量Q2,均小于消防用水量Q3,满足消防用水量后,即可满足施工生产、生活用水要求。而消防用水量为12L/S,查表得经济流速为2.5-3.0ms,取其下限,则给

4、水管径为:D=(4Q1000/.s)05=(412l000/3.142.5)05=78mm现场先装好水管,管网按枝状分布。沿现场主要道路每100m设一个消防栓,管径DN75,再用D25管接至需要用水部位。为了确保正常施工需要,现场砌一临时蓄水池,用高压水泵接入供水管。2、临时供电建设单位提供的电源已接至施工现场,并设立总配电房,我们通过架空电缆从总配电房接入工地分总配电间。整个工地沿围墙及临时道路敷设电缆沟,暗埋电缆电缆沟过大门,道路处盖板采用加厚柱盖板。使用标准的铁制总配电箱、分配电箱、开关箱。每台设备有各自专用开关箱,实行一机一闸一保护。现场严格按照JGJ59-99标准采用三相五线制,职工

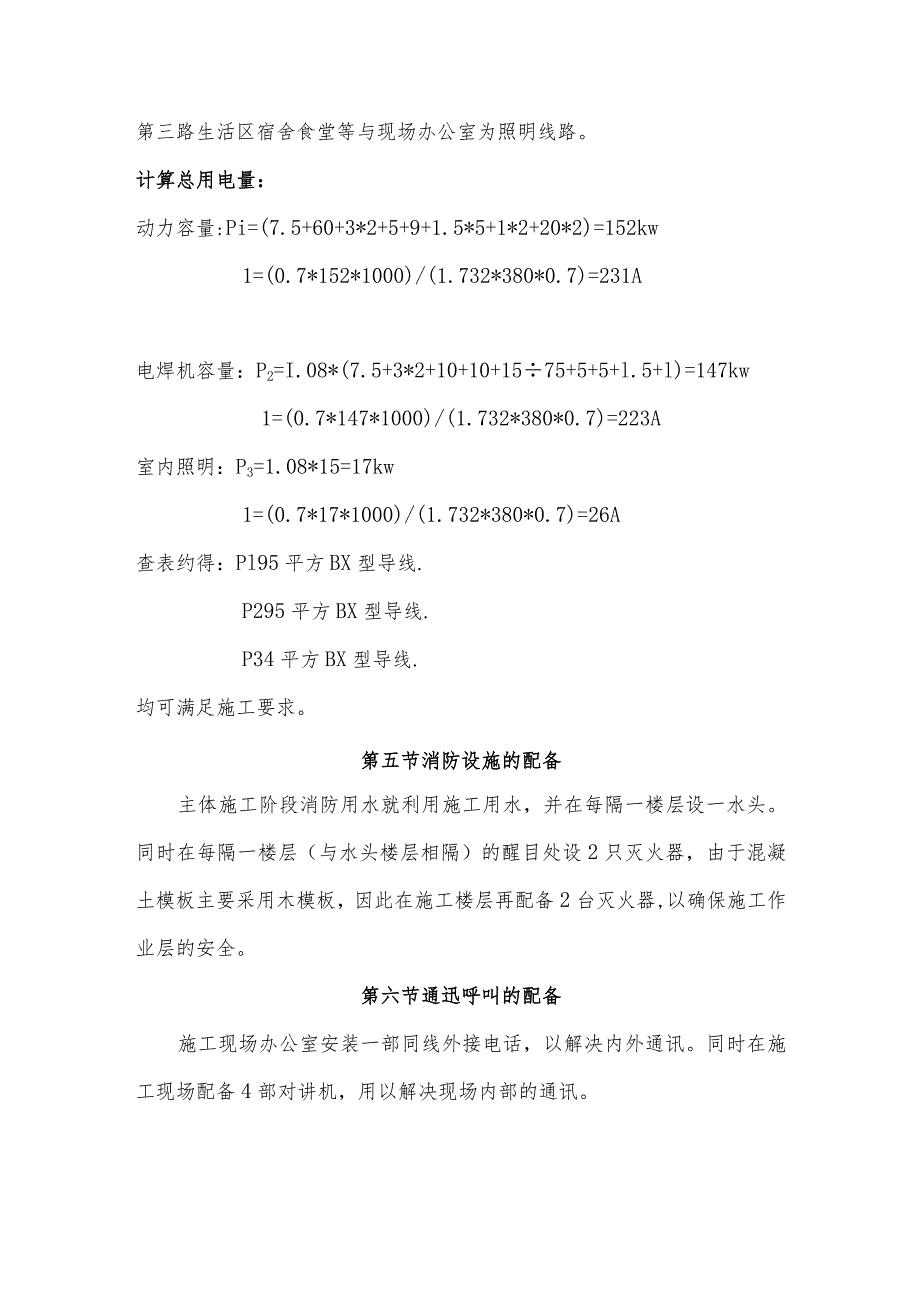

5、现场专用的终端点接地的电力线路采用TN-S接零保护系统。根据现场实际,电源接入工地分总配电箱后,再分3路供电线路供电。第一路供应学生宿舍与木模制作间。第二路供应食堂餐厅与钢筋制作间。第三路生活区宿舍食堂等与现场办公室为照明线路。计算总用电量:动力容量:Pi=(7.5+60+3*2+5+9+1.5*5+1*2+20*2)=152kw1=(0.7*152*1000)/(1.732*380*0.7)=231A电焊机容量:P2=I.08*(7.5+3*2+10+10+1575+5+5+l.5+l)=147kw1=(0.7*147*1000)/(1.732*380*0.7)=223A室内照明:P3=1.08*15=17kw1=(0.7*17*1000)/(1.732*380*0.7)=26A查表约得:Pl95平方BX型导线.P295平方BX型导线.P34平方BX型导线.均可满足施工要求。第五节消防设施的配备主体施工阶段消防用水就利用施工用水,并在每隔一楼层设一水头。同时在每隔一楼层(与水头楼层相隔)的醒目处设2只灭火器,由于混凝土模板主要采用木模板,因此在施工楼层再配备2台灭火器,以确保施工作业层的安全。第六节通迅呼叫的配备施工现场办公室安装一部同线外接电话,以解决内外通讯。同时在施工现场配备4部对讲机,用以解决现场内部的通讯。
