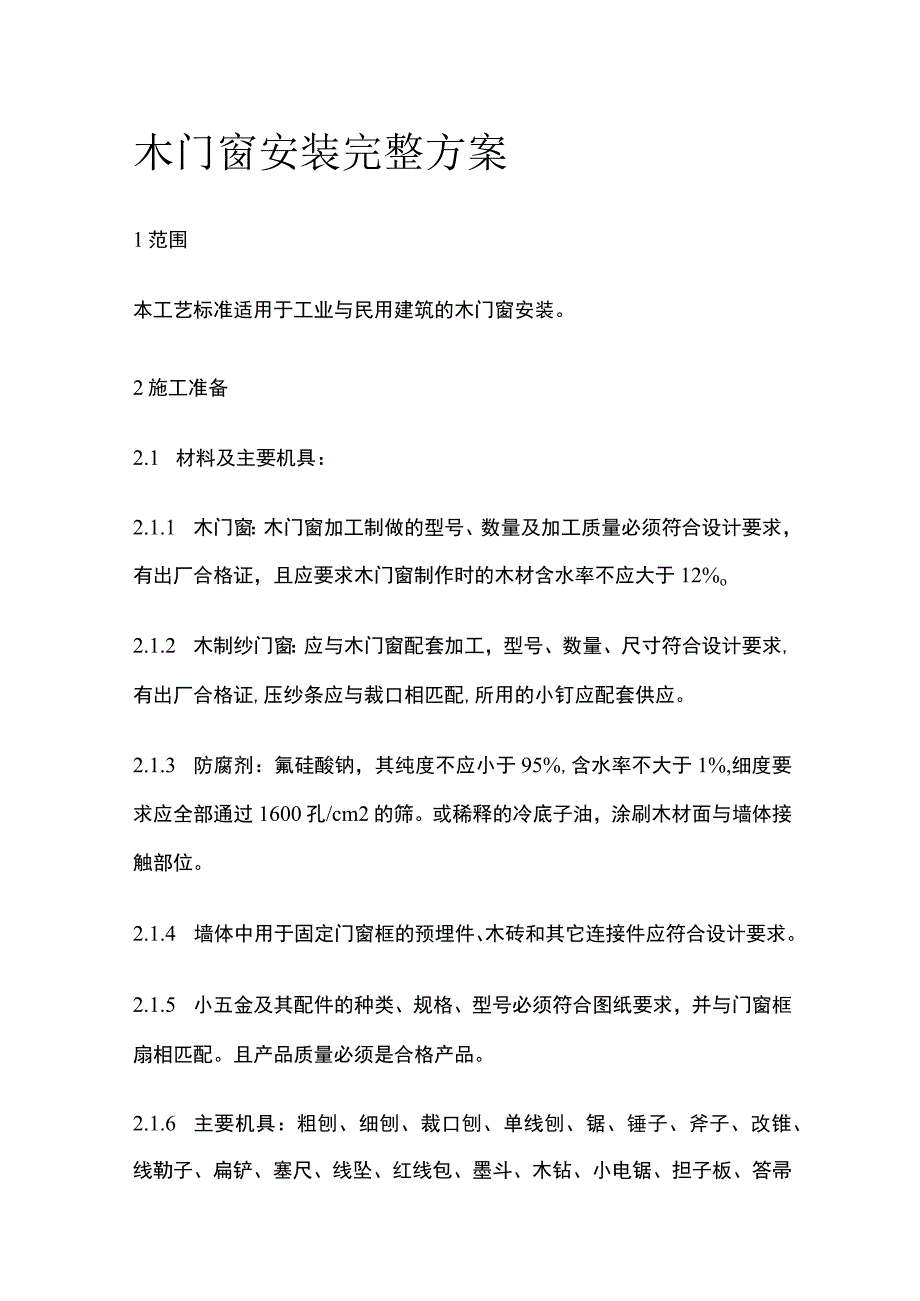

1、木门窗安装完整方案1范围本工艺标准适用于工业与民用建筑的木门窗安装。2施工准备2.1 材料及主要机具:2.1.1 木门窗:木门窗加工制做的型号、数量及加工质量必须符合设计要求,有出厂合格证,且应要求木门窗制作时的木材含水率不应大于12%o2.1.2 木制纱门窗:应与木门窗配套加工,型号、数量、尺寸符合设计要求,有出厂合格证,压纱条应与裁口相匹配,所用的小钉应配套供应。2.1.3 防腐剂:氟硅酸钠,其纯度不应小于95%,含水率不大于1%,细度要求应全部通过1600孔/cm2的筛。或稀释的冷底子油,涂刷木材面与墙体接触部位。2.1.4 墙体中用于固定门窗框的预埋件、木砖和其它连接件应符合设计要求。

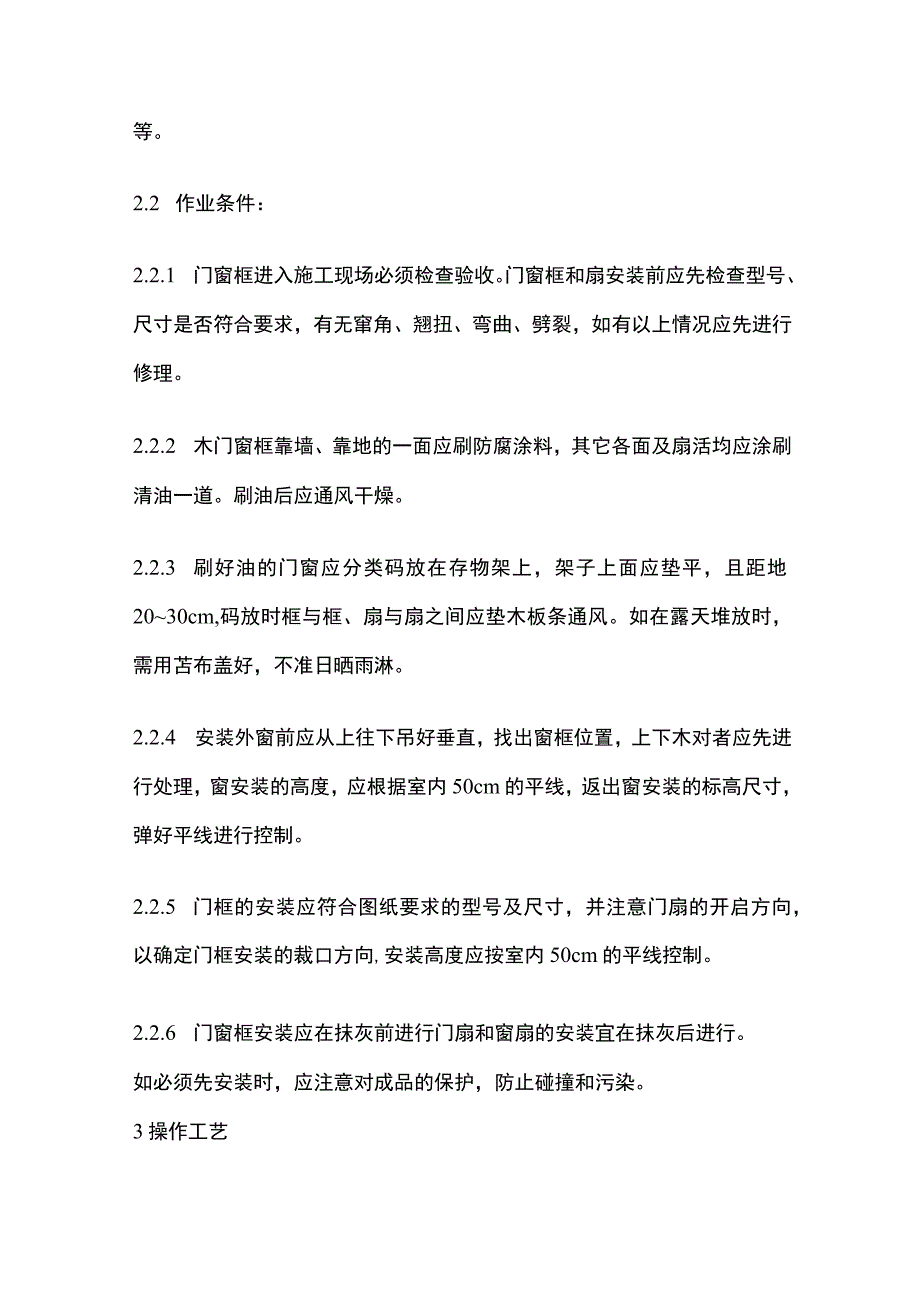

2、2.1.5 小五金及其配件的种类、规格、型号必须符合图纸要求,并与门窗框扇相匹配。且产品质量必须是合格产品。2.1.6 主要机具:粗刨、细刨、裁口刨、单线刨、锯、锤子、斧子、改锥、线勒子、扁铲、塞尺、线坠、红线包、墨斗、木钻、小电锯、担子板、答帚等。2.2 作业条件:2.2.1 门窗框进入施工现场必须检查验收。门窗框和扇安装前应先检查型号、尺寸是否符合要求,有无窜角、翘扭、弯曲、劈裂,如有以上情况应先进行修理。2.2.2 木门窗框靠墙、靠地的一面应刷防腐涂料,其它各面及扇活均应涂刷清油一道。刷油后应通风干燥。2.2.3 刷好油的门窗应分类码放在存物架上,架子上面应垫平,且距地2030cm,码放

3、时框与框、扇与扇之间应垫木板条通风。如在露天堆放时,需用苫布盖好,不准日晒雨淋。2.2.4 安装外窗前应从上往下吊好垂直,找出窗框位置,上下木对者应先进行处理,窗安装的高度,应根据室内50cm的平线,返出窗安装的标高尺寸,弹好平线进行控制。2.2.5 门框的安装应符合图纸要求的型号及尺寸,并注意门扇的开启方向,以确定门框安装的裁口方向,安装高度应按室内50cm的平线控制。2.2.6 门窗框安装应在抹灰前进行门扇和窗扇的安装宜在抹灰后进行。如必须先安装时,应注意对成品的保护,防止碰撞和污染。3操作工艺3.1 工艺流程弹线找规矩好决定门窗框安装位置决定安装标高掩扇、门框安装样板窗框、扇、安装门框安

4、装门扇安装3.2 结构工程经过监督站验收达到合格后,即可进行门窗安装施工。首先,应从顶层用大线坠吊垂直,检查窗口位置的准确度,并在墙上弹出安装位置线,对不符线的结构边楞进行处理。3.3 根据室内50cm的平线检查窗框安装的标高尺寸,对不符线的结构边棱进行处理。3.4 室内外门框应根据图纸位置和标高安装,为保证安装的牢固,应提前检查预埋木砖数量是否满足,L2m高的门口,每边预埋两块木砖,高1.22m门口,每边预埋木砖3块,高23m的门口,每边预埋木砖4块,每块木砖上应钉2根长IOCm的钉子,将钉帽砸扁,顺木纹钉入木门框内。3.5 木门框安装应在地面工程和墙面抹灰施工以前完成。3.6 采用预埋带木

5、砖的混凝土块与门窗框进行联接的轻质隔断墙,其混凝土块预埋的数量,亦应根据门口高度设2块、3块、4块,用钉子使其与门框钉牢。采用其它联接方法的,应符合设计要求。3.7 做样板:把窗扇根据图纸要求安装到窗框上,此道工序称为掩扇。对掩扇的质量,按验评标准检查缝隙大小,五金安装位置、尺寸、型号,以及牢固性,符合标准要求后做为样板。并以此做为验收标准和依据。3.8 弹线安装门窗框扇:应考虑抹灰层厚度,并根据门窗尺寸、标高、位置及开启方向,在墙上画出安装位置线。有贴脸的门窗立框时,应与抹灰面齐平;有预制水磨石窗台板的窗,应注意窗台板的出墙尺寸,以确定立框位置;中立的外窗,如外墙为清水砖墙勾缝时,可稍移动,

6、以盖上砖墙立缝为宜。窗框的安装标高,以墙上弹50cm平线为准,用木楔将框临时固定于窗洞内,为保证相隔窗框的平直,应在窗框下边拉小线找直,并用铁水平将平线引入洞内做为立框时的标准,再用线坠校正吊直。黄花松窗框安装前,应先对准木砖位置钻眼,便于钉钉。3.9 若隔墙为加气混凝土条板时,应按要求的木砖间距钻30mm的孔,孔深7IOcm,并在孔内预埋木撅粘107胶水泥浆打入孔中(木撅直径应略大于孔径5mm,以便其打入牢固),待其凝固后,再安装门窗框。3.10 木门扇的安装:3.10.1 先确定门的开启方向及小五金型号、安装位置,对开门扇扇口的裁口位置及开启方向(一般右扇为盖口扇)。3.10.2 检查门口

7、尺寸是否正确;边角是否方正,有无窜角,检查门口高度应量门的两个立边,检查门口宽度应量门口的上、中、下三点,并在扇的相应部位定点划线。3.10.3 将门扇靠在柜上划出相应的尺寸线,如果扇大,则应根据框的尺寸将大出的部分刨去,若扇小应绑木条,且木条应绑在装合页的一面,用胶粘后并用钉子打牢,钉帽要砸扁,顺木纹送入框内12mm。3.10.4 第一次修刨后的门扇应以能塞入口内为宜,塞好后用木楔顶住临时固定,按门扇与口边缝宽尺寸合适,画第二次修刨线,标出合页槽的位置(距门扇的上下端各1/10,且避开上、下冒头)。同时应注意口与扇安装的平整。3.10.5 门扇第二次修刨,缝隙尺寸合适后,即安装合页。应先用线

8、勒子勒出合页的宽度,根据上、下早头1/10的要求,定出合页安装边线,分别从上、下边线往里量出合页长度,剔合页槽,以槽的深度来调整门扇安装后与框的平整,刨合页槽时应留线,不应剔的过大、过深。3.10.6 合页槽剔好后,即安装上、下合页,安装时应先拧一个螺丝,然后关上门检查缝隙是否合适?口与扇是否平整,无问题后方可将螺丝全部拧上拧紧。木螺丝应钉入全长1/3,拧入2/3,如木门为黄花松或其它硬木时,安装前应先打眼,眼的孔径为木螺丝直径的09倍,眼深为螺丝长的2/3,打眼后再拧螺丝,以防安装劈裂或将螺丝拧断。3.10.7 安装对开扇时,应将门扇的宽度用尺量好,再确定中间对口缝的裁口深度。如采用企口榨时

9、,对口缝的裁口深度及裁口方向应满足装锁的要求,然后将四周刨到准确尺寸。3.10.8 五金安装应符合设计图纸的要求,不得遗漏,一般门锁、碰珠、拉手等距地高度为95100cm,插销应在拉手下面,对开门装暗插销时,安装工艺同自由门。3.10.9 安装玻璃门时,一般玻璃裁口在走廊内。厨房、厕所玻璃裁口在室内。3.10.10 门扇开启后易碰墙,为固定门扇位置,应安装门碰头,对有特殊要求的关闭门,应安装门扇开启器,其安装方法,参照产品安装说明书。的要求。4质量标准4.1 保证项目4.1.1 门窗框安装位置必须符合设计要求。检验方法:观察和尺量检查。4.1.2 门窗框必须安装牢固,固定点符合设计要求和施工规

10、范的规定。检验方法:观察和用手推拉检查。4.2 基本项目:4.2.1 门窗框与墙体间需填塞保温材料时,应填塞饱满、均匀。4.2.2 门窗扇安装:裁口顺直,刨面平整、光滑,开关灵活、稳定,无回弹和倒翘。4.2.3 门窗小五金安装:位置适宜,槽深一致,边缘整齐,尺寸准确。小五金安装齐全,规格符合要求,木螺丝拧紧卧平,插销开启灵活。4.2.4 门窗被水、盖口条、压缝条、密封条安装尺寸一致,平直光滑,与门窗结合牢固、严密,无缝隙。4.3 允许偏差项目:木门窗安装框、扇的垂直度、对角线的尺寸偏差及框与扇、扇与扇的留缝宽度应符合表8-1所规定的数值。5成品保护5.1 一般水门框安装后应用厚铁皮保护,其高度

11、以手推车车轴中心为准,如木框安装与结构同时进行,应采取措施防止门框碰撞后移位或变形,对于高级硬木门框,宜用厚Icm的木板条钉设保护,防止砸碰,破坏裁口,影响安装。5.2 修刨门窗时应用木卡具,将门垫起卡牢,以免损坏门边。5.3 门窗框进场后应妥善保管,入库存放,其门窗存放架下面应垫起离开地面2040cm,并垫平,按其型号及使用的先后次序码放整齐,露天临时存放时上面应用苫布盖好,防止日晒、雨淋。木门窗安装允许偏差及留缝宽度表8-1项次项目允许偏差、留缝宽度(mm)检验方法1框的正侧面垂直度3用Im托线板检查框的对角线长度I级:2口、级:311I尺量检查3框与扇、扇与扇接触处高低差2用直尺及楔形塞

12、尺检查4门窗扇对口和扇与框间留缝宽度1.52.55工业厂房双扇大门对口留缝宽度25用楔形塞尺检6框与扇上缝留缝宽度1-1.5用楔形塞尺检7窗扇与下坎间留缝宽度23用楔形塞尺检外门45用楔形塞尺检查内门68用楔形塞尺检8门扇与地面间留卫生间门10-12用楔形塞尺检厂房大10-20用楔形塞尺检n外门45用楔形塞尺检9门扇与下坎间内门35留缝宽注:门窗按所用木材及使用要求分为三级,等级应在施工图中说明。5.4 进场的木门窗框应将靠墙的一面刷木材防腐剂进行处理,其余各面宜应刷清油一道,防止受潮后变形。5.5 安装门窗时应轻拿轻放,防止损坏成品;修整门窗时不能硬撬,以免损坏扇料和五金。5.6 安装门窗扇

13、时,注意防止碰撞抹灰口角和其它装饰好的成品面层。5.7 已安装好的门窗扇如不能及时安装五金时,应派专人负责管理,防止刮风时损坏门窗及玻璃。5.8 严禁将窗框、窗扇做为架子的支点使用,防止脚手板搬动时砸碰和损坏门窗框、扇。5.9 小五金的安装型号及数量应符合图纸要求,安装后应注意成品保护,喷浆时应遮盖保护,以防污染。5.10 门窗装好后不得在室内推车,防止破坏和砸碰门窗。6应注意的质量问题6.1 有贴脸的门框安装后与抹灰面不平:主要原因是立口时没掌握好抹灰层的厚度。6.2 门窗洞口预留尺寸不准:安装门框、窗框后四周的缝子过大或过小,主要原因是砌筑时门窗洞口尺寸留设不准,留的余量大小不均,或砌筑时

14、拉线找规矩差,偏位较多。一般情况下安装门窗框上皮应低于门窗过梁1015mm,窗框下皮应比窗台上皮高5mmo6.3 门窗框安装不牢:主要原因是砌筑时预留的木砖数量少或木砖砌的不牢;砌半砖墙或轻质墙末设置带木砖的混凝土块,而是直接使用木砖,灰干后木砖收缩活动;预制混凝土墙或预制混凝土隔板,应在预制时将其木砖与钢筋骨架固定在一起,使木砖牢固地固定在预制混凝土内。木砖的设置一定要满足数量和间距的要求。6.4 合页不平,螺丝松动,螺帽斜露,缺少螺丝:合页槽深浅不一,安装时螺丝钉入太长或倾斜拧入。要求安装时螺丝应钉入1/3、拧入2/3,拧时不能倾斜;安装时如遇木节,应在木节处钻眼,重新塞入木塞后再拧螺丝,

15、同时应注意每个孔眼都拧好螺丝,不可遗漏。6.5 上下层门窗不顺直,左右安装不符线:洞口预留偏位,安装前没按规定的要求先弹线找规矩,没吊好垂直立线,没找好窗上下水平线。为解决此问题,要求施工人员必须按工艺标准操作,安装前必须要弹线找规矩,做好准备工作后再干。6.6 纱扇压条不顺直,钉帽外露,纱边毛刺:主要原因施工人员不认真,压条质量太差,没提前将钉帽砸扁。6.7 门窗缺五金,五金安装位置不对,影响使用:亮子无挺钩、壁柜、吊柜门窗缺碰珠或插销,双扇门无地插销或无插销孔。双扇门插销安装在盖扇上,厨房插销安装在室内。以上各点均属于五金安装错误,应予纠正。6.8 门窗扇翘曲:即门窗扇皮楞。对翘曲超过了3mm的,应经过处置后再使用。也可通过五金位置的调整解决扇的翘曲。6.9 门扇开关不灵、自行开关:主要原因是门扇安装的两个合页轴不在一条直线上;安合页的一边门框立挺不垂直;合页进框较多,扇和产生碰撞,造成开关不灵活,要求掩扇前先检查门框立挺是否垂直,如有问题应及时调整,使装扇的上下两个合页轴在一垂直线上,选用五金合适,螺丝安
