《砖砌隔油池施工方案.docx》由会员分享,可在线阅读,更多相关《砖砌隔油池施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

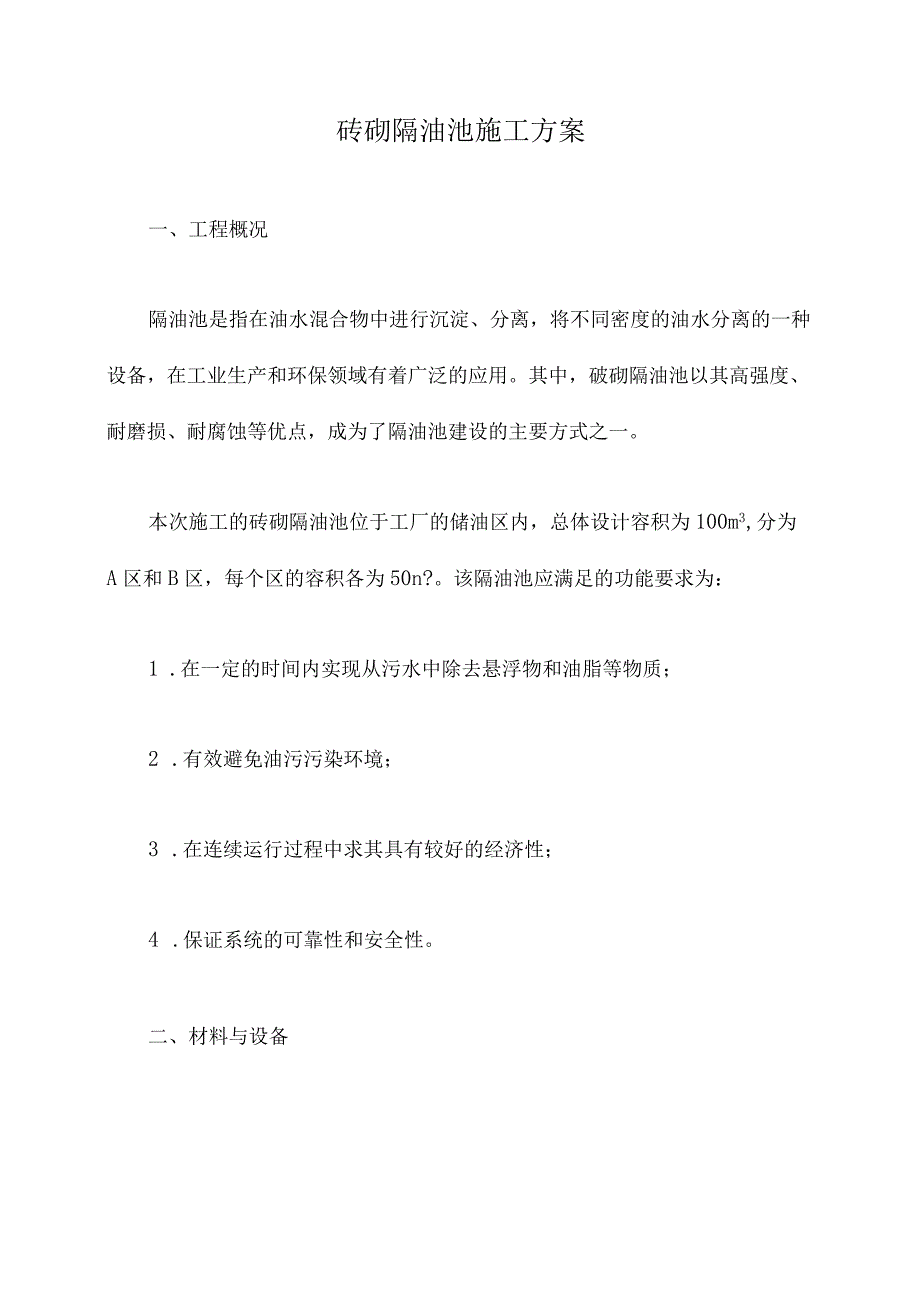

1、砖砌隔油池施工方案一、工程概况隔油池是指在油水混合物中进行沉淀、分离,将不同密度的油水分离的一种设备,在工业生产和环保领域有着广泛的应用。其中,破砌隔油池以其高强度、耐磨损、耐腐蚀等优点,成为了隔油池建设的主要方式之一。本次施工的砖砌隔油池位于工厂的储油区内,总体设计容积为100m3,分为A区和B区,每个区的容积各为50n?。该隔油池应满足的功能要求为:1 .在一定的时间内实现从污水中除去悬浮物和油脂等物质;2 .有效避免油污污染环境;3 .在连续运行过程中求其具有较好的经济性;4 .保证系统的可靠性和安全性。二、材料与设备1 .水洗砖:每方370块,规格为23OmnIX113mmX55mm,

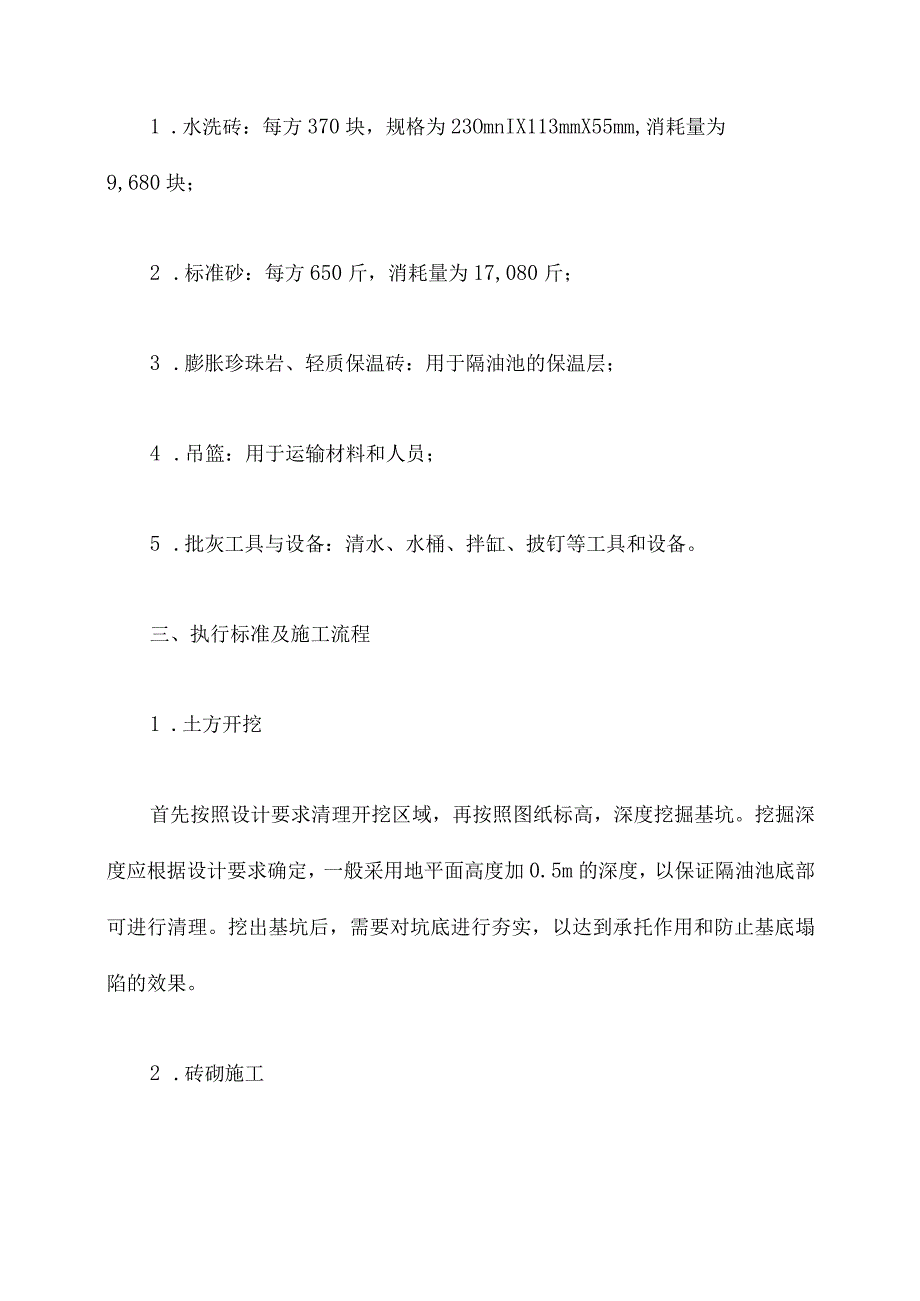

2、消耗量为9,680块;2 .标准砂:每方650斤,消耗量为17,080斤;3 .膨胀珍珠岩、轻质保温砖:用于隔油池的保温层;4 .吊篮:用于运输材料和人员;5 .批灰工具与设备:清水、水桶、拌缸、披钉等工具和设备。三、执行标准及施工流程1 .土方开挖首先按照设计要求清理开挖区域,再按照图纸标高,深度挖掘基坑。挖掘深度应根据设计要求确定,一般采用地平面高度加0.5m的深度,以保证隔油池底部可进行清理。挖出基坑后,需要对坑底进行夯实,以达到承托作用和防止基底塌陷的效果。2 .砖砌施工2.1 按照设计要求进行标高,调整水平控制线,确保墙体的垂直度和水平度。2.2 在水洗砖台面,在砖块上取适量的砂浆,

3、放入砖块表面,用批刀刮平,成为单调波状面。2. 3在砖块的两侧上抹一层5到IomnI的砂浆。2.4 砖块铺成垂直的墙壁,确保每次接缝处保持直向和平整,并且砖距离符合要求。2.5 在每层砖铺设结束后,抹上薄层的水泥砂浆,形成完成度好、沟槽顶部与结构顶面齐平、悬空大于25mm的嵌缝。2.6 修整波状基准,检查墙体垂直水平控制线,有任何偏差的地方都应调整到合适位置。2.7 在每层砖铺设完后,进行晾晒,防止其饱和导致砂浆裂缝等构造问题。3.1 用轻质保温砖或膨胀珍珠岩,分别将A区和B区的外墙进行保温处理。3.2 在已经安装好的保温砖上,按照设计要求设定保温板,缝隙填充铝箔隔热,防止保温断热性能的降低。
4、3.3 对于不同材质的保温砖或保温板,配合利用专用粘结剂及配合材料进行加固,以形成较为稳固的保温体系。(3)底部自流施工底部自流施工是砖砌隔油池当中最关键的一步。平稳的自流坡度将有助于污水中的油水分离,并保证底部沉积能完全被清理。1.1 在底部首先应进行振动夯实,再将一层标准砂压紧,其中的厚度应考虑到自流层和底部砂浆的总深度。1.2 在砂浆表面上,用水法同步坡道做出1.5%的自流坡度,并按照图纸指示留出清沉孔。1.3 在底部的自流层表面上,粘贴一层水洗砖并做到平整。位置标准,厚度符合设计要求即可。5 .拱顶施工将底部保持自流坡度的施工过程复制在拱顶上,基本思路大同小异。首先进行振动夯实,再在拱
5、顶放置水洗砖,顶部砂浆深度不应超过设计要求。6 .压顶拱门在A区和B区连接处设置压顶拱门,以保证不同部分的结构之间的稳定和质量的统一。拱门应对砖砌隔油池起到稳定、支撑和拱性质的作用。7 .周边施工在砖砌施工结束之后,需进行所有细部的加固处理。同时,应在清沉孔处安装相应的防护栏杆和物理封闭装置,防止该区域的人员或器材进入隔油池。最后,进行一次扫清,以确保隔油池内部的干净和整洁。四、安全措施1 .工程施工现场应做好封闭防护措施,确保施工人员的安全。2 .现场应设置安全警示标识,对施工人员作出提示。3 .施工人员必须佩戴所需的安全保护设施和应急装备,如安全带、防护眼镜、手套等。4 .在运输和安装材料和设备时,需按规定执行,避免出现意外情况。5 .施工人员应具备相关的专业技能和实际工作经验。五、总结本次砖砌隔油池施工方案细致认真,安全措施也考虑到了精细。通过以上施工过程,本砖砌隔油池已经成功完成,为该工厂的环保工作奠定了坚实的基础。
