《老沥青路面拆除施工方案.docx》由会员分享,可在线阅读,更多相关《老沥青路面拆除施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

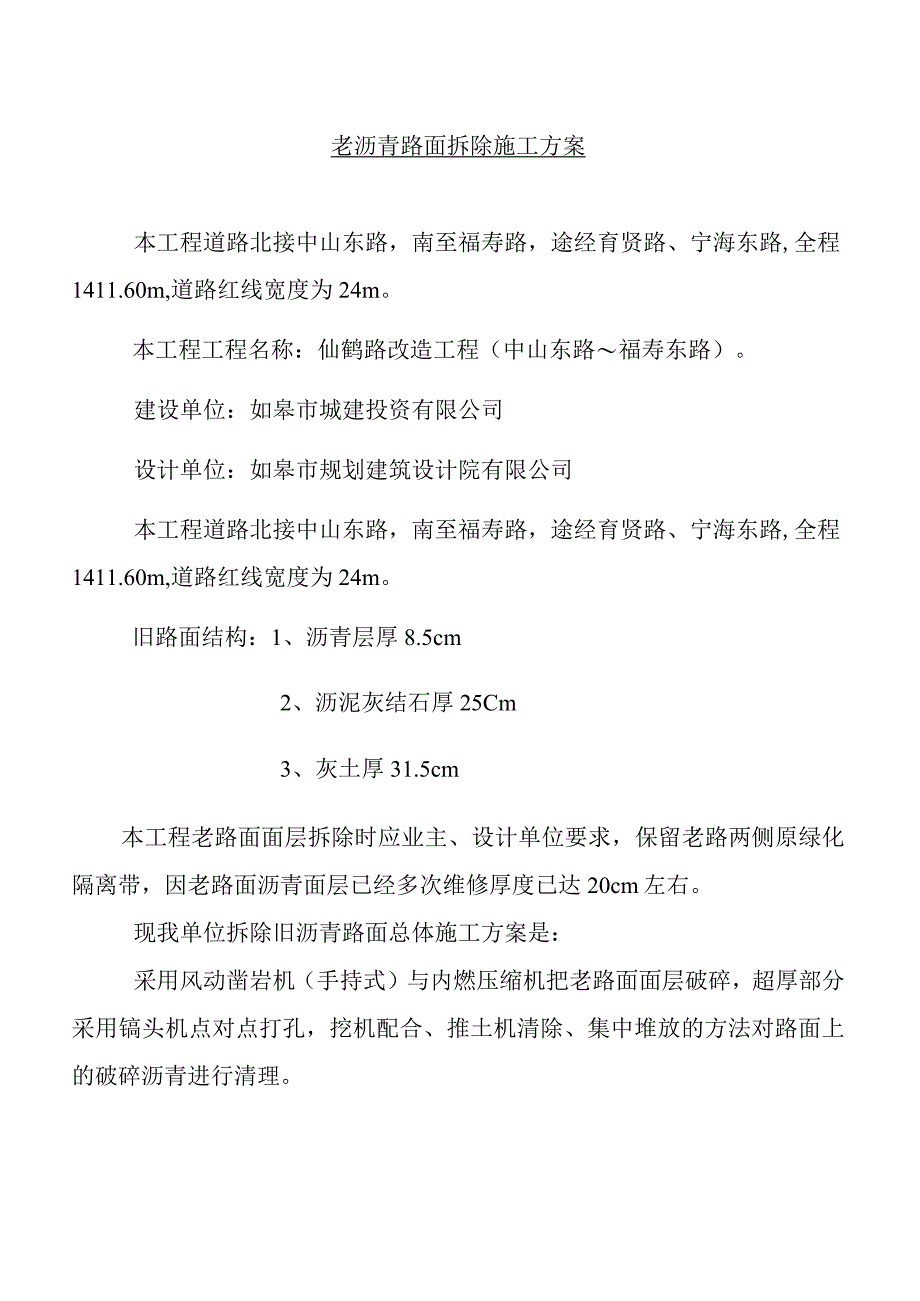

1、老沥青路面拆除施工方案本工程道路北接中山东路,南至福寿路,途经育贤路、宁海东路,全程1411.60m,道路红线宽度为24m。本工程工程名称:仙鹤路改造工程(中山东路福寿东路)。建设单位:如皋市城建投资有限公司设计单位:如皋市规划建筑设计院有限公司本工程道路北接中山东路,南至福寿路,途经育贤路、宁海东路,全程1411.60m,道路红线宽度为24m。旧路面结构:1、沥青层厚8.5cm2、沥泥灰结石厚25Cm3、灰土厚31.5cm本工程老路面面层拆除时应业主、设计单位要求,保留老路两侧原绿化隔离带,因老路面沥青面层已经多次维修厚度已达20cm左右。现我单位拆除旧沥青路面总体施工方案是:采用风动凿岩机

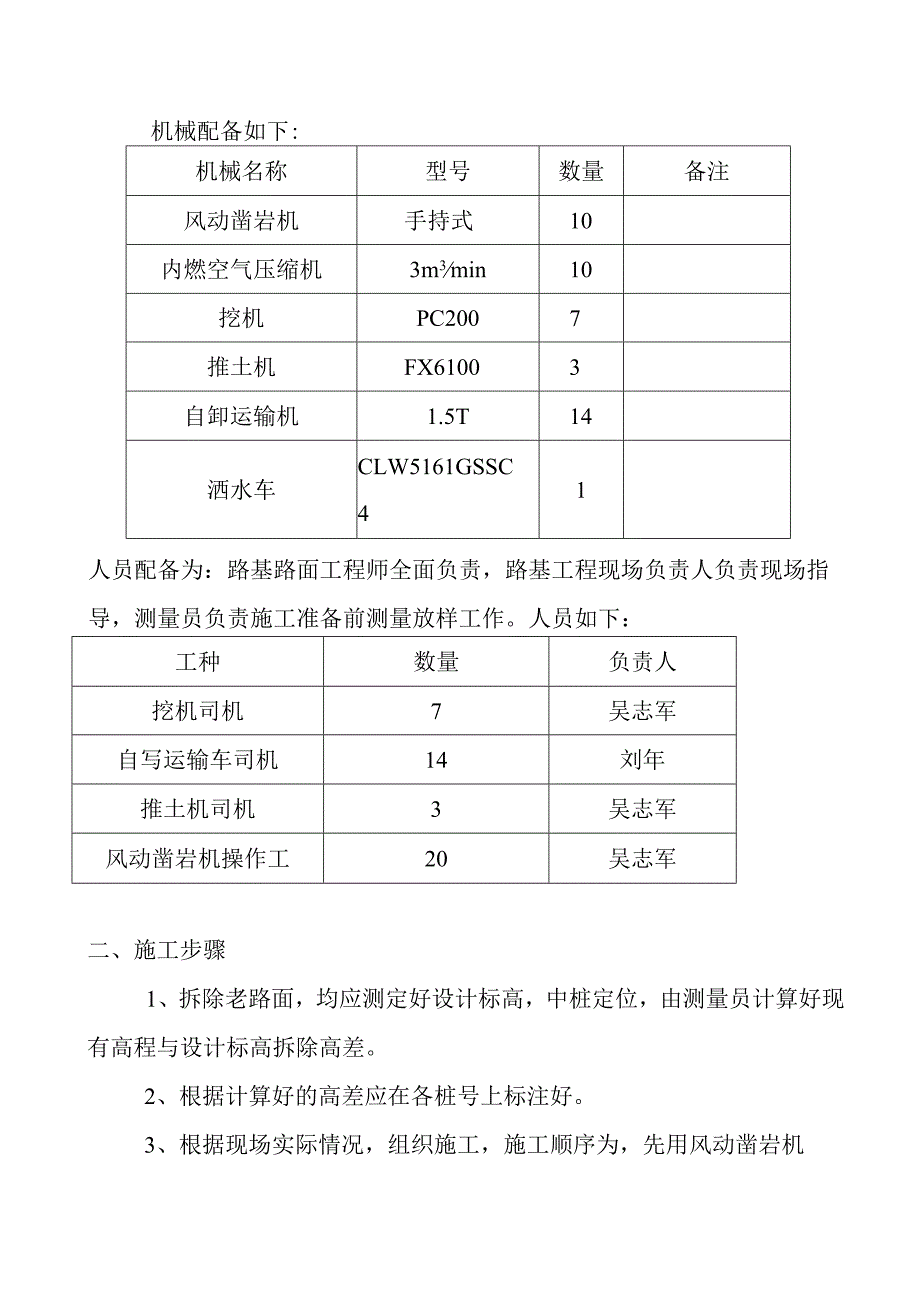

2、(手持式)与内燃压缩机把老路面面层破碎,超厚部分采用镐头机点对点打孔,挖机配合、推土机清除、集中堆放的方法对路面上的破碎沥青进行清理。一、施工准备机械配备如下:机械名称型号数量备注风动凿岩机手持式10内燃空气压缩机3m3min10挖机PC2007推土机FX61003自卸运输机1.5T14洒水车CLW5161GSSC41人员配备为:路基路面工程师全面负责,路基工程现场负责人负责现场指导,测量员负责施工准备前测量放样工作。人员如下:工种数量负责人挖机司机7吴志军自写运输车司机14刘年推土机司机3吴志军风动凿岩机操作工20吴志军二、施工步骤1、拆除老路面,均应测定好设计标高,中桩定位,由测量员计算好
3、现有高程与设计标高拆除高差。2、根据计算好的高差应在各桩号上标注好。3、根据现场实际情况,组织施工,施工顺序为,先用风动凿岩机(手持式)对老路面实施的破碎。4、超厚部分组织搞头机进行点对点打孔,使之开裂,装载车对拆除后的老路面成块废渣进行集中清除,运至指定弃土场。5、对根据设计标高形成的新路基应复测,复测后,对新路基表层30cm内应复松,采用路基分层填筑的碾压方案进行碾压并调平标高。三、安全工作措施为保证施工路段能够安全有序地进行施工,采取全封闭有力保障措施:1 .距离施工路段两头150米、50米处设置醒目交通安全警示牌,设置“施工重地,闲人免入”;施工现场范围杜绝有围观村民或是停留的社会人员
4、,保障现场绝对安全的施工环境。2 .施工路段前后各一名专职安全员,中间施工员负责现场安全,通讯指挥用步话机联系,前后加强沟通,对现场的弃土运输车辆及过往车辆人员进行有效引导,避免单线通行塞车情况。3 .采取压缩场地的方式,运输车辆紧跟挖掘机步骤,前挖后装,弃物一并运输到指定弃土场。4、旧路面挖除的地段应立即恢复好地面的平整,并做好适当压实工作;有必要的地段修筑好道路两旁的排水,防止路面被冲刷影响通行安全。5、加强路面施工期的安全宣传,加强安全教育,对过往司机、人员及时提醒。四、文明施工、环保措施1、路段保护所有清除的废土用加遮盖物的运输车运至指定弃土场,沿线不得将任何废土倒至其路旁和其它不允许的地方。2、废弃物场应规整几何样式,禁止随意堆砌,有必要进行合理绿化,护砌;保证不造成任何水土流失和杜绝污染自然环境事件的发生。3、在车辆运输过程中应使用遮盖物,配备好洒水车,运输道路经常保持湿润,避免尘土飞扬造成村民生活环境受污染;构建施工环境、自然环境、社会环境和谐一体化。
