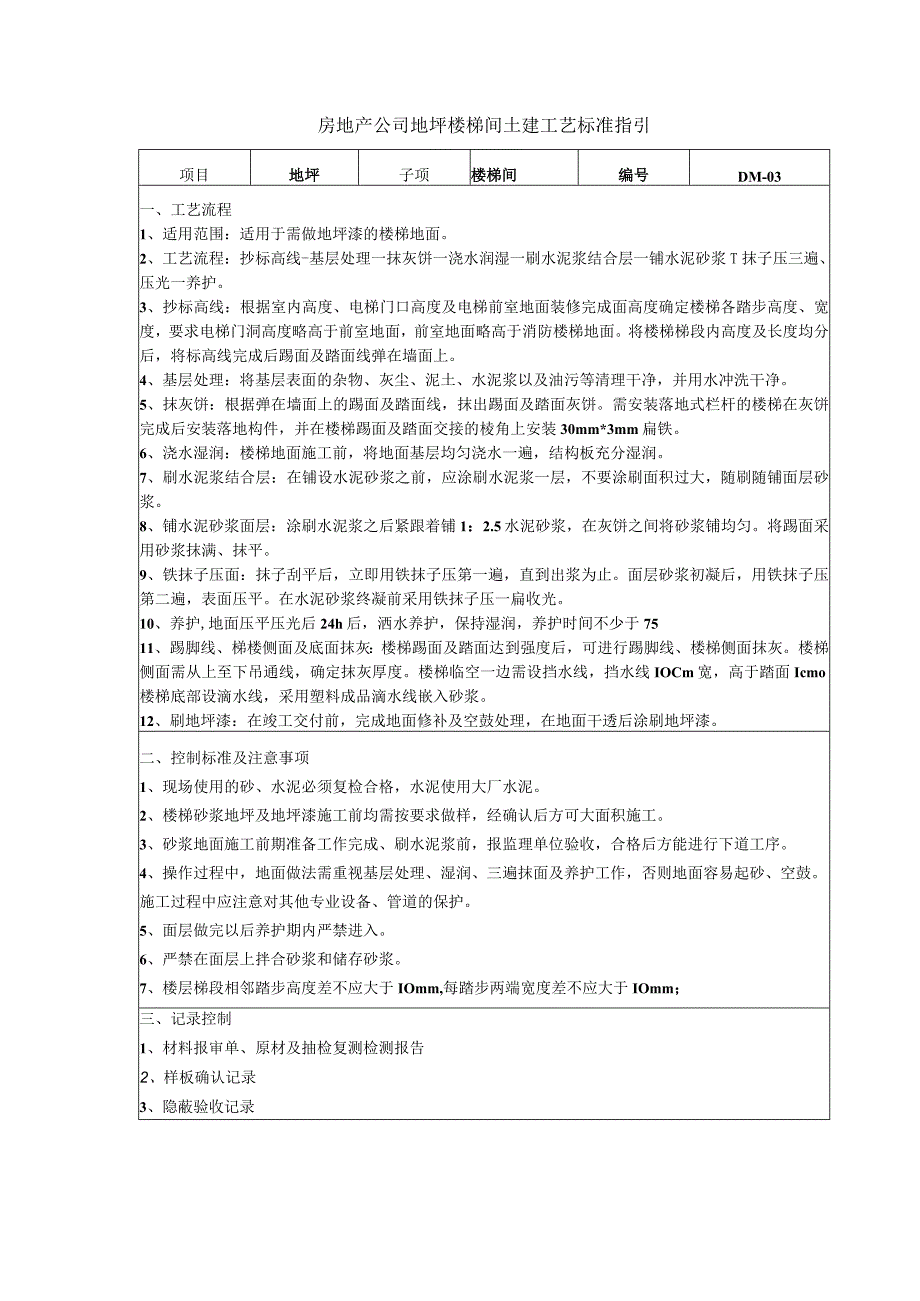

1、房地产公司地坪楼梯间土建工艺标准指引项目地坪子项楼梯间编号DM-03一、工艺流程1、适用范围:适用于需做地坪漆的楼梯地面。2、工艺流程:抄标高线-基层处理一抹灰饼一浇水润湿一刷水泥浆结合层一铺水泥砂浆T抹子压三遍、压光一养护。3、抄标高线:根据室内高度、电梯门口高度及电梯前室地面装修完成面高度确定楼梯各踏步高度、宽度,要求电梯门洞高度略高于前室地面,前室地面略高于消防楼梯地面。将楼梯梯段内高度及长度均分后,将标高线完成后踢面及踏面线弹在墙面上。4、基层处理:将基层表面的杂物、灰尘、泥土、水泥浆以及油污等清理干净,并用水冲洗干净。5、抹灰饼:根据弹在墙面上的踢面及踏面线,抹出踢面及踏面灰饼。需安

2、装落地式栏杆的楼梯在灰饼完成后安装落地构件,并在楼梯踢面及踏面交接的棱角上安装30mm*3mm扁铁。6、浇水湿润:楼梯地面施工前,将地面基层均匀浇水一遍,结构板充分湿润。7、刷水泥浆结合层:在铺设水泥砂浆之前,应涂刷水泥浆一层,不要涂刷面积过大,随刷随铺面层砂浆。8、铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺1:2.5水泥砂浆,在灰饼之间将砂浆铺均匀。将踢面采用砂浆抹满、抹平。9、铁抹子压面:抹子刮平后,立即用铁抹子压第一遍,直到出浆为止。面层砂浆初凝后,用铁抹子压第二遍,表面压平。在水泥砂浆终凝前采用铁抹子压一扁收光。10、养护,地面压平压光后24h后,洒水养护,保持湿润,养护时间不少于7511

3、、踢脚线、梯楼侧面及底面抹灰:楼梯踢面及踏面达到强度后,可进行踢脚线、楼梯侧面抹灰。楼梯侧面需从上至下吊通线,确定抹灰厚度。楼梯临空一边需设挡水线,挡水线IOCm宽,高于踏面Icmo楼梯底部设滴水线,采用塑料成品滴水线嵌入砂浆。12、刷地坪漆:在竣工交付前,完成地面修补及空鼓处理,在地面干透后涂刷地坪漆。二、控制标准及注意事项1、现场使用的砂、水泥必须复检合格,水泥使用大厂水泥。2、楼梯砂浆地坪及地坪漆施工前均需按要求做样,经确认后方可大面积施工。3、砂浆地面施工前期准备工作完成、刷水泥浆前,报监理单位验收,合格后方能进行下道工序。4、操作过程中,地面做法需重视基层处理、湿润、三遍抹面及养护工作,否则地面容易起砂、空鼓。施工过程中应注意对其他专业设备、管道的保护。5、面层做完以后养护期内严禁进入。6、严禁在面层上拌合砂浆和储存砂浆。7、楼层梯段相邻踏步高度差不应大于IOmm,每踏步两端宽度差不应大于IOmm;三、记录控制1、材料报审单、原材及抽检复测检测报告2、样板确认记录3、隐蔽验收记录

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
