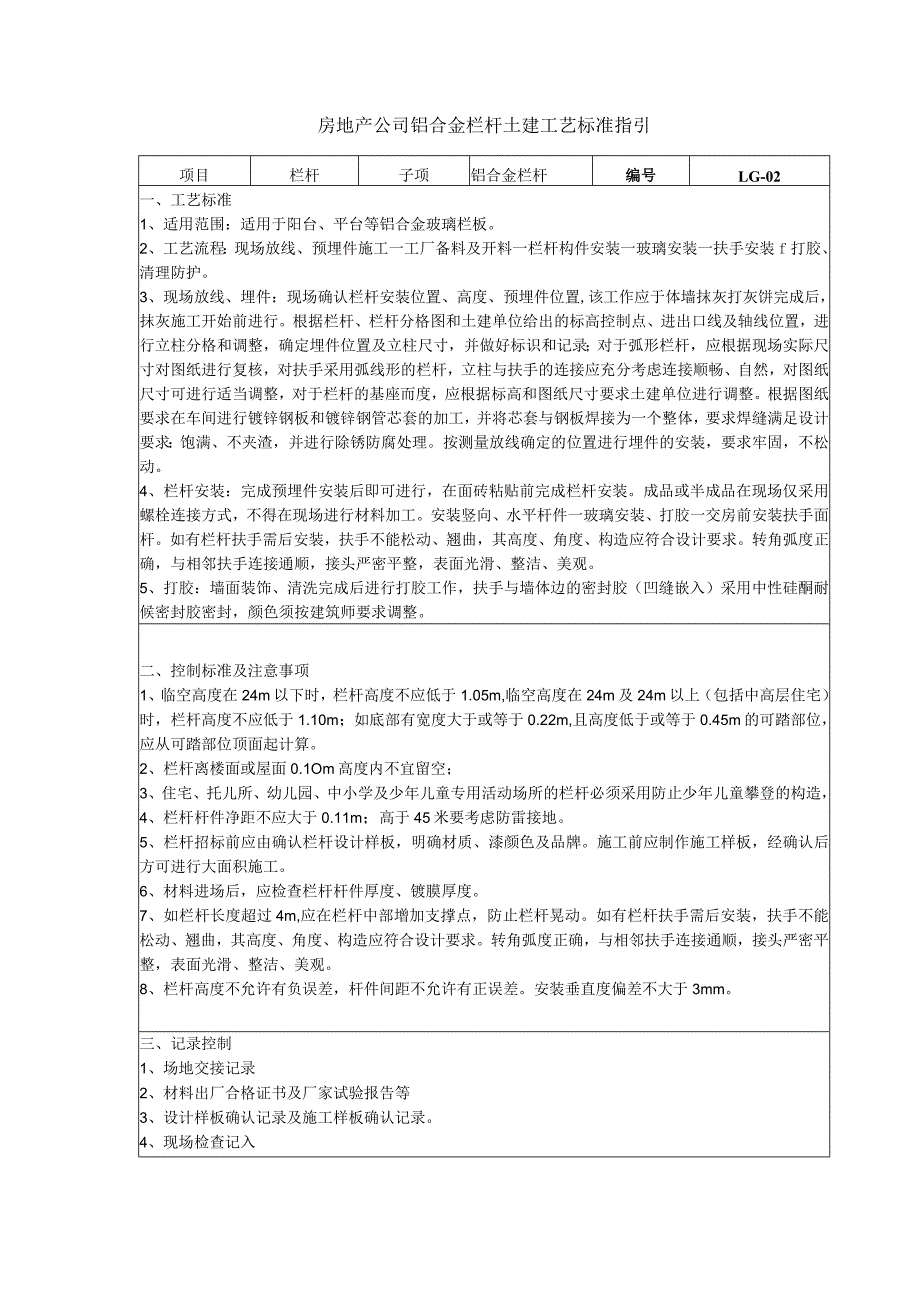

1、房地产公司铝合金栏杆土建工艺标准指引项目栏杆子项铝合金栏杆编号LG-02一、工艺标准1、适用范围:适用于阳台、平台等铝合金玻璃栏板。2、工艺流程:现场放线、预埋件施工一工厂备料及开料一栏杆构件安装一玻璃安装一扶手安装f打胶、清理防护。3、现场放线、埋件:现场确认栏杆安装位置、高度、预埋件位置,该工作应于体墙抹灰打灰饼完成后,抹灰施工开始前进行。根据栏杆、栏杆分格图和土建单位给出的标高控制点、进出口线及轴线位置,进行立柱分格和调整,确定埋件位置及立柱尺寸,并做好标识和记录;对于弧形栏杆,应根据现场实际尺寸对图纸进行复核,对扶手采用弧线形的栏杆,立柱与扶手的连接应充分考虑连接顺畅、自然,对图纸尺寸

2、可进行适当调整,对于栏杆的基座而度,应根据标高和图纸尺寸要求土建单位进行调整。根据图纸要求在车间进行镀锌钢板和镀锌钢管芯套的加工,并将芯套与钢板焊接为一个整体,要求焊缝满足设计要求:饱满、不夹渣,并进行除锈防腐处理。按测量放线确定的位置进行埋件的安装,要求牢固,不松动。4、栏杆安装:完成预埋件安装后即可进行,在面砖粘贴前完成栏杆安装。成品或半成品在现场仅采用螺栓连接方式,不得在现场进行材料加工。安装竖向、水平杆件一玻璃安装、打胶一交房前安装扶手面杆。如有栏杆扶手需后安装,扶手不能松动、翘曲,其高度、角度、构造应符合设计要求。转角弧度正确,与相邻扶手连接通顺,接头严密平整,表面光滑、整洁、美观。

3、5、打胶:墙面装饰、清洗完成后进行打胶工作,扶手与墙体边的密封胶(凹缝嵌入)采用中性硅酮耐候密封胶密封,颜色须按建筑师要求调整。二、控制标准及注意事项1、临空高度在24m以下时,栏杆高度不应低于1.05m,临空高度在24m及24m以上(包括中高层住宅)时,栏杆高度不应低于1.10m;如底部有宽度大于或等于0.22m,且高度低于或等于0.45m的可踏部位,应从可踏部位顶面起计算。2、栏杆离楼面或屋面0.1Om高度内不宜留空;3、住宅、托儿所、幼儿园、中小学及少年儿童专用活动场所的栏杆必须采用防止少年儿童攀登的构造,4、栏杆杆件净距不应大于0.11m;高于45米要考虑防雷接地。5、栏杆招标前应由确认栏杆设计样板,明确材质、漆颜色及品牌。施工前应制作施工样板,经确认后方可进行大面积施工。6、材料进场后,应检查栏杆杆件厚度、镀膜厚度。7、如栏杆长度超过4m,应在栏杆中部增加支撑点,防止栏杆晃动。如有栏杆扶手需后安装,扶手不能松动、翘曲,其高度、角度、构造应符合设计要求。转角弧度正确,与相邻扶手连接通顺,接头严密平整,表面光滑、整洁、美观。8、栏杆高度不允许有负误差,杆件间距不允许有正误差。安装垂直度偏差不大于3mm。三、记录控制1、场地交接记录2、材料出厂合格证书及厂家试验报告等3、设计样板确认记录及施工样板确认记录。4、现场检查记入

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
