询价内容及技术要求.docx

上传人:p** 文档编号:597188 上传时间:2023-11-25 格式:DOCX 页数:7 大小:25.82KB
下载 相关 举报
询价内容及技术要求.docx_第1页
第1页 / 共7页
询价内容及技术要求.docx_第2页
第2页 / 共7页
询价内容及技术要求.docx_第3页
第3页 / 共7页
询价内容及技术要求.docx_第4页
第4页 / 共7页
询价内容及技术要求.docx_第5页
第5页 / 共7页
询价内容及技术要求.docx_第6页
第6页 / 共7页
询价内容及技术要求.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《询价内容及技术要求.docx》由会员分享,可在线阅读,更多相关《询价内容及技术要求.docx(7页珍藏版)》请在第壹文秘上搜索。

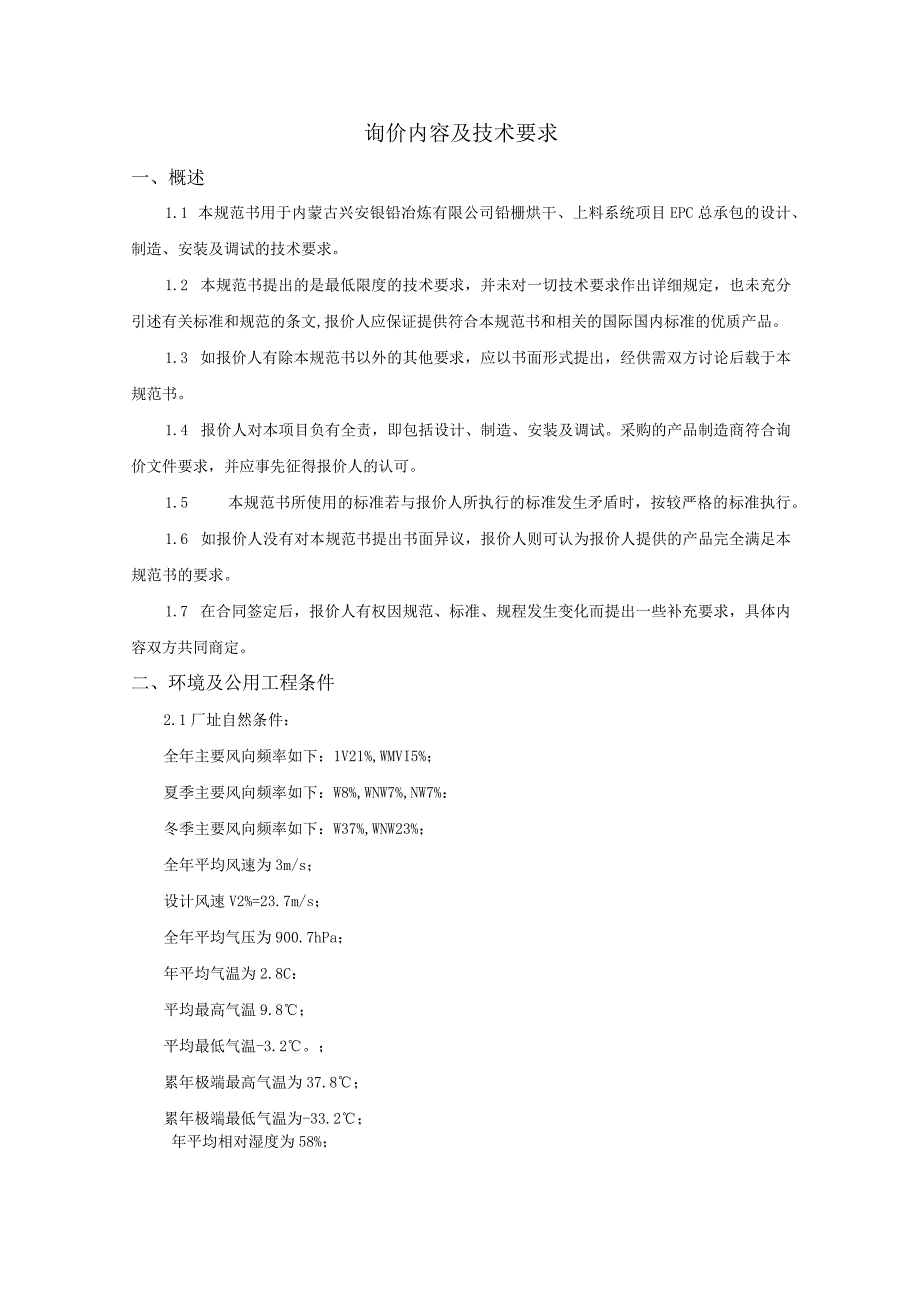

1、询价内容及技术要求一、概述1.1 本规范书用于内蒙古兴安银铅冶炼有限公司铅栅烘干、上料系统项目EPC总承包的设计、制造、安装及调试的技术要求。1.2 本规范书提出的是最低限度的技术要求,并未对一切技术要求作出详细规定,也未充分引述有关标准和规范的条文,报价人应保证提供符合本规范书和相关的国际国内标准的优质产品。1.3 如报价人有除本规范书以外的其他要求,应以书面形式提出,经供需双方讨论后载于本规范书。1.4 报价人对本项目负有全责,即包括设计、制造、安装及调试。采购的产品制造商符合询价文件要求,并应事先征得报价人的认可。1.5 本规范书所使用的标准若与报价人所执行的标准发生矛盾时,按较严格的标

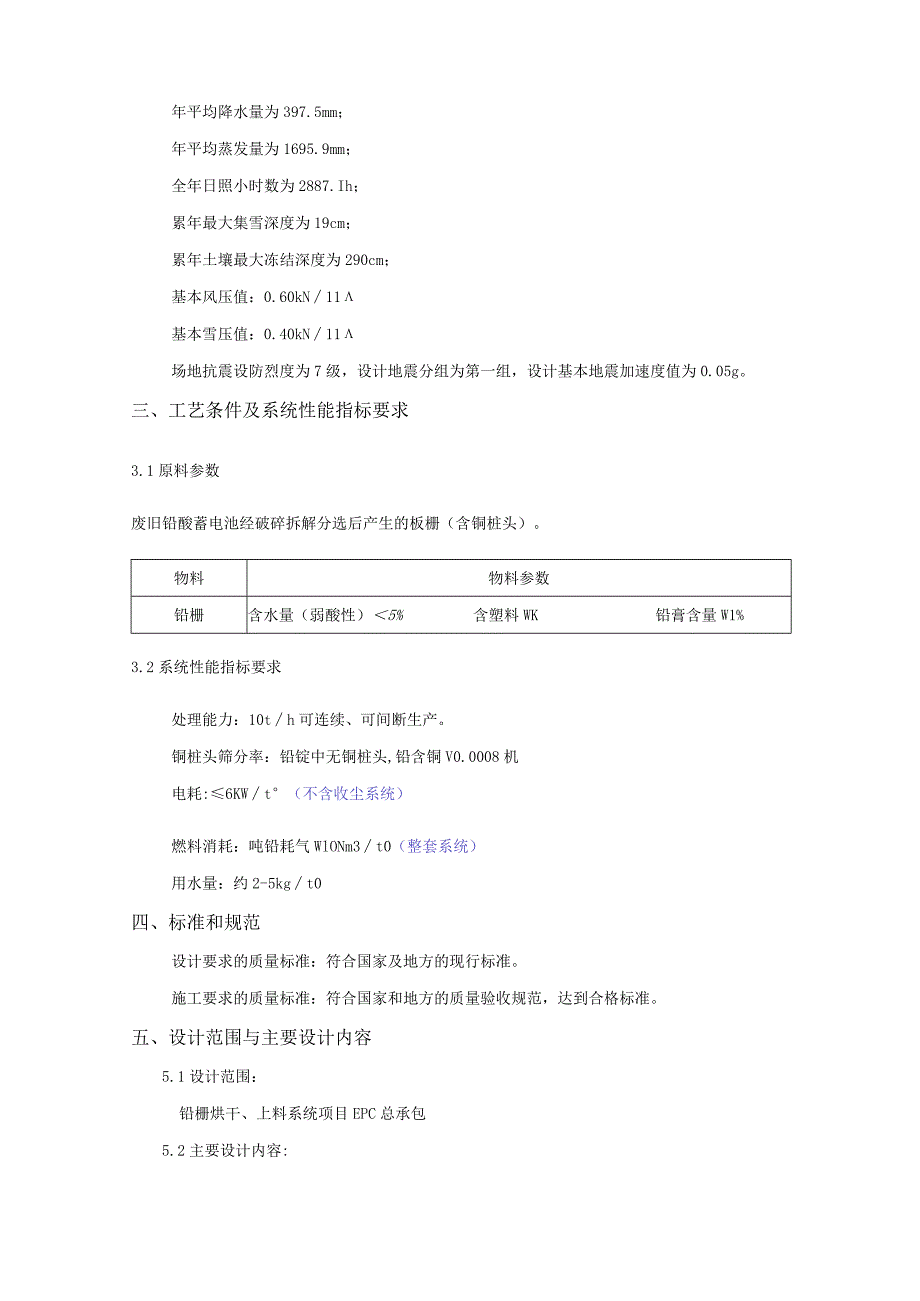

2、准执行。1.6 如报价人没有对本规范书提出书面异议,报价人则可认为报价人提供的产品完全满足本规范书的要求。1.7 在合同签定后,报价人有权因规范、标准、规程发生变化而提出一些补充要求,具体内容双方共同商定。二、环境及公用工程条件2.1厂址自然条件:全年主要风向频率如下:1V21%,WMVI5%;夏季主要风向频率如下:W8%,WNW7%,NW7%:冬季主要风向频率如下:W37%,WNW23%;全年平均风速为3m/s;设计风速V2%=23.7m/s;全年平均气压为900.7hPa;年平均气温为2.8C:平均最高气温9.8;平均最低气温-3.2。;累年极端最高气温为37.8;累年极端最低气温为-33

3、.2;年平均相对湿度为58%;年平均降水量为397.5mm;年平均蒸发量为1695.9mm;全年日照小时数为2887.Ih;累年最大集雪深度为19cm;累年土壤最大冻结深度为290cm;基本风压值:0.60kN11基本雪压值:0.40kN11场地抗震设防烈度为7级,设计地震分组为第一组,设计基本地震加速度值为0.05g。三、工艺条件及系统性能指标要求3.1原料参数废旧铅酸蓄电池经破碎拆解分选后产生的板栅(含铜桩头)。物料物料参数铅栅含水量(弱酸性)5%含塑料WK铅膏含量W1%3.2系统性能指标要求处理能力:10th可连续、可间断生产。铜桩头筛分率:铅锭中无铜桩头,铅含铜V0.0008机电耗:6

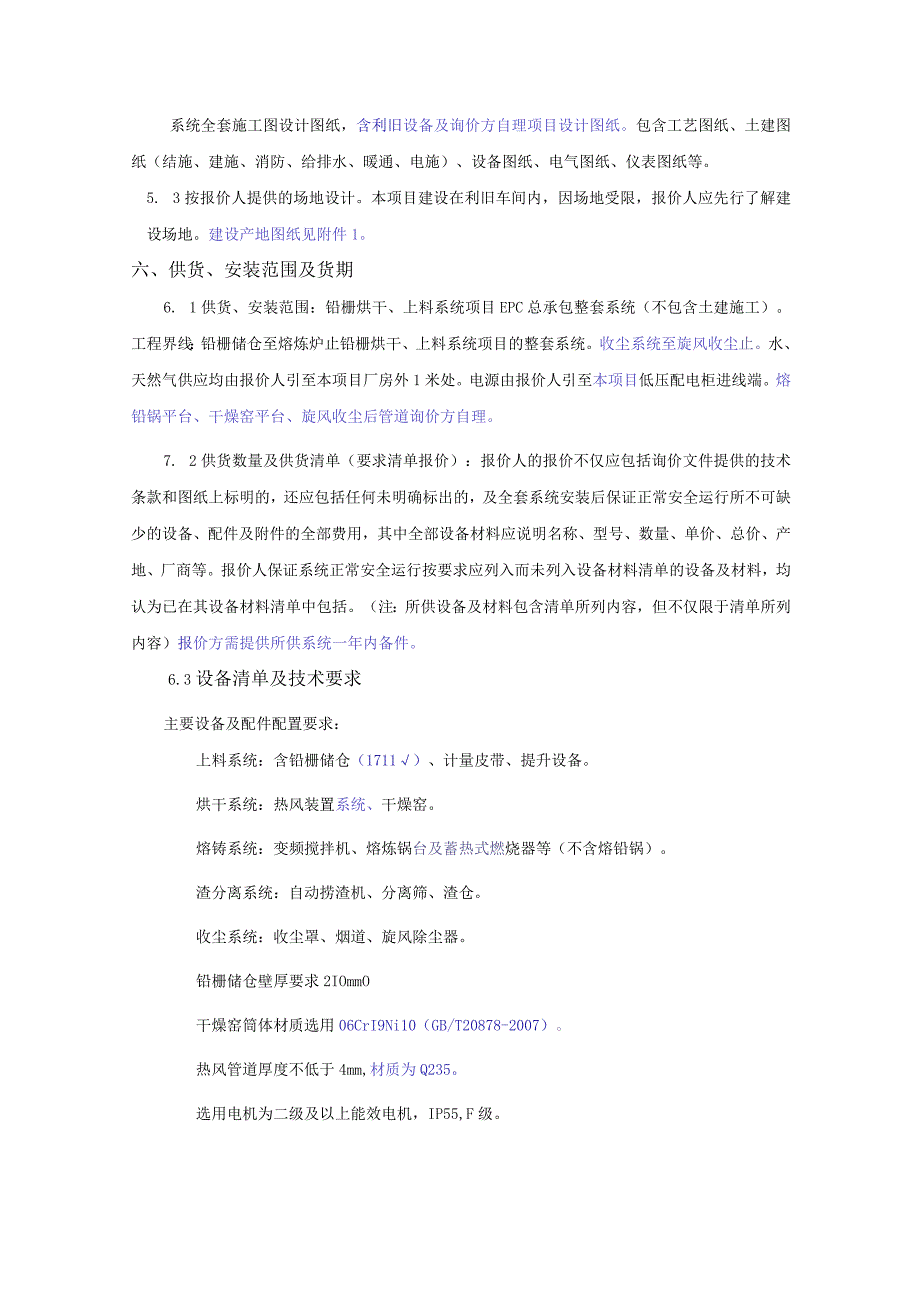

4、KWt(不含收尘系统)燃料消耗:吨铅耗气WlONm3t0(整套系统)用水量:约2-5kgt0四、标准和规范设计要求的质量标准:符合国家及地方的现行标准。施工要求的质量标准:符合国家和地方的质量验收规范,达到合格标准。五、设计范围与主要设计内容5.1设计范围:铅栅烘干、上料系统项目EPC总承包5.2主要设计内容:系统全套施工图设计图纸,含利旧设备及询价方自理项目设计图纸。包含工艺图纸、土建图纸(结施、建施、消防、给排水、暖通、电施)、设备图纸、电气图纸、仪表图纸等。5. 3按报价人提供的场地设计。本项目建设在利旧车间内,因场地受限,报价人应先行了解建设场地。建设产地图纸见附件1。六、供货、安装范

5、围及货期6. 1供货、安装范围:铅栅烘干、上料系统项目EPC总承包整套系统(不包含土建施工)。工程界线:铅栅储仓至熔炼炉止铅栅烘干、上料系统项目的整套系统。收尘系统至旋风收尘止。水、天然气供应均由报价人引至本项目厂房外1米处。电源由报价人引至本项目低压配电柜进线端。熔铅锅平台、干燥窑平台、旋风收尘后管道询价方自理。7. 2供货数量及供货清单(要求清单报价):报价人的报价不仅应包括询价文件提供的技术条款和图纸上标明的,还应包括任何未明确标出的,及全套系统安装后保证正常安全运行所不可缺少的设备、配件及附件的全部费用,其中全部设备材料应说明名称、型号、数量、单价、总价、产地、厂商等。报价人保证系统正

6、常安全运行按要求应列入而未列入设备材料清单的设备及材料,均认为已在其设备材料清单中包括。(注:所供设备及材料包含清单所列内容,但不仅限于清单所列内容)报价方需提供所供系统一年内备件。6.3设备清单及技术要求主要设备及配件配置要求:上料系统:含铅栅储仓(1711)、计量皮带、提升设备。烘干系统:热风装置系统、干燥窑。熔铸系统:变频搅拌机、熔炼锅台及蓄热式燃烧器等(不含熔铅锅)。渣分离系统:自动捞渣机、分离筛、渣仓。收尘系统:收尘罩、烟道、旋风除尘器。铅栅储仓壁厚要求2IOmmO干燥窑筒体材质选用06CrI9Ni10(GB/T20878-2007)。热风管道厚度不低于4mm,材质为Q235。选用电

7、机为二级及以上能效电机,IP55,F级。(GB/T20878-2007)。减速机建议选用品质参照或相当于泰隆、南高齿。熔铅锅炉体外侧温度60。天然气管道各种安全设施需配备齐全,如阻火器、流量计、紧急切断阀等。施工要求验收标准执行GB/T20801-2006压力管道规范工业管道及其他现行规范。天然气区域按规范配置报警系统及联锁通风装置。天然气区域内所有电气设备、附件需用防爆产品。仪表配置要求:变送器:建议选用品质参照或相当于EJA、E+H、罗斯蒙特流量计:建议选用品质参照或相当于川仪、科隆、E+H电动阀:建议选用品质参照或相当于唐工本厂产品、鞍山工装、科索阀门热电阻:选用参照或相当于安徽天康、安

8、徽晶峰、上海自动化等。UPS:要求IOkVA控制系统:采用DCS控制系统,选用和利时、浙江中控品牌。显示器:24寸以上电脑:DELL电气配置要求:进线柜断路器塑壳断路器建议选用品质参照或相当于ABB、伊顿、施耐德等(不低于ABBEmax系列、施耐德MT系列、伊顿IZM9系列等)。为节省投资又能保证设备正常运行,本工程对大于18.5KW(含18.5KW)以上电动机采用变频运行控制。低压变频控制选用品质参照或相当于ABB、丹佛斯,富士,GE等变频器。交工期:自合同签订后预付款到账之日起7日内完成设计,60日内完成供货,自完成供货之日土建交付基础起30日完成现场安装施工并试生产。七、技术要求7.1

9、设计原则7.1.1 依据报价人提供的相关工艺条件进行设计,设计保证先进性、稳定性。7.1.2严格执行现行的国家或地方关于节能、环保、劳动安全卫生、消防等方面的标准、法规、规定和规范。根据报价人办理项目前期手续进度需要,及时提供合格的相关文件、资料及图纸。对设计方案进行细致的讨论和优化,在满足设计条件和国家规范的前提下节省投资,降低运行成本。充分考虑能量的节约和综合利用,尽可能降低能耗,提高经济效益,并提供运行成本及经济指标。注重各设施的实际性能效果,操作简便。本工程设计和施工遵守报价人公司的统一规定和要求。本工程设计的所有专利或专有技术等知识产权问题全部由报价人负责。报价人对本工程的完整性、可

10、靠性及处理效果负全部责任。7.2工艺系统布置工艺设备布置合理,充分考虑现有场地及当地的极端低温气候。7.3设备检修及起吊设备为了便于维护及设备检修,设备设置平台、扶梯、起吊设备方便运行维护,7.4保温与油漆本工程中要充分考虑当地的气候条件,设备或管道安装国家规范进行必要的防腐、保温处理。设备及工艺管道进行机械除锈,油漆采用两底两面(环氧红丹底漆,氯磺化面漆)。7.5设备及管道防腐管道设计时充分考虑工作介质对管道系统的腐蚀与磨损,并借鉴实际运行经验,选用恰当的管材。八、技术文件提交要求技术资料文件交付清单及交付时间进度表按下表执行;要求名称份数“期施工图纸8合同签订后7天内设备说明书、合格证、操

11、作规程、运行记录表1按报价人要求时间提供竣工图纸12按报价人要求时间提供注:1)甲乙双方可能协商更改有关图纸问题,报价人需满足报价人实际需求。九、检查和试验9 .1报价人应严格按照询价技术文件要求及国家有关标准进行检查和试验,以保证所供货物的质量完全符合技术要求。10 2报价人派检查人员和/或其代表在报价人对货物进行检验时,报价人应免费提供给检查者其完成正常工作所需要使用的全部图纸,检查工具或测量设备。9.3为确保产品质量,必须有质量合格证明文件。十、质量性能保证10.1 报价人须有完善的质量保证体系,这些体系必须符合IS09001标准的要求。10.2 质量保证期:合同设备性能考核验收文件签字

12、后在质量保证期内,如果由于报价人的原因有部件损坏、渗漏现象,报价人应无偿更换或维修,并对该部件自更换之日起再保修一年。10.3 报价人应遵守报价书中对其售后服务承诺的声明,售后服务不得违背其承诺的服务方式。10.4 报价人保证所供货物及安装完全符合本文件中对所要求的设计、材料选择,制造,检验和验收等方面的要求。10.5 在质量保证期内,由于设计、材料选择和装配方面的原因出现的质量问题,报价人将免费改进、修理或更换,对造成的损失报价人保留索赔的权利。十一.验收11.1 出厂验收:ILLI对原材料及半成品的检验,应向业主提供材料的质量保证书、合格证。11.1.2出厂时应有当地有关质检部门的检验合格

13、证书、合同材料、焊接质量等检验证明书等。出厂验收不代表设备的最终验收。IL2现场验收:11.2.1 中间验收由施工单位会同工程监理单位、建设单位进行;竣工验收应由建设单位负责,会同施工单位、工程监理单位、设计单位和工程质量主管部门对工程质量进行全面检查。竣工验收前,施工单位应对工程质量进行自检。11.2.2 系统验收应交验下列文件:11.2.2.1 施工图、竣工图和设计变更文件;11.2.2.2出厂合格证、产品检验报告;11.2.2.3试车记录报告;11.2.2.4工程质量事故处理记录。11.2.3 系统应按国家现行有关标准的规定进行,若发现缺损或质量问题由报价人负责。11.2.4 其他验收参照国家或相关企业检查标准。11.3验收:是指报价人对合同货物及安装的整体性能参数在试车后的验收。十二、其他12.1 如有下列任何情况时,货物将被拒收:12.1 .1货物出厂质量证明文件等技术资料不全;12.2 .2通过检验或复验证明实际使用材料与材料证书或详细制造图上材质、规格不一致;12.1. 3供货及安装没有遵循施工图纸及相关技术文件的要求;1 2.1.4交货时,报价人进行验收,报价人应提供检验报告书和产品合格证书,不符合技术中的任一项时,报价人有权拒收或退货。12 .2在报价人接受设备后,也不能免除报价人对货物质量应承担的责任。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 通信/电子 > 运营商及厂商资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
