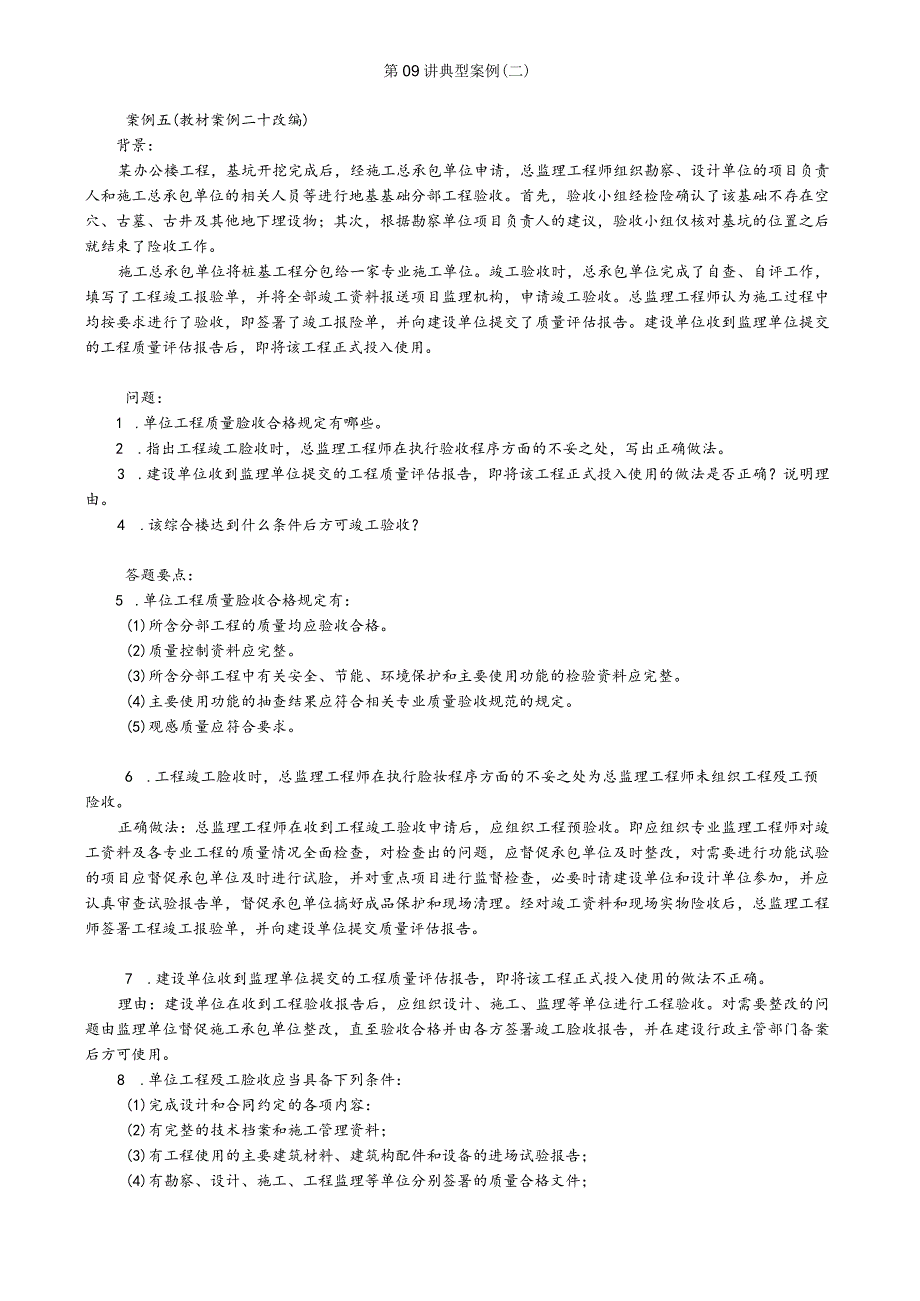

1、第09讲典型案例(二)案例五(教材案例二十改编)背景:某办公楼工程,基坑开挖完成后,经施工总承包单位申请,总监理工程师组织勘察、设计单位的项目负责人和施工总承包单位的相关人员等进行地基基础分部工程验收。首先,验收小组经检险确认了该基础不存在空穴、古墓、古井及其他地下埋设物;其次,根据勘察单位项目负责人的建议,验收小组仅核对基坑的位置之后就结束了险收工作。施工总承包单位将桩基工程分包给一家专业施工单位。竣工验收时,总承包单位完成了自查、自评工作,填写了工程竣工报验单,并将全部竣工资料报送项目监理机构,申请竣工验收。总监理工程师认为施工过程中均按要求进行了验收,即签署了竣工报险单,并向建设单位提交

2、了质量评估报告。建设单位收到监理单位提交的工程质量评估报告后,即将该工程正式投入使用。问题:1 .单位工程质量脸收合格规定有哪些。2 .指出工程竣工脸收时,总监理工程师在执行验收程序方面的不妥之处,写出正确做法。3 .建设单位收到监理单位提交的工程质量评估报告,即将该工程正式投入使用的做法是否正确?说明理由。4 .该综合楼达到什么条件后方可竣工验收?答题要点:5 .单位工程质量脸收合格规定有:(1)所含分部工程的质量均应验收合格。(2)质量控制资料应完整。(3)所含分部工程中有关安全、节能、环境保护和主要使用功能的检验资料应完整。(4)主要使用功能的抽查结果应符合相关专业质量验收规范的规定。(

3、5)观感质量应符合要求。6 .工程竣工脸收时,总监理工程师在执行脸妆程序方面的不妥之处为总监理工程师未组织工程殁工预险收。正确做法:总监理工程师在收到工程竣工验收申请后,应组织工程预验收。即应组织专业监理工程师对竣工资料及各专业工程的质量情况全面检查,对检查出的问题,应督促承包单位及时整改,对需要进行功能试验的项目应督促承包单位及时进行试脸,并对重点项目进行监督检查,必要时请建设单位和设计单位参加,并应认真审查试验报告单,督促承包单位搞好成品保护和现场清理。经对竣工资料和现场实物险收后,总监理工程师签署工程竣工报验单,并向建设单位提交质量评估报告。7 .建设单位收到监理单位提交的工程质量评估报

4、告,即将该工程正式投入使用的做法不正确。理由:建设单位在收到工程验收报告后,应组织设计、施工、监理等单位进行工程验收。对需要整改的问题由监理单位督促施工承包单位整改,直至验收合格并由各方签署竣工脸收报告,并在建设行政主管部门备案后方可使用。8 .单位工程殁工脸收应当具备下列条件:(1)完成设计和合同约定的各项内容:(2)有完整的技术档案和施工管理资料;(3)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告;(4)有勘察、设计、施工、工程监理等单位分别签署的质量合格文件;(5)有施工单位签署的工程保修书。案例六(教材案例十五)背景:某工程,建设单位委托监理单位承担施工阶段监理任务。在施工

5、过程中,发生如下事件:事件1:专业监理工程师检查钢筋电焊接头时,发现存在质量问题(表22),随即向施工单位签发了监理通知单要求整改。施工单位提出,是否整改应视常规批量抽检结果而定。在专业监理工程师见证下,施工单位选择有质量问题的钢筋电焊接头作为送检样品,经施工单位技术负责人封样后,由专业监理工程师送往预先确定的试脸室,经检测,结果合格。于是,总监理工程师同意施工单位不再对该批电焊接头进行整改。在随后的月度工程款支付申请时,施工单位将该检测费用列入工程进度款中,要求一并支付。钢筋电焊接头质量问题统计表22序号质量问题数量1裂纹82气孔203夹渣544咬边1045焊瘤14事件2:专业监理工程师在检

6、查混凝土试块强度报告时,发现下部结构有一个检验批内的混凝土试块强度不合格,经法定检测单位对相应部位实体进行测定,强度未达到设计要求。经设计单位脸算,实体强度不能满足结构安全的要求。问题:1 .根据表22,采用排列图法列表计算质量问题累计频率,并分别指出哪些是主要质量问题、次要质量问题和一般质量问题。2 .指出事件1中施工单位的提法及施工单位与项目监理机构做法的不妥之处,写出正确做法并说明理由。3 .按建设工程监理规范GBT503192013的规定,写出项目监理机构对事件2的简要处理程序。问题解析:本案例主要考核对排列图法的掌握程度,对发现质量问题后试件的抽样、封样、送样和对抽检结果的判别及试验

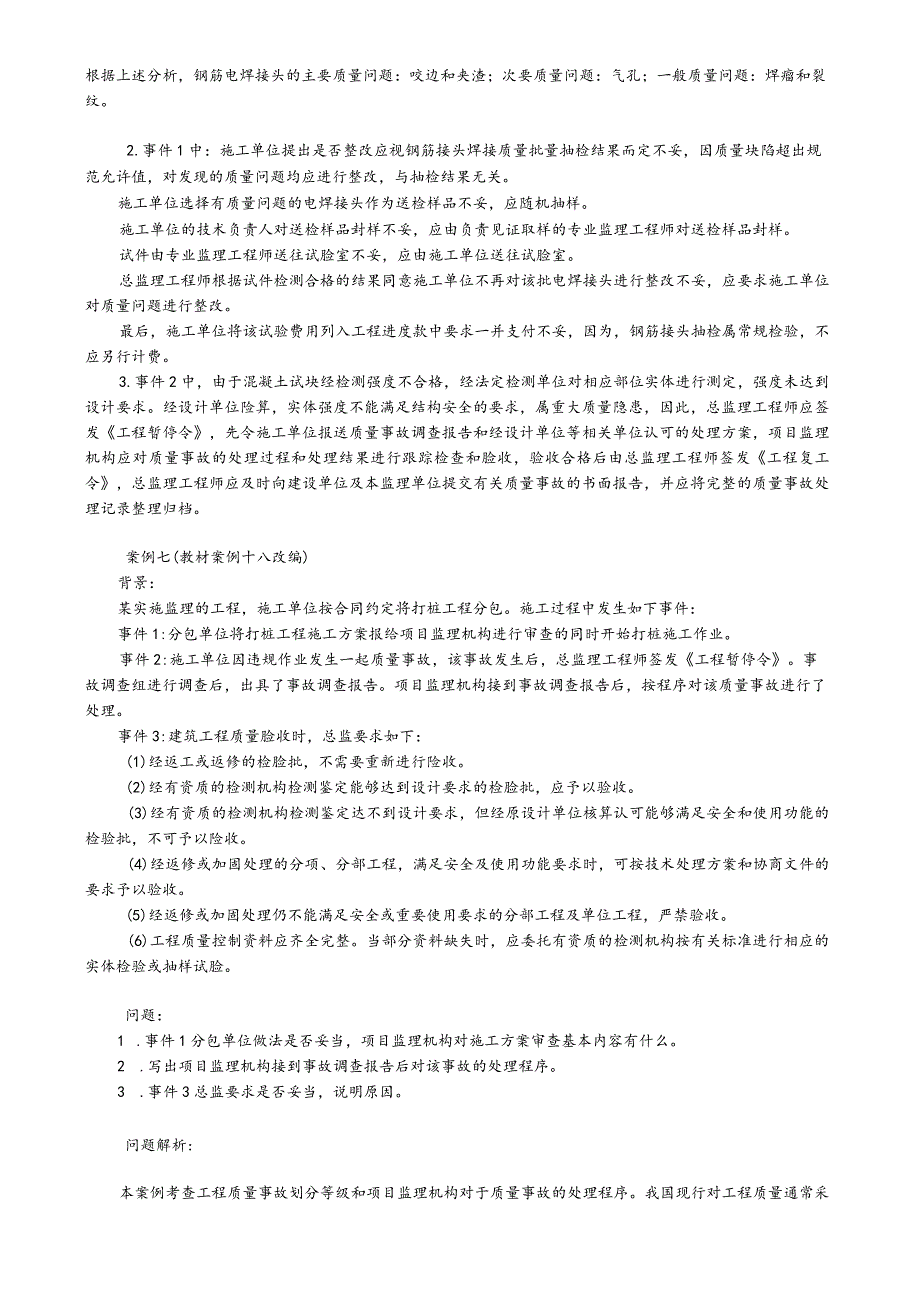

7、费用的支付的掌握程度,以及对建设工程监理规范GBT503192013的掌握程度。答题要点:1.事件1中,质量问题的累计频率如表23所示。质量问题的累计频率表23序号存在的问题数量频率累计频率()1咬边10452.052.02夹渣5427.079.03气孔2010.089.04焊瘤147.096.05裂纹84.0100.0合计200100根据上述分析,钢筋电焊接头的主要质量问题:咬边和夹渣;次要质量问题:气孔;一般质量问题:焊瘤和裂纹。2.事件1中:施工单位提出是否整改应视钢筋接头焊接质量批量抽检结果而定不妥,因质量块陷超出规范允许值,对发现的质量问题均应进行整改,与抽检结果无关。施工单位选择有

8、质量问题的电焊接头作为送检样品不妥,应随机抽样。施工单位的技术负责人对送检样品封样不妥,应由负责见证取样的专业监理工程师对送检样品封样。试件由专业监理工程师送往试脸室不妥,应由施工单位送往试脸室。总监理工程师根据试件检测合格的结果同意施工单位不再对该批电焊接头进行整改不妥,应要求施工单位对质量问题进行整改。最后,施工单位将该试验费用列入工程进度款中要求一并支付不妥,因为,钢筋接头抽检属常规检验,不应另行计费。3.事件2中,由于混凝土试块经检测强度不合格,经法定检测单位对相应部位实体进行测定,强度未达到设计要求。经设计单位险算,实体强度不能满足结构安全的要求,属重大质量隐患,因此,总监理工程师应

9、签发工程暂停令,先令施工单位报送质量事故调查报告和经设计单位等相关单位认可的处理方案,项目监理机构应对质量事故的处理过程和处理结果进行跟踪检查和脸收,验收合格后由总监理工程师签发工程复工令,总监理工程师应及时向建设单位及本监理单位提交有关质量事故的书面报告,并应将完整的质量事故处理记录整理归档。案例七(教材案例十八改编)背景:某实施监理的工程,施工单位按合同约定将打桩工程分包。施工过程中发生如下事件:事件1:分包单位将打桩工程施工方案报给项目监理机构进行审查的同时开始打桩施工作业。事件2:施工单位因违规作业发生一起质量事故,该事故发生后,总监理工程师签发工程暂停令。事故调查组进行调查后,出具了

10、事故调查报告。项目监理机构接到事故调查报告后,按程序对该质量事故进行了处理。事件3:建筑工程质量脸收时,总监要求如下:(1)经返工或返修的检脸批,不需要重新进行险收。(2)经有资质的检测机构检测鉴定能够达到设计要求的检脸批,应予以验收。(3)经有资质的检测机构检测鉴定达不到设计要求,但经原设计单位核算认可能够满足安全和使用功能的检验批,不可予以险收。(4)经返修或加固处理的分项、分部工程,满足安全及使用功能要求时,可按技术处理方案和协商文件的要求予以验收。(5)经返修或加固处理仍不能满足安全或重要使用要求的分部工程及单位工程,严禁验收。(6)工程质量控制资料应齐全完整。当部分资料缺失时,应委托

11、有资质的检测机构按有关标准进行相应的实体检验或抽样试脸。问题:1 .事件1分包单位做法是否妥当,项目监理机构对施工方案审查基本内容有什么。2 .写出项目监理机构接到事故调查报告后对该事故的处理程序。3 .事件3总监要求是否妥当,说明原因。问题解析:本案例考查工程质量事故划分等级和项目监理机构对于质量事故的处理程序。我国现行对工程质量通常采用按造成损失严重程度进行分类,其基本分类如下:(1)特别重大事故,是指造成30人以上死亡,或者100人以上重伤,或者1亿元以上直接经济损失的事故;(2)重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直

12、接经济损失的事故:(3)较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者100O万元以上5000万元以下直接经济损失的事故;(4) 一般事故,是指造成3人以下死亡,或者10人以下重伤,或者100万元以上IoOO万元以下直接经济损失的事故。项目监理机构接到事故调查报告后首先要求施工单位提出事故处理方案,经建设、设计、监理单位审查同意并共同签认后由施工单位执行:监督检查施工单位按签认的处理方案进行返修、加固处理:检查险收事故处理后的工程质量;工程质量满足要求后,签发工程复工令。答题要点:1 .事件1中,分包报送项目监理机构审查不妥,应当是分包单位报送总包单位,总包单位报

13、送项目监理机构,总监理工程师应组织专业监理工程师审查施工总包单位报审的施工方案,符合要求后应予以签认。施工方案审查应包括的基本内容:编审程序应符合相关规定;工程质量保证措施应重点审查施工方案是否具有针对性、指导性、可操作性;现场施工管理机构是否建立了完善的质量保证体系,是否明确工程质量要求及标准,是否健全了质量保证体系组织机构及岗位职责、是否配备了相应的质量管理人员;是否建立了各项质量管理制度和质量管理程序等;施工质量保证措施是否符合现行的规范、标准等,特别是与工程建设强制性标准的符合性。2 .项目监理机构接到事故调查报告后对该事故的处理程序应为:(1)根据施工单位的质量调查报告或质量事故调查

14、组提出的处理意见,项目监理机构要求相关单位完成技术处理方案。质量事故技术处理方案一般由施工单位提出,经原设计单位同意签认,并报建设单位批准。对于涉及结构安全和加固处理等的重大技术处理方案,一般由原设计单位提出。必要时,应要求相关单位组织专家论证,以确保处理方案可靠、可行、保证结构安全和使用功能。(2)技术处理方案经相关各方签认后,项目监理机构应要求施工单位制定详细的施工方案。对处理过程进行跟踪检查,对处理结果进行验收。必要时应组织有关单位对处理结果进行鉴定。(3)质量事故处理完毕后,具备工程复工条件时,施工单位提出复工申请,项目监理机构应审查施工单位报送的工程复工报审表及有关资料,符合要求后,总监理工程师签署审核意见,报建设单位批准后,签发工程复工令。(4)项目监理机构应及时向建设单位提交质量事故书面报告,并应将完整的质量事故处理记录整理归档。3 .(1)不妥,经返工或返修的检脸批,应重新进行脸收。(2)妥当。(3)不妥,经有资质的检测机构检测鉴定达不到设计要求,但经原设计单位核算认可能够满足安全和使用功能的检脸批,可予以验收。(4)妥当。(5)妥当。(6)妥当。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 中学教育 > 中学学案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
