《PHC桩基础工程施工技术交底.docx》由会员分享,可在线阅读,更多相关《PHC桩基础工程施工技术交底.docx(1页珍藏版)》请在第壹文秘上搜索。

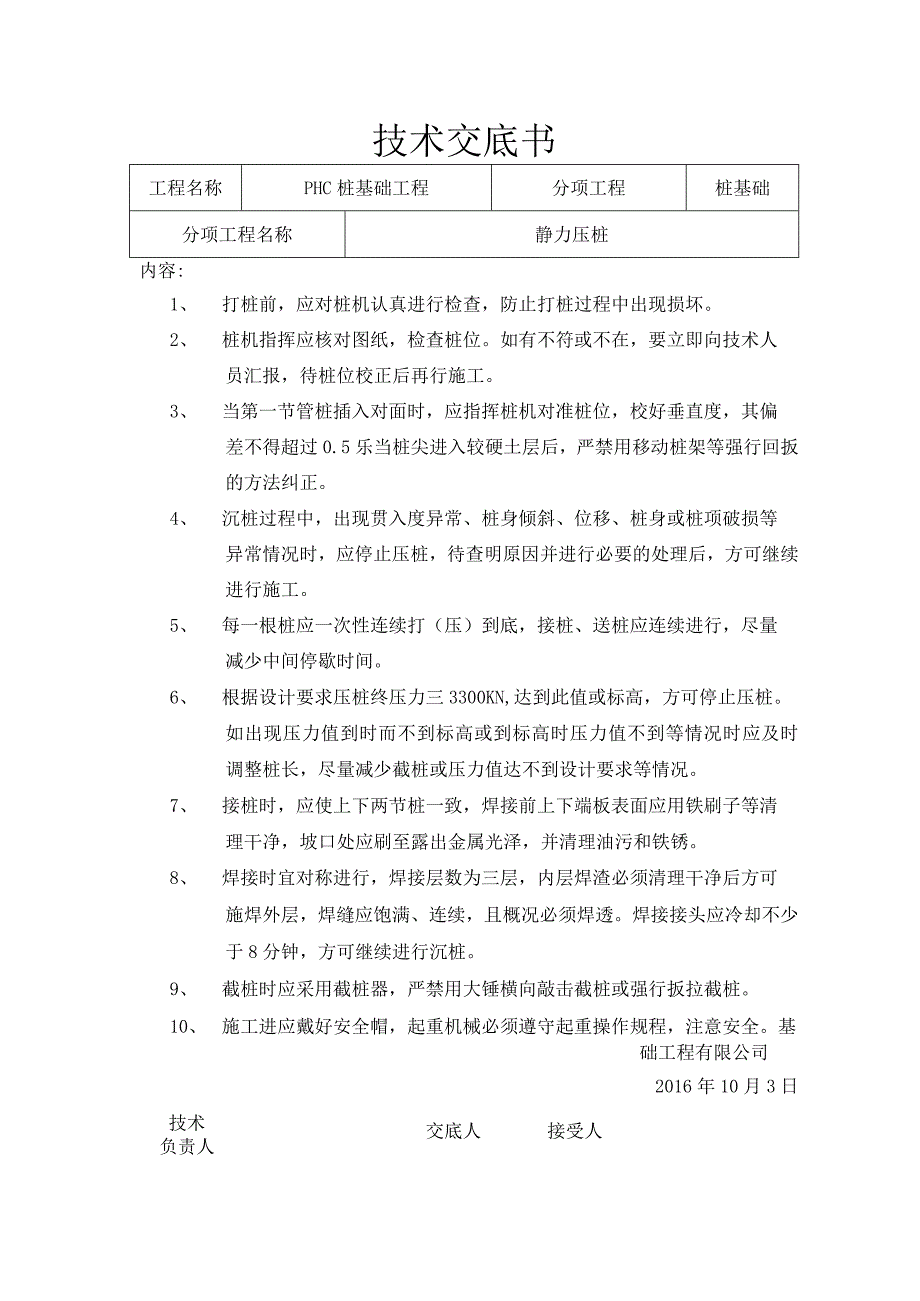

1、技术交底书工程名称PHC桩基础工程分项工程桩基础分项工程名称静力压桩内容:1、 打桩前,应对桩机认真进行检查,防止打桩过程中出现损坏。2、 桩机指挥应核对图纸,检查桩位。如有不符或不在,要立即向技术人员汇报,待桩位校正后再行施工。3、 当第一节管桩插入对面时,应指挥桩机对准桩位,校好垂直度,其偏差不得超过0.5乐当桩尖进入较硬土层后,严禁用移动桩架等强行回扳的方法纠正。4、 沉桩过程中,出现贯入度异常、桩身倾斜、位移、桩身或桩项破损等异常情况时,应停止压桩,待查明原因并进行必要的处理后,方可继续进行施工。5、 每一根桩应一次性连续打(压)到底,接桩、送桩应连续进行,尽量减少中间停歇时间。6、
2、根据设计要求压桩终压力三3300KN,达到此值或标高,方可停止压桩。如出现压力值到时而不到标高或到标高时压力值不到等情况时应及时调整桩长,尽量减少截桩或压力值达不到设计要求等情况。7、 接桩时,应使上下两节桩一致,焊接前上下端板表面应用铁刷子等清理干净,坡口处应刷至露出金属光泽,并清理油污和铁锈。8、 焊接时宜对称进行,焊接层数为三层,内层焊渣必须清理干净后方可施焊外层,焊缝应饱满、连续,且概况必须焊透。焊接接头应冷却不少于8分钟,方可继续进行沉桩。9、 截桩时应采用截桩器,严禁用大锤横向敲击截桩或强行扳拉截桩。10、 施工进应戴好安全帽,起重机械必须遵守起重操作规程,注意安全。基础工程有限公司2016年10月3日技术负责人交底人接受人
